SISTEMA MULTICONTROL EN LÍNEA
MARIA DEL PILAR AGUILAR
TATIANA CAROLINA FLOREZ CURVELO CRISTIAN DAVID PEDRAZA DIAZ
UNIVERSIDAD SANTO TOMAS
FACULTA DE INGENIERIA Y TECNOLOGIA
ESPECIALIZACION EN GERENCIA DE PROYECTOS DE TELECOMUNICACIONES
SISTEMA MULTICONTROL EN LÍNEA
MARIA DEL PILAR AGUILAR
TATIANA CAROLINA FLOREZ CURVELO CRISTIAN DAVID PEDRAZA DIAZ
Trabajo presentado como requisito para optar al título de especialista en gerencia de proyectos de telecomunicaciones
Director: Silvio Hernan Giraldo Gomez Ingeniero Electrónico, PMP, CBCP
UNIVERSIDAD SANTO TOMAS
FACULTA DE INGENIERIA Y TECNOLOGIA
ESPECIALIZACION EN GERENCIA DE PROYECTOS DE TELECOMUNICACIONES
Nota de aceptación
Presidente del Jurado
Jurado
CONTENIDO
INTRODUCCION………...9
1 ALCANCE ... 10
1.1 ALCANCE TOTAL ... 10
1.2 FASES DEL PROYECTO ... 11
1.2.1 Fase 1: Reconocimiento y Análisis de la información ... 11
1.2.2 Fase 2: Diseño y Desarrollo ... 11
1.2.3 Fase 3: Implementación ... 12
1.3 LO QUE EL PROYECTO NO INCLUYE ... 12
1.4 ENTREGABLES ... 12
1.4.1 Entregable Fase 1 ... 12
1.4.2 Entregable Fase 2 ... 12
1.5 ESQUEMA DE DESGLOSE DE TRABAJO ... 13
1.6 RESTRICCIONES, SUPOSICIONES Y DEPENDENCIAS ... 14
1.6.1 Restricciones ... 14
1.6.2 Dependencia ... 14
1.7 CONTROL DE CAMBIOS ... 14
2 GESTIONDEL TIEMPO ... 15
2.1 DEFINICIÓN DE ACTIVIDADES ... 15
2.2 CRONOGRAMA GENERAL DEL PROYECTO. SECUENCIAMIENTO.... 16
2.3 CRONOGRAMA DETALLADO POR FASES ... 16
2.4 DEFINICIÓN Y ANÁLISIS DE RUTAS CRÍTICAS ... 17
2.5 METODOLOGÍA PARA EL CONTROL DEL CRONOGRAMA ... 18
3 GESTIÓN DE COSTOS ... 19
3.1 PRESUPUESTO GENERAL ESTIMADO ... 19
3.2 DESGLOSE DE COSTOS DEL PROYECTO (PAGOS, MENSUALIDADES, COMPRAS, ETC.) ... 19

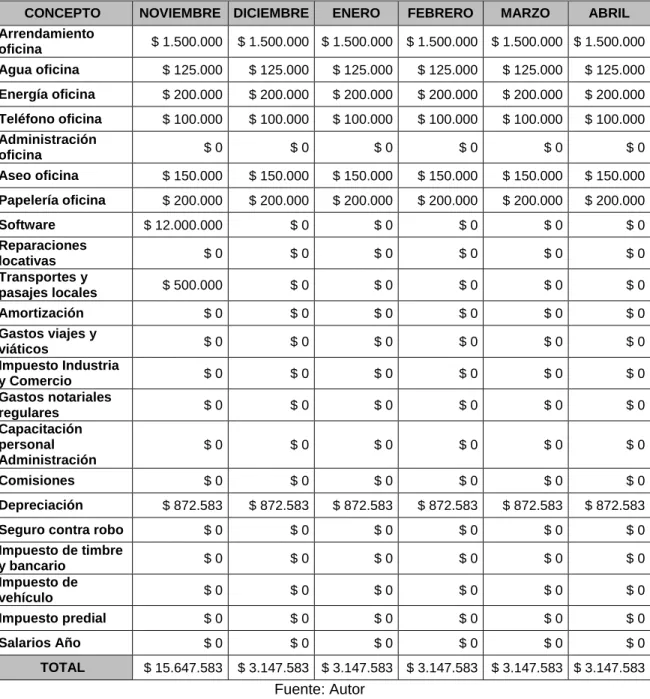

3.2.1 Gastos Administrativos ... 24
3.3 CONTROL DE COSTOS ... 25
4 GESTIÓN DE CALIDAD DEL PROYECTO ... 27
4.1.1 Mapa De Procesos ... 28
4.1.2 Políticas de calidad ... 29
4.2 ASEGURAMIENTO DE CALIDAD ... 30
4.3 CONTROL DE CALIDAD ... 31
5 GESTION DEL RECURSO HUMANO ... 32
5.1 ORGANIGRAMA INTERNO DEL PROYECTO ... 32
5.2 ORGANIGRAMA EXTERNO DEL PROYECTO ... 33
5.3 MATRIZ DE RESPONSABILIDADES ... 34
5.4 GESTIÓN DEL EQUIPO DEL PROYECTO ... 35
6 GESTIÓN DE COMUNICACIONES ... 36
6.1 PLANIFICACIÓN DE LAS COMUNICACIONES ... 36
6.2 DISTRIBUCIÓN DE LA INFORMACIÓN ... 39
6.3 INFORMES DE RENDIMIENTO ... 39
6.4 GESTIÓN DE LOS INTERESADOS ... 40
7 GESTIÓN DE RIESGOS ... 41
7.1 PLANIFICACIÓN DE LA GESTIÓN DE RIESGOS DEL PROYECTO ... 41
7.2 IDENTIFICACIÓN Y ANÁLISIS DE RIESGOS ... 42
7.2.1 Análisis cualitativo ... 45
7.2.2 Análisis cuantitativo ... 46
7.3 Planificación de la Respuesta a los riesgos ... 47
7.4 SEGUIMIENTO Y CONTROL DE RIESGOS ... 48
8 GESTIÓN DE ADQUISICIONES ... 49
8.1 PLANIFICACIÓN DE COMPRAS Y ADQUISICIONES ... 49
8.2 PLANIFICACIÓN DE CONTRATOS ... 49
8.3 SOLICITAR RESPUESTAS A VENDEDORES ... 50
8.4 ADMINISTRACIÓN DE CONTRATOS ... 50
8.5 EVALUACIÓN DE PROPUESTAS ... 50
8.6 CIERRE DE CONTRATOS ... 51
ANEXOS………...52
LISTA DE TABLAS
Tabla 1. Definición de actividades ... 15
Tabla 2. Cronograma general del proyecto ... 16
Tabla 3. Cronograma detallado por fase ... 16
Tabla 4. Presupuesto general estimado ... 19
Tabla 5. Definición de procesos internos ... 20

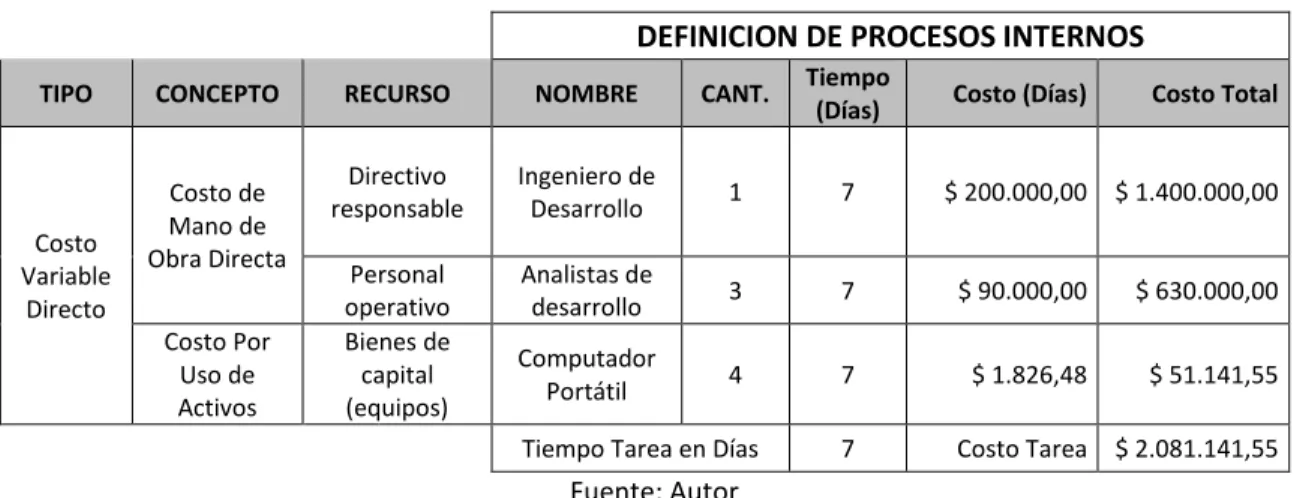

Tabla 6. Identificación de infraestructura, equipos y software ... 20
Tabla 7. Análisis de las características requeridas en la creación del software para cumplir con los requerimientos contratados. (Crear/optimizar) ... 20
Tabla 8. Diseño de lógica secuencial, interfaces e interfaz gráfica del aplicativo a crear ... 21
Tabla 9. Desarrollo de aplicación ... 21
Tabla 10. Capacitación ... 21
Tabla 11. Pruebas de infraestructura y equipos ... 22
Tabla 12. Puesta en servicio ... 22
Tabla 13. Informes de gestión de procesos ... 22
Tabla 14. Informes de gestión de fallas ... 23
Tabla 15. Informe entrega kip ... 23
Tabla 16. Entrega final de desarrollo ... 23
Tabla 17. Gastos Administrativos ... 24
Tabla 18. Ficha de Control de Costos ... 25
Tabla 19. Planificación de calidad ... 27
Tabla 20. Control de calidad Fase 1 ... 30
Tabla 21. Control de calidad Fase 2 ... 30
Tabla 22. Control de calidad Fase 3 ... 30
Tabla 23. Métricas de calidad ... 31
Tabla 25. Interesados ... 36
Tabla 26. Método de Comunicación ... 36
Tabla 27. Planificación de las comunicaciones ... 37
Tabla 28. Distribución de la información ... 39
Tabla 29. Gestión de los interesados ... 40
Tabla 30. Planificación de riesgos ... 41
Tabla 31.Identificación de riesgos ... 42
Tabla 32.Análisis cualitativo ... 45
Tabla 33. Análisis cuantitativo ... 46
Tabla 34. Matriz DOFA ... 47
Tabla 35. Planificación de Compras y Adquisiciones ... 49
Tabla 36. Administración de contratos ... 50
Tabla 37. Evaluación de Propuestas ... 50
LISTA DE FIGURAS
Figura 1. Esquema de Desglose de Trabajo ... 13
Figura 2. Ruta Crítica ... 17
Figura 3. Detalle de las actividades ... 18
Figura 4. Cronograma general ... 18
Figura 5. EVM ... 26
Figura 6. Mapa de procesos... 28
Figura 7. Organigrama interno ... 32
Figura 8. Organigrama externo ... 33
Figura 9. Gestión del equipo del proyecto ... 35
9
INTRODUCCION
En el mercado actual, la experiencia del cliente es uno de los factores más importantes para el crecimiento de una empresa en el mercado. Este ítem es basado en diferentes factores que afectan directamente la percepción del cliente, calidad del servicio, tiempo de atención entre otros. Empresas que realizan diferentes trabajos de campo que interactúan directamente con el cliente se ven afectadas por la percepción del cliente y la falta de control que tiene las empresas en estos casos.
El desarrollo de la plataforma de control permitirá realizar un seguimiento en tiempo real de la localización del personal técnico encargado del cumplimiento de las actividades por medio tecnologías de la comunicación móvil, de igual forma seguimiento de cada una de las actividades y su estado de cumplimiento.
10
1 ALCANCE
1.1 ALCANCE TOTAL
El proyecto desarrollará la primera versión de una plataforma de gestión en línea sobre un proceso misional de una empresa que brinda el servicio de alistamiento, aprovisionamiento y aseguramiento de servicio a una IPS1 en la ciudad de Bogotá.
La plataforma de gestión se encargara de recopilar y consolidar la información sobre las actividades asignadas en terreno, para el cumplimiento de un proceso misional. Entregará dos módulos divididos en funciones de registro y seguimiento/control de actividades.
El módulo de registro se encargará de alimentar las matrices de información sobre cada una de las actividades que se llevan a cabo en terreno por cada técnico, se realizará a través del uso de un dispositivo de telefonía móvil que contará con una aplicación de registro sincronizada con el sistema de posicionamiento global (GPS).El módulo de registro será asignado e instalado en las herramientas de trabajo del personal técnico, la puesta en marcha solo incluirá 20 cuadrillas del segmento de aprovisionamiento.
En el módulo de seguimiento/control se encarga de recopilar y consolidar información inherente en tiempo real, de las tareas cumplidas en terreno. Este módulo será gestionado por personal del área administrativa encargados del seguimiento y control de las tareas. Los usuarios finales podrán generar reportes en línea o históricos sobre el cumplimiento de las tareas y/o actividades, apoyándose en la información adquirida por medio del sistema de posicionamiento global.
Para el reconocimiento del proceso misional para el cual será desarrollada la plataforma, se tendrán en cuenta las siguientes actividades:
Desglose de actividades y tareas inherentes del proceso.
Identificación de áreas incluidas en cada una de las actividades. Análisis técnico de las plataformas de información actuales. Identificación de variables de información críticas.
Identificación de KPI2.
11
Durante la ejecución y desarrollo del proyecto se presentaran al usuario final una serie de entregas de documentos y desarrollos que se relacionan a continuación:
Documentos de conceptualización.
Documentos de diseño y análisis de requerimientos. Ejecutables para móviles (20 licencias).
Software de plataforma de seguimiento/control. Documentos de puesta en producción.
Documentos de operación.
El proyecto se ejecutara en un lapso de tiempo no mayor a 120 días que consta de 3 fases para su desarrollo; en su etapa inicial el reconocimiento y análisis de la información, posteriormente diseño y desarrollo, por último se encuentra la fase de implementación del proyecto.
1.2 FASES DEL PROYECTO
El proyecto se dividirá en tres fases de desarrollo:
1.2.1 Fase 1: Reconocimiento y Análisis de la información
Identificación y análisis de las diferentes tareas y/o actividades que intervienen en el proceso misional, al igual de las diferentes áreas de la compañía que se ven involucradas. Identificación de los perfiles que cumplen con actividades y la interacción que tienen con la plataforma de información actual de la compañía. Se realizara un inventario de documentación con el que se lleva acabo el control de los procesos así como una toma de tiempos por actividades.
1.2.2 Fase 2: Diseño y Desarrollo
12 1.2.3 Fase 3: Implementación
En esta fase se inicia la ejecución del proyecto, con la puesta en servicio del aplicativo móvil y la plataforma central, brindando capacitación y soporte al personal técnico asignado.
1.3 LO QUE EL PROYECTO NO INCLUYE
No se incluye el desarrollo completo de la herramienta de monitoreo se entregara una primera versión básica que brinda el seguimiento de 20 cuadrillas de aprovisionamiento instalando en los móviles de las cuadrillas que intervendrán y en 4 equipos administrativos la instalación de la plataformas de control, la recolección de las diferentes variables y la minería automática de los datos entregando el análisis de los diferentes KPI incorporados. No se brindara acompañamiento en terreno a los técnicos después de la 3 semana de plan piloto.
1.4 ENTREGABLES
En las diferentes fases del proyecto se establecerá una serie de entregables tales como:
1.4.1 Entregable Fase 1
Análisis de los diferentes procesos, variables y factores que influyen en los procesos misionales de la compañía.
1.4.2 Entregable Fase 2
Para la segunda fase se divide en una serie de entregables, como se muestra a continuación:
Instalación de plataforma móvil a equipos. Instalación de plataforma de control. Aplicación de móviles
Plataforma de control Plantillas de cargue Manuales de plataformas
13
1.5 ESQUEMA DE DESGLOSE DE TRABAJO
Con la intensión de realizar una descomposición jerárquica, basada en los entregables del trabajo que ejecuta el equipo del proyecto para lograr los objetivos, se muestra en la Figura 1. El esquema de desglose de trabajo.
Figura 1. Esquema de Desglose de Trabajo
SISITEMA MULTICONTROL EN LINEA
RECONOCIMIENTO Y ANALISIS DE LA INFORMACION
DISEÑO Y DESARROLLO IMPLEMENTACION
DEFINICION DE PROCESOS
ANALISIS DE LAS CARACTERISTICAS
REQUERIDAS IDENTIFICACION DE INFRAESTRUCTURA, EQUIPOS Y SOFTWARE
DESARROLLO DE APLICACIÓN DISEÑO DE LÓGICA SECUENCIAL, INTERFACES E
INTERFAZ GRÁFICA DEL APLICATIVO A CREAR
CAPACITACIÓN
PRUEBAS DE INFRAESTRUCTURA Y
EQUIPOS
PUESTA EN SERVICIO
INFORMES DE GESTIÓN
ENTREGA FINAL DE DESARROLLO
1 2 3
1.1
1.2
1.3
2.1
2.2
3.1
3.2
3.3
3.4
3.5
14
1.6 RESTRICCIONES, SUPOSICIONES Y DEPENDENCIAS
Para la realización de este proyecto se han tenido que tomar varias cosas en consideración, mientras que otras simplemente se han asumido de parte de los desarrolladores del proyecto. Dentro de las restricciones, suposiciones y dependencias podemos mencionar las relevantes en el proyecto
1.6.1 Restricciones
Cantidad limitada de usuarios para poder brindar una total cobertura y soporte de casos.
Por calidad de servicio de operadores móviles y características del GPS se debe operar con equipos móviles de 3.5G
El cargué de tareas y actividades depende de la distribución de las mismas entre los diferentes técnicos en terreno.
1.6.2 Dependencia
La salida en su totalidad de las cuadrillas depende de la asistencia de los técnicos asignados, al igual que la disponibilidad de trabajo que brinde la casa matriz.
La cobertura en terreno depende directamente de la asignación de las cuadrillas a una misma central.
Funcionamiento de la aplicación en línea depende del área de asignación de y aprovisionamiento.
1.7 CONTROL DE CAMBIOS
15
2 GESTION DEL TIEMPO
Dentro del proceso requerido para administrar la finalización del proyecto a tiempo hace parte de un plan de gestión del cronograma que selecciona una metodología, una herramienta de planificación, y establece el formato y los criterios para desarrollar y controlar el cronograma del proyecto.
2.1 DEFINICIÓN DE ACTIVIDADES
En la Tabla 1. Se muestra la Descripción de actividades y responsables internos, externos, tiempo de cada actividad, etc.
Tabla 1. Definición de actividades
PROYECTO ENTREGABLES ACTIVIDADES RESPONSABLE TIEMPO
Sistema Multicontrol
en Línea
Reconocimiento y Análisis de la Información
Definición De Procesos
Internos Ingeniero de desarrollo 7 días Identificación De
Infraestructura, Equipos Y Software
Ingeniero de sistemas 3 días
Análisis De Las
Características Requeridas En La Creación Del Software Para Cumplir Con Los Requerimientos Contratados. (Crear/Optimizar)
Ingeniero de desarrollo
y sistemas 2 días
Diseño y Desarrollo
Diseño De Lógica Secuencial, Interfaces E Interfaz Gráfica Del Aplicativo A Crear
Ingeniero de desarrollo 3 días
Desarrollo De Aplicación Ingeniero de desarrollo 30 días
Implementación
Capacitación Ingeniero PEM 2 días
Pruebas De Infraestructura Y
Equipos Ingeniero PEM 3 días
Puesta En Servicio Ingeniero PEM 60 días Informes De Gestión De
Procesos Ingeniero de proyecto 5 días
Informes De Gestión De
Fallas Ingeniero de proyecto 5 días
Informe Entrega KPIs Ingeniero de proyecto 5 días
Entrega Final De Desarrollo Gerente de proyectos 2 días
16
2.2 CRONOGRAMA GENERAL DEL PROYECTO. SECUENCIAMIENTO
En la Tabla 2.Se muestra el cronograma general del proyecto, indicando la fecha de inicio y finalización

Tabla 2. Cronograma general del proyecto
SISTEMA MULTICONTROL EN LÍNEA FECHA DE
INICIO
FECHA DE FINALIZACIÓN Reconocimiento y análisis de la información 16/11/2015 26/11/2015
Diseño y desarrollo 27/11/2015 12/01/2016
Implementación 13/01/2016 19/04/2016 Fuente: Autor
2.3 CRONOGRAMA DETALLADO POR FASES
El detallado de cada fase anteriormente descritas, esta discriminado el tiempo de ejecución según la planeación del proyecto como lo muestra la Tablas 3.
Tabla 3. Cronograma detallado por fase
RECONOCIMIENTO Y ANÁLISIS DE LA
INFORMACIÓN FECHA DE INICIO
FECHA DE FINALIZACIÓN
Definición de procesos internos 16/11/2015 24/11/2015 Identificación de infraestructura, equipos y software 16/11/2015 18/11/2015 Análisis de las características requeridas en la creación
del software para cumplir con los requerimientos contratados. (crear/optimizar)
25/11/2015 26/11/2015
DISEÑO Y DESARROLLO FECHA DE INICIO FECHA DE
FINALIZACIÓN
Diseño de lógica secuencial, interfaces e interfaz gráfica
del aplicativo a crear 27/11/2015 01/12/2015
Desarrollo de aplicación 02/12/2015 12/01/2016
IMPLEMENTACIÓN FECHA DE INICIO FECHA DE
FINALIZACIÓN
Capacitación 13/01/2016 14/01/2016
Pruebas de infraestructura y equipos 13/01/2016 15/01/2016
Puesta en servicio 18/01/2016 08/04/2016
Informes de gestión de procesos 11/04/2016 15/04/2016 Informes de gestión de fallas 11/04/2016 15/04/2016
Informe entrega KPI 11/04/2016 15/04/2016
17
2.4 DEFINICIÓN Y ANÁLISIS DE RUTAS CRÍTICAS
En la planeación, es necesario contar con una herramienta que me permita a través de un diagrama, esquematizar todas las actividades en la que se divide el proyecto; especificando el tipo de relación entre una y otra así como su duración. Para esta actividad se utilizó la herramienta Project para establecer la ruta crítica del proyecto y determinar el desarrollo y descripción de las actividades en un tiempo optimizado como se ve en la Figura 2.
Figura 2. Ruta Crítica
18
2.5 METODOLOGÍA PARA EL CONTROL DEL CRONOGRAMA
Con el uso de la herramienta Project se puede llevar un control minucioso del cronograma de actividades, determinando la Ruta Crítica y llevando el tiempo exacto de restante para la ejecución del proyecto. En las Figuras 3 y 4. Se muestra el detalle de las actividades y el cronograma general en Project.
Figura 3. Detalle de las actividades
Fuente: Autor Figura 4. Cronograma general
19
3 GESTIÓN DE COSTOS
3.1 PRESUPUESTO GENERAL ESTIMADO
En la Tabla 4. Se relaciona el presupuesto general estimado del proyecto
Tabla 4. Presupuesto general estimado
PROYECTO ENTREGABLES ACTIVIDADES COSTO
Sistema Multicontrol
En Línea
Reconocimiento y análisis de la
información
Definición de procesos internos $ 2.081.142 Identificación de infraestructura,
equipos y software $ 650.479 Análisis de las características
requeridas en la creación del software para cumplir con los requerimientos contratados. (crear/optimizar)
$ 707.306
Diseño Y Desarrollo
Diseño de lógica secuencial, interfaces
e interfaz gráfica del aplicativo a crear $ 1.431.918 Desarrollo de aplicación $ 14.319.178
Implementación
Capacitación $ 1.021.918
Pruebas de infraestructura y equipos $ 1.532.877
Puesta en servicio $ 30.657.534
Informes de gestión de procesos $ 1.009.132
Informes de gestión de fallas $ 884.132
Informe entrega KPI $ 1.634.132
Entrega final de desarrollo $ 39.219.178
Gastos Administrativos $ 31.385.498
TOTAL $ 126.534.424
Fuente: Autor
3.2 DESGLOSE DE COSTOS DEL PROYECTO (PAGOS, MENSUALIDADES, COMPRAS, ETC.)
20 Tabla 5. Definición de procesos internos
DEFINICION DE PROCESOS INTERNOS
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
Desarrollo 1 7 $ 200.000,00 $ 1.400.000,00
Personal operativo
Analistas de
desarrollo 3 7 $ 90.000,00 $ 630.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 4 7 $ 1.826,48 $ 51.141,55
Tiempo Tarea en Días 7 Costo Tarea $ 2.081.141,55 Fuente: Autor
Tabla 6. Identificación de infraestructura, equipos y software
IDENTIFICACION DE INFRAESTRUCTURA, EQUIPOS Y
SOFTWARE
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
sistemas 1 3 $ 150.000,00 $ 450.000,00 Personal
operativo Técnico 1 3 $ 65.000,00 $ 195.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 1 3 $ 1.826,48 $ 5.479,45
Tiempo Tarea en Días 3 Costo Tarea $ 650.479,45 Fuente: Autor
Tabla 7. Análisis de las características requeridas en la creación del software para cumplir con los requerimientos contratados. (Crear/optimizar)
ANALISIS DE LAS CARACTERISITICAS REQUERIDAS EN LA CREACION DEL SOFTWARE PARA CUMPLIR CON LOS REQUERIMIENTOS CONTRATADOS. (CREAR/OPTIMIZAR)
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
Desarrollo 1 2 $ 200.000,00 $ 400.000,00
Personal operativo
Ingeniero de
sistemas 1 2 $ 150.000,00 $ 300.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 2 2 $ 1.826,48 $ 7.305,94
Tiempo Tarea en Días 2 Costo Tarea $ 707.305,94
21
Tabla 8. Diseño de lógica secuencial, interfaces e interfaz gráfica del aplicativo a crear
DISEÑO DE LOGICA SECUENCIAL, INTERFACES E
INTERFAZ GRAFICA DEL APLICATIVO A CREAR
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
Desarrollo 1 3 $ 200.000,00 $ 600.000,00 Personal
operativo
Analistas de
desarrollo 3 3 $ 90.000,00 $ 810.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 4 3 $ 1.826,48 $ 21.917,81
Tiempo Tarea en Días 3 Costo Tarea $
1.431.917,81
Fuente: Autor Tabla 9. Desarrollo de aplicación
DESARROLLO DE APLICACIÓN
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable
Directo . Costo de Mano de Obra Directa Directivo responsable Ingeniero de
Desarrollo 1 30 $ 200.000,00 $ 6.000.000,00 Personal
operativo
Analistas de
desarrollo 3 30 $ 90.000,00 $ 8.100.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 4 30 $ 1.826,48 $ 219.178,08
Tiempo Tarea en Días 90 Costo Tarea $ 14.319.178,08
Fuente: Autor Tabla 10. Capacitación
CAPACITACION
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero puesta en marcha
1 2 $ 175.000,00 $ 350.000,00
Personal operativo
Tecnólogos de
soporte 5 2 $ 65.000,00 $ 650.000,00 Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 6 2 $ 1.826,48 $ 21.917,81
Tiempo Tarea en Días 2 Costo Tarea $ 1.021.917,81
22 Tabla 11. Pruebas de infraestructura y equipos
PRUEBAS DE INFRAESTRUCTURA Y EQUIPOS
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero puesta en marcha
1 3 $ 175.000,00 $ 525.000,00
Personal operativo Tecnólogos
de soporte 5 3 $ 65.000,00 $ 975.000,00 Costo Por
Uso de Activos
Bienes de capital (equipos)
Computador
Portátil 6 3 $ 1.826,48 $ 32.876,71
Tiempo Tarea en Días 3 Costo Tarea $ 1.532.876,71
Fuente: Autor Tabla 12. Puesta en servicio
PUESTA EN SERVICIO
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero puesta en marcha
1 60 $ 175.000,00 $ 10.500.000,00
Personal operativo Tecnólogos de
soporte 5 60 $ 65.000,00 $ 19.500.000,00
Costo Por Uso de Activos
Bienes de capital (equipos)
Computador
Portátil 6 60 $ 1.826,48 $ 657.534,25
Tiempo Tarea en Días 60 Costo Tarea $ 30.657.534,25
Fuente: Autor Tabla 13. Informes de gestión de procesos
INFORMES DE GESTION DE PROCESOS
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
Desarrollo 1 5 $ 200.000,00 $ 1.000.000,00
Costo Por Uso de Activos
Bienes de capital (equipos)
Computador
Portátil 1 5 $ 1.826,48 $ 9.132,42
Tiempo Tarea en Días 5 Costo Tarea $ 1.009.132,42
23 Tabla 14. Informes de gestión de fallas
INFORMES DE GESTION DE FALLAS
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero puesta en marcha
1 5 $ 175.000,00 $ 875.000,00
Costo Por Uso de Activos
Bienes de capital (equipos)
Computador
Portátil 1 5 $ 1.826,48 $ 9.132,42
Tiempo Tarea en Días 5 Costo Tarea $ 884.132,42
Fuente: Autor
Tabla 15. Informe entrega kip
INFORME ENTREGA KPI
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
proyecto 1 5 $ 325.000,00 $ 1.625.000,00
Costo Por Uso de Activos
Bienes de capital (equipos)
Computador
Portátil 1 5 $ 1.826,48 $ 9.132,42
Tiempo Tarea en Días 5 Costo Tarea $ 1.634.132,42
Fuente: Autor
Tabla 16.Entrega final de desarrollo
ENTREGA FINAL DE DESARROLLO
TIPO CONCEPTO RECURSO NOMBRE CANT. Tiempo
(Días) Costo (Días) Costo Total
Costo Variable Directo Costo de Mano de Obra Directa Directivo responsable Ingeniero de
proyecto 1 120 $ 325.000,00 $ 39.000.000,00
Costo Por Uso de Activos Bienes de capital (equipos) Computador
Portátil 1 120 $ 1.826,48 $ 219.178,08
Tiempo Tarea en
Días 2 Costo Tarea $ 39.219.178,08
24 3.2.1 Gastos Administrativos
Tabla 17. Gastos Administrativos
CONCEPTO NOVIEMBRE DICIEMBRE ENERO FEBRERO MARZO ABRIL Arrendamiento
oficina $ 1.500.000 $ 1.500.000 $ 1.500.000 $ 1.500.000 $ 1.500.000 $ 1.500.000 Agua oficina $ 125.000 $ 125.000 $ 125.000 $ 125.000 $ 125.000 $ 125.000
Energía oficina $ 200.000 $ 200.000 $ 200.000 $ 200.000 $ 200.000 $ 200.000
Teléfono oficina $ 100.000 $ 100.000 $ 100.000 $ 100.000 $ 100.000 $ 100.000
Administración
oficina $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Aseo oficina $ 150.000 $ 150.000 $ 150.000 $ 150.000 $ 150.000 $ 150.000
Papelería oficina $ 200.000 $ 200.000 $ 200.000 $ 200.000 $ 200.000 $ 200.000
Software $ 12.000.000 $ 0 $ 0 $ 0 $ 0 $ 0
Reparaciones
locativas $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Transportes y
pasajes locales $ 500.000 $ 0 $ 0 $ 0 $ 0 $ 0 Amortización $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Gastos viajes y
viáticos $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Impuesto Industria
y Comercio $ 0 $ 0 $ 0 $ 0 $ 0 $ 0 Gastos notariales
regulares $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Capacitación personal Administración
$ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Comisiones $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Depreciación $ 872.583 $ 872.583 $ 872.583 $ 872.583 $ 872.583 $ 872.583
Seguro contra robo $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Impuesto de timbre
y bancario $ 0 $ 0 $ 0 $ 0 $ 0 $ 0 Impuesto de
vehículo $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Impuesto predial $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
Salarios Año $ 0 $ 0 $ 0 $ 0 $ 0 $ 0
TOTAL $ 15.647.583 $ 3.147.583 $ 3.147.583 $ 3.147.583 $ 3.147.583 $ 3.147.583
25 3.3 CONTROL DE COSTOS
Tabla 18. Ficha de Control de Costos
SEMANA INICIO FIN COSTOS COSTO TOTAL
1 16/11/2015 20/11/2015 $ 1.486.529,68 $ 650.479,45 $ 7.112.537,73 $ 9.249.546,86 2 23/11/2015 27/11/2015 $ 594.611,87 $ 707.305,94 $ 477.305,94 $ 7.112.537,73 $ 8.891.761,48 3 30/11/2015 04/12/2015 $ 1.422.507,55 $ 954.611,87 $ 1.431.917,81 $ 547.405,74 $ 4.356.442,97 4 07/12/2015 11/12/2015 $ 2.386.529,68 $ 684.257,17 $ 3.070.786,85 5 14/12/2015 18/12/2015 $ 2.386.529,68 $ 684.257,17 $ 3.070.786,85 6 21/12/2015 25/12/2015 $ 2.386.529,68 $ 684.257,17 $ 3.070.786,85 7 28/12/2015 01/01/2016 $ 2.386.529,68 $ 149.884,90 $ 547.405,74 $ 3.083.820,32 8 04/01/2016 08/01/2016 $ 2.386.529,68 $ 749.424,52 $ 3.135.954,20 9 11/01/2016 15/01/2016 $ 954.611,87 $ 1.021.917,81 $ 1.532.876,71 $ 749.424,52 $ 4.258.830,92 10 18/01/2016 22/01/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 11 25/01/2016 29/01/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 12 01/02/2016 05/02/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 13 08/02/2016 12/02/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 14 15/02/2016 19/02/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 15 22/02/2016 26/02/2016 $ 2.554.794,52 $ 749.424,52 $ 3.304.219,04 16 29/02/2016 04/03/2016 $ 2.554.794,52 $ 547.405,74 $ 149.884,90 $ 3.252.085,16 17 07/03/2016 11/03/2016 $ 2.554.794,52 $ 684.257,17 $ 3.239.051,69 18 14/03/2016 18/03/2016 $ 2.554.794,52 $ 684.257,17 $ 3.239.051,69 19 21/03/2016 25/03/2016 $ 2.554.794,52 $ 684.257,17 $ 3.239.051,69 20 28/03/2016 01/04/2016 $ 2.554.794,52 $ 242.121,77 $ 547.405,74 $ 3.344.322,03 21 04/04/2016 08/04/2016 $ 2.554.794,52 $ 1.210.608,85 $ 3.765.403,37 22 11/04/2016 15/04/2016 $ 1.009.132,42 $ 884.132,42 $ 1.634.132,42 $ 1.210.608,85 $ 4.738.006,11 23 18/04/2016 22/04/2016 39.219.178,08 $ 484.243,54 $ 39.703.421,62 $ 126.534.424,94
26 Figura 5. EVM
Fuente: Autor
0 5000000 10000000 15000000 20000000 25000000 30000000 35000000 40000000 45000000
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24
27
4 GESTIÓN DE CALIDAD DEL PROYECTO
4.1 PLANIFICACIÓN DE CALIDAD
En la ejecución y desarrollo del sistema se establecieron normas y mejores prácticas de ingeniería que aseguran la calidad del producto, en la Tabla 19 se encuentran relacionadas las entradas, salidas, normas y estándares implementados según los proceso:
Tabla 19. Planificación de calidad
NIVEL NOMBRE DE
PROCESO ENTRADAS SALIDAS
NORMAS Y ESTANDARES
Estratégicos Planeación estratégica
*Informes de gestión comercial y técnico *Estadísticas comercial *indicadores de fallas e incidentes
*Informe de auditoría *expansión de infraestructura
Planes de acción y
mejoramiento continuo ISO 9000, ISO 9001
Estratégicos Mejora continua
*Planes de acción de parte de planeación estratégica
*Evaluación de procesos y procedimientos *actualización de estándares y normas técnicas
Lineamientos de
acción ISO 9000, ISO 9001
Estratégicos Gestión de innovación *Evaluación de procesos y procedimientos *Retroalimentación al Recurso Humano
*Nuevas versiones en los procesos y procedimientos *Nuevas plataformas de gestión
ISO 9000, ISO 9001
Misional Gestión comercial
*Datos clientes *Información comercial
*Orden de servicio *Solicitud del requerimiento
ISO 2700, PST TSP,COBIT, ITIL
Misional Análisis técnico
*Orden de servicio *Solicitud del requerimiento
Documento de análisis del requerimiento.
ISO 2700, PST TSP,COBIT, ITIL
Misional Desarrollo *Documento de análisis del requerimiento
Ejecutables Acta de entrega
ISO 2700, PST TSP,COBIT, ITIL
Misional Implementación y
cierre de ciclo *Ejecutables
*Documento de puesta en marcha.
ISO 2700, PST TSP,COBIT, ITIL
Apoyo Gestión apoyo operaciones
*Solicitudes de necesidad de recursos humanos, técnicos y logísticos
*Formatos de legalización de entrega equipos y materiales
28
NIVEL NOMBRE DE
PROCESO ENTRADAS SALIDAS
NORMAS Y ESTANDARES
Apoyo Gestión compras
Órdenes de compra de equipos de cómputo y licenciamiento
*Inventarios de equipos
ITIL *Inventarios de
licenciamiento instalado
Apoyo
Gestión aprovisionamiento
y soporte tecnológico
*Requerimiento de equipos de comunicación *Atención de incidencias
*Acta de entrega equipos
*Registro de caso incidencia
ITIL
Apoyo Gestión seguridad industrial
*Estudio de riesgos y condiciones peligrosas *Normas técnicas de seguridad y salud e oficinas
*Protocolos de seguridad industrial *programas de prevención de enfermedades laborales
ITIL
Fuente: Autor
4.1.1 Mapa De Procesos
En la Figura 6 se muestra el mapa de procesos de la compañía, divido en los procesos estratégicos, misionales y de apoyo
Figura 6. Mapa de procesos
29 4.1.2 Políticas de calidad
En la ejecución de los sistemas de información trabajamos a lo largo de toda la cadena de valor para garantizar la calidad del producto, capacitando al equipo humano de la compañía y desarrollando acciones preventivas para minimizar las variaciones en los procesos de análisis, desarrollo e implementación y cierre de ciclo.
Se cuenta con los más altos estándares de calidad, seguridad informática, protección de datos y mejores prácticas convirtiendo nuestros desarrollos en sistemas de información más seguros y confiables.
El recurso humano involucrado y comprometido para alcanzar un alto estándar de Calidad a través de la aplicación del Sistema de Gestión de Calidad, el cual se basa en tres elementos principales:
Estándares de Calidad: Recogen el conocimiento y experiencia de los profesionales para garantizar una aplicación sistemática y coherente de nuestro conocimiento y experiencia. Los estándares de Calidad recopilan requisitos tanto genéricos como específicos del producto y se gestionan a través de manuales de Calidad definidos localmente.
Ciclo de Gestión de Mejora Continua: Permite garantizar una gestión eficiente de los procesos de Calidad, medir el rendimiento e impulsar la mejora de nuestra cultura de Calidad.
30 4.2 ASEGURAMIENTO DE CALIDAD
Este proceso tiene como propósito garantizar que el equipo de Proyecto emplee los procesos establecidos para satisfacer los requisitos de Calidad, auditándolos y analizándolos, contra los estándares de Calidad planificados y contra las mediciones del control de la Calidad. En las Tablas 20, 21, 22 se encuentra relacionado según los procesos misionales:
Tabla 20. Control de calidad Fase 1
Fuente: Autor Tabla 21. Control de calidad Fase 2
Fuente: Autor Tabla 22. Control de calidad Fase 3
Fuente: Autor NOMBRE DEL ENTREGABLE Reconocimiento y analisis de la informacion
OBJETIVO DE LA CALIDAD Auditar y verificar el cumplimiento del procedimiento establecido para el reconocimiento y
analisis de la informacion
ACTIVIDAD DE CONTROL DE LA CALIDAD Verificar/evaluar que las actividades realizadas y la documentacion fisica y digital, cumplan
según el procedimiento basado en las normas de calidad.
RESPONSABLE DE LA FUNCION Control interno
CRITERIO DE ENTRADA Basado en la solicitud del requerimiento del usuario, procedimiento de reconocimiento y
analisis, norma ISO 27000
RECURSOS NECESARIOS Analista de desarrollo
MECANISMO DE ACEPTACION Documento de análisis del requerimiento, aprobada por el usuario, ingeniero de proyecto y
desarrollor.
DEPENDE DE Solicitud del requerimiento
NOMBRE DEL ENTREGABLE Diseño y Desarrollo
OBJETIVO DE LA CALIDAD Auditar y verificar el cumplimiento del procedimiento establecido para el Diseño y
Desarrollo de los sistemas de informacion según la norma ISO 27000
ACTIVIDAD DE CONTROL DE LA CALIDAD Evaluar que el desarrollo y la documentacion fisica y digital, cumplan según el
procedimiento basado en las normas de calidad ISO 27000
RESPONSABLE DE LA FUNCION Control Interno
CRITERIO DE ENTRADA Documento de análisis del requerimiento, aprobada por el usuario, ingeniero de proyecto y
desarrollor, procedimiento de diseño y desarrollo, norma ISO 27000, PST, COBIT, TSP, ITIL
RECURSOS NECESARIOS Ingeniero de sistemas e ingeniero de Desarrollo.
MECANISMO DE ACEPTACION Ejecutables y Acta de entrega
DEPENDE DE Documento de analisis del requerimiento
NOMBRE DEL ENTREGABLE Implementacion
OBJETIVO DE LA CALIDAD Auditar y verificar el cumplimiento del procedimiento establecido para la implementacion y
puesta en marcha de los sistemas de informacion según la norma.
ACTIVIDAD DE CONTROL DE LA CALIDAD Evaluar el resultado de la implementacion y la documentacion fisica y digital
RESPONSABLE DE LA FUNCION Control Interno - Usario Final
CRITERIO DE ENTRADA Ejecutables, Documento de puesta en marcha, procedimiento de implementacion, Acta de
entrega, ITIL
RECURSOS NECESARIOS Ingeniero de sistemas, ingeniero de Desarrollo, Ingeniero puesta en marcha, tecnologo de
soporte
MECANISMO DE ACEPTACION documento de puesta en marcha
31 4.3 CONTROL DE CALIDAD
El control de calidad e el software, denominado SQA (Software QualityAsurance), se basa en las siguientes actividades:
Uso de métodos y herramientas de análisis, diseño, codificación y prueba. Revisiones formales, que se aplican durante cada paso de la ingeniería de
software,
Estrategia de prueba multiescala.
Control de la documentación del software y de los cambios realizados. Procedimientos que aseguren un ajuste a los estándares de desarrollo. Mecanismos de medida de calidad (METRICAS).
En la Tabla 23 se muestra el control utilizado para implementar las medidas de calidad requeridas en el proyecto.
Fuente: Autor C O R R EC C IO N FIA B IL ID A D EF ICA C IA IN TE G R ID A D FA C IL ID A D D E M A N TE N IM IE N TO FL EX IB IL ID A D FA C IL ID A D D E PR U EB A S PO R TA B IL ID A D R EU SA B IL ID A D IN TE R O PE R A B IL ID A D FA C IL ID A D D E U SO
FACILIDAD DE AUDITORIA X X
EXACTITUD X X
NORMALIZACION DE LAS COMUNICACIONES
COMPLETITUD X
COMPLEJIDAD X X X
CONCISION X X X
CONSISTENCIA X X X X
ESTANDARIZACION DATOS X
TOLERANCIA DE ERRORES X
EFICIENCIA EN LA EJECUCION X
FACILIDAD DE EXPANSION X
GENERALIDAD X X X X
INDEPENDENCIA DEL HARDWARE X X
INSTRUMENTACION X X X
MODULARIDAD X X X X X X X
FACILIDAD DE OPERACIÓN X X
SEGURIDAD X
AUTODOCUMENTACION X X X X X
SIMPLICIDAD X X X X
INDEPENDENCIA DEL SISTEMA X X
FACILIDAD DE TRAZO X
FORMACION X METRICA DE CALIDAD DEL SOFTWARE FACTOR DE CALIDAD
32
5 GESTION DEL RECURSO HUMANO
5.1 ORGANIGRAMA INTERNO DEL PROYECTO
El recurso humano del proyecto esta jerarquizado por diferentes áreas y responsables. En la Figura 7 se muestra el organigrama del proyecto.
Figura 7. Organigrama interno
GERENTE DE PROYECTO
INGENIERO PEM INGENIERO DE
DESARROLLO
TECNOLOGOS DE SOPORTE INGENIERO DE SISTEMAS
ANALISTAS DE
DESARROLLO TECNICOS
33
5.2 ORGANIGRAMA EXTERNO DEL PROYECTO
Descripción de la jerarquía de la compañía contratante (cliente-proveedores). Figura 8.
Figura 8. Organigrama externo
DIRECCION DE OPERACIONES
GERENCIA COMERCIAL INGENIERO DE
DESARROLLO
ANALISTAS DE
SOLUCIONES CORDINADOR DE ZONA
TELEOPERADORES TECNICOS
GERENCIA DE DESARROLLO GERENCIA DE
APROVISIONAMIENTO
INGENIERO ZONA
GERENCIA DE LOGISTICA
PUNTOS DE DESPACHO
34 5.3 MATRIZ DE RESPONSABILIDADES
Tabla 24. Matriz de responsabilidades
ACTIVIDADES INGENIERO DE PROYECTO PEM ING. DESARROLLO ING.
INGENIERO DE SISTEMAS
TECNÓLOGO DE SOPORTE
ANALISTA DE
DESARROLLO TÉCNICO
Definición de
procesos internos C I R N.A N.A A N.A
Identificación de infraestructura, equipos y software
C I I R N.A N.A A
Análisis de las características requeridas en la creación del software
para cumplir con los requerimientos
contratados. (crear/optimizar)
C I R N.A N.A A N.A
Diseño de lógica secuencial, interfaces
e interfaz gráfica del aplicativo a crear
C I R A N.A A A
Desarrollo de
aplicación C I R I N.A A N.A
Capacitación C R I I A N.A N.A
Pruebas de infraestructura y
equipos
C R I I A N.A N.A
Puesta en servicio C R I I A N.A N.A
Informes de gestión
de procesos C I R I N.A N.A N.A
Informes de gestión
de fallas C R I I N.A N.A N.A
Informe entrega KPI R C C C N.A N.A N.A
Entrega final de
desarrollo R C C C N.A N.A N.A
R (responsable) - A (Subordinado/Responsable) - C (Consultado) - I (Informado)
35 5.4 GESTIÓN DEL EQUIPO DEL PROYECTO
La dirección de R.R. H.H. se encargara de proveer el personal necesario la para la ejecución del proyecto, para el cual se estipularan una serie de perfiles que se ajusten a los requerimientos del desarrollo. La ubicación laboral de los involucrados será dada por cada de las fases, para la primera fase y la tercera esta será en las locaciones de la compañía contratante o en su defecto en terreno, lugar donde se ejecutaran las pruebas de la aplicación móvil. El desarrollo tanto de la app como de la plataforma de información será en las locaciones de la compañía, garantizando la seguridad de la información y el cumplimiento los estándares de calidad.
El costo de cada colaborador será asociado a las tareas que se deban cumplir y a la duración de las mismas, indicando un valor individual en cada fase del proyecto Figura 9.
Figura 9. Gestión del equipo del proyecto
Fuente: Autor
El personal será auditado constantemente para manejar los estándares de calidad y políticas de seguridad de la información, para facilidad de la tarea se proveerá de las herramientas necesarias para la recopilación de la información.
0 10 20 30 40 50 60 70 80 90
Reconocimiento y análisis de la información
Diseño y desarrollo
36
6 GESTIÓN DE COMUNICACIONES
6.1 PLANIFICACIÓN DE LAS COMUNICACIONES
Para la ejecución del proyecto, se identificación de Stakeholders, que desde la fase de iniciación buscan conocer los avances del desempeño del proyecto, en la Tabla 25 y 26 se relaciona los interesados en la comunicación de los avances y el medio definido para dar a conocer la información:
Tabla 25. Interesados
PRINCIPALES STAKEHOLDERS Gerente
comercial
Ingeniero de proyecto
Director del área solicitante (CLIENTE )
Ingeniero PEM Ingeniero de desarrollo
Fuente: Autor
Tabla 26. Método de Comunicación
METODO DE COMUNICACIÓN
ESCRITO FORMAL
Plan de Proyecto, Project Charter, Problemas complejos, Informes de gestión
VERBAL FORMAL Presentaciones, speaches ESCRITO INFORMAL Memos, emails, notas VERBAL INFORMAL Reuniones, conversaciones
Fuente: Autor
37 Tabla 27. Planificación de las comunicaciones
OBJETIVO USUARIO RESPONSABILIDAD TIEMPO
¿QUE
COMUNICAR? ¿PORQUE? DESTINATARIO
METODO DE
COMUNICACIÓN RESPONSABLE ENVIO FECHA INICIAL FRECUENCIA
EXTERN
O
Solicitud del requerimiento
Necesidad de conocer las necesidades específicas
del cliente
Gerente comercial Escrito Informal
Director del área solicitante (CLIENTE )
Documento de solicitud del requerimiento
02/11/2015 1 Vez (inicio)
Respuesta del requerimiento
Dar a conocer que se puede ofrecer(infraestructura,
prototipo, limitantes, solicitudes de cambios,
Información de desempeño del trabajo)
Director del área solicitante (CLIENTE ) Escrito Informal, verbal informal Ingeniero de proyecto Informe de
planeación 05/11/2015
1 vez después de la solicitud
costos del proyecto Dar a conocer los costos del proyecto
Director del área solicitante (CLIENTE )
Escrito formal, Verbal Informal
Gerente comercial
Informe de
planeación 05/11/2015
1 vez después de la solicitud
Fecha de entrega del producto
Dar a conocer la fecha de entrega del proyecto
Director del área solicitante (CLIENTE )
Escrito formal Ingeniero de proyecto
Informe de
planeación 05/11/2015
1 vez después de la solicitud
Aceptación del
proyecto Dar inicio al proyecto
Gerente comercial, Ingeniero de
proyecto
Escrito formal, Verbal Informal
Director del área solicitante (CLIENTE )
Documento de aceptación del
proyecto
10/11/2015 1 vez
Avance del proyecto dar a conocer el estado del proyecto
Director del área solicitante (CLIENTE )
Escrito formal Ingeniero de proyecto
Informe de
38
¿QUE
COMUNICAR? ¿PORQUE? DESTINATARIO
METODO DE
COMUNICACIÓN RESPONSABLE ENVIO FECHA INICIAL FRECUENCIA
Solicitud de casos de pruebas (USUARIO)
se debe solicitar las pruebas al usuario para
realizar la debida validación y verificación
del sistema de información
Director del área solicitante (CLIENTE )
Escrito Informal Ingeniero de
proyecto casos de prueba 09/01/2016
cuando se finaliza el proyecto y se requiera una corrección de
errores
Capacitación Y Manual de usuario
se debe definir la fecha de capacitación a los
interesados
Director del área solicitante (CLIENTE )
Escrito Informal Ingeniero de proyecto
fecha de
capacitación 09/01/2016 1 vez
Entrega final de desarrollo
Se debe hacer entrega del producto final
Director del área solicitante (CLIENTE )
Escrito formal, Verbal formal
Ingeniero de proyecto
Informe de
entrega 30/03/2016
1 vez al finalizar el proyecto
INTERNO
WBS
Se debe comunicar el esquema de desglose de
trabajo
Ingeniero de proyecto y el
equipo Escrito formal Ingeniero PEM, Ingeniero de desarrollo informe de
planeación 16/11/2015 1 vez (inicio)
Problemas Evitar desviaciones de la planificación
Ingeniero de proyecto y el
equipo
Escrito Informal
Ingeniero PEM, Ingeniero de
desarrollo
novedades N.A Cada vez que suceda
Informes de avances Medir el avance real del proyecto
Ingeniero de proyecto y el
equipo Escrito formal Ingeniero PEM, Ingeniero de desarrollo Informe de
Avance N.A Cada 15 días
informe de cronograma de
actividades
dar a conocer el cumplimiento de actividades en las fechas establecidas previamente
Ingeniero de proyecto y el
equipo Escrito formal Ingeniero PEM, Ingeniero de desarrollo Informe cronograma/a ctividades N.A
Cada vez que se cumpla una
actividad
Informe final de desarrollo
anunciar la finalización del desarrollo
Ingeniero de proyecto y el
equipo
Escrito formal, verbal informal
Ingeniero PEM, Ingeniero de
desarrollo
Informe final
de desarrollo 18/01/2016
1 vez finalizado el desarrollo
39 6.2 DISTRIBUCIÓN DE LA INFORMACIÓN
Tabla 28. Distribución de la información
ENTRADA HERRAMIENTAS Y TECNICAS SALIDAS
Plan de gestión de las comunicaciones
Habilidades De Comunicación
Cambios solicitados Sistemas de
recopilación y recuperación de la información Métodos de distribución de la información
Fuente: Autor
6.3 INFORMES DE RENDIMIENTO
Durante la ejecución del proyecto se informara periódicamente a los interesados el avance del desempeño del proyecto a través de un documento que se actualizara a la medida del cumplimiento de las actividades. Este informe mostrara los indicadores de estado de cada área.
El proceso Informar el Desempeño implica la recopilación y análisis periódicos de datos reales y su comparación con la línea base a fin de comprender y comunicar el avance y desempeño del proyecto, así como proyectar los resultados del mismo. A continuación se muestra el contenido mínimo de los informes de desempeño:
Alcance
Análisis del desempeño anterior Estado actual de riesgos e incidentes Trabajo culminado del periodo
Resumen de los cambios reportados en el periodo El trabajo que se culminara
Resultado del análisis de variación
40 6.4 GESTIÓN DE LOS INTERESADOS
En la Tabla 29 se muestra la planificación y gestión de los interesados en la comunicación del proyecto
Tabla 29. Gestión de los interesados
INICIO PLANIFICACION EJECUCION SEGUIMIENTO Y CONTROL
Gerente comercial Análisis y planificación del costo del proyecto
Toma de decisiones en la venta y comercialización del
proyecto
A través del Informe de planeación, Documento de solicitud del requerimiento Ingeniero de proyecto
Análisis y planificación de los recursos del
proyecto
Planificar tareas y RRHH para ejecutar
el proyecto
A través del informe de desempeño,
informe de planeación, informe
de riesgo
Director del área solicitante (CLIENTE )
planificación de la solicitud y aceptación
del proyecto
De acuerdo a la necesidad presentada en su
área, toma decisiones para dar
solución a la necesidad. Da aceptación de las
propuestas presentadas
A través del informe de desempeño,
informe de planeación
Ingeniero PEM
Análisis y planeación de la infraestructura
tecnológica
Gestionar para que la infraestructura
tecnológica sea idónea para la implementación del
sistema de información desarrollado
A través del informe de desempeño,
informe de planeación
Ingeniero de Desarrollo
Análisis, planeación y distribución de las
actividades de desarrollo del proyecto
Gestionar la ejecución total del
proyecto
A través del informe de desempeño,
informe de planeación
41
7 GESTIÓN DE RIESGOS
En la proyección del éxito del proyecto es necesario tomar decisiones correctas en el momento oportuno. La mayoría de decisiones desde la más simple hasta la más compleja, involucra riesgo. La complejidad tecnológica en el proyecto, implica el aumento del nivel de riesgo del proyecto, por tal motivo es necesario contar con una metodología para evaluar las causas de la toma de decisiones y tener un control en los posibles riesgos. En la Figura 10se muestra la metodología implementada en la gestión de riesgo
Figura 10. Proceso de gestión de riesgo
Fuente: Autor
7.1 PLANIFICACIÓN DE LA GESTIÓN DE RIESGOS DEL PROYECTO
La Tabla 30 relaciona las entradas, herramientas y salidas, de la planificación de riesgos.
Tabla 30. Planificación de riesgos
ENTRADA HERRAMIENTAS Y TECNICAS SALIDAS
Políticas de gestión de riesgos
Juntas directivas
Plan de acción Roles y responsabilidades definidos
Tolerancia de los stakeholders a los riesgos
Control de novedades Charter del proyecto
Plan de administración de
riesgo Formato para e plan de administración de
riesgos del proyecto Análisis de matriz de riesgo WBS
42
7.2 IDENTIFICACIÓN Y ANÁLISIS DE RIESGOS
La Tabla 31 constituye la identificación de riesgos y el impacto que representan en las actividades del proyecto
Tabla 31.Identificación de riesgos
ACTOR INDICADOR DE BAJO RIESGO
INDICADOR DE MEDIANO RIESGO
INDICADOR DE
ALTO RIESGO IMPACTO
RECONOCIMIENTO Y ANÁLISIS DE LA INFORMACIÓN
Definición De Procesos Internos
información
completa y concreta
recopilación de información incompleta o de fuentes erradas
Información falsa o corrupta que no coinciden con los procesos de la compañía. ALTO Identificación De Infraestructura, Equipos Y Software
escasas o nulas restricciones a la infraestructura tecnológica
acceso limitado o insuficiente a la infraestructura o plataformas de información
El no acceso o la ausencia de la infraestructura tecnológica
MEDIO
Análisis de requerimientos
Análisis especifico y puntual de los requerimientos
La no especificación de los
requerimientos técnicos
La percepción errónea de los requerimientos técnicos
ALTO
Flujos de trabajo
Se prevén cambios pequeños o nulos en el flujo de trabajo
Se prevén cambios importantes en el flujo de trabajo
Se prevén cambios significativos en el flujo de trabajo
BAJO
Roles y
responsabilidades organizacionales
Los individuos en la organización comprenden sus roles y
responsabilidades
Los individuos en la organización comprenden sus roles y
responsabilidades pero no conocen claramente los roles y responsabilidades fuera de su grupo de trabajo inmediato
Los individuos en la organización no comprenden sus roles y responsabilidades MEDIO Políticas y estándares
Las políticas y estándares se encuentran cuidadosamente definidos y son seguidos de forma conveniente
Las políticas y estándares se encuentran definidos pero no son seguidos de forma cuidadosa
Las políticas y estándares no se encuentran definidos o no son seguidos
43 ACTOR INDICADOR DE BAJO
RIESGO
INDICADOR DE MEDIANO RIESGO
INDICADOR DE
ALTO RIESGO IMPACTO
Involucramiento del usuario
Los usuarios se encuentran altamente
involucrados con el equipo de proyecto y proveen un
importante soporte
Los usuarios se encuentran
desarrollando roles poco significativos con un bajo impacto
Los usuarios tienen un
involucramiento nulo o su soporte es inadecuado
BAJO
DISEÑO Y DESARROLLO
Diseño y desarrollo de aplicación
Los algoritmos y modelos
seleccionados satisfacen los requerimientos funcionales pero no se ha realizado un estudio formal al respecto
Los algoritmos y modelos seleccionados satisfacen muchos de los requerimientos funcionales
Los algoritmos y modelos seleccionados no satisfacen muchos de los requerimientos funcionales ALTO interfaces Las interfaces internas (hardware y software) han sido correctamente definidas y se encuentran controladas
Algunas de las interfaces internas (hardware y software) han sido definidas y se encuentran controladas
Las interfaces internas (hardware y software) no han sido definidas o no se encuentran controladas
ALTO
Sistema
Las interfaces de hardware y software externas han sido definidas,
documentadas, acordadas e
implementadas pero no se ha especificado un criterio de
aceptación
Las interfaces de hardware y software externas han sido definidas e implementadas pero no acordadas ni documentadas
Las interfaces de hardware y software externas han sido definidas pero no documentadas, acordadas o implementadas MEDIO Roles y responsabilidades organizacionales
Los individuos en la organización comprenden sus roles y
responsabilidades
Los individuos en la organización comprenden sus roles y
responsabilidades pero no conocen claramente los roles y responsabilidades fuera de su grupo
Los individuos en la organización no comprenden sus roles y
responsabilidades
44 ACTOR INDICADOR DE BAJO
RIESGO
INDICADOR DE MEDIANO RIESGO
INDICADOR DE
ALTO RIESGO IMPACTO
seguridad de la información
cumplimiento de las políticas de seguridad de la información
El no cumplimiento a cabalidad de las políticas de seguridad de la información
perdida o corrupción de la información por no cumplimiento de las políticas de seguridad de la información
ALTO
IMPLEMENTACIÓN
Capacitación
cumplimiento de usuarios y personal idóneo para la capacitación
deficiencia parcial de usuarios o personal idóneo para la capacitación
deficiencia de usuarios o personal idóneo para la capacitación BAJO Pruebas de infraestructura y equipos
Las pruebas unitarias han sido estimadas y planificadas pero no se ha definido el nivel de detalle para las mismas
Las pruebas unitarias han sido estimadas y
planificadas pero no serán
documentadas
Las pruebas unitarias no han sido estimadas ni planificadas
MEDIO
Prueba piloto
Participantes del piloto disponibles,
capacitados e interesados en participar de las pruebas
Participantes del piloto disponibles pero con importantes necesidades de entrenamiento
Participantes del piloto no disponibles o no interesados en participar de las pruebas
MEDIO
Documentación
de Desarrollo Correcta y disponible
Disponible con
algunas deficiencias Inexistente MEDIO
Satisfacción cliente
El proyecto cumple con las expectativas y requerimientos técnicos exigidos por parte del cliente.
El proyecto cumple la mayoría de requerimientos del cliente pero no cumple con las expectativas
El proyecto no cumpla con los objetivos
planteados por el cliente
ALTO
Recuperación de desastres
Todas las áreas siguen las guías de seguridad y los datos se encuentran respaldados
Se han tomado algunas medidas de seguridad, los datos se encuentran respaldados, las guías y procesos están incompletas o no son respetadas
No se han tomado medidas de seguridad, hay falta de respaldo de datos y las medidas de recuperación de desastres no son consideradas
45 ACTOR INDICADOR DE BAJO
RIESGO
INDICADOR DE MEDIANO RIESGO
INDICADOR DE
ALTO RIESGO IMPACTO
Tipo de contrato
Las condiciones del contrato son
favorables en cuanto a formas de pago y adecuación a documentos de acuerdos previos entre las partes (SOW, por ejemplo)
Las condiciones del contrato son algo desfavorables en cuanto a formas de pago y adecuación a documentos de acuerdos previos entre las partes (SOW, por ejemplo)
Las condiciones del contrato son desfavorables en cuanto a formas de pago y adecuación a documentos de acuerdos previos entre las partes (SOW, por ejemplo) BAJO Comunicación Claramente se comunican los objetivos y el estado entre el equipo y el resto de la
organización
Se comunica parte de la información solo en algunas situaciones especiales
Esporádicamente se comunican los objetivos y el estado entre el equipo y el resto de la organización
BAJO
Fuente: Autor
7.2.1 Análisis cualitativo
Tabla 32.
Tabla 32.Análisis cualitativo
ENTRADA HERRAMIENTAS Y TECNICAS SALIDAS Plan de Administración de Riesgos
Probabilidad e impacto de los riesgos
Calificación general de los riesgos del proyecto
Riesgos identificados Lista de riesgos
priorizados Estado del proyecto
Matriz de clasificación de Probabilidad / Impacto
Tendencias de los resultados del análisis
cualitativo de riesgos precisión de la información
Escalas de probabilidad y de impacto
Pruebas de las
suposiciones de proyecto
Lista de riesgos para análisis y administración adiciona suposiciones
46 7.2.2 Análisis cuantitativo
Tabla 33.
Tabla 33. Análisis cuantitativo
ENTRADA HERRAMIENTAS Y TECNICAS SALIDAS Plan de Administración de Riesgos Entrevistas Lista priorizada de
riesgos cuantificados Riesgos identificados Análisis de Sensibilidad Análisis probabilístico
del proyecto
Lista de riesgos priorizados Análisis de árboles de decisión
Probabilidad de
alcanzar los objetivos de costo y tiempo
Lista de riesgos para análisis y
administración adicional Simulación
Tendencias de los resultados del análisis cuantitativo
Información Histórica
