Supervisión de obras públicas y su relación con la ejecución de proyectos de inversión en el gobierno regional de Pasco, Región Pasco. Palabras clave: Supervisión de obras públicas, ejecución de proyectos de inversión, control de precios, plazos, calidad, obligaciones contractuales.
Identificación y determinación del problema

Arrendamiento entre otros pero también importantes como directivas internas para la modalidad de administración directa. Las etapas de supervisión reguladas por el OSCE (Organismo de Supervisión de la Contratación Pública) son actividades al inicio, en la ejecución y finalización de la obra, cuyas funciones de supervisión son: el control de precios, el control de plazos, el control de calidad y el control de las obligaciones contractuales que se indicadores. para el problema.
Delimitación de la investigación
La investigación generó nuevas ideas de investigación que se planificaron dentro de las líneas de la universidad con el objetivo de promover el conocimiento científico en el sector público. Se utiliza una metodología de supervisión de obras para monitorear y coordinar las actividades, de manera de lograr el objetivo dentro del tiempo planificado.
Formulación del problema
Problema general
La investigación generó nuevas ideas de investigación planificadas dentro de las líneas de la universidad con el fin de promover el conocimiento científico en el sector público. d) Definición conceptual. Para Rus (2021), menciona que la ejecución de un proyecto es el desarrollo de actividades o tareas planificadas, las mismas que ayudarán a alcanzar los objetivos propuestos al inicio.
Problemas específicos
¿En qué medida está el control de las obligaciones contractuales relacionadas con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019?
Formulación de objetivos
Objetivo General
Objetivos Específicos
Justificación de la Investigación
Por lo tanto, manifestamos que el propósito de la supervisión es lograr la calidad especificada del trabajo y los costos contractuales dentro del cronograma establecido. De esta manera, reflexionamos sobre nuestro aporte al explicar la importancia de la supervisión de obras en la ejecución de proyectos con mayores costos y, sobre todo, beneficios sociales.
Limitaciones de la investigación
También se dice que el director de obra es capaz de proponer mejoras al diseño, actuar proactivamente durante el desarrollo de la construcción, identificar problemas que surjan que afecten el resultado de la obra, y lo más importante, garantizar la calidad en el desarrollo de la obra. proyecto. Por lo tanto, consideramos que las acciones del supervisor son importantes porque permitirán el adecuado desarrollo de las obras públicas, evitarán altos costos y trabajarán con mayor eficiencia.
Bases teóricas y científicas
Morante (2013) considera la supervisión de obras como el método de observación de las actividades en el desarrollo de la obra con el objetivo de alcanzar en tiempo las especificaciones técnicas y económicas consideradas para el expediente del proyecto. También se considera que la supervisión es importante para su aprobación o para el fracaso del proyecto cuando se realiza un mal desempeño de supervisión, sumado a esto está el supervisor quien es el responsable de solucionar los problemas técnicos y humanos que se presenten en la ejecución de la obra. podría surgir. Por lo tanto, si durante la supervisión no se aplican adecuadamente las normas y lineamientos técnicos, ésta se verá comprometida al finalizar la obra y en el momento de la ejecución del acuerdo técnico-financiero. Según Gómez (2013), para concluir, el objetivo de la supervisión de obra se refiere al seguimiento de la calidad en la ejecución de las obras, el cual se basa en especificaciones y normas técnicas con el objetivo de lograr una construcción eficiente para la población.

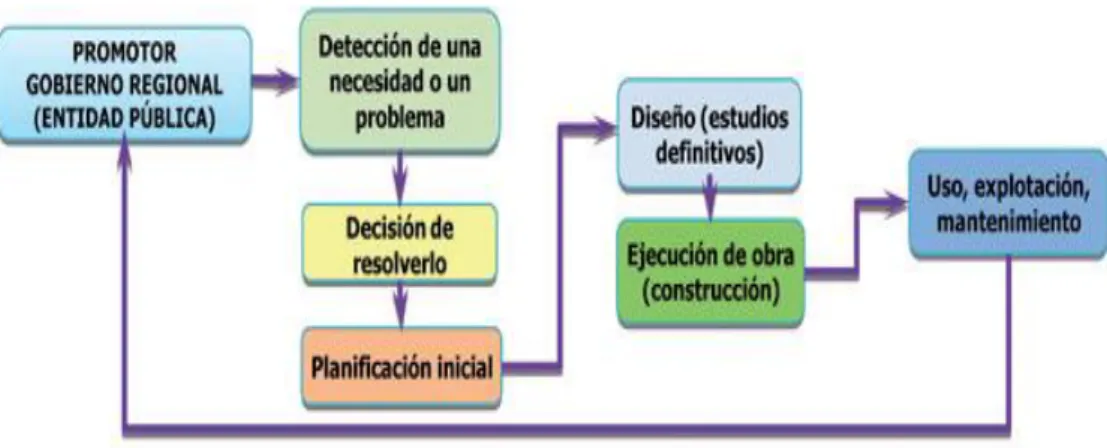

Según Suárez (2004) menciona dentro de su función que debe tener control y supervisión sobre la obra en desarrollo, para ello debe tener un seguimiento tanto del avance físico como financiero, los informes, así como también debe realizar trabajos de campo. obra, también la Obra que se realizó de acuerdo a las especificaciones técnicas de la obra. En el registro de construcción se registran todas las actividades diarias, con los cambios más importantes que pueda tener el proyecto y otros necesarios. Según Suárez (2004), cree que la bitácora de trabajo es importante, porque sirve para controlar la ejecución de la obra, y su función es informar diariamente las actividades y los cambios en los eventos.
Según Morante (2013), la empresa constructora designa a un representante llamado supervisor, cuyo trabajo se encarga de inspeccionar la ejecución de la obra, realizada por el residente de la construcción, tomando control del costo, tiempo y calidad de la obra. Construido Este personaje debe tener conocimientos, habilidades y/o habilidades, inteligencia y precaución ante los problemas que puedan surgir en el desempeño del trabajo. Una vez finalizados los estudios se requiere aprobación con decisión que determina el nivel de gestión para continuar con su ejecución, esta es por un tercero o por administración directa, en algunos casos se puede contratar la supervisión de la obra cuando la obra esté terminada. terminado. La liquidación se lleva a cabo técnica y financieramente.
Definición de términos básicos
Evaluación de riesgos: conjunto de actividades para evaluar el alcance de los riesgos que no se pueden evitar, permitiendo obtener información que ayude a tomar decisiones para mejorar las medidas preventivas.
Formulación de hipótesis
- Hipótesis general
- Hipótesis específicas
Evaluación de riesgos: Es la frecuencia o probabilidad de ocurrencia de un evento a lo largo del proceso, evaluando la gravedad de las consecuencias que surgirían al materializarse un riesgo. El control de las obligaciones contractuales está directa y significativamente relacionado con la realización de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019.
Identificación de variables
Definición operacional de variables e indicadores
Tipo de investigación
Nivel de Investigación
Métodos de investigación
Diseño de investigación
Población y muestra
Técnicas e instrumentos de recolección de datos
Selección y validación de los instrumentos de investigación
Regional Pasco; Utilizamos la escala Likert, que según Carrasco (2009) “es un conjunto de ítems en forma de afirmaciones positivas (favorables) sobre los hechos y fenómenos sociales de la realidad, el comportamiento individual o colectivo de personas e instituciones, con respecto a lo cual “Se solicita a las personas observadas que expresen su opinión o punto de vista”, se analizaron 20 preguntas divididas en cinco categorías de respuesta. También se utilizó una matriz de análisis documental para consolidar el marco teórico compuesto por antecedentes específicos y teoría de variables. Posteriormente se construyó una escala de variables y dimensiones relevantes, como se muestra en la Tabla 3, con el fin de mejorar la interpretación de los resultados.

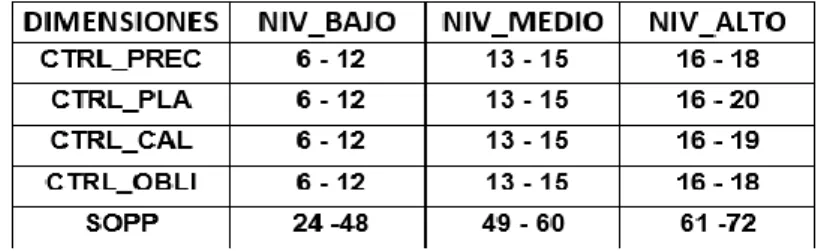

Los códigos establecidos son los siguientes: (CTRL_PREC) Control de precios; (CTRL_PLA) Control de plazos; (CTRL_CAL) Control de calidad;. CTRL_OBLI) Verificación de obligaciones; (SOPP) Supervisión de obras públicas (variable teórica 1). Ahora mostramos el instrumento 2, ver Apéndice 2, que se utilizó para esta investigación, que es el progreso económico en porcentaje de la variable Ejecución de proyectos de inversión.
Técnicas de procesamiento y análisis de datos
Tratamiento estadístico
Orientación ética filosófica y epistémica
Presentación, análisis e interpretación de resultados
Como vemos en la Tabla 7 y la Figura 3, la percepción de los encuestados sobre la dimensión control de precios es del 51,32%. Como resultado, la dimensión Control de precios, que pertenece a la variable supervisión de fábrica, tiene un nivel medio. Como vemos en la Tabla 8 y Figura 4, existe un 31,58% respecto a la percepción de los encuestados sobre la dimensión Control de Plazos.
En consecuencia, la dimensión Control de plazos en las obras tiene una calificación de nivel medio. Como se observa en la tabla 9 y figura 5, la opinión de los encuestados sobre la dimensión control de calidad, el 30.26% la califica como de nivel bajo; En consecuencia, la dimensión de control de calidad en los trabajos realizados tiene una calificación media.
Como se puede observar en la Tabla 10 y Figura 6, respecto a la percepción de los encuestados sobre la dimensión Control de obligaciones contractuales, el 34,21% la califica como un nivel bajo; el 48,68% califica como intermedio; 17,11%. En consecuencia, la dimensión de Control de Obligaciones Contractuales de las obras realizadas por el Gobierno Regional de Pasco tiene una calificación de grado medio.
Prueba de hipótesis

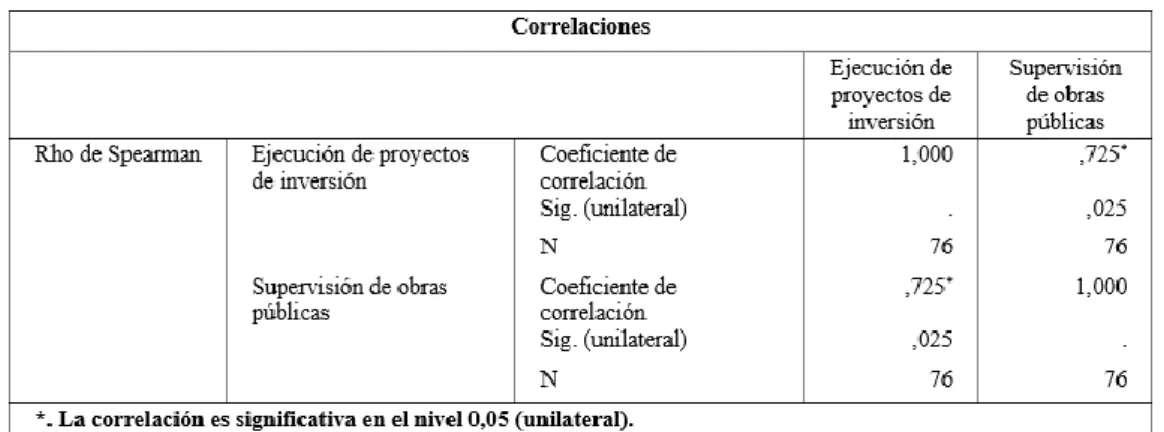

H1: El control de precios no está directa y significativamente relacionado con la implementación de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. H0: El control de precios no está directa y significativamente relacionado con la implementación de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019 H1: El control de plazos está directa y sustancialmente relacionado con la implementación de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019.
H0: El control de plazos no está directa y significativamente relacionado con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. H1: El control de calidad no está directa y significativamente relacionado con el desempeño de los proyectos de inversión en el Gobierno Regional Pasco, Región Pasco 2019. H0: El control de calidad no está directa y significativamente relacionado con el desempeño de los proyectos de inversión en el Gobierno Regional Pasco, Región Pasco 2019 .
H1: El control de las obligaciones contractuales está directa y significativamente relacionado con la implementación de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. H0: El control de las obligaciones contractuales no está directa y significativamente relacionado con la implementación de proyectos de inversión. Gobierno Regional de Pasco Región de Pasco 2019.
Discusión de resultados
Demostrar la relación entre la fiscalización de obras públicas y la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. La fiscalización de obras públicas está directa y significativamente relacionada con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019 ¿Cómo es el control de adjudicaciones? con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019?.
Determinar el control de precios está relacionado con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. Determinar la relación entre el control de precios está relacionado con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. Determinar la relación entre el control de precios y la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019.
El control de cronograma está directa y significativamente relacionado con la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. Encuentre la relación entre el control de calidad y la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019. El control de calidad está directa y significativamente relacionado a la ejecución de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019.
El control de las obligaciones contractuales está directa y significativamente relacionado con la implementación de proyectos de inversión en el Gobierno Regional de Pasco, Región Pasco 2019.
