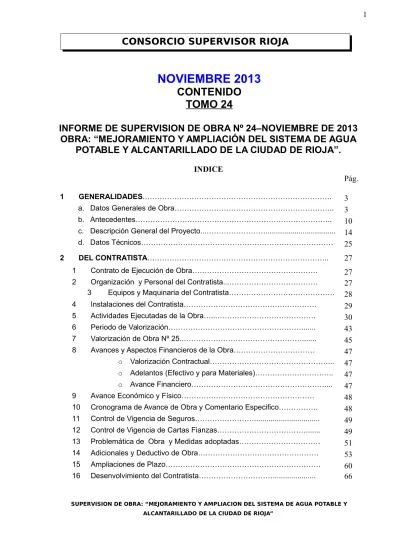

NOVIEMBRE 2013
CONTENIDO
TOMO 24
INFORME DE SUPERVISION DE OBRA Nº 24–NOVIEMBRE DE 2013
OBRA: “MEJORAMIENTO Y AMPLIACIÓN DEL SISTEMA DE AGUA
POTABLE Y ALCANTARILLADO DE LA CIUDAD DE RIOJA”.
INDICE
Pág.
1 GENERALIDADES.……….
3
a. Datos Generales de Obra………..
3
b. Antecedentes………..
10
c. Descripción General del Proyecto...………...
14
d. Datos Técnicos………
25
2 DEL CONTRATISTA………..
27
1 Contrato de Ejecución de Obra………
27
2 Organización y Personal del Contratista...………
27
3 Equipos y Maquinaria del Contratista……….
28
4 Instalaciones del Contratista………
29
5 Actividades Ejecutadas de la Obra…...……….
30
6 Periodo de Valorización………...
43
7 Valorización de Obra Nº 25..………...
45
8 Avances y Aspectos Financieros de la Obra………
47
o Valorización Contractual………...
47
o Adelantos (Efectivo y para Materiales)………..
47
o Avance Financiero……….... o ………
47
9 Avance Económico y Físico………
48
10 Cronograma de Avance de Obra y Comentario Especifico……….
48
11 Control de Vigencia de Seguros………...
49
12 Control de Vigencia de Cartas Fianzas………...
49
13 Problemática de Obra y Medidas adoptadas………
51
14 Adicionales y Deductivo de Obra……….
53
15 Ampliaciones de Plazo………
60
3 DEL SUPERVISOR………
68
03.1 Datos Contractuales de los Servicios de Supervisión…...………...
68
03.2 Organización y Personal del Supervisor……….
68
03.3 Instalaciones del Supervisor y Recurso del Supervisor………
69
03.4 Actividades desarrolladas por el Supervisor………..
70
03.5 Evaluación de partidas que integran la ruta critica………
73
03.6 Control de Calidad………...
76
03.06.01 Control de Calidad de Materiales y Pruebas de Ensayos……...
76
03.7 Valorizaciones Presentadas por la Supervisión………
76
03.8 Control de Vigencia de Carta Fianza, Póliza de Seguro…………....…
79
03.9 Informe de Especialista de Seguridad e Higiene……….
79
03.10 Informe de Especialista de Impacto Ambiental………..
79
4 CONCLUSIONES Y RECOMENDACIONES……….
80
PROYECTO ESPECIAL ALTO MAYO
OBRA: “MEJORAMIENTO Y AMPLIACIÓN DEL SISTEMA DE AGUA POTABLE Y
ALCANTARILLADO DE LA CIUDAD DE RIOJA”.
INFORME MENSUAL DE OBRA Nº 24
NOVIEMBRE DE 2013
L.P. Nº 0001-2011-GRSM-PEAM-CE-PRIMERA CONVOCATORIA
Supervisión
: Consorcio Supervisor Rioja.
Contratista
: Consorcio Alianza.
Fecha
: 30 de Noviembre de 2013.
01
GENERALIDADES
a.- Datos Generales de Obra
Obra
Ubicación
Licitación Pública Financiamiento
Modalidad del Concurso
:
:
: : :
“Mejoramiento y Ampliación del Sistema de Agua Potable y Alcantarillado de la Ciudad de Rioja”.
– Distrito : Rioja. – Provincia : Rioja. – Región : San Martin.
No 0001-2011-GRSM-PEAM-CE-PRIMERA CONVOCATORIA.
Gobierno Regional San Martin - PEAM. A Precios Unitarios.
Contratista
Monto del Presupuesto Residente de Obra
:
: :
CONSORCIO ALIANZA.
Representante Legal: Sr. Francisco Argumedo Druett. S/. 45’407,634.46 – Valor Referencial con IGV.
Ing. Juan Ramón Pisconte Salazar. Monto Total Contratado
Fecha del Presupuesto Base : :
S/. 38’087,743.33 Sin I.G.V. – Total Contrato. Marzo 2011.
Fecha de Firma del Contrato : 11 de Octubre de 2011.
Contrato de Obra Nº 009-2011-GRSM-PEAM-01.00. Plazo de Ejecución : 540 DIAS CALENDARIOS.
Entrega de Terreno para inicio de la Obra
: 21 de Octubre de 2011. Fecha de Inicio de Plazo
Término del plazo de Obra Adelanto Directo para la Obra Adelanto Para Materiales Nº 01
Adelanto Para Materiales Nº 02
Adicional de Obra Nº 01
Monto Aprobado Incidencia
Deductivo Vinculado de Obra N° 01 Monto Aprobado Incidencia Incidencia Acumulada Adicional de Obra N° 02 Ampliación de Plazo N° 01 Adicional de Obra N° 03 Monto Aprobado Incidencia
Deductivo Vinculado de Obra N° 02 Monto Aprobado Incidencia Adicional de Obra N° 04 : : : : : : : : : : : : : : : : : : : : : : 13 de Noviembre de 2011. 05 de Mayo de 2013. Aprobado y Desembolsado (12/11/2011) Aprobado y Desembolsado. Aprobado y Desembolsado.
Aprobado Mediante Resolución Gerencial N° 056-2012-GRSM-PEAM-01.00. 06/02/2012.
S/. 2,512,027.83. 6.5954%.
Aprobado Mediante Resolución Gerencial N° 056-2012-GRSM-PEAM-01.00. 06/02/2012.
S/. 462,233.55. 1.2136%.
5.3818%.
Denegado Mediante Resolución Gerencial N° 084-2012-GRSM-PEAM-01.00. 07/03/2012.
Denegado Mediante Resolución Gerencial N° 086-2012-GRSM-PEAM-01.00. 07/03/2012.
Aprobado Mediante Resolución Gerencial N° 098-2012-GRSM-PEAM-01.00. 23/03/2012.
S/. 1,932,158.15. 5.0730%.
Aprobado Mediante Resolución Gerencial N° 098-2012-GRSM-PEAM-01.00. 23/03/2012.
S/. 61,633.05. 0.1618%.
Denegado Mediante Resolución Gerencial N° 198-2012-GRSM-PEAM-01.00. 05/07/2012.
Denegado Mediante Resolución Gerencial N° 221-2012-GRSM-PEAM-01.00. 20/07/2012.
Adicional de Obra N° 05
Incidencia Acumulada Adicional de obra N° 06
Monto del Adicional N° 06 Incidencia
Deductivo Vinculado de Obra N° 03
Monto del deductivo Incidencia
Nueva Incidencia Acumulada Adicional de Obra N° 07
Monto del Adicional N° 07 Incidencia
Deductivo Vinculado de Obra N° 04
Monto del deductivo Incidencia
Incidencia Acumulada Adicional de Obra N° 08
Adicional de Obra N° 09
Monto del Adicional N° 09 Incidencia Incidencia Acumulada Adicional de Obra N° 10 Monto de Adicional N° 10 : : : : : : : : : : : : : : : : : : : : : : : 10.2930%.
Aprobado Mediante Resolución Gerencial N° 237-2012-GRSM-PEAM-01.00. 09/08/2012.
S/. 989, 948.23. 2.599%.
Aprobado Mediante Resolución Gerencial N° 237-2012-GRSM-PEAM-01.00. 09/08/2012.
S/. 209, 830.25. 0.539%.
12.353%.
Aprobado Mediante Resolución Gerencial N° 240-2012-GRSM-PEAM-01.00. 14/08/2012.
S/. 476, 460.73. 1.25%
Aprobado Mediante Resolución Gerencial N° 240-2012-GRSM-PEAM-01.00. 14/08/2012.
S/. 96, 480.77. 0.25%
13.35%.
Denegado Mediante Resolución Gerencial N° 259-2012-GRSM-PEAM-01.00. 27/08/2012.
Aprobado Mediante Resolución Gerencial N° 337-2012-GRSM-PEAM-01.00. 24/10/2012.
S/. 11,961.60. 0.031%.
13.370%.
Aprobado Mediante Resolución Gerencial N° 357-2012-GRSM-PEAM-01.00. 07/11/2012.
S/. 98,529.99. 0.259 %.
Incidencia
Deductivo Vinculado de Obra N° 05
Monto del Deductivo
Incidencia
Incidencia Acumulada Adicional de Obra N° 11
Monto de Adicional N° 11 Incidencia
Deductivo Vinculado de Obra N° 06
Monto del Deductivo Incidencia Incidencia Acumulada Adicional de Obra N° 12 Monto de Adicional N° 12 Incidencia Incidencia Acumulada Adicional de Obra N° 13 Monto de Adicional N° 13 Incidencia Incidencia Acumulada Ampliación de Plazo N° 02
Nueva Fecha de Término de Obra
Nuevo Plazo de Ejecución de Obra : : : : : : : : : : : : : : : : : : : : : : :
Aprobado Mediante Resolución Gerencial N° 357-2012-GRSM-PEAM-01.00. 07/11/2012.
S/. 249,658.05.
0.655%.
12.973%.
Aprobado Mediante Resolución Gerencial N° 361-2012-GRSM-PEAM-01.00. 09/11/2012.
S/. 577,924.92. 1.517%.
Aprobado Mediante Resolución Gerencial N° 361-2012-GRSM-PEAM-01.00. 09/11/2012.
S/. 143,813.35. 0.378%.
14.113%.
Aprobado Mediante Resolución Gerencial N° 407-2012-GRSM-PEAM-01.00. 30/11/2012.
S/. 206,081.52 0.541 %.
14.654 %.
Aprobado Mediante Resolución Gerencial N° 007-2013-GRSM-PEAM-01.00. 16/01/2013.
S/. 115,869.16 0.304 %.
14.958 %.
Aprobado Mediante Resolución Gerencial N° 125-2012-GRSM-PEAM-01.00. 07/03/2012.
02/06/2013.
568 Días Calendario.
261-2012-Ampliación de Plazo N° 03
Nueva Fecha de Término de Obra.
Nuevo Plazo de Ejecución de Obra
Ampliación de Plazo N° 04
Nueva fecha de término. Nuevo Plazo de ejecución de Obra
Ampliación de Plazo N° 05
Ampliación de Plazo N° 06
Ampliación de Plazo N° 07
Ampliación de Plazo N° 08
Nueva fecha de término de Obra.
Nuevo Plazo de ejecución de Obra
Ampliación de Plazo N° 09
Ampliación de Plazo N° 10
Ampliación de Plazo N° 11 Nueva fecha de termino de Obra
Nuevo Plazo de ejecución de Obra Ampliación de plazo N° 12 Ampliación de plazo N° 13 : : : : : : : : : : : : : : : : : : GRSM-PEAM-01.00. 29/08/2012. 06/07/2013. 602 Días Calendario.
Aprobado Mediante Resolución Gerencial N° 272-2012-GRSM-PEAM-01.00. 07/09/2012.
12/07/2013.
608 Días Calendario.
Denegado Mediante Resolución Gerencial N° 279-2012-GRSM-PEAM-01.00. 11/09/2012.
Denegado Mediante Resolución Gerencial N° 284-2012-GRSM-PEAM-01.00. 12/09/2012.
Denegado Mediante Resolución Gerencial N° 290-2012-GRSM-PEAM-01.00. 14/09/2012.
Aprobado Mediante Resolución Gerencial N° 318-2012-GRSM-PEAM-01.00. 09/10/2012.
14/07/2013.
610 Días Calendario.
Denegado Mediante Resolución Gerencial N° 360-2012-GRSM-PEAM-01.00. 09/11/2012.
Denegado Mediante Resolución Gerencial N° 366-2012-GRSM-PEAM-01.00. 15/11/2012.
Aprobado Mediante Resolución Gerencial N° 384-2012-GRSM-PEAM-01.00. 23/11/2012.
29/07/2013.
625 Días Calendario.
Denegado Mediante Resolución Gerencial N° 395-2012-GRSM-PEAM-01.00. 28/11/2012.
Denegado Mediante Resolución Gerencial N° 394-2012-GRSM-PEAM-01.00. 28/11/2012.
Ampliación de Plazo N° 14 Ampliación de Plazo N° 15 Ampliación de plazo N° 16 Ampliación de plazo N° 17 Ampliación de plazo N° 18 Ampliación de Plazo N° 19 Ampliación de Plazo N° 20 Ampliación de Plazo N° 21 Ampliación de Plazo N° 22 Ampliación de Plazo N° 23 Ampliación de Plazo N° 24
Primera Reducción de metas – Construcción de Bocatoma y de 1760 ml iniciales de línea de conducción
Ampliación de Plazo N° 25 Segunda Reducción de metas –Planta de tratamiento de aguas residuales (Contractual); Limpieza de terreno de la PTAR (Adicional de obra N° 12) Adicional de Obra N° 14 Monto de Adicional N° 14 : : : : : : : : : : : : : : : :
Denegado Mediante Resolución Gerencial N° 414-2012-GRSM-PEAM-01.00. 06/12/2012.
Denegado Mediante Resolución Gerencial N° 416-2012-GRSM-PEAM-01.00. 07/12/2012.
Denegado Mediante Resolución Gerencial N° 420-2012-GRSM-PEAM-01.00. 13/12/2012.
Denegado Mediante Resolución Gerencial N° 421-2012-GRSM-PEAM-01.00. 13/12/2012.
Denegado Mediante Resolución Gerencial N° 422-2012-GRSM-PEAM-01.00. 13/12/2012.
Denegado Mediante Resolución Gerencial N° 001-2012-GRSM-PEAM-01.00. 02/01/2013.
Denegado Mediante Resolución Gerencial N° 003-2013-GRSM-PEAM-01.00. 04/01/2013.
Denegado Mediante Resolución Gerencial N° 048-2013-GRSM-PEAM-01.00 08/02/2013.
Denegado Mediante Resolución Gerencial N° 058/2013-GRSM-PEAM-01.00 15/02/2013.
Denegado Mediante Resolución Gerencial N° 076/2013-GRSM-PEAM-01.00 26/02/2013.
Denegado Mediante Resolución Gerencial N° 084/2013-GRSM-PEAM-01.00 28/02/2013.
Resolución Gerencial N° 086-2013-GRSM-PEAM-01.00. 04/03/2013. Modificado Carta N° 050-2013-GRSM-PEAM-01.00 31/05/2013. Por un monto de S/. 378,010.10
Denegado Mediante Resolución Gerencial N° 094/2013-GRSM-PEAM-01.00 07/03/2013.
Resolución Gerencial N° 097-2013-GRSM-PEAM-01.00. 12/03/2013. Por un monto de S/. 3,612.026.22
Aprobado Mediante Resolución Gerencial N° 0108-2013-GRSM-PEAM-01.00. 14/03/2013.
S/. 4’160,352.44 (Aprobado parcialmente por
contraloría por S7. 2’245,253.48 y recortado de las metas del contrato con recorte de metas III)
Incidencia
Deductivo Vinculado de Obra N° 07
Monto del Deductivo
Incidencia Incidencia Acumulada Ampliación de Plazo N° 26 Ampliación de Plazo N° 27 Adicional de Obra N° 15 Monto de Adicional N° 15 Incidencia
Deductivo Vinculado de Obra N° 08
Monto del Deductivo Incidencia Incidencia Acumulada Ampliación de Plazo N° 28 Ampliación de Plazo N° 29 Ampliación de Plazo N° 30 Ampliación de Plazo N° 31 Ampliación de Plazo N° 32 : : : : : : : : : : : : : : : : : : : : 10.923 %.
Aprobado Mediante Resolución Gerencial N° 0108-2013-GRSM-PEAM-01.00. 14/03/2013.
S/. 353,497.67 (Aprobado por contraloría y recortado
de las metas del contrato con recorte de metas III)
0.928 %.
24.953 %.
Denegado Mediante Resolución Gerencial N° 0104/2013-GRSM-PEAM-01.00 14/03/2013.
Denegado Mediante Resolución Gerencial N° 0121/2013-GRSM-PEAM-01.00 27/03/2013.
Aprobado Mediante Resolución Gerencial N° 0123-2013-GRSM-PEAM-01.00. 27/03/2013.
S/. 376,934.96 (Aprobado parcialmente por
contraloría por S7. 365,068.73)
0.990 %.
Aprobado Mediante Resolución Gerencial N° 0123-2013-GRSM-PEAM-01.00. 27/03/2013.
S/. 275,610.51 (Aprobado parcialmente por
contraloría)
0.724 %.
25,219 %.
Denegado Mediante Resolución Gerencial N° 0131/2013-GRSM-PEAM-01.00 02/04/2013.
Denegado Mediante Resolución Gerencial N° 0149/2013-GRSM-PEAM-01.00 12/04/2013.
Denegado Mediante Resolución Gerencial N° 0160/2013-GRSM-PEAM-01.00 19/04/2013.
Denegado Mediante Resolución Gerencial N° 0192/2013-GRSM-PEAM-01.00 17/05/2013.
Aprobado Mediante Resolución Gerencial N° 0225-2013-GRSM-PEAM-01.00. 14/06/2013.
Nueva fecha de termino de Obra
Nuevo Plazo de ejecución de Obra
Ampliación de plazo N° 33
Adicional de Obra N° 16
Monto de Adicional N° 16 Incidencia
Deductivo Vinculado de Obra N° 08
Monto del Deductivo Incidencia Incidencia Acumulada Adicional de Obra N° 17 Ampliación de Plazo N° 34 Ampliación de Plazo N° 35 Ampliación de plazo N° 36 Ampliación de plazo N° 37 Ampliación de plazo N° 38 : : : : : : : : : : : : : : : 628 Días Calendario.
Denegado Mediante Resolución Gerencial N° 0224-2013-GRSM-PEAM-01.00. 14/06/2013.
Aprobado Mediante Resolución Gerencial N° 0249-2013-GRSM-PEAM-01.00. 01/07/2013.
S/. 105,160.91 (denegado por contraloría) 0.276 %.
Aprobado Mediante Resolución Gerencial N° 0249-2013-GRSM-PEAM-01.00. 01/07/2013.
S/. 124,452.42 (denegado por contraloría) 0.327 %.
25,169 %.
Denegado Mediante Resolución Gerencial N° 255-2013-GRSM-PEAM-01.00. 05/07/2012.
Denegado Mediante Resolución Gerencial N° 0315-2013-GRSM-PEAM-01.00. 16/08/2013.
Denegado Mediante Resolución Gerencial N° 0316-2013-GRSM-PEAM-01.00. 16/08/2013.
Denegado Mediante Resolución Gerencial N° 0317-2013-GRSM-PEAM-01.00. 16/08/2013.
Denegado Mediante Resolución Gerencial N° 0318-2013-GRSM-PEAM-01.00. 16/08/2013.
Denegado Mediante Resolución Gerencial N° 0319-2013-GRSM-PEAM-01.00. 16/08/2013.
b.-
ANTECEDENTES.
El Proyecto Especial Alto Mayo, con R.U.C. N° 20172237127, con domicilio legal en la carretera Fernando Belaunde Terry Km. 493 – Moyobamba, representado por su Gerente General encargado, el Ing. Daniel Del Águila Vela, ha celebrado el contrato de Ejecución de Obras por Concurso Oferta a Precios Unitarios bajo la modalidad de Licitación Pública Nº 0001-2011-GRSM-PEAM-CE-Primera Convocatoria, con la empresa CONSORCIO ALIANZA, representada por el Gerente General Sr. Francisco Argumedo Druett.;
Contratista para la Ejecución de la Obra: "MEJORAMIENTO Y AMPLIACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA CIUDAD DE RIOJA, PROVINCIA DE RIOJA – SAN MARTIN".
El otorgamiento de la Buena Pro para la ejecución de la Obra se realizo el día 14 de Setiembre de 2011, mediante Licitación Pública N° 0001-2011-GRSM-PEAM-CE-Primera convocatoria, su propuesta a Precios Unitarios ascendente a S/. 38' 087,743.33 (Treinta y Ocho Millones Ochenta y Siete Mil Setecientos Cuarenta y tres con 33/100 Nuevos Soles), Sin el I.G.V., desagregado en:
El contratista se compromete a ejecutar la obra en un plazo de QUINIENTOS CUARENTA (540) DIAS CALENDARIO. Con fecha 11 de Octubre de 2011 el Contratista CONSORCIO ALIANZA y el Gobierno Regional de San Martín -PEAM, firmaron el Contrato de Ejecución de Obra No 009-2011-GRSM-PEAM-01.00, denominado "Mejoramiento y Ampliación del Sistema de Agua Potable y Alcantarillado de la Ciudad de Rioja, Provincia de Rioja – San Martin".
Con fecha 21 de Octubre de 2011 se procedió a la Entrega del Terreno para la ejecución de la obra, Como el contratista solicito el 20% de Adelanto Directo, que fue otorgado el 12 de Noviembre de 2011, por lo tanto de acuerdo a ley se considera como fecha de inicio de obra el 13 de Noviembre de 2011, considerando los 540 días calendarios como plazo de ejecución, la fecha de término de Obra será el 05 de Mayo de 2013.
Que mediante Resolución Gerencial N° 086-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 01, por lo que la Fecha de Término de Obra Seria el 05/05/2013. Que mediante Resolución Gerencial N° 125-2012-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 02, por lo que la Fecha de Término de Obra Seria el 02/06/2013. Lo que resulta un Plazo de ejecución de obra de 568 días calendario.
Que mediante Resolución Gerencial N° 261-2012-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 03, por lo que la Fecha de Término de Obra Seria el 06/07/2013. Lo que resulta un Plazo de ejecución de obra de 602 días calendario.
COSTO DIRECTO 32’006,507.00 GASTOS GENERALES 16.60% 5’313,080.16 UTILIDAD 2.40% 768,156.17 SUB TOTAL 38’087,743.33 IGV 18% 00.00 TOTAL 38’087,743.33
Que mediante Resolución Gerencial N° 272-2012-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 04, por lo que la Fecha de Término de Obra Seria el 12/07/2013. Lo que resulta un Plazo de ejecución de obra de 608 días calendario.
Que mediante Resolución Gerencial N° 279-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 05, por lo que la Fecha de Término de Obra Seria el 12/07/2013. Lo que resulta un Plazo de ejecución de obra de 608 días calendario.
Que mediante Resolución Gerencial N° 284-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 06, por lo que la Fecha de Término de Obra Seria el 12/07/2013. Lo que resulta un Plazo de ejecución de obra de 608 días calendario.
Que mediante Resolución Gerencial N° 290-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 07, por lo que la Fecha de Término de Obra Seria el 12/07/2013. Lo que resulta un Plazo de ejecución de obra de 608 días calendario.
Que mediante Resolución Gerencial N° 318-2012-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 08, por lo que la Fecha de Término de Obra Seria el 14/07/2013. Lo que resulta un Plazo de ejecución de obra de 610 días calendario.
Que mediante Resolución Gerencial N° 336-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 09, por lo que la Fecha de Término de Obra Seria el 14/07/2013. Lo que resulta un Plazo de ejecución de obra de 610 días calendario.
Que mediante Resolución Gerencial N° 366-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 10, por lo que la Fecha de Término de Obra Seria el 14/07/2013. Lo que resulta un Plazo de ejecución de obra de 610 días calendario.
Que mediante Resolución Gerencial N° 384-2012-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 11, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 395-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 12, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 394-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 13, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 414-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 14, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 416-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 15, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 420-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 16, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 421-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 17, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 422-2012-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 18, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 001-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 19, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 003-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 20, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 048-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 21, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 058-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 22, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 076-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 23, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 084-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 24, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 094-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 25, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0104-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 26, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0121-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 27, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0131-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 28, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0149-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 29, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0160-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 30, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0192-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 31, por lo que la Fecha de Término de Obra Seria el 29/07/2013. Lo que resulta un Plazo de ejecución de obra de 625 días calendario.
Que mediante Resolución Gerencial N° 0225-2013-GRSM-PEAM.01.00, se aprueba la Ampliación de Plazo N° 32, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Resolución Gerencial N° 0224-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 33, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Resolución Gerencial N° 0315-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 34, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Resolución Gerencial N° 0316-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 35, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Resolución Gerencial N° 0317-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 36, por lo que la Fecha de Término de Obra Seria el
Que mediante Resolución Gerencial N° 0318-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 37, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Resolución Gerencial N° 0319-2013-GRSM-PEAM.01.00, se deniega la Ampliación de Plazo N° 38, por lo que la Fecha de Término de Obra Seria el
01/08/2013. Lo que resulta un Plazo de ejecución de obra de 628 días calendario.
Que mediante Carta Nº 226-2013-CSR-JCTN, se comunica que el día 01 de agosto de
2013 finalizó el Plazo de Ejecución de Obra, en concordancia con la Resolución Gerencial N° 0225-2013-GRSM-PEAM.01.00 que aprueba la ampliación de Plazo N° 32 por 03 (Tres) días calendarios que acumulado a anteriores ampliaciones extiende el plazo de ejecución de obra a 628 (Seiscientos Veintiocho) días calendarios, y teniendo como fecha de inicio de obra el 13 de Noviembre de 2011
La ejecución del proyecto mencionado, mejorará la calidad de vida de la población, disminuyendo el número de casos de enfermedades de origen hídrico, ocasionadas por una mala calidad de agua que actualmente se abastecen, ocasionados por falta de tratamiento y, por otra parte por una disposición inadecuada de las aguas servidas; lo que origina una contaminación de las quebradas y campos aledaños a la ciudad.
La construcción del nuevo servicio, con el presente proyecto, permitirá abastecer agua de buena calidad, en forma segura y continua, también permitirá una recolección tratamiento y una disposición apropiada de las aguas servidas, disminuyendo así las enfermedades de origen hídrico y aquella que se presentan por la contaminación ambiental.
c.- DESCRIPCIÓN GENERAL DEL PROYECTO.
La demanda potencial del servicio en la localidad de Rioja, lo constituye la población total, la cual no cuenta con un sistema de evacuación y tratamiento de las aguas residuales. Esta situación obliga a la población a eliminar las aguas de uso domestico en las huertas de las viviendas y calles de la localidad, originando estancamientos y focos infecciosos contaminantes para la salud de la población, principalmente de la niñez. Asimismo las excretas son eliminadas a través de pozos ciegos, letrinas, quebradas y al aire libre.
A la solución causada por las aguas servidas hay que añadir la provocada por la eliminación de desechos sólidos, casi siempre irresponsablemente descargados a ríos, quebradas, etc., pensando que la misma naturaleza nos vaya a solucionar el problema a través del proceso de aeración y oxidación de las sustancias orgánicas contaminantes. El presente estudio plantea la instalación del sistema de alcantarillado para la recolección de aguas servidas de las viviendas de la localidad, mediante un emisor llevar estas aguas a una etapa de tratamiento antes de ser evacuadas al cuerpo receptor de esta agua. Ante esta realidad la población desea revertir esta situación para contar en el futuro con una localidad que tenga las condiciones básicas para un desarrollo sostenido para el mañana de su población, que le servirá como despegue de sus actividades agrícolas y ofertar algunos recursos turísticos.
ANTECEDENTES.
Mediante Convenio de Cooperación Inter Institucional, el Gobierno Regional de San Martin a través del Proyecto Especial Alto Mayo y la Municipalidad Provincial de Rioja, acuerdan aunar esfuerzos a fin de atender el problema del acceso y disponibilidad de la población de Rioja a los servicios de agua y saneamiento. En tal sentido, y en el marco de las Leyes de Descentralización y Sistema Nacional de Inversión Pública, se delegan las facultades al Proyecto Especial Alto Mayo, para la formulación y elaboración de estudios a nivel de pre inversión, así mismo la atribución de funciones como Unidad Ejecutora, del Proyecto de Inversión Pública denominado “Mejoramiento y Ampliación del Sistema de Agua Potable y Alcantarillado de la ciudad de Rioja”, como atención a la solicitud de las autoridades y clamor del pueblo riojano. Por lo que, en cumplimiento al convenio suscrito y habiendo culminado la elaboración de los estudios de pre inversión, y en virtud a las facultades conferidas, el Proyecto Especial Alto Mayo prepara los estudios definitivos que es materia del presente.
El sistema actual, se encuentra bajo la administración de SEDAPAR, Entidad adscrita a la Municipalidad Provincial de Rioja, cuyas actividades se iniciaron en el año 2006, anterior a esta fecha el servicio de agua potable y alcantarillado de la ciudad de Rioja se encontraba a cargo de la empresa prestadora de servicio EMAPA SAN MARTIN.
Referente a la ejecución del proyecto se tiene como Unidad Ejecutora al Proyecto Especial Alto Mayo, Entidad pública dependiente del Gobierno Regional San Martín, ejecutora de proyectos sostenibles con enfoque de cuenca, genero, interculturalidad, en alianza con instituciones públicas, privadas y la sociedad civil, a fin de mejorar la calidad de vida de la población asentada en la cuenca del río Mayo, a través de la promoción de actividades agropecuarias, culturales, sociales, ambientales, así como ejecutando obras de infraestructura básica y productiva; fomentando la actividad empresarial privada.
UBICACIÓN DEL PROYECTO.
El área en estudio comprende la zona urbana de la ciudad de Rioja, capital del distrito y provincia del mismo nombre, región San Martin zona Norte, en el valle del Alto Mayo perteneciente a la Selva Alta y amazónica sector Nor Oriental del Perú; Esta sobre una altitud de 842 m.s.n.m., con coordenadas geográficas de: Longitud: 77° 08’ 30” Oeste y Latitud: 06° 03’ 00” Sur.
El distrito tiene una extensión territorial de 185.69 km2 y la provincia 2,535.04 km2, que abarca un extenso valle del rio Mayo en planicie y en sus partes montañosas se elevan sobre los 1000 m. La ciudad se encuentra a un altitud promedio de 830msnm.
La Ciudad de Rioja comprende: La zona urbana y urbana marginal.
Departamento : San Martin
Provincia : Rioja
Distrito : Rioja
OBJETIVOS. Del Proyecto
Mejorar la condiciones de vida de la población de Rioja, facilitando el acceso y la disponibilidad de los servicios básicos en agua y saneamiento, en condiciones óptimas de servicio, representado por la continuidad, cobertura y calidad de agua, a través de un proyecto que Mejora y Amplia los sistemas de agua potable y alcantarillado actuales.
Objetivo Específicos.
El objetivo general del proyecto será alcanzado cuando se cumplan los siguientes objetivos específicos:
Se logrará que las aguas servidas no sean arrojadas a las calles de la localidad. Se disminuirá en gran medida los cuadros de desnutrición en esta localidad. Disminuir los gastos de la canasta familiar con respecto a los gastos por
medicinas, al producirse continuos cuadros de enfermedades en la población. Incremento de nuevas inversiones debido a la implementación de este servicio, y
tener un mejor acceso al mercado laboral.
El lograr el objetivo central del proyecto tendrá como fin superior mejorar la calidad de vida de la población, complementariamente se espera, una disminución de las gastos en atención de salud, reducción de los problemas sociales, preservación del medio ambiente y reducción de los niveles de desnutrición, morbilidad y mortalidad infantil.
TIPO DE SUELO
La ciudad de Rioja presenta una situación similar a la de Moyobamba, zonas altas con suelos residuales y zonas bajas con suelos blandos; sin embargo, los taludes en Rioja son más estables y están constituidos por arenas arcillosas y limosas con densidades medias y nivel freático profundo en las zona altas o céntricas, mientras que en las zonas bajas y planas que constituye los alrededores están constituido por terrenos limo arenosos y nivel freático esta superficial en algunos cercano al nivel del terreno.
Existe un sector de la ciudad con problemas de suelos blandos que consisten en arcillas, turbas y limos de origen lacustre y fluviales del Alto Mayo que juegan un papel importante en el daño de las estructuras, así como en el agrietamiento del terreno y el fenómeno de licuación de suelos, donde la población ya está interviniendo como medio de de edificación.
CLIMA
Posee un clima subtropical, semi-húmedo. La temperatura anual promedio es de 22.45°C., registrando variantes comprendidas entre 16.5°C. Y 28.4°C. La humedad relativa es de 85%.
La precipitación anual oscila alrededor de 1,670 mm³, la época lluviosa se presenta en los meses de diciembre a mayo.
DATOS DE DISEÑO
Periodo de diseño
El periodo de diseño ha sido establecido en 20 años para todos los componentes del proyecto a excepción de la planta de tratamiento de aguas residuales y planta de tratamiento de agua potable.
Caudales de diseño
De acuerdo al cálculo de la demanda (Ver memoria de cálculo), los caudales de diseño son los siguientes:
a. Sistema de agua potable
Descripción Caudal (l/s) Año 10 Año 20
Caudal promedio (Qp) 76.41 82.98 Caudal máximo diario (Qmd) 99.33 107.88 Caudal máximo horario (Qmh) 137.53 149.37
b. Sistema de alcantarillado
Descripción Caudal (l/s) Año 10 Año 20
Caudal promedio (Qp) 53.48 58.09 Caudal máximo diario (Qmd) 69.53 75.51 Caudal máximo horario (Qmh) 96.27 104.56
OBRAS PROYECTADAS
a) SISTEMA DE AGUA POTABLE
El sistema de abastecimiento de agua potable, captará las aguas de la naciente del rio Negro (agua subterránea). El nuevo sistema concebido utilizará obras generales existentes como el reservorio apoyado de 1,000m3 sumadas a las obras proyectadas. Este sistema se describe a continuación.
1. Captación
Se proyecta la construcción de una captación denominada CAP-01 y que captará un caudal de 107.88 l/s. Será totalmente hermética evitando así una posible contaminación.
*según Resolución Gerencial Nº 086-2013-GRSM-PEAM.01.00, se reduce esta meta del contrato de obra
2. Línea de Conducción
Se proyecta la instalación de una línea de conducción que va desde la Captación CAP-01 hacia la Cisterna Proyectada CIP-01 de 500m3. Esta línea se encuentra conformada por tubería de PVC y Polietileno de Alta densidad (HDPE) y cuyo Metrado se detalla a continuación:
Se proyecta la instalación de:
- TUB. PVC-UF NTP ISO 4422 C-5 DN 560 L=12,870 m
- TUB. HDPE NTP ISO 4427 SDR 21 PN 6 DN 560 L= 2,813 m
- Válvula de aire DN 80mm cant=25 und.
- Válvula de purga DN 100 cant=24 und.
*según Resolución Gerencial Nº 086-2013-GRSM-PEAM.01.00, se reduce 1760 ml de la line de conducción de esta partida
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce el resto de la partida de las metas del proyecto.
3. Cisterna V=500.0m3
Se proyecta la construcción de Cisterna apoyada denominada CIP-01 de 500m3 de capacidad. Esta estructura contará con 03 electrobombas turbina corta 60HP (Qb=72 l/s, HDT=41m). El agua será impulsada al reservorio RAP-01 (V=1,200m3).
4. Reservorio Existente V=1,000.0m3
Este reservorio se encuentra en buenas condiciones para formar parte del sistema de agua potable del presente proyecto pero que tendrá que ser sometido a rehabilitación así como también de las instalaciones hidráulicas tendrá que ser reemplazadas.
Este reservorio de nominado RAP-01 posee un volumen de 1,200 m3 y se encuentra conectado con el Reservorio RAE-01 por la parte inferior de la estructura trabajando por el sistema de vasos comunicantes funcionando de esta manera como una sola estructura de almacenamiento haciendo un total de 2,200 m3.
6. Línea de Impulsión
Se proyecta la instalación de tubería de PVC-UF ISO 4422 C-7.5 DN 350, L=306m.
7. Línea de Aducción
Se proyecta el reemplazo de la línea existente por:
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 400 L=1,818.00 m
8. Redes de Distribución de Agua Potable
Se plantea la renovación y ampliación de las redes, instalándose:
Renovación de redes
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 63 L=51 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 90 L=2,537 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 110 L=14,244 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 160 L=2,960 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 200 L=1,160 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 250 L=726 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 315 L=1,277 m
Ampliación de redes
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 63 L=637 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 90 L=3,784 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 110 L=24,450 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 160 L=2,181 m
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 200 L=464 m
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce de las metas del proyecto de esta partida, la parte perteneciente a la franja de dominio de la Carretera Fernando Belaunde Terry y Jr. Raymondi.
9. Conexiones Domiciliarias de Agua Potable
Las conexiones domiciliarias serán efectuadas con tuberías de ½”, las cuales se encuentran dispuestas de la siguiente manera:
Renovación de conexiones
Conexión domiciliaria de agua potable, cant. 1,921 und.
Ampliación de conexiones
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce de las metas del proyecto de esta partida, la parte perteneciente a la franja de dominio de la Carretera Fernando Belaunde Terry y Jr. Raymondi.
10. Micro Medición
- Instalación de micro medidores p/conexiones nuevas, cant. 1,442 und.
- Instalación de micro medidores p/conexiones existentes, cant. 244 und.
- Cambio de micro medidores, cant. 1,921 und.
b)
SISTEMA DE ALCANTARILLADO
1. Redes de Alcantarillado
Se proyecta la instalación de:
Ampliación de redes
- TUB. PVC-UF NTP ISO 4435 S-25 DN 200 L=37,669 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 200 L=6,165 m
- TUB. PVC-UF NTP ISO 4435 S-25 DN 250 L=563 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 250 L=693 m
- TUB. PVC-UF NTP ISO 4435 S-25 DN 315 L=411 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 315 L=414 m
- TUB. PVC-UF NTP ISO 4435 S-25 DN 355 L=825 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 355 L=1,785 m
- TUB. PVC-UF NTP ISO 4435 S-16.7 DN 355 L=708 m
- Buzones, Cant.=758 und.
Así también se proyecta la instalación de un sifón invertido:
- TUB. PVC-UF NTP ISO 4422 C-7.5 DN 200, L=90.00 m
Rehabilitación de redes
- TUB. PVC-UF NTP ISO 4435 S-25 DN 200 L=2,129 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 200 L=120 m
- TUB. PVC-UF NTP ISO 4435 S-20 DN 355 L=63 m
- Buzones, Cant.=44 und.
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce de las metas del proyecto de esta partida, la parte perteneciente a la franja de dominio de la Carretera Fernando Belaunde Terry y Jr. Raymondi.
Se proyecta la instalación de 3,176 conexiones domiciliarias de alcantarillado con Tubería PVC-UF S-25 DN 160 y 171 conexiones renovadas.
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce de las metas del proyecto de esta partida, la parte perteneciente a la franja de dominio de la Carretera Fernando Belaunde Terry y Jr. Raymondi.
3. Emisor
Se proyecta la instalación de dos emisores de los que se detallan las siguientes características:
Emisor 1
- TUB. PVC-UF NTP ISO 4435 S-20 DN 400, L=755 m
- TUB. PVC-UF NTP ISO 4435 S-16.7 DN 400, L=77 m
- Buzones, Cant.=13 und.
Emisor 2
- TUB. PVC-UF NTP ISO 4435 S-20 DN 400, L=547 m
- TUB. PVC-UF NTP ISO 4435 S-16.7 DN 400, L=124 m
- Buzones, Cant.=9 und.
Emisor 3 (Ingreso a PTAR)
- TUB. PVC-UF NTP ISO 4435 S-20 DN 450, L=97 m
- TUB. PVC-UF NTP ISO 4435 S-16.7 DN 450, L=105 m
- Buzones, Cant.=4 und.
4. Cámara de Bombeo de Desagüe
Se proyecta la construcción de una cámara de bombeo de desagües, con un volumen de la cámara húmeda de 26.0m3. Incluye Caseta.
- Estructuras
- Arquitectura
- Instalaciones hidráulicas
- Instalaciones eléctricas (inc. Proyecto de media tensión)
- Automatización
- Equipamiento: 03 equipos de bombeo sumergibles 28.14HP (Qb=43.50 l/s).
*según Resolución Gerencial Nº 0301-2013-GRSM-PEAM.01.00, se reduce esta partida de las metas del proyecto.
5. Línea de Impulsión de Desagüe
Se proyecta la instalación de tubería de PVC-UF NTP ISO 4422 C-7.5 DN 315, L=41.0m para la línea de impulsión que va desde la cámara de bombeo de desagües (CBD-01) hasta el ingreso de la PTAR.
6. Planta de Tratamiento de Desagües
La planta de tratamiento propuesta es del tipo lagunas facultativas, ocupa un área de 0.12 Ha. La planta tiene una capacidad de 115 l/s. Contara con las siguientes unidades:
- Pre-tratamiento (desarenador y medidor de caudal).
- 03 lagunas primarias de 161.7m x 81.20m
- 03 lagunas secundarias de 101.4m x 81.20m
*según Resolución Gerencial Nº 097-2013-GRSM-PEAM.01.00, se reduce esta meta del contrato de obra
7. Línea de Salida de Efluente a Disposición Final
El cuerpo receptor para el afluente de la planta de tratamiento de desagües será el Rio Tonchima. El emisor se encuentra conformado por Tubería PVC-UF NTP ISO 4435 S-25 DN 45 y 08 Buzones.
c)
MITIGACIÓN AMBIENTAL
La Unidad Ejecutora, se encargara de que se cumpla las recomendaciones ambientales del estudio.
El impacto social más crítico, se presentara en la zona urbana, motivado por las excavaciones para la instalación de redes, provocando el levantamiento de polvo y congestión vehicular, en especial de los llamados moto taxis y la circulación peatonal, recomendando que se labore en horas de menor transitabilidad, si fuese posible en horas de la madrugada.
El programa ambiental contempla la conservación del paisaje, procurando atenuar los impactos negativos, que se dan en el área de interés y que se indican al interior del estudio
SEDAPAR desarrollara en forma sistemática un plan de información pública permanente, que llegue a todos los niveles, en especial de los habitantes que viven cerca de la zona de captación e instalaciones de la planta de tratamiento, con la finalidad de preservar la zona para no afectar la calidad del agua.
Considerar y desarrollar un plan permanente de monitoreo, referente a la calidad de la fuente de agua, la misma que estará a cargo de SEDAPAR
El tiempo de ejecución será de 18 meses, el costo se indica en el presupuesto del proyecto.
d)
INTERVENCION SOCIAL
Educación Sanitaria
La educación sanitaria es el proceso de enseñanza-aprendizaje, mediante el cual se promueven prácticas saludables de higiene para proteger la salud, previniendo enfermedades; así como la valoración y uso adecuado y sostenible de los servicios sanitarios; servicios que abarcan al abastecimiento de agua segura; a la disposición sanitaria de excretas y aguas residuales con o sin alcantarillado sanitario, al manejo pluvial y su tratamiento; y al manejo, tratamiento y a la disposición final de los residuos sólidos.
Este programa de educación sanitaria a implantar pretende inculcar normas y hábitos, creando conciencia cívica en la población, con el afán de dar un manejo adecuado al agua y de disponer en forma conveniente del control de las aguas residuales.
Fortalecimiento Institucional
La capacitación al personal del sistema de operación y mantenimiento del servicio de agua potable es fundamental, para el desarrollo y buen funcionamiento de los sistemas de agua potable y alcantarillado
Es importante que la Entidad contemple programas de operación & mantenimiento de los sistemas de agua potable, alcantarillado y tratamiento de aguas residuales.
El personal técnico y operativo a cargo de los sistemas de agua potable, alcantarillado y tratamiento de aguas residuales será capacitado a través de charlas técnicas de actualización y capacitación para conocer los nuevos sistemas que serán administrados por la entidad prestadora de servicios de saneamiento.
Así mismo se contempla en este componente la adquisición de equipos y/o herramientas necesarias para la operación y mantenimiento de los sistemas.
Sensibilización al pago de la tarifa
El desarrollo de la campaña de sensibilización considerará, diferentes herramientas de comunicación y Relaciones públicas, como anuncios en televisión, radio y medios impresos que enfaticen acciones específicas sobre la importancia del agua para la vida, así como talleres de sensibilización para el pago de la tarifa.
e)
DATOS TÉCNICOS.
MONTO DE INVERSION DE LA OBRA: “MEJORAMIENTO Y AMPLIACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA CUIDAD DE RIOJA”
001 SISTEMA DE AGUA Y DESAGUE
COSTO DIRECTO 32’ 006,507.00
GASTOS GENERALES 16.60% 5’ 313,080.16
=============
TOTAL 38’ 087,743.33
I.G.V. 00.00% 0,000.00
=============
COSTO PRESUPUESTO TOTAL : S/. 38’ 087,743.33
Nuevo Plazo de Ejecución: 628 días Calendario (finalizado el 01/08/2013).
Sistema de Contratación: El presente proceso se rige por el sistema de Por
Contrata a Precios Unitarios. Conclusiones:
Se basa en la construcción del Sistema de Alcantarillado Sanitario, que consiste en la construcción de lagunas facultativas, que consiste en cuatro pozas, estación de bombeo, así como también las conexiones domiciliarias, redes de distribución, construcción de Buzones; en lo referente al, Sistema de
Agua Potable, construcción de una captación, sistemas de conducción,
construcción de una cisterna con su respectiva línea de impulsión, construcción de Reservorio, así como también del mejoramiento de un reservorio, excavación de zanjas para las redes de agua potable, conexiones domiciliarias.
Recomendaciones:
o Para, cuando se reinicien los trabajos de la obra, el Contratista debe haber alcanzado el plano de replanteo para el Sistema de Alcantarillado Sanitario y Agua Potable en las diferentes zonas de la provincia de rioja, afín de establecer las cotas de trabajo definitivas de los buzones y tendido de tubería de desagüe en esa zona.
02
DEL CONTRATISTA
02.01 Contrato de Ejecución de Obra
La Propuesta Económica del Contratista “CONSORCIO ALIANZA”, ganador de la Licitación Pública Nº 0001-2011-GRSM-PEAM-CE-PRIMERA CONVOCATORIA establece el Precio para la ejecución de la Obra: “MEJORAMIENTO Y AMPLIACION DEL SISTEMA DE AGUA POTABLE Y ALCANTARILLADO DE LA CUIDAD DE RIOJA” en S/. 38’087,743. 33 (Treinta y
Ocho Millones Ochenta y Siete Mil Setecientos Cuarenta y Tres con 33/100 Nuevos Soles), sin I.G.V. desagregado en la forma siguiente:
Cuadro Nº 01 Presupuesto de Obra
Ítem Descripción Monto S/. % Sin IGV
001 Sistema de Agua y Desagüe 32’ 006,507.00 100.00%
Costo total 32’ 006,507.00 Gastos Generales 16.60% 5, 313,080.16 Utilidad 2.40% 768,156.17 Sub Total 38, 087,743.33 I.G.V. 00.00% 0.00 Total Contratado 38’087,743.33
2.2 Organización y Personal del Contratista
ORGANIZACION Y PERSONAL DEL CONTRATISTA
PISCONTE SALAZAR JUAN INGENIERO RESIDENTE
AURIS AYBAR HELMER INGENIERO ELECTROMECANICO JESUS AVELINO LUIS ADMINISTRADOR DE OBRA
RAMON SOLIS FREDY ING. ESPECIALISTA EN METRADOS HUERTA GONZALES
GUILLERMO INGENIERO JEFE DE FRENTE OSORIO HERNANDEZ
SEGUNDO TOPOGRAFO
PIMENTEL CASTILLO
SEGUNDO ALMACENERO DE OBRA SALDAÑA VEINTIMILLA SONIA ASISTENTE ADMINISTRATIVO ROJAS OLIVERA CAMILO ASISTENTE DE ALMACEN GOMERO DOLORES JOHN ASISTENTE OFICINA TECNICA VILLACORTA SHUPINGAHUA
PINEDO PUSCAN JORDAN AUXILIAR EN CONTROL DE EQUIPOS GARAY SANCHEZ OSCAR CONTROLADOR DE EQUIPOS VIERA SANTILLAN CESAR MECANICO
2.3 Personal, Equipos y Maquinaria del Contratista
Personal de Campo: Maestro de Obra : 01 Operario : 03 Oficial : 08 Peón : 18 Equipo de Campo: Apisonador Vibratorio 2.4HP : 2.00
Vibradora para Concreto 5.5HP : 3.00
Rodillo Vibratorio Liso Manual de 6.9HP : 1.00 Mezcladora de Concreto tipo tropo de 9p³ 9HP : 3.00 Cortadora de Concreto 12-18" 13HP : 2.00 Sierra Circular Radial Eléctrica de 7 1/4" : 3.00
Generador : 3.00
Hidrolavadora Mod Ya-45C 800-1000 RPM 5.5-6.5HP : 2.00 Motobomba Centrifuga de 16HP de 4" : 3.00 Electrobomba Sumergible monofásico de 2" : 2.00
Estación Total : 1.00 Teodolito Electrónico : 2.00 Nivel Automático : 7.00 GPS Navegador : 1.00 Amoladora de 9" : 5.00 Amoladora de 5" : 4.00 Mini Cargadores : 1.00
Retroexcavadora : 1.00
Camionetas : 4.00
Camión : 2.00
Excavadora : 2.00
2.4 Instalaciones del Contratista.
La Oficina de la Contratista esta Instado en el Jr. Bolognesi N° 350 - Rioja, así como también cuenta con un almacén Principal ubicado en Jr. Chachapoyas N° 664, para colocación de los materiales de Obra.
2.5 Actividades Ejecutadas en Obra.
Las actividades efectuadas en el presente mes son las siguientes:
003. LINEA DE IMPULSION PROYECTADA LI-01
03.06 PRUEBAS
03.06.01 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 315 - 350. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
004. LINEA DE CONDUCCION PROYECTADA RIO NEGRO LC-01
04.08 SUMINISTRO E INSTALACION DE VALVULAS
04.08.01 VALVULA DE AIRE DN 80,EN TUBERIA DN 560 (INCLUY. CAMARA). - Partida que en la Presente Valorización Tiene un porcentaje de 78.66%
005. MEJORAMIENTO DE RESERVORIO EXISTENTE RAE-01 VOL=1,000M3
05.01 ESTRUCTURAS
05.01.01 OBRAS PRELIMINARES
05.01.01.08 PICADO DE TARRAJEO EN MURO INTERIOR. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.01.01.10 PICADO DE PISO DE RESERVORIO. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.01.03 OBRAS DE CONCRETO ARMADO
05.01.03.03 CUPULA ESFERICA
05.01.03.03.01 CONCRETO PRE-MEZCLADO F'C 245 KG/CM2 P/CUPULAS ESFERICAS I/BOMBEO (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 77.94%
05.01.03.03.02 ENCOFRADO (INCL. HABILITACION DE MADERA) PARA CUPULA ESFERICA. -Partida que en la Presente Valorización Tiene un porcentaje de 94.69%
05.01.03.05 COLUMNAS
05.01.03.05.01 CONCRETO F'C 210 KG/CM2 PARA COLUMNAS (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.01.03.05.02 ENCOFRADO (INCL. HABILITACION DE MADERA) PARA COLUMNAS. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.02 ARQUITECTURA
05.02.02 PINTURA, ADITAMENTOS Y VARIOS
05.02.02.01 PINTADO EXTERIOR C/TEKNOMATE O SIMILAR DE RESERVORIO APOYADO INCL. MENSAJE. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.02.03 PISOS Y PAVIMENTOS
05.02.03.01 VEREDA DE CONCRETO F'C 175 KG/CM2 E=10CM PASTA 1:2 (P-I), C/EMPLEO DE MEZCLADORA. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
05.02.04 VARIOS
05.02.04.01 PRUEBA HIDRAULICA CON EMPLEO DE LA LINEA DE INGRESO (CAPTACION). -Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 05.02.04.02 EVACUACION DEL AGUA DE PRUEBA CON EMPLEO DE LA LINEA DE SALIDA.
-Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 05.02.04.03 LIMPIEZA Y DESINFECCION DE RESERVORIOS APOYADOS. - Partida que en la
Presente Valorización Tiene un porcentaje de 100.00%
006. RESERVORIO APOYADO PROYECTADO RIO NEGRO RAP-01 VOL=1,200M3
06.01.01 ESTRUCTURAS
06.01.01.01 OBRAS PRELIMINARES
06.01.01.01.02 LIMPIEZA Y DESBROCE DE TERRENO MANUAL. - Partida que en la Presente Valorización Tiene un porcentaje de 92.27%
06.02 CASETA DE RESERVORIO APOYADO RAP-01
06.02.02 ARQUITECTURA
06.02.02.05 TRATAMIENTO EXTERIOR Y ACABADOS FINALES
06.02.02.05.04 MALLA METÁLICA PROTECTORA CON ALAMBREN° 12 POR COCADAS DE 1". -Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 06.02.02.05.11 PINTADO DE PUERTAS METÁLICAS LAC (2MANOS ANTICORROSIVA +
2ESMALTE). - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
06.02.02.05.12 PINTADO DE VENTANAS METÁLICAS (2MANOS ANTICORROSIVA + 2ESMALTE). - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
06.02.02.05.13 PINTADO DE MALLAS METÁLICAS (2MANOS ANTICORROSIVA + 2ESMALTE). -Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
007. CISTERNA PROYECTADA RIO NEGRO CIP-01 VOL=500m3
07.02 ARQUITECTURA
07.02.03 PINTURA, ADITAMENTOS Y VARIOS
07.02.03.05 LIMPIEZA Y DESINFECCION DE RESERVORIOS APOYADOS. - Partida que en la Presente Valorización Tiene un porcentaje de 49.01%
07.04 INSTALACIONES HIDRAULICAS
07.04.09 CERCO PERIMETRICO
07.04.09.02 MOVIMIENTO DE TIERRAS
07.04.09.02.01 EXCAVACION DE ZANJAS PARA CIMIENTOS. - Partida que en la Presente Valorización Tiene un porcentaje de 58.20%
07.04.09.02.03 ACARREO INTERNO MATERIAL PROCEDENTE DE EXCAVACIONES. - Partida que en la Presente Valorización Tiene un porcentaje de 85.53%
07.04.09.03 OBRAS DE CONCRETO SIMPLE
07.04.09.03.01 CONCRETO F'C 100 KG/CM2 C:A:P C/MEZCLAD. PARA SOLADO (CEMENTO PI). - Partida que en la Presente Valorización Tiene un porcentaje de 74.14%
07.04.09.03.02 CONCRETO 1:10 + 30% PIEDRA GRANDE PARA CIMIENTO CORRIDO (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 81.63%
07.04.09.04 OBRAS DE CONCRETO ARMADO
07.04.09.04.01VIGAS DE CIMENTACION
07.04.09.04.01.01 CONCRETO F'C 210 KG/CM2 PARA VIGAS DE CIMENTACION (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 82.35% 07.04.09.04.01.02 ENCOFRADO (INCL. HABILITACION DE MADERA) PARA VIGAS DE
CIMENTACION. - Partida que en la Presente Valorización Tiene un porcentaje de 82.33%
07.04.09.04.01.03 ACERO ESTRUC. TRABAJADO PARA VIGAS DE CIMENTACION (COSTO PROM. INCL. DESPERDICIOS). - Partida que en la Presente Valorización Tiene un porcentaje de 75.58%
07.04.09.04.02COLUMNAS
07.04.09.04.02.01 CONCRETO F'C 210 KG/CM2 PARA COLUMNAS (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 59.00%
07.04.09.04.02.02 ENCOFRADO (INCL. HABILITACION DE MADERA) PARA COLUMNAS. -Partida que en la Presente Valorización Tiene un porcentaje de 75.06% 07.04.09.04.02.03 ACERO ESTRUCTURAL TRABAJADO PARA COLUMNAS. - Partida que en la
Presente Valorización Tiene un porcentaje de 72.57%
07.04.09.04.03VIGAS
07.04.09.04.03.01 CONCRETO F'C 210 KG/CM2 PARA VIGAS (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 73.33%
07.04.09.04.03.02 ENCOFRADO (INCL. HABILITACION DE MADERA) PARA VIGAS RECTAS Y DINTELES T/CARAVISTA. - Partida que en la Presente Valorización Tiene un porcentaje de 73.32%
07.04.09.04.03.03 ACERO ESTRUC. TRABAJADO PARA VIGAS (COSTO PROM. INCL. DESPERDICIOS). - Partida que en la Presente Valorización Tiene un porcentaje de 74.07%
07.04.09.05 ALBAÑILERIA
07.04.09.05.01 MUROS DE LADRILLO KING KONG DE ARCILLA DE SOGA CARAVISTA C/MORTERO 1:4X1.5CM. - Partida que en la Presente Valorización Tiene un porcentaje de 73.10%
07.04.09.06 REVOQUES ENLUCIDOS Y MOLDURAS
07.04.09.06.01 TARRAJEO EXTERIOR CON MORTERO 1:5 X 1.5 cm (INCLUYE COLUMNAS Y VIGAS EMPOTRADAS). - Partida que en la Presente Valorización Tiene un porcentaje de 58.03%
07.04.09.07 CARPINTERIA METALICA
07.04.09.07.01 PUERTA METÁLICA LAC 1/16" CON MARCO DE 2" X 2" X 1/4" Y REFUERZOS. -Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 07.04.09.07.02 CERRADURA PARA EXTERIOR, C/LLAVES INTER. Y EXTERIOR DE 2 GOLPES.
-Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.09.08 TRATAMIENTO EXTERIOR Y ACABADOS FINALES
07.04.09.08.01 PINTURA ESMALTE ANTICORROSIVA EN CARPINTERIA METALICA. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.09.08.02 PINTURA BARNIZ EN MURO CARAVISTA. - Partida que en la Presente Valorización Tiene un porcentaje de 92.64%
07.04.11 INSTALACIONES ELECTRICAS
07.04.11.02 POZO DE PUESTA A TIERRA
07.04.11.02.02POZO DE PUESTA A TIERRA P/BAJA TENSION
07.04.11.02.02.01 SUMINISTRO E INSTALACION DEL POZO DE PUESTA TIERRA PARA PROTECCION EN BAJA TENSION. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.11.02.03POZO DE PUESTA A TIERRA P/TABLERO DE CONTROL
07.04.11.02.03.01 SUMINISTRO E INSTALACION DE POZO DE PUESTA A TIERRA PARA TABLERO DE CONTROL. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.11.03 INTERCONEXIONEN BAJA TENSION ENTRE EL TRANSFORMADOR Y EL
TABLERO TG
07.04.11.03.01 EXCAVACION A PULSO DE ZANJA DE 0.60x0.65m EN TERRENO NORMAL. -Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 07.04.11.03.02 RELLENO COMPACTADO DE ZANJA EN TERRENO NORMAL PARA INSTALAR
CABLE ELECTRICO. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.11.03.03 SUMINISTRO E INSTALACION EN ZANJA DE CINTA DE SEÑALIZACION. -Partida que en la Presente Valorización Tiene un porcentaje de 100.00% 07.04.11.03.07 INSTALACION CABLES ELECTRICOS NYY EN DUCTOS PVC. - Partida que en la
Presente Valorización Tiene un porcentaje de 100.00%
07.04.11.03.09 CONCRETO 1:12 C:H CON EMPLEO MEZCLADORA( CEMENTO PI ) . - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.11.03.10 CONCRETO CICLOPEOf'c=140 kg/cm2 + 30 % PM. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.12 CERCO DE ALAMBRE DE PUAS
07.04.12.01 EXCAVACION DE ZANJAS P/ZAPATAS Y CIMIENTOS. - Partida que en la Presente Valorización Tiene un porcentaje de 41.13%
07.04.12.03 CONCRETO 1:10 + 30% PIEDRA GRANDE PARA CIMIENTO CORRIDO (CEMENTO P-I). - Partida que en la Presente Valorización Tiene un porcentaje de 33.07%
07.04.12.04 ALAMBRE DE PUAS PARA CERCO. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
07.04.12.06 POSTES DE MADERA 6" x 10 pies P/CERCO. - Partida que en la Presente Valorización Tiene un porcentaje de 54.11%
008. LINEA DE ADUCCION EXISTENTE LA-01
08.06 PRUEBAS
08.06.01 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 315 - 350. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
08.06.02 PRUEBA HIDRAULICA + DESINFECION DE TUBERIADN 400 - 450. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
009. REDES DE DISTRIBUCION
09.01 RENOVACION DE REDES DE DISTRIBUCION
09.01.04 PRUEBAS
09.01.04.01 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 63 - 90. - Partida que en la Presente Valorización Tiene un porcentaje de 98.35%
09.01.04.02 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 110 - 160. - Partida que en la Presente Valorización Tiene un porcentaje de 96.68%
09.01.04.03 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 200 -250. - Partida que en la Presente Valorización Tiene un porcentaje de 98.14%
09.01.04.04 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 315 - 350. - Partida que en la Presente Valorización Tiene un porcentaje de 98.87%
09.02 AMPLIACION DE REDES DE DISTRIBUCION
09.02.04 PRUEBAS
09.02.04.01 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 63 - 90. - Partida que en la Presente Valorización Tiene un porcentaje de 92.73%
09.02.04.02 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 110 - 160. - Partida que en la Presente Valorización Tiene un porcentaje de 97.05%
09.02.04.03 PRUEBA HIDRAULICA + DESINFECCION DE TUBERIA DN 200 -250. - Partida que en la Presente Valorización Tiene un porcentaje de 98.68%
09.02.08 PASE DE TUBERIA EN PUENTE
09.02.08.02 TUBERIA HIERRO DUCTIL ISO 2531 K-9 DN 100. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
09.02.08.03 TUBERIA HIERRO DUCTIL ISO 2531 K-9 DN 80. - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
09.02.08.04 INSTALACION DE TUB. HIERRO DUCTIL UF P/AGUA POTABLE DE DIAMETRO MENOR O IGUAL A 150mm. - Partida que en la Presente Valorización Tiene un porcentaje de 50.66%
09.02.08.08 INSTALACION DE ACCESORIOS DE FIERRO FUNDIDO BB DN 2"-3". - Partida que en la Presente Valorización Tiene un porcentaje de 100.00%
010. CONEXIONES DOMICILIARIAS DE AGUA POTABLE
10.01 CONEXIONES DOMICILIARIAS DE AGUA POTABLE - AMPLIACION
10.01.04 CORTE, ROTURA Y REPOSICION DE PAVIMENTOS
10.01.04.02 CORTE + ROTURA, ED Y REPOSICION DE VEREDA. - Partida que en la Presente Valorización Tiene un porcentaje de 21.43%
10.02.02 MOVIMIENTO DE TIERRAS
10.02.02.01 EXCAV. ZANJA (PULSO) P/CONEX. T-NORMAL DN 15mm de 0.60m a 1.20m PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 90.56%
10.02.02.02 REFINE Y NIVELACION DE ZANJA P/CONEX. T-NORMAL DN 15mm PARA TODA PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 90.56%
10.02.02.03 RELLENO COMP. ZANJA (PULSO) P/CONEX. T-NORMAL DN 15mm de 0.60m a 1.20m PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 90.56%
10.02.03 SUMINISTRO E INSTALACION DE CONEXION DOMICILIARIA
10.02.03.04 RE-CONEXION DOMICILIARIA DE AGUA POTABLE DN 1/2" x 160mm. - Partida que en la Presente Valorización Tiene un porcentaje de 96.59%
10.02.04 CORTE, ROTURA Y REPOSICION DE PAVIMENTOS
10.02.04.03 CORTE + ROTURA, ED Y REPOSICION DE VEREDA. - Partida que en la Presente Valorización Tiene un porcentaje de 1.36%
011. MICROMEDICION
11.01 PARA CONEXIONES PROYECTADAS
11.01.02 INSTALACIÓN DE MEDIDOR APROBADO POR SEDAPAL PARA CONEXIÓN DOMICLIARIA DE AGUA DN1/2". - Partida que en la Presente Valorización Tiene un porcentaje de 41.19%
11.02 PARA CONEXIONES EXISTENTES
11.02.02 INSTALACIÓN DE MEDIDOR APROBADO POR SEDAPAL PARA CONEXIÓN DOMICLIARIA DE AGUA DN1/2". - Partida que en la Presente Valorización Tiene un porcentaje de 63.93%
11.03 PARA CONEXIONES RENOVADAS
11.03.02 INSTALACIÓN DE MEDIDOR APROBADO POR SEDAPAL PARA CONEXIÓN DOMICLIARIA DE AGUA DN1/2". - Partida que en la Presente Valorización Tiene un porcentaje de 27.85%
012. REDES DE ALCANTARILLADO
12.01 REDES DE ALCANTARILLADO - PROYECTADAS
12.01.02 MOVIMIENTO DE TIERRAS
12.01.02.21 RELLENO COMP. ZANJA (PULSO) P/TUB. T-NORMAL DN 200 - 250 de 1.01m a 1.50m PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 91.36%
12.01.02.22 RELLENO COMP. ZANJA (PULSO) P/TUB. T-NORMAL DN 200 - 250 de 1.51m a 2.00m PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 83.73%
12.01.06 PRUEBAS
12.01.06.01 PRUEBA HIDRAULICA P/TUB. DE DESAGUE DN 200 - 250. - Partida que en la Presente Valorización Tiene un porcentaje de 97.94%
013. CONEXIONES DOMICILIARIAS DE ALCANTARILLADO
13.01 AMPLIACION
13.01.02.01 EXCAV. ZANJA (PULSO) P/CONEXIONES CON TUB.DN 160 EN TNORMAL. -Partida que en la Presente Valorización Tiene un porcentaje de 84.81% 13.01.02.02 REFINE Y NIVELACION DE ZANJA T-NORMAL P/CONEXIONES CON TUB. DN
160mm PARA TODA PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 84.81%
13.01.02.03 RELLENO COMP. ZANJA (PULSO) T-NORMAL P/CONEXIONES CON TUB.DN 160 de 1.01m a 1.50m PROF. - Partida que en la Presente Valorización Tiene un porcentaje de 84.81%
13.01.03 SUMINISTRO E INSTALACION DE CONEXION DOMICILIARIA
13.01.03.01 CONEXION DOMICILIARIA DE DESAGUE DN 160mm x 200mm Lp=7.50m. -Partida que en la Presente Valorización Tiene un porcentaje de 92.46%
13.01.04 VARIOS
13.01.04.01 CORTE + ROTURA, ED Y REPOSICION DE VEREDA. - Partida que en la Presente Valorización Tiene un porcentaje de 73.71%
014. EMISORES
14.02 EMISOR 2
14.02.05 PRUEBAS
14.02.05.01 PRUEBA HIDRAULICA P/TUB. DE DESAGUE DN 400 - 450. - Partida que en la Presente Valorización Tiene un porcentaje de 88.85%
14.03 EMISOR INGRESO A PTAR
14.03.05 PRUEBAS
14.03.05.01 PRUEBA HIDRAULICA P/TUB. DE DESAGUE DN 400 - 450. - Partida que en la Presente Valorización Tiene un porcentaje de 81.03%
2.6 Período de Valorización.
De conformidad con el Contrato de Ejecución de Obra en la Clausula Séptima, VALORIZACIONES, que indica que:
“Las Valorizaciones tienen el carácter de pagos a cuenta y serán elaboradas de conformidad en lo establecido en el Artículo 197º del Reglamento de la Ley de
