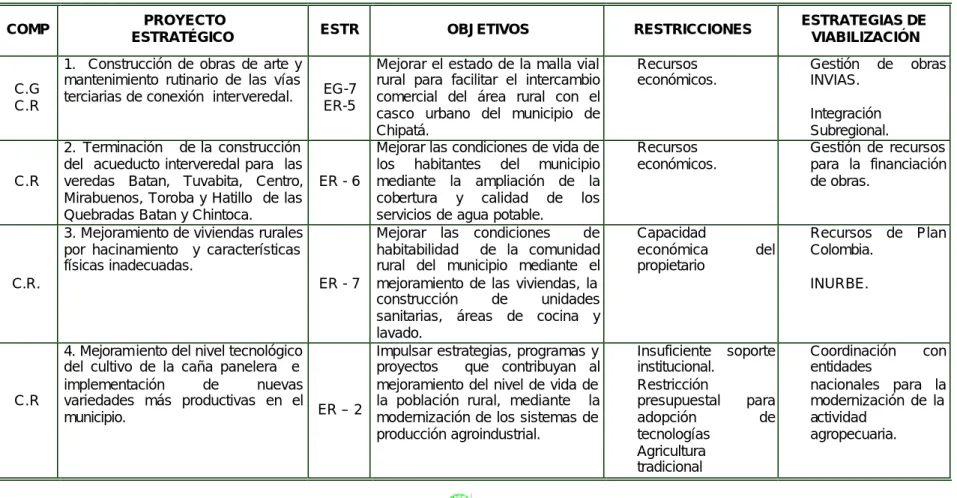

TABLA 1. CARACTERIZACIÓN DE LOS PROYECTOS PRIORIZADOS
COMP PROYECTO
ESTRATÉGICO ESTR OBJETIVOS RESTRICCIONES
ESTRATEGIAS DE VIABILIZACIÓN
C.G C.R
1. Construcción de obras de arte y mantenimiento rutinario de las vías
terciarias de conexión interveredal. EG-7 ER-5
Mejorar el estado de la malla vial rural para facilitar el intercambio comercial del área rural con el casco urbano del municipio de Chipatá.
§ Recursos económicos.
§ Gestión de obras INVIAS.
§ Integración Subregional.
C.R
2. Terminación de la construcción del acueducto interveredal para las veredas Batan, Tuvabita, Centro, Mirabuenos, Toroba y Hatillo de las Quebradas Batan y Chintoca.
ER - 6
Mejorar las condiciones de vida de los habitantes del municipio mediante la ampliación de la cobertura y calidad de los servicios de agua potable.
§ Recursos económicos.
§ Gestión de recursos para la financiación de obras.
C.R.
3. Mejoramiento de viviendas rurales por hacinamiento y características físicas inadecuadas.
ER - 7
Mejorar las condiciones de habitabilidad de la comunidad rural del municipio mediante el mejoramiento de las viviendas, la construcción de unidades sanitarias, áreas de cocina y lavado.
§ Capacidad
económica del propietario
§ Recursos de Plan Colombia.
§ INURBE.
C.R
4. Mejoram iento del nivel tecnológico del cultivo de la caña panelera e implementación de nuevas variedades más productivas en el
municipio. ER – 2
Impulsar estrategias, programas y proyectos que contribuyan al mejoramiento del nivel de vida de la población rural, mediante la modernización de los sistemas de producción agroindustrial.
§ Insuficiente soporte institucional. § Restricción presupuestal para adopción de tecnologías § Agricultura tradicional
§ Coordinación con entidades
nacionales para la modernización de la actividad
Continuación tabla 1
COMP PROYECTO
ESTRATÉGICO ESTR OBJETIVOS RESTRICCIONES
ESTRATEGIAS DE VIABILIZACIÓN
C.R C.G
5. Mejoramiento tecnológico del beneficio de la caña mediante la implementación de trapiches con tecnología cimpa; articulándolos a la cadena productiva de la caña panelera con los municipios productores de la hoya del río Suárez.
EG - 7 ER - 4
Impulsar estrategias, programas y proyectos que contribuyan al mejoramiento del nivel de vida de la población rural, mediante la modernización de los sistemas de producción agroindustrial.
§ Insuficiente soporte institucional. § Restricción presupuestal para adopción de tecnologías § Agricultura tradicional
§ Coordinación con entidades del sector para la adquisición de recursos y desarrollo de proyectos.
C.R-U
6. Fortalecer la calidad del servicio educativo (preescolar, primaria y basica-media) del municipio de Chipatá.
ER-9 EU-10
Mejorar la calidad educativa para la formación integral de los educandos en ciencia, tecnología y valores.
§ Arraigo cultural.
§ Capacidad económica.
§ Alianzas con la Secretaria de Educación
Departamental
C.G
7. Educación ambiental comunitaria para la protección y conservación de los recursos naturales en el
municipio de Chipatá. EG - 2
Conservar y preservar los recursos naturales y ecosistemas del municipio, para potenciar un desarrollo sostenible oferente de productos ambientales.
§ Arraigo cultural.
§ Restricción presupuestal.
§ Gestión de recursos para realización de actividades de capacitación con lideres y comunidad.
§ Coordinación intersectorial.
C.G
8. Protección de las áreas de recarga hídrica compartidas con el municipio de Vélez y nacimientos de las Quebradas que abastecen a acueductos urbanos y rurales del municipio de Chipata.
EG - 1
Manejo integral de las cuencas y subcuencas, asociadas a la producción del recurso hídrico para el abastecimiento del consumo humano a partir de la protección, conservación de áreas de recarga de los aljibes y nacimientos y la recuperación de
§ Impacto ambiental sobre el área rural.
§ Conflictos con uso agropecuario
§ Concertación con los dueños de predios.
§ Concurrencia de los gobiernos
subregionales.
los suelos para la protección.
Continuación tabla 1
COMP PROYECTO
ESTRATÉGICO ESTR OBJETIVOS RESTRICCIONES
ESTRATEGIAS DE VIABILIZACIÓN
C.G-R
9. Construcción y dotación del Agropunto Municipal junto al Puesto de Monta.
EG - 8 ER – 4
Mejorar los canales de comercialización de los productos agropecuarios.
Establecer precios de venta mínimos para los productos agropecuarios del municipio.
§ Restricción presupuestal
§ Canales de
comercialización establecidos.
§ Gestión de
Recursos.
§ Capacitación y organización de los productores en mercadeo de productos
agropecuarios.
C.R
10. Construcción de unidades sanitarias y sistema de eliminación de aguas residuales en las viviendas
rurales. ER-7
Mejorar las condiciones de vida de los habitantes del municipio mediante la ampliación de la cobertura y calidad de los servicios de disposición de los residuos líquidos.
§ Restricción presupuestal
§ Getionar los recursos
presupuestales mediante la celebración de convenios
interadministrativos.
C.U
11. Rectificación, reposición y construcción de la red de alcantarillado sanitario. (construcción cra. 3; calle 3; cra. 3a y 4 entre calle 1 - 2; calle 1; vía a Vélez; y calle 3 entre cra 7 - 8; reposición de la red de la cra 6 entre calles 2 - 3)
EU-7
C.U
12. Construcción red de alcantarillado pluvial para el manejo de las aguas lluvias y desconexión de los sumideros de la red de aguas negras de la cabecera municipal.
EU-7
Continuación tabla 1
C.R -U
13. Fortalecimiento del Plan de Àtención Básica P. A. B.
ER- 9 EU -10
Contribuir a mejorar y mantener la salud de la población del municipio mediante el desarrollo del Plan de Atención Básica, integrando acciones con entidades sanitarias, sectores sociales y productivos y la población, con énfasis en la promoción de la salud, la prevención de enfermedades, el diagnóstico y tratamiento de enfermedades de alto riesgo, el saneamiento ambiental y la vigilancia epidemiológica.
§ Restricción presupuestal.
§ Arraigo cultural.
§ Fortalecer y desarrollar la oferta de servicios básicos en promoción, prevención,
diagnóstico,
tratamiento y rehabilitación de enfermedades de alto riesgo.
§ Promover
estrategias de trabajo
intersectoriales.
C.R
14. Mantenimiento y ampliación de la cobertura del servicio de energía eléctrica rural. (311 viviendas
rurales). ER- 8
La ampliación de la cobertura y calidad del servicio de energía eléctrica.
§ Restricción presupuestal
§ Getionar los recursos
presupuestales mediante la celebración de convenios
TABLA 2. CRONOGRAMA DE LAS ACTIVIDADES PARA LA EJECUCIÓN DEL PROYECTO.
PROGRAMACION POR AÑOS (VIGENCIA)
CORTO MEDIANO LARGO
COMP PROYECTO
ESTRATÉGICO EST ACTIVIDADES DE GESTION
1 2 3 4 5 6 7 8 9
C.G C.R
1. Construcción de obras de arte y mantenimiento rutinario de las vías terciarias de conexión interveredal.
EG-7 ER-5
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco
Proy.
• Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento de los subproyectos.
C.R
2. Terminación de la construcción del acueducto interveredal para las veredas Batan, Tuvabita, Centro, Mirabuenos, Toroba y Hatillo de las Quebradas Batan y Chintoca.
ER - 6
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
C.R.
3. Mejoramiento de viviendas rurales por hacinamiento y características físicas inadecuadas.
ER - 7
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento de los subproyectos.
Continuación Tabla No.2
C. R.
4. Mejoramiento del nivel tecnológico del cultivo de la caña panelera e implementación de nuevas variedades más
productivas en el municipio. ER – 2
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento de los subproyectos
C.R C.G
5. Mejoramiento tecnológico del beneficio de la caña mediante la implementación de trapiches con tecnología cimpa; articulándolos a la cadena productiva de la caña panelera con los municipios productores de la hoya del río Suárez.
EG - 7 ER - 4
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
C.R-U
6. Fortalecer la calidad del servicio educativo (preescolar, primaria y basica-media) del municipio de Chipatá.
ER-9 EU-10
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco
Proy.
• Gestión de recursos. • Contratación.
• Ejecución. Evaluación • Evaluación, seguimiento.
Continuación Tabla No.2
PROGRAMACION POR AÑOS (VIGENCIA)
CORTO MEDIANO LARGO
COMP PROYECTO
ESTRATÉGICO EST ACTIVIDADES DE GESTION
1 2 3 4 5 6 7 8 9
C.G
7. Educación ambiental comunitaria para la protección y conservación de los recursos naturales en el municipio de Chipatá
EG -2
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación. • Ejecución.
C.G
8. Protección de las àreas de recarga hídrica compartidas con el municipio de Vélez y nacimientos de las Quebradas que abastecen a acueductos urbanos y rurales del municipio de Chipata.
EG - 1
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
C.G-R
9. Construcción y dotación del Agropunto Municipal junto al Puesto de Monta.
EG - 8 ER – 4
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Program as y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
Continuación Tabla No.2
PROGRAMACION POR AÑOS (VIGENCIA)
CORTO MEDIANO LARGO
COMP ESTRATÉGICO PROYECTO EST ACTIVIDADES DE GESTION
C.R
10. Construcción de unidades sanitarias y sistema de eliminación de aguas residuales en las viviendas rurales.
ER-7
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Cont ratación.
• Ejecución.
• Evaluación, seguimiento
C.U
11. Rectificación, reposición y construcción de la red de alcantarillado sanitario. (construcción cra. 3; calle 3; cra. 3a y 4 entre calle 1 - 2; calle 1; vía a Vélez; y calle 3 entre cra 7 - 8; reposición de la red de la cra 6 entre calles 2 - 3)
EU-7
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
Continuación Tabla No.2
PROGRAMACION POR AÑOS (VIGENCIA)
CORTO MEDIANO LARGO
COMP ESTRATÉGICO PROYECTO EST ACTIVIDADES DE GESTION
C.U
12. Construcción red de alcantarillado pluvial para el manejo de las aguas lluvias y desconexión de los sumideros de la red de aguas negras de la cabecera municipal. EU-7
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
C.R-U
13. Fortalecimiento del Plan de Atención Básica P. A. B.
ER- 9 EU -10
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
C.R
14. Mantenimiento y ampliación de la cobertura del servicio de energía eléctrica rural. (311 viviendas rurales).
ER- 8
• Términos de referencia. • Formulación del proyecto. • Registro con el Banco de
Programas y proyectos. • Gestión de recursos. • Contratación.
• Ejecución.
• Evaluación, seguimiento
ENTIDADES MUNICIPALES RESPONSABLES
OTROS PARTICIPANTES EN LA GESTION Y PROMOCION
PROYECTO ESTRATÉGICO
Secretaria de Planeac
ión
UMATA
Secretaria de
Gobierno Unidad de Servicios Públicos
Secretaria de
Salud. Otros
municipios Entidades
Subregionale Entidades Departamenta
les
Entidades Nacionales
Sector Privado
Cooperación Internacional Academia
1. Construcción de obras de arte y mantenimiento rutinario de las vías terciarias de
conexión interveredal. X X
GOBERNACIÓN
FNCV FONDO
NACIONAL DE REGALIAS
2. Terminación de la construcción del acueducto interveredal para las veredas Batan, Tuvabita, Centro, Mirabuenos, Toroba y Hatillo de las Quebradas Batan y Chintoca.
X X x
SECRETARIA DE
AGUAS CAS
MINISTERIO DE DESARROLLO
FONDO
NACIONAL DE REGALIAS
ONGs
3. Mejoramiento de viviendas rurales por hacinamiento y características físicas inadecuadas.
X X
GOBERNAC
ION
BANCO AGRARIO INURBE ONGs
UNIVERSID
ADES
ENTIDADES MUNICIPALES RESPONSABLES
OTROS PARTICIPANTES EN LA GESTION Y PROMOCION
PROYECTO ESTRATÉGICO
Secretaria de Planeación
UMATA
Secretaria de
Gobierno Unidad de Servicios Públicos
Secretaria de
Salud. Otros
municipios Entidades
Subregionale Entidades Departamenta
les
Entidades Nacionales
Sector Privado
Cooperación Internacional Academia
4. Mejoramiento del nivel tecnológico del cultivo de la caña panelera e implementación de nuevas variedades más productivas en el municipio
X X X
SEC
AGRICULTURA
CITI
CIMPA,
CENICAÑA
FEDEPANELA CORPOICA
ALMACENES DE
CADENA
UNIVERSIDADES
5. Mejoramiento tecnológico del beneficio de la caña mediante la implementación de trapiches con tecnología cimpa; articulándolos a la cadena productiva de la caña panelera con los municipios productores de la hoya del río Suárez.
X X X
SEC AGRICULTURA
CITI
CIMPA, CENICAÑA
FEDEPANELA CORPOICA ALMACENES DE
CADENA
UNIVERSIDADES
6. Fortalecer la calidad del servicio educativo (preescolar, primaria y basica-media) del municipio de Chipatá.
X X
SECRETAR
IA DE
EDUCACIÓ
N
MINIEDUC ACIÓN. UNIVERSID
ADES
ENTIDADES MUNICIPALES RESPONSABLES
OTROS PARTICIPANTES EN LA GESTION Y PROMOCION
PROYECTO ESTRATÉGICO
Secretaria de Planeación
UMATA
Secretaria de Gobierno Unidad de Servicios
Públicos
Secretaria de
Salud. Otros
municipios Entidades
Subregionale Entidades Departamenta
les
Entidades Nacionales Sector Privado Cooperac
ión
Internacional Academia
7. Educación ambiental comunitaria para la protección y conservación de los recursos naturales en el municipio de Chipatá.
X X X X X
GOBERNAC
IÓN CAS
MINISTERI
O DEL MEDIO
AMBIENTE UNIVERSID
ADES
8. Protección de las áreas de recarga hídrica compartidas con el municipio de Vélez y nacimientos de las Quebradas que abastecen a acueductos urbanos y rurales del municipio de Chipata.
X X X
CAS
MINIAMBIENTE
ONGs
UNIVERSIDADES
9. Construcción y dotación del Agropunto Municipal junto
al Puesto de Monta. X X X BNA
FINDETE
R
ALMACE NES DE CADENA UNIVERS IDADES
10. Construcción de unidades sanitarias y sistema de eliminación de aguas residuales en las viviendas rurales.
X X X
ENTIDADES MUNICIPALES RESPONSABLES
OTROS PARTICIPANTES EN LA GESTION Y PROMOCION
PROYECTO ESTRATÉGICO
Secretaria de Planeación
UMATA
Secretaria de
Gobierno Unidad de Servicios Públicos
Secretaria de
Salud. Otros
municipios Entidades Subregionale Entidades Departament
ales
Entidades Nacionales Sector Privado
Cooperación Internacional Academia
11. Rectificación, reposición y construcción de la red de alcantarillado sanitario. (construcción cra. 3; calle 3; cra. 3a y 4 entre calle 1 - 2; calle 1; vía a Vélez; y calle 3 entre cra 7 - 8; reposición de la red de la cra 6 entre calles 2 - 3)
X X X
SEC AGUAS
CAS
FINDETER
FONDO NACIONAL
DE REGALIAS
12. Construcción red de alcantarillado pluvial para el manejo de las aguas lluvias y desconexión de los sumideros de la red de aguas negras de la cabecera municipal.
X X X
SEC AGUAS
CAS
FINDETER FONDO NACIONAL DE REGALIAS
13. Fortalecimiento del Plan de
Atención Básica P. A. B. . X X X
SEC. SALUD DTAL. MINISA LUD
14. Mantenimiento y ampliación de la cobertura del servicio de energía eléctrica rural. (311 viviendas rurales).
X X
EMPRESA
ELECTRIFICADORA DE SANTANDER
GOBERNACION
FINDETER
TABLA 4. GESTION Y FINANCIACION
FUENTES DE FINANCIACIÓN FUENTES
MUNICIPALES OTRAS FUENTES OTROS PARTICIPANTES
PROYECTO ESTRATÉGICO
Recursos propios
Transferencias Departamento
Entidades
Gubernamental
Nación
Sector privado y asociaciones
Sector
comunitario Municipios participantes Cooperación internacional.
INSTRUMENTOS DE GESTION
1. Construcción de obras de arte y mantenimiento rutinario de las vías terciarias de conexión interveredal. 2. Terminación de la construcción del acueducto interveredal para las veredas Batan, Tu vabita, Centro, Mirabuenos, Toroba y Hatillo de las Quebradas Batan y Chintoca.
3. Mejoramiento de viviendas rurales por hacinamiento y características físicas inadecuadas.
Continuación Tabla No.4
FUENTES DE FINANCIACIÓN FUENTES
MUNICIPALES OTRAS FUENTES OTROS PARTICIPANTES
PROYECTO ESTRATÉGICO
Recursos propios
Transferencias Departamento
Entidades
Gubernamental
Nación
Sector privado y asociaciones
Sector
comunitario Municipios participantes Cooperación internacional.
INSTRUMENTOS DE GESTION
5. Mejoramiento tecnológico del beneficio de la caña mediante la implementación de trapiches con tecnología cimpa; articulándolos a la cadena productiva de la caña panelera con los municipios productores de la hoya del río Suárez.
6. Fortalecer la calidad del servicio educativo (preescolar, primaria y básica-media) del municipio de Chipatá.
7. Educación ambiental comunitaria para la protección y conservación de los recursos naturales en el municipio de Chipatá.
Continuación Tabla No.4
FUENTES DE FINANCIACIÓN
FUENTES
MUNICIPALES OTRAS FUENTES OTROS PARTICIPANTES
PROYECTO ESTRATÉGICO
Recursos propios
Transferencia
s
Departamento
Entidades
Gubernament
al
Nación Sector
privado y
asociaciones
Sector
comunitario Municipios participantes Cooperación
internacional.
INSTRUMENTOS DE GESTION
9. Construcción y dotación del Agropunto Municipal junto al Puesto de Monta.
10. Construcción de unidades sanitarias y sistema de eliminación de aguas residuales en las viviendas rurales.
11. Rectificación, reposición y construcción de la red de alcantarillado sanitario. (construcción cra. 3; calle 3; cra. 3a y 4 entre calle 1 - 2; calle 1; vía a Vélez; y calle 3 entre cra 7 - 8; reposición de la red de la cra 6 entre calles 2 - 3)
12. Construcción red de alcantarillado pluvial para el manejo de las aguas lluvias y desconexión de los sumideros de la red de aguas negras de la cabecera municipal. 13. Fortalecimiento del Plan de Atención Básica P. A. B.
