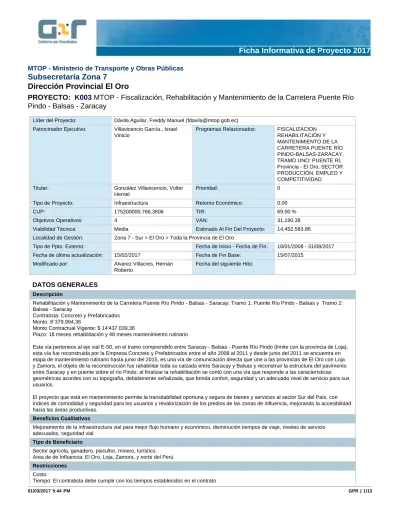

01/03/2017 5:44 PM GPR | 1/13
MTOP - Ministerio de Transporte y Obras Públicas
Subsecretaría Zona 7 Dirección Provincial El Oro
PROYECTO: K003 MTOP - Fiscalización, Rehabilitación y Mantenimiento de la Carretera Puente Río Pindo - Balsas - Zaracay
Líder del Proyecto: Dávila Aguilar, Freddy Manuel ([email protected]) Patrocinador Ejecutivo: Villavicencio García., Israel
Vinicio
Programas Relacionados: FISCALIZACION REHABILITACIÓN Y MANTENIMIENTO DE LA CARRETERA PUENTE RÍO PINDO-BALSAS-ZARACAY, TRAMO UNO: PUENTE RÍ, Provincia - El Oro, SECTOR PRODUCCIÓN, EMPLEO Y COMPETITIVIDAD Titular: González Villavicencio, Volter
Hernel
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: 175200000.766.3606 TIR: 69.00 %
Objetivos Operativos: 4 VAN: 31,190.38
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 14,452,583.86
Localidad de Gestión: Zona 7 - Sur > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 18/01/2008 - 31/08/2017 Fecha de última actualización: 15/02/2017 Fecha de Fin Base: 15/07/2015
Modificado por: Alvarez Villacres, Hernán Roberto
Fecha del siguiente Hito:
DATOS GENERALES
Descripción
Rehabilitación y Mantenimiento de la Carretera Puente Río Pindo - Balsas - Saracay; Tramo 1: Puente Río Pindo - Balsas y Tramo 2:
Balsas - Saracay
Contratista: Concreto y Prefabricados Monto: 8´379.994,36
Monto Contractual Vigente: $ 14'437.039,36
Plazo: 18 meses rehabilitación y 48 meses mantenimiento rutinario
Esta vía pertenece al eje vial E-50, en el tramo comprendido entre Saracay - Balsas - Puente Río Pindo (límite con la provincia de Loja), esta vía fue reconstruida por la Empresa Concreto y Prefabricados entre el año 2008 al 2011 y desde junio del 2011 se encuentra en etapa de mantenimiento rutinario hasta junio del 2015, es una vía de comunicación directa que une a las provincias de El Oro con Loja y Zamora, el objeto de la reconstrucción fue rahabilitar toda su calzada entre Saracay y Balsas y reconstruir la estructura del pavimento entre Saracay y en puente sobre el río Pindo; al finalizar la rehabilitación se contó con una vía que responde a las características geométricas acordes con su topografía, debidamente señalizada, que brinda confort, seguridad y un adecuado nivel de servicio para sus usuarios.
El proyecto que está en mantenimiento permite la transitabilidad oportuna y segura de bienes y servicios al sector Sur del País, con índices de comodidad y seguridad para los usuarios y revalorización de los predios de las zonas de influencia, mejorando la accesibilidad hacia las áreas productivas.
Beneficios Cualitativos
Mejoramiento de la infraestructura vial para mejor flujo humano y económico, disminución tiempos de viaje, niveles de servicio adecuados, seguridad vial
Tipo de Beneficiario
Sector agrícola, ganadero, psicultor, minero, turístico.
Area de de Influencia: El Oro, Loja, Zamora, y norte del Perú Restricciones
Costo
Tiempo: El contratista debe cumplir con los tiempos establecidos en el contrato
Restricciones
Calidad: Rubros se debenejecutar de acuerdo a especificaciones técnicas.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 94.76 %
Fecha de Inicio: 18/01/2008 Fecha de Fin: 31/08/2017
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
100 % 100 % 100 % 100 % 100 % 100 % 100 % 100 % Avance real acumulado
Estado 2017
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última
actualización Enero 2017: El 23 de junio de 2011 se inicia la etapa de mantenimiento; se culminó el
mantenimiento el 22 de junio 2015; la calzada se encuentra en buen estado; el acta de Recepción Definitiva está legalizada y se la suscribió el 29 de julio de 2015, en la misma se encuentra toda la liquidación económica del proyecto rehabilitación y mantenimiento.
Davila Aguilar, Freddy
30/01/2017 - 12:51 PM
Diciembre 2016: El 23 de junio de 2011 se inicia la etapa de mantenimiento; se culminó el mantenimiento el 22 de junio 2015; la calzada se encuentra en buen estado; el acta de Recepción Definitiva está legalizada y se la suscribió el 29 de julio de 2015.
Davila Aguilar, Freddy
29/12/2016 - 05:11 PM
Noviembre 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
05/12/2016 - 03:36 PM Octubre 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
01/11/2016 - 06:10 PM Septiembre 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de
julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
29/09/2016 - 03:27 PM
Agosto 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
05/09/2016 - 11:44 AM Julio 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
04/08/2016 - 03:11 PM Junio 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
05/07/2016 - 10:47 AM
01/03/2017 5:44 PM GPR | 3/13
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última
actualización Mayo 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
03/06/2016 - 11:20 AM
Abril 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
03/05/2016 - 11:04 AM Marzo 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
03/05/2016 - 11:03 AM Febrero 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
04/03/2016 - 02:57 PM
Enero 2016: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
04/03/2016 - 02:53 PM Diciembre 2015: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de
julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está legalizada.
Davila Aguilar, Freddy
31/12/2015 - 02:49 PM Noviembre 2015: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de
julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; el acta de recepción definitiva está en trámite de legalización.
Davila Aguilar, Freddy
04/12/2015 - 04:40 PM Octubre 2015: Se culminó la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio
del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; se está realizando la liquidación económica para poder elaborar el acta de recepción definitiva.
Davila Aguilar, Freddy
05/11/2015 - 04:53 PM
Septiembre 2015: Se ha culminado la etapa de mantenimiento el 22 de junio 2015, y con fecha 29 de julio del 2015 se realizó la Recepción Definitiva; la calzada se encuentra en buen estado; se está realizando la liquidación económica para poder elaborar el informe económico y elaborar el acta de recepción definitiva.
Davila Aguilar, Freddy
02/10/2015 - 03:16 PM
Agosto 2015: El Contrato de Rehabilitación y Mantenimiento de la Carretera Puente Río Pindo- Balsas-Zaracay concluyó su etapa de mantenimiento el 22 de junio 2015, contratista CONCRETO Y PREFABRICADOS una vez terminados los trabajos solicitó la recepción definitiva del contrato de obra y mantenimiento, la recepción definitiva se la realizó el 29 de julio del 2015; la calzada se encuentra en buen estado; se está realizando la liquidación económica para poder elaborar el informe económico y elaborar el acta de recepción definitiva.
Davila Aguilar, Freddy
07/09/2015 - 09:12 AM
Julio 2015: El Contrato Rehabilitación y Mantenimiento de la Carretera Puente Río Pindo-Balsas- Zaracay concluyó etapa de mantenimiento que se ejecutó desde el 23 junio 2011 hasta el 22 de junio 2015, contratista CONCRETO Y PREFABRICADOS una vez terminados los trabajos solicitó la recepción definitiva de la obra una vez finalizado el mantenimiento rutinario, la calzada se encuentra en buen estado; se está realizando la liquidación económica para poder elaborar el informe económico y elaborar el acta de recepción definitiva.
Davila Aguilar, Freddy
06/08/2015 - 03:11 PM
Junio 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúo en etapa de mantenimiento hasta el 22 de junio 2015, en el mes de junio las actividades principales en las que trabaja el contratista son: rosa mano entre Km. 10+500 al 24+300, limpieza de alcantarillas entre Km. 10+500 al 24+300, limpieza de cunetas y encauzamientos entre Km. 10+500 al 24+300;
la calzada se encuentra en buen estado, se realiza limpieza de señales verticales y reposición de tachas en la linea central y en las lineas laterales; con los trabajos del mes de junio 2015, se termina el mantenimiento rutinario que tenía la Empresa CONCRETO Y PREFABRICADOS como parte del Contrato Rehabilitación y Mantenimiento de la Carretera Puente Río Pindo-Balsas- Zaracay.
Bazurto Orellana, Pedro
07/07/2015 - 10:18 AM
Mayo 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, en el mes de mayo continuan las lluvias fuertes que provocan derrumbes a lo largo del proyecto, las actividades principales son: rosa mano entre Km. 0+000 al 10+500, limpieza de alcantarillas entre Km. 0+000 al 10+500, limpieza de cunetas y encauzamientos entre Km. 0+000 al 10+500; limpieza de derrumbes a mano y a máquina entre Km. 7+500 al 40+020 en varios tramos; la calzada se encuentra en buen estado, se realiza limpieza de señales verticales.
Davila Aguilar, Freddy
05/06/2015 - 07:22 PM
Abril 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, en el mes de abril hay lluvias fuertes que provocan derrumbes a lo largo de todo el proyecto, las actividades principales son: rosa mano entre Km. 26+700 al 40+200, limpieza de alcantarillas entre Km. 26+700 al 40+200, limpieza de cunetas y encauzamientos entre Km.
26+700 al 40+200; limpieza de derrumbes a mano y a máquina entre Km. 9+300 al 40+020 en varios tramos; la calzada se encuentra en buen estado, se realiza limpieza de señales verticales y reposición de tachas.
Davila Aguilar, Freddy
03/06/2015 - 11:55 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última
actualización Marzo 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa
de mantenimiento, en el mes de marzo hay lluvias fuertes que provocan derrumbes a lo largo de todo el proyecto, las actividades principales son: rosa mano entre Km. 12+300 al 26+700, limpieza de alcantarillas entre Km. 12+300 al 26+700,, limpieza de cunetas y encauzamientos entre Km. 12+300 al 26+700,; limpieza de derrumbes a mano y a máquina entre Km. 18+100 al 40+020; la calzada se encuentra en buen estado, se realiza limpieza de señales verticales y reposición de tachas.
Davila Aguilar, Freddy
05/04/2015 - 10:56 PM
Febrero 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, en el mes de febrero hay lluvias de poca intensidad, las actividades principales son: rosa mano entre Km. 4+500 al 12+300, limpieza de alcantarillas entre Km. 4+500 al 12+300, limpieza de cunetas y encauzamientos entre Km. 4+500 al 12+300; limpieza de derrumbes a mano entre Km. 30+400 al 39+620; la calzada se encuentra en buen estado, se realiza limpieza de señales verticales y reposición de tachas.
Davila Aguilar, Freddy
06/03/2015 - 03:50 PM
Enero 2015: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, en los últimos días de diciembre empieza a llover, las actividades principales son: rosa mano entre Km. 0+000 al 4+500, limpieza de alcantarillas entre Km. 3+875 al 20+952, limpieza de cunetas y encauzamientos entre Km. 3+376 al 31+620; limpieza de derrumbes a mano entre Km. 36+800 al 39+920; la calzada se encuentra en buen estado.
Davila Aguilar, Freddy
05/02/2015 - 04:13 PM
Diciembre 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, en los últimos días de diciembre empieza a llover, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 9+300 al 18+100;
limpieza de derrumbes a mano entre Km. 22+300 al 40+100; limpieza de señales verticales del 9+300 al 18+100; calzada en buen estado.
Davila Aguilar, Freddy
06/01/2015 - 06:30 PM
Noviembre 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, hay llovisnas constantes en estas epocas de verano, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 18+100 al 27+900; limpieza de derrumbes a mano entre Km. 22+300 al 40+100; limpieza de señales verticales del 18+100 al 27+900; calzada en buen estado.
Davila Aguilar, Freddy
08/12/2014 - 10:07 AM
Octubre 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, hay llovisnas constantes en estas epocas de verano, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 27+900 al 40+170;
limpieza de derrumbes a mano entre Km. 22+300 al 40+100; limpieza de señales verticales del 27+900 al 40+170; calzada en buen estado.
Davila Aguilar, Freddy
07/11/2014 - 02:09 PM
Septiembre 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, hay llovisnas constantes en estas epocas de verano, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 9+500 al 22+800; limpieza de derrumbes a mano entre Km. 17+700 al 39+800; limpieza de señales verticales del 0+025 al 22+800; calzada en buen estado.
Davila Aguilar, Freddy
05/11/2014 - 10:11 AM
Agosto 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, hay llovisnas constantes en estas epocas de verano, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 0+000 al 9+500;
limpieza de derrumbes a mano entre Km. 21+500 al 40+1000; limpieza de señales verticales del 17+025 al 30+805; calzada en buen estado.
Davila Aguilar, Freddy
05/09/2014 - 01:17 PM
Julio 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, hay llovisnas constantes en estas epocas de verano, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 12+500 al 21+500;
limpieza de derrumbes a mano entre Km. 10+000 al 21+500; limpieza de señales verticales del 0+300 al 17+025; limpieza de guardavías del 1+140 al 10+800, calzada en buen estado.
Davila Aguilar, Freddy
04/08/2014 - 05:58 PM
Junio 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las lluvias han disminuido, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 0+000 al 12+500; limpieza de derrumbes a mano entre Km. 0+000 al 10+000, calzada en buen estado.
Davila Aguilar, Freddy
07/07/2014 - 02:37 AM
Mayo 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las lluvias han disminuido, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 19+300 al 37+100; limpieza de derrumbes a mano entre Km. 24+300 al 39+400, calzada en buen estado.
Davila Aguilar, Freddy
05/06/2014 - 06:09 PM
Abril 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las lluvias han disminuido, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 20+500 al 40+100; limpieza de derrumbes a mano entre Km. 24+300 al 40+150.
Davila Aguilar, Freddy
05/05/2014 - 08:42 AM
Marzo 014: Proyecto en etapa de mantenimiento desde el 23 junio 2011; Se ejeuctan: roza mano, limpieza de alcantarillas, limpieza de cunetas,, limpieza de señales verticales
Bazurto Orellana, Pedro
07/04/2014 - 09:30 AM
01/03/2017 5:44 PM GPR | 5/13
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última
actualización FEBRERO 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa
de mantenimiento, las fuertes lluvias están provocando pequeños derrumbes, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 12+300 al 20+500; limpieza de derrumbes a mano entre Km. 22+300 al 42+000, limpieza de señales verticales entre Km 21+500 a 26+660.
Davila Aguilar, Freddy
06/03/2014 - 09:03 AM
ENERO 2014: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 0+000 al 12+300; se realiza sellos asfalticos entre Km. 8+400 al 10+110, limpieza de señales verticales entre Km 26+660 a 39+430.
Davila Aguilar, Freddy
06/02/2014 - 09:47 AM
DICIEMBRE 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 19+500 al 29+300; se realiza bacheos y sellos asfalticos entre Km. 0+000 al 41+100.
Davila Aguilar, Freddy
06/01/2014 - 10:49 AM
NOVIEMBRE 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 29+300 AL 40+100; se realiza mantenimiento de la señalización horizontal Km. 15+000 al 40+100.
Davila Aguilar, Freddy
06/12/2013 - 09:55 AM
OCTUBRE 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 19+500 AL 29+300; se realiza mantenimiento de la señalización horizontal Km. 0+000 al 15+000.
Davila Aguilar, Freddy
05/11/2013 - 09:28 AM
SEPTIEMBRE 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 10+800 AL 19+500.
Bazurto Orellana, Pedro
16/10/2013 - 03:20 PM
AGOSTO 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 0+050 a 10+800.
JULIO 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Continúa en etapa de mantenimiento, las actividades principales son: rosa mano, limpieza de alcantarillas, limpieza de cunetas, entre Km. 19+650 a 30+100.
Davila Aguilar, Freddy
05/09/2013 - 09:00 AM
JUNIO 2013.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Se ejecutan trabajos de roza mano, limpieza de cunetas y alcantarillas entre Km 13+130 al 19+650
Davila Aguilar, Freddy
04/07/2013 - 08:17 AM MAYO 2013.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Se ejecutan trabajos
de roza mano, limpieza de cunetas y alcantarillas entre Km 3+000 al 14+500
Davila Aguilar, Freddy
05/06/2013 - 09:32 AM ABRIL 2013.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Se ejecutan trabajos
de roza mano, limpieza de cunetas y alcantarillas entre Km 26+800 al 40+250 y desde el 0+000 al 3+000.
Bazurto Orellana, Pedro
13/05/2013 - 11:46 AM MARZO 2013.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Se ejecutan trabajos
de roza mano, limpieza de cunetas y alcantarillas entre Km 21+500 al 26+800.
Davila Aguilar, Freddy
29/04/2013 - 08:17 AM FEBRERO 2013.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Trabajos de roza
a mano entre Km.7+500 a 11+500; bacheo asfáltico; sello asfáltico; se los realiza entre los Km 0+000 al 38+000.
Davila Aguilar, Freddy
04/03/2013 - 08:36 PM ENERO 2013: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Trabajos de limpieza
de cunetas y encauzamientos a mano, limpieza de alcantarillas, se los realiza entre los Km 00+000 al 6+600.
Davila Aguilar, Freddy
04/02/2013 - 01:11 PM
DICIEMBRE 2012: Proyecto en etapa de mantenimiento desde el 23 junio 2011. Trabajos de limpieza de cunetas y encauzamientos a mano, limpieza de alcantarillas, se los realiza entre los Km 17+000 al 21+500.
Davila Aguilar, Freddy
05/01/2013 - 04:40 PM - NOVIEMBRE 2012.- Proyecto en etapa de mantenimiento desde el 23 junio 2011. Trabajos de
limpieza de cunetas y encauzamientos a mano, limpieza de alcantarillas, se los realiza entre los Km 15+000 al 17+000.
- OCTUBRE 2012.- Proyecto en etapa de mantenimiento desde 23 junio 2011. Trabajos de mantenimiento rutinario, roza a mano, limpieza de cunetas, limpieza de alcantarillas, limpieza de derrumbes a mano; se los ejecuta entre los Km. 10+000 al 15+000
- SEPTIEMBRE 2012.- Proyecto en etapa de mantenimiento desde junio 2011. Trabajos de mantenimiento realizados (se inicia nuevamente desde el 0+000 - 10+000): roza mano, limpieza de cunetas, restitucion de tachas reflectivas en las tres bandas.
- AGOSTO 2012.- Planilla # 14, por Mantenimiento Rutinario de la Carretera por mes julio por un valor de $ 13.368,34 dólares, fue presentada el 24 de agosto 2012, en ste mes trabajan en roza a mano y limpieza de cunetas.
-JULIO 2012: Se trabaja en la reposición de tachas en las tres lines, hasta el Km. 23+600 y se bachea entre Km 25+000 al 33+000, no presentan planilla de trabajos por el mes de julio.
Chávez Valarezo, Hernán Augusto
11/12/2012 - 11:05 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última
actualización - JUNIO 2012: Se tramita planilla # 13, por Mantenimiento Rutinario de la Carretera, por un valor
de $ 13.368,34 dólares, se realizan trabajos de roza a mano y limpieza de cunetas.
-MAYO 2012: Se tramita planilla # 12, por Mantenimiento Rutinario de la Carretera, por un valor de $ 13.368,34 dólares, las lluvias han disminuido, se realizan trabajos de roza a mano y limpieza de cunetas.
- ABRIL 2012: se tramita planilla # 11 por mantenimiento rutinario de la carretera, por un valor de
$ 13.368,34 dólares, continuan las lluvias con menor intensidad, se realizan trabajos de limpieza de derrumbes, limpieza de cunetas y roza a mano
- MARZO 2012,se tramita pla nilla # 10 por mantenimiento rutinario de la carretera, por un valor de $ 13.368,34 dólares, las lluvias continuan y se siguen produciendo derrumbes, se suspende el tránsito vehicular por horas.
- FEBRERO 2012, se tramita planilla # 9 por mantenimiento rutinario de la carretera, por un valor de $ 13.368,34 dólares, lluvias fuertes provocan derrumbes que obstaculizan el tránsito de esta vía por varios días.
- ENERO 2012, se tramita planilla # 8 por mantenimiento rutinario de la carretera, por un valor de
$ 13.368,34 dólares.
- DICIEMBRE 2011, se tramita planilla # 7 por mantenimiento rutinario de la carretera, por un valor de $ 13368.34 dólares.
- NOVIEMBRE 2011, hasta este mes se han tramitado 6 planillas por mantenimiento rutinario de la carretera, por un valor de $ 70.406,58 dólares.
- A partir del 23 de junio del 2011, el proyecto entra en etapa de mantenimiento.
- La Recepción Provisional de trabajos se realizó el 23 de junio del 2011.
- Los trabajos de rehabilitación se encuentran terminados en un 100 %; mediante Oicio No CP-261-2011 de fecha 12 de mayo de 2011, contratista comunica a Subsecretaría de Infraestructura del Transporte, que culminó trabajos el 1 de mayo de 2011.
Riesgos cerrados: 5, Abiertos: 0
LOCALIDADES
Localidad de Impacto 1 Zona 7 - Sur > El Oro > Balsas
2 Zona 7 - Sur > El Oro > Piñas
HITOS
Hito Categoría Fecha
Comprometida
Fecha Estimada
Fecha Real
A tiempo
Hito Cumplido
Avance Físico 1 DEFINICION:Proyecto definido 1-Solicitud de
Información
18/01/2008 18/01/2008 Sí 3.0
2 PLANEACION: Justificativos técnicos-económicos elaborados
1-Solicitud de Información
18/01/2008 18/01/2008 Sí 3.0
3 PLANEACION:Pliegos publicados
2-Publicación de Pliegos
18/01/2008 18/01/2008 Sí 2.0
4 PLANEACION: Adjudicación y contrato firmado
3-Adjudicación 18/03/2008 18/03/2008 Sí 3.0
5 EJECUCION: Trabajos iniciados
4-Inicio de Trabajo 14/05/2008 14/05/2008 Sí 4.8
6 EJECUCION: Obra física terminada etapa de ejecución
5-Entregables Intermedios
01/05/2011 01/05/2011 Sí 75.0
7 EJECUCION:Liquidación económica etapa de ejecución aprobada
5-Entregables Intermedios
02/05/2011 02/05/2011 Sí 3.0
8 EJECUCION:Acta de recepción provisional legalizada
5-Entregables Intermedios
23/06/2011 23/06/2011 Sí 3.0
9 EJECUCION:Mantenimiento rutinario Año 2011 concluído
5-Entregables Intermedios
31/12/2011 31/12/2011 Sí 0.01
01/03/2017 5:44 PM GPR | 7/13
HITOS
Hito Categoría Fecha
Comprometida
Fecha Estimada
Fecha Real
A tiempo
Hito Cumplido
Avance Físico 10 EJECUCION:Mantenimiento
rutinario Año 2012 1er trimestre ejecutado
5-Entregables Intermedios
31/03/2012 31/03/2012 Sí 0.01
11 EJECUCION:Mantenimiento rutinario Año 2012 2do trimestre finalizado
5-Entregables Intermedios
30/06/2012 30/06/2012 Sí 0.01
12 EJECUCION:Mantenimiento rutinario Año 2012 3er trimestre terminado
5-Entregables Intermedios
30/09/2012 30/09/2012 Sí 0.01
13 EJECUCION:Mantenimiento rutinario Año 2012 4to trimestre concluído
5-Entregables Intermedios
31/12/2012 31/12/2012 Sí 0.01
14 EJECUCION:Trabajos normales iniciado año 2013 ejecutado
5-Entregables Intermedios
02/01/2013 02/01/2013 Sí 0.01
15 EJECUCION:Mantenimiento rutinario Año 2013 1er trimestre finalizado
5-Entregables Intermedios
31/03/2013 31/03/2013 Sí 0.01
16 EJECUCION:Mantenimiento rutinario Año 2013 2do trimestre terminado
5-Entregables Intermedios
30/06/2013 30/06/2013 Sí 0.01
17 EJECUCION:Mantenimiento rutinario Año 2013 3er trimestre concluído
5-Entregables Intermedios
30/09/2013 30/09/2013 Sí 0.01
18 EJECUCION:Mantenimiento rutinario Año 2013 4to trimestre ejecutado
5-Entregables Intermedios
31/12/2013 31/12/2013 Sí 0.01
19 EJECUCION:Mantenimiento rutinario Año 2014 1er trimestre finalizado
5-Entregables Intermedios
31/03/2014 31/03/2014 Sí 0.01
20 EJECUCION:Mantenimiento rutinario Año 2014 2do trimestre relizado
5-Entregables Intermedios
30/06/2014 30/06/2014 Sí 0.01
21 EJECUCION:Mantenimiento rutinario Año 2014 3er trimestre ejecutado
5-Entregables Intermedios
30/09/2014 30/09/2014 Sí 0.01
22 EJECUCION:Mantenimiento rutinario Año 2014 4to trimestre terminado
5-Entregables Intermedios
31/12/2014 31/12/2014 Sí 0.01
23 EJECUCION:Mantenimiento rutinario enero 2015 concluido
5-Entregables Intermedios
31/01/2015 31/01/2015 Sí 0.01
24 EJECUCION:Mantenimiento rutinario febrero 2015 concluido
5-Entregables Intermedios
28/02/2015 28/02/2015 Sí 0.01
25 EJECUCION:Mantenimiento rutinario marzo 2015 concluido
5-Entregables Intermedios
31/03/2015 31/03/2015 Sí 0.01
26 EJECUCION:Mantenimiento rutinario abril 2015 concluido
5-Entregables Intermedios
30/04/2015 30/04/2015 Sí 0.01
27 EJECUCION:Mantenimiento rutinario mayo 2015 concluido
5-Entregables Intermedios
31/05/2015 31/05/2015 Sí 0.01
28 EJECUCION:Mantenimiento rutinario junio 2015 concluido
5-Entregables Intermedios
22/06/2015 22/06/2015 Sí 0.01
29 CIERRE: Liquidación económica concluida
5-Entregables Intermedios
20/07/2015 31/08/2015 Sí 0.01
30 COMPLETADO: Acta de recepción definitiva legalizada
6-Acta de Entrega- Recepción Definitiva
30/07/2015 31/08/2015 Sí 2.99
SUPERVISIONES EJECUTIVAS
Supervisión Supervisor Organización Supervisora Fecha de
creación 1 Proyecto -MTOP K003, cumple lo planificado. Zambrano Landín,
Carlos Víctor
{PR} - Provincia - EL ORO 25/08/2015 2 Proyecto K003 del MTOP cumple lo planificado Zambrano Landín,
Carlos Víctor
{PR} - Provincia - EL ORO 23/06/2015 3 El proyecto se ejecuta de acuerdo lo planificado. Zambrano Landín,
Carlos Víctor
{PR} - Provincia - EL ORO 28/02/2015 4 VERIFICAR EL MANTENIMIENTO RUTINARIO DE LA
CARRETERA PUENTE RIO PINDO-BALSAS-SARACAY
Granda Dávila, Pablo Esteban
{PR} - Provincia - EL ORO 16/06/2014 5 CARRETERA EN BUENAS CONDICIONES Granda Dávila, Pablo
Esteban
{PR} - Provincia - EL ORO 17/01/2014 6 CONSTATACION DE AVANCES DE OBRA DE ACUERDO A
LA PLANIFICACIÓN
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 19/09/2013 7 CONSTATACION DE AVANCE DE OBRAS DE ACUERDO A
LO PLANIFICADO
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 18/06/2013 8 Historico - Se ha realizado un recorrido y esta obra esta
avanzando, la via esta transitable
Cordova Encalada, Edgar Eduardo
{PR} - Provincia - EL ORO 03/07/2012
INDICADORES DEL PROYECTO
Indicador Estado Avance al
Período
Meta Resultado del Período
Fecha de Inicio
Último Período Actualizado No hay información disponible
01/03/2017 5:44 PM GPR | 9/13
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Desembolsado: 5,800,244.97
Estimado Al Fin Del Proyecto: 14,452,583.86 **
Costo Total: 16,993,148.66
Total Devengado: 14,932,860.52
% Costo Total Devengado: 87.88 %
**El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.
% Costo Total Devengado: 87.88 %
Perfil Económico 2017
Años Previos Año Actual (2017) Años Futuros Total
Ppto. Planeado 14,321,430.93 1.00 0.00 14,321,431.93
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 11,394,506.26 0.00 0.00 11,394,506.26
Ppto. Codificado 16,091,033.18 486,823.00 0.00 16,577,856.18
Ppto. Comprometido 1,587,591.49 480,276.66 0.00 2,067,868.15
Planeado - Codificado (2017)
-486,822.00
Programado a Devengar
14,478,005.27 0.00 0.00 14,478,005.27
Ppto. Devengado 14,452,583.86 480,276.66 0.00 14,932,860.52
Estimado a fin de año * 14,452,583.86 0.00 0.00 14,452,583.86
Variación Proyectada (Programado a Devengar - Estimado)
25,421.41 0.00 0.00 25,421.41
% de Programado a Devengar vs.
Devengado
* 99.82 % - 0.00 % 103.14 %
Ppto. Codificado 998 0.00 0.00 0.00 0.00
Ppto. Devengado 998 0.00 0.00 0.00 0.00
* Ppto. Devengado
PROGRAMADO A DEVENGAR VS. DEVENGADO 2017
Presupuesto Mensual 2017 Mes Prog. a Devengar
(Mensual)
Devengado (Mensual)
Prog. a Devengar (Acumulado)
Devengado (Acumulado)
Avance Acumulado
Estado Avance Anual
Ene 0.00 57,672.58 0.00 57,672.58 115.00 % 115.00 %
Presupuesto Mensual 2017 Mes Prog. a Devengar
(Mensual)
Devengado (Mensual)
Prog. a Devengar (Acumulado)
Devengado (Acumulado)
Avance Acumulado
Estado Avance Anual
Feb 0.00 422,604.08 0.00 480,276.66 115.00 % 115.00 %
Mar 0.00 0.00
Abr 0.00 0.00
May 0.00 0.00
Jun 0.00 0.00
Jul 0.00 0.00
Ago 0.00 0.00
Sep Oct Nov Dic
Total 0.00 480,276.66
OBJETIVOS ALINEADOS
Objetivos Operativos
14 Incrementar el nivel de servicio de la Red Vial Estatal Provincial MEDIANTE un plan de contratación y de control de las actividades de conservación y rehabilitación por administración directa o contratada.
15 Incrementar la seguridad de la Red Vial Estatal Provincial, MEDIANTE un plan de señalización y seguridad vial, y estudios de ingeniería de puntos críticos.
17 Incrementar el rendimiento operativo de la maquinaria vial MEDIANTE un plan de re potenciacion del equipo caminero y la contrataciòn de personal calificado para la operación del mismo.
19 Incremetar la calidad de la información de proyectos MEDIANTE la actualización de las herramientas de gestión de proyectos y contratos de acuerdo a la Normativa vigente.
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
1 ACTA DE RECEPCION PROVISIONAL I_9_ACTA_RECEPCION_PROVISIONAL.pdf 16/12/2016
2 ACTA DE RECEPCIÓN DEFINITIVA LEGALIZADA I_5_ACTA_RECEPCION_DEFINITVA_SARACAY_BALSAS_PINDO.pdf31/12/2015 3 ACTA DE RECEPCIÓN DEFINITIVA QUE SE ESTÁ
LEGALIZANDO, AFECTA HITO 30
I_3_ACTA_RECEPCIÓN_DEFINITIVA_EN_TRAMITE_LEGALIZACIÓN.docx07/12/2015
4 BACHEO ASFALTICO C__1_BACHEO_ASFALTICO 18/03/2014
5 BACHEO ASFALTICO E__1_BACHEO_ASFALTICO 18/03/2014
6 CEDULA PRESUPUESTARIA AÑO 2011 J_7_CEDULA_PRESUPUEST_AÑO_2011.pdf 19/12/2016
7 CEDULA PRESUPUESTARIA AÑO 2012 J_8_CEDULA_PRESUPUEST_AÑO_2012.pdf 19/12/2016
8 CEDULA PRESUPUESTARIA AÑO 2013 J_9_CEDULA_PRESUPUEST_AÑO_2013.pdf 19/12/2016
9 CEDULA PRESUPUESTARIA AÑO 2014 K_1_CEDULA_PRESUPUEST_AÑO_2014.pdf 19/12/2016
10 CEDULA PRESUPUESTARIA AÑO 2015 K_2_CEDULA_PRESUPUEST_AÑO_2015.pdf 19/12/2016
11 CEDULA PRESUPUESTARIA AÑO 2016 K_3_CEDULA_PRESUPUEST_AÑO_2016.pdf 19/12/2016
12 CONTRATO I_8_CONTRATO.pdf 16/12/2016
13 CONTRATO COMPLEMENTARIO No 01 J_6_CONTRATO_COMPLEMENTARIO_1.pdf 16/12/2016
14 CONTRATO MODIFICATORIO L_9_CONTRATO_MODIFICATORIO.pdf 03/01/2017
15 DELEGADOS RECEPCIÓN DEFINITIVA SARACAY- BALSAS-PINDO, SE ESTÁ REALIZANDO
LIQUIDACIÓN ECONÓMICA AFECTA A HITOS 29 Y 30
H_7_DELEGADOS_RECEPCIÓN_DEFINITIVA_SARACAY_BALSAS_PINDO.pdf07/09/2015
16 DICTAMEN SENPLADES DE INCLUSION PROYECTOS PAI 2012
E_2_DICTAMEN_SENPLADES_INCLUSION_PAI_2012.pdf 18/03/2014
17 INFORME EJCUTIVO FEBRERO 2014 E_7_INFORME_EJECUTIVO_FEBRERO_2014.pdf 18/03/2014 18 INFORME EJECUTIVO OCTUBRE 2012 B_1_INFORME_EJECUTIVO_OCTUBRE_2012.pdf 17/03/2014
01/03/2017 5:44 PM GPR | 11/13
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
19 INFORME EJECUTIVO ABRIL 2012 A_2_INFORME_EJECUTIVO_ABRIL_2012.pdf 17/03/2014
20 INFORME EJECUTIVO ABRIL 2014 F_1_INFORME_EJECUTIVO_ABRIL_2014.pdf 05/05/2014
21 INFORME EJECUTIVO ABRIL 2015 G_9_INFORME_EJECUTIVO_ABRIL_2015.pdf 05/05/2015
22 INFORME EJECUTIVO AGOSTO 2013 D_3_INFORME_EJECUTIVO_AGOSTO_2013.pdf 18/03/2014 23 INFORME EJECUTIVO AGOSTO 2015 H_8_INFORME_EJECUTIVO_AGOSTO_2015.pdf 07/09/2015
24 INFORME EJECUTIVO AGOSTO-14 F_7_INFORME_EJECUTIVO_AGOSTO_2014.pdf 05/09/2014
25 INFORME EJECUTIVO DE ENERO 2017 N_2_INFORME_EJECUTIVO_ENERO_2017.pdf 31/01/2017 26 INFORME EJECUTIVO DEL PROYECTO ABRIL 2016 M_2_INFORME_EJECUTIVO_ABRIL_2016.pdf 03/01/2017 27 INFORME EJECUTIVO DEL PROYECTO AGOSTO
2016
M_6_INFORME_EJECUTIVO_AGOSTO_2016.pdf 03/01/2017
28 INFORME EJECUTIVO DEL PROYECTO JULIO 2016 M_5_INFORME_EJECUTIVO_JULIO_2016.pdf 03/01/2017 29 INFORME EJECUTIVO DEL PROYECTO JUNIO 2016 M_4_INFORME_EJECUTIVO_JUNIO_2016.pdf 03/01/2017 30 INFORME EJECUTIVO DEL PROYECTO MARZO 2016 M_1_INFORME_EJECUTIVO_MARZO_2016.pdf 03/01/2017 31 INFORME EJECUTIVO DEL PROYECTO MAYO 2016 M_3_INFORME_EJECUTIVO_MAYO_2016.pdf 03/01/2017 32 INFORME EJECUTIVO DEL PROYECTO NOVIEMBRE
2016
M_9_INFORME_EJECUTIVO_NOVIEMBRE_2016.pdf 03/01/2017
33 INFORME EJECUTIVO DEL PROYECTO OCTUBRE 2016
M_8_INFORME_EJECUTIVO_OCTUBRE_2016.pdf 03/01/2017 34 INFORME EJECUTIVO DEL PROYECTO SEPTIEMBRE
2016
M_7_INFORME_EJECUTIVO_SEPTIEMBRE_2016.pdf 03/01/2017 35 Informe ejecutivo del proyecto, diciembre 2016 K_4_INFORME_EJECUTIVO_DICIEMBRE_2016.pdf 30/12/2016 36 INFORME EJECUTIVO DICIEMBRE 2012 B_7_INFORME_EJECUTIVO_DICIEMBRE_2012.pdf 17/03/2014 37 INFORME EJECUTIVO DICIEMBRE 2013 E_3_INFORME_EJECUTIVO_DICIEMBRE_2013.pdf 18/03/2014 38 INFORME EJECUTIVO DICIEMBRE 2014 G_4_INFORME_EJECUTIVO_DICIEMBRE_2014.pdf 06/01/2015 39 INFORME EJECUTIVO DICIEMBRE 2015 I_4_INFORME_EJECUTIVO_DICIEMBRE_2015.pdf 31/12/2015
40 INFORME EJECUTIVO ENERO 2013 B_8_INFORME_EJECUTIVO_ENERO_2013.pdf 17/03/2014
41 INFORME EJECUTIVO ENERO 2014 E_6_INFORME_EJECUTIVO_ENERO_2014.pdf 18/03/2014
42 INFORME EJECUTIVO ENERO 2015 G_5_INFORME_EJECUTIVO_ENERO_2015.pdf 05/02/2015
43 INFORME EJECUTIVO ENERO 2016 I_6_INFORME_EJECUTIVO_ENERO_2016.pdf 08/03/2016
44 INFORME EJECUTIVO FEBRERO 2013 B_9_INFORME_EJECUTIVOFEBRERO_2013.pdf 17/03/2014 45 INFORME EJECUTIVO FEBRERO 2013 C_3_INFORME_EJECUTIVO_FEBRERO_2013.pdf 18/03/2014 46 INFORME EJECUTIVO FEBRERO 2015 G_7_INFORME_EJECUTIVO_FEBRERO_2015.pdf 06/03/2015 47 INFORME EJECUTIVO FEBRERO 2016 I_7_INFORME_EJECUTIVO_FEBRERO_2016.pdf 08/03/2016
48 INFORME EJECUTIVO JULIO 2012 A_8_INFORME_EJECUTIVO_JULIO_2012.pdf 17/03/2014
49 INFORME EJECUTIVO JULIO 2015 H_6_INFORME_EJECUTIVO_JULIO_2015.pdf 06/08/2015
50 INFORME EJECUTIVO JULIO-14 F_5_INFORME_EJECUTIVO_JULIO_2014.pdf 05/08/2014
51 INFORME EJECUTIVO JUNIO 2012 A_7_INFORME_EJECUTIVO_JUNIO_2012.pdf 17/03/2014
52 INFORME EJECUTIVO JUNIO 2013 D_1_INFORME_EJECUTIVO_JUNIO_2013.pdf 18/03/2014
53 INFORME EJECUTIVO JUNIO 2015 H_4_INFORME_EJECUTIVO_JUNIO_2015.pdf 07/07/2015
54 INFORME EJECUTIVO JUNIO-14 F_3_INFORME_EJECUTIVO_JUNIO_2014.pdf 07/07/2014
55 INFORME EJECUTIVO MARZO 2012 A_1_INFORME_EJECUTIVO_MARZO_2012.pdf 17/03/2014
56 INFORME EJECUTIVO MARZO 2013 C_5_INFORME_EJECUTIVO_MARZO_2013.pdf 18/03/2014
57 INFORME EJECUTIVO MARZO 2014 E_8_INFORME_EJECUTIVO_MARZO_2014.pdf 07/04/2014
58 INFORME EJECUTIVO MARZO 2015 G_8_INFORME_EJECUTIVO_MARZO_2015.pdf 05/04/2015
59 INFORME EJECUTIVO MAYO 2013 C_7_INFORME_EJECUTIVO_MAYO_2013.pdf 18/03/2014
60 INFORME EJECUTIVO MAYO 2015 H_2_INFORME_EJECUTIVO_MAYO_2015.pdf 08/06/2015
61 INFORME EJECUTIVO MAYO-14 F_2_INFORME_EJECUTIVO_MAYO_2014.pdf 05/06/2014
62 INFORME EJECUTIVO NNOVIEMBRE 2012 B_3_INFORME_EJECUTIVO_NOVIEMBRE_2012.pdf 17/03/2014 63 INFORME EJECUTIVO NOVIEMBRE 2013 D_9_INFORME_EJECUTIVO_NOVIEMBRE_2013.pdf 18/03/2014 64 INFORME EJECUTIVO NOVIEMBRE 2014 G_3_INFORME_EJECUTIVO_NOVIEMBRE_2014.pdf 08/12/2014
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta 65 INFORME EJECUTIVO NOVIEMBRE 2015 I_2_INFORME_EJECUTIVO_NOVIEMBRE_2015.pdf 04/12/2015 66 INFORME EJECUTIVO OCTUBRE 2013 D_7_INFORME_EJECUTIVO_OCTUBRE_2013.pdf 18/03/2014 67 INFORME EJECUTIVO OCTUBRE 2014 G_1_INFORME_EJECUTIVO_OCTUBRE_2014.pdf 07/11/2014 68 INFORME EJECUTIVO OCTUBRE 2015 I_1_INFORME_EJECUTIVO_OCTUBRE_2015.pdf 05/11/2015 69 INFORME EJECUTIVO SEPTIEMBRE 2012 A_9_INFORME_EJECUTIVO_SEPTIEMBRE_2012.pdf 17/03/2014 70 INFORME EJECUTIVO SEPTIEMBRE 2013 D_5_INFORME_EJECUTIVO_SEPTIEMBRE_2013.pdf 18/03/2014 71 INFORME EJECUTIVO SEPTIEMBRE 2014 F_9_INFORME_EJECUTIVO_SEPTIEMBRE_2014.pdf 07/10/2014 72 INFORME EJECUTIVO SEPTIEMBRE 2015 H_9_INFORME_EJECUTIVO_SEPTIEMBRE_2015.pdf 02/10/2015
73 LIMPIEZA DE ALCANTARILLAS B_6_LIMPIEZA_DE_ALCANTARILLAS 17/03/2014
74 LIMPIEZA DE CUNETAS A_3_LIMPIEZA_DE_CUNETAS 17/03/2014
75 LIMPIEZA DE CUNETAS B_2_LIMPIEZA_DE_CUNETAS 17/03/2014
76 LIMPIEZA DE CUNETAS B_4_LIMPIEZA_DE_CUNETAS 17/03/2014
77 LIMPIEZA DE CUNETAS D_4_LIMPIEZA_DE_CUNETAS 18/03/2014
78 LIMPIEZA DE CUNETAS D_6_LIMPIEZA_CUNETAS 18/03/2014
79 LIMPIEZA DE CUNETAS A MANO F_8_LIMPIEZA_DE_CUNETAS.JPG 05/09/2014
80 LIMPIEZA DE CUNETAS ENERO 2015 G_6_LIMPIEZA_DE_CUNETAS.jpg 06/02/2015
81 LIMPIEZA DE DERRUMBES A MANO A_4_LIMPIEZA_DE_DERRUMBES_A_MANO 17/03/2014
82 LIMPIEZA DE DERRUMBES A MAQUINA A_5_LIMPIEZA_DE_DERRUMBES_A_MAQUINA 17/03/2014 83 LIMPIEZA DE DERRUMBES EN MAYO 2015 H_3_LIMPIEZA_DERRUMBES_Km_37+500.JPG 08/06/2015 84 MANTENIMIENTO RUTINARIO ROZA A MANO G_2_ROZA_A_MANO_OCTUBRE_2014.JPG 07/11/2014
85 ORDEN DE CAMBIO No 1 J_1_ORDEN_DE_CAMBIO_1.pdf 16/12/2016
86 ORDEN DE CAMBIO No 2 J_2_ORDEN_DE_CAMBIO_2.pdf 16/12/2016
87 ORDEN DE CAMBIO No 3 J_3_ORDEN_DE_CAMBIO_3.pdf 16/12/2016
88 ORDEN DE CAMBIO No 4 J_4_ORDEN_DE_CAMBIO_4.pdf 16/12/2016
89 ORDEN DE CAMBIO No 5 J_5_ORDEN_DE_CAMBIO_5.pdf 16/12/2016
90 PLANILLA 1 MANTENIMIENTO RUTINARIO, JUNIO 2011
K_6_PLANILLA_1_MANTENIMIENTO_JUNIO_2011.pdf 30/12/2016 91 PLANILLA 10 C.O. DE TRABAJOS DICIEMBRE 2009 Ñ_4_PLANILLA_10_C.O._DICIEMBRE_2009.pdf 07/02/2017 92 PLANILLA 12 C.C. DE TRABAJOS JULIO 2010 N_9_PLANILLA_12_C.C.1_JULIO_2010.pdf 07/02/2017 93 PLANILLA 13 C.C. DE TRABAJOS AGOSTO 2010 Ñ_1_PLANILLA_13_C.C.1_AGOSTO_2010.pdf 07/02/2017 94 PLANILLA 14 C.C. DE TRABAJOS SEPTIEMBRE 2010 Ñ_2_PLANILLA_14_C.C.1_SEPTIEMBRE_2010.pdf 07/02/2017 95 PLANILLA 15 C.C. DE TRABAJOS OCTUBRE 2010 Ñ_3_PLANILLA_15_C.C.1_OCTUBRE_2010.pdf 07/02/2017 96 PLANILLA 2 C.C. DE TRABAJOS SEPTIEMBRE 2009 N_3_PLANILLA_2_C.C.1_SEPTIEMBRE_2009.pdf 07/02/2017 97 PLANILLA 2 MANTENIMIENTO RUTINARIO, JULIO
2011
K_7_PLANILLA_2_MANTENIMIENTO_JULIO_2011.pdf 30/12/2016 98 PLANILLA 20 LIQUIDACIÓN TRABAJOS MARZO 2011
CONTRATO COMPLEMENTARIO
K_5_PLANILLA_20_LIQUIDACIÓN_CC1_MARZO_2011.pdf 30/12/2016
99 PLANILLA 25 LIQUIDACIÓN TRABAJOS ABRIL 2011 CONTRATO ORIGINAL
K_8_PLANILLA_25_LIQUIDACIÓN_CO_ABRIL_2011.pdf 30/12/2016 100 PLANILLA 3 C.C. DE TRABAJOS OCTUBRE 2009 N_4_PLANILLA_3_C.C.1_OCTUBRE_2009.pdf 07/02/2017 101 PLANILLA 3 MANTENIMIENTO RUTINARIO, AGOSTO
2011
K_9_PLANILLA_3_MANTENIMIENTO_AGOSTO_2011.pdf 03/01/2017 102 PLANILLA 4 C.C. DE TRABAJOS NOVIEMBRE 2009 N_5_PLANILLA_4_C.C.1_NOVIEMBRE_2009.pdf 07/02/2017 103 PLANILLA 4 MANTENIMIENTO RUTINARIO,
SEPTIEMBRE 2011
L_1_PLANILLA_4_MANTENIMIENTO_SEPTIEMBRE_2011.pdf03/01/2017 104 PLANILLA 45 MANTENIMIENTO RUTINARIO,
FEBRERO 2015
L_5_PLANILLA_45_MANTENIMIENTO_FEBRERO_2015.pdf03/01/2017
105 PLANILLA 47 MANTENIMIENTO RUTINARIO, ABRIL 2015
L_6_PLANILLA_47_MANTENIMIENTO_ABRIL_2015.pdf 03/01/2017 106 PLANILLA 48 MANTENIMIENTO RUTINARIO, MAYO
2015
L_7_PLANILLA_48_MANTENIMIENTO_MAYO_2015.pdf 03/01/2017
01/03/2017 5:44 PM GPR | 13/13
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta 107 PLANILLA 49 ÚLTIMA MANTENIMIENTO RUTINARIO,
JUNIO 2015
L_8_PLANILLA_49_ULTIMA_MANTENIMIENTO_JUNIO_2015.pdf03/01/2017 108 PLANILLA 5 C.C. DE TRABAJOS DICIEMBRE 2009 N_6_PLANILLA_5_C.C.1_DICIEMBRE_2009.pdf 07/02/2017 109 PLANILLA 5 MANTENIMIENTO RUTINARIO, OCTUBRE
2011
L_2_PLANILLA_5_MANTENIMIENTO_OCTUBRE_2011.pdf 03/01/2017 110 PLANILLA 6 MANTENIMIENTO RUTINARIO,
NOVIEMBRE 2011
L_3_PLANILLA_6_MANTENIMIENTO_NOVIEMBRE_2011.pdf03/01/2017
111 PLANILLA 8 C.C. DE TRABAJOS MARZO 2010 N_7_PLANILLA_8_C.C.1_MARZO_2010.pdf 07/02/2017 112 PLANILLA 9 C.C. DE TRABAJOS ABRIL 2010 N_8_PLANILLA_9_C.C.1_ABRIL_2010.pdf 07/02/2017 113 PLANILLA DE COSTO MAS PORCENTAJE,
TRABAJOS DE ABRIL 2011
L_4_PLANILLA_UNICA_COSTO_+_%_ABRIL_2011.pdf 03/01/2017 114 PLANILLA REAJUSTE DEFINITIVO OBRA Y
MANTENIMIENTO
N_1_PLANILLA_REAJUSTE_DEFINITIVO_2008_A_2015.pdf31/01/2017
115 REPORTE ESIGEF MARZO 2014 E_9_RERPORTE_ESIGEF.pdf 22/04/2014
116 REPORTE ESIGEF SEPTIEMBRE 2014 F_8_REPORTE_ESIGEF_SEPTIEMBRE_2014.pdf 07/10/2014
117 ROZA A MANO D_2_ROZA_A_MANO 18/03/2014
118 ROZA A MANO A_6_ROZA_A_MANO 17/03/2014
119 ROZA A MANO B_5_ROZA_A_MANO 17/03/2014
120 ROZA A MANO C_4_ROZA_A_MANO 18/03/2014
121 ROZA A MANO C_6_ROZA_A_MANO 18/03/2014
122 ROZA A MANO C_8_ROZA_A_MANO 18/03/2014
123 ROZA A MANO E_4_ROZA_A_MANO 18/03/2014
124 SELLO ASFALTICO C_2_SELLO_ASFALTICO 18/03/2014
125 SEÑALIZACION HORIZONTAL D_8_SEÑALIZACION_HORIZONTAL 18/03/2014
126 TRABAJADORES LIMPIANDO CUNETAS DE VÍA H_5_LIMPIEZA_CUNETAS_JUNIO_2015.JPG 07/07/2015
127 TRABAJOS DE JUNIO 2014 F_6_LIMPIEZA_CUNETAS.jpg 05/08/2014
128 TRABAJOS DE LIMPIEZA DE CUNETAS Km 37+300 H_1_LIMPIEZA_CUNETAS_ABRIL_2015.jpg 05/05/2015
129 TRABAJOS DE ROZA A MANO C_9_TRABAJOS_DE_ROZA_A_MANO 18/03/2014
130 TRABAJOS DE ROZA A MANO E_5_TRABAJOS_DE_ROZA_A_MANO 18/03/2014
131 TRABAJOS DE ROZA A MANO Km. 9+300 F_4_ROZA_MANO_JUNIO_14.JPG 07/07/2014
EQUIPO DEL PROYECTO
Nombre Rol Puesto Correo Electrónico Teléfono(s)
Bazurto Orellana, Pedro Coordinador de Infraestructura
Director Provincial de El Oro, Encargado
[email protected] Dávila Aguilar, Freddy
Manuel
Lider de Proyecto MIEMBRO DE EQUIPO [email protected] Franco Aguilar, John
Milton
Administrador del Contrato
Director Provincial Mrop - El Oro
Franco Aguilar, John Milton
Director Provincial Director Provincial Mrop - El Oro
[email protected] Villavicencio García.,
Israel Vinicio
Patrocinador Ejecutivo - Subsecretario Región 7
Subsecretario Región 7 [email protected] b.ec
FOTOGRAFÍA SELECCIONADA
Archivo Fecha
de Alta
5359_1.jpg 06/02/2015
