Apoyo técnico en la supervición de obras de la malla vial urbana del municipio de Ibagué
Texto completo
(2) APOYO TÉCNICO EN LA SUPERVISIÓN DE OBRAS DE LA MALLA VIAL URBANA DEL MUNICIPIO DE IBAGUÉ.. SEBASTIÁN CAMILO ÁLVAREZ TÁUTIVA SERGIO FARLEY AVILA WILCHES. Informe de la práctica social, empresarial o solidaria presentado como requisito parcial para optar al título de Ingenieros Civiles. Directores: OSCAR HERNÁN CARDONA GARCÍA Ingeniero Civil ALBERTO GÓMEZ LOZANO Ingeniero Mecánico. M. Sc.. UNIVERSIDAD COOPERATIVA DE COLOMBIA FACULTAD DE INGENIERÍA INGENIERÍA CIVIL IBAGUÉ 2019. 2.
(3) NOTA DE ACEPTACIÓN. Director. Director. Jurado. Jurado Ibagué, junio de 2019. 3.
(4) AGRADECIMIENTOS. Primeramente, agradecemos a Dios por darnos la bendición y la guía para culminar una etapa más de nuestras vidas e iniciar nuestro camino como profesionales. Por ponernos en el camino personas que nos han colaborado y han sido parte fundamental de este proceso. A la Universidad Cooperativa de Colombia por habernos dado los conocimientos y enseñanzas por medio de los excelentes docentes que estuvieron ayudándonos en cada paso.. 4.
(5) DEDICATORIA. Como primera instancia a Dios porque sin la voluntad de él nada de esto habría sido posible; a nuestros padres por el esfuerzo y el apoyo que nos dieron durante toda la carrera, por los valores inculcados en el hogar para ser cada día mejores, llevándonos a culminar este proceso de formación tanto académico como personal.. 5.
(6) CONTENIDO pág.. 1.. DESCRIPCIÓN DEL PROBLEMA .................................................................................. 14. 1.1. JUSTIFICACIÓN ........................................................................................................... 14. 1.2. DESCRIPCION DE LA ENTIDAD ................................................................................ 14. 2.. OBJETIVOS ....................................................................................................................... 16. 2.1. OBJETIVO GENERAL ..................................................................................................... 16 2.2. OBJETIVOS ESPECÍFICOS ............................................................................................ 16 3. MARCO DE REFERENCIA ................................................................................................. 17 3.1. MARCO TEÓRICO ............................................................................................................ 17 3.1.1 Pavimento rígido ............................................................................................................ 17 3.1.1.1 Elementos Estructurales Que Integran Un Pavimento........................................ 17 3.1.2 Rehabilitación de pavimentos. .................................................................................... 17 3.1.3 ¿Por qué se deterioran los pavimentos? .................................................................. 18 3.2. MARCO GEOGRÁFICO ................................................................................................... 18 3.3 MARCO INSTITUCIONAL ................................................................................................. 20 3.3.1 Universidad cooperativa de Colombia. ..................................................................... 20 4. METODOLOGÍA ................................................................................................................... 21 4.1 Diseño: ................................................................................................................................ 22 4.1.1. Datos: .............................................................................................................................. 24 4.1.2. Resultados: .................................................................................................................... 24 4.2. PLAN DE ACCION: ........................................................................................................... 26 5. CONCLUSIONES ................................................................................................................. 33 6. SUGERENCIAS .................................................................................................................... 34 BIBLIOGRAFIA......................................................................................................................... 35 ANEXOS .................................................................................................................................... 37. 6.
(7) LISTA DE TABLAS pág. Tabla 1 . Datos del tramo vial ...................................................................................... 22 Tabla 2 . Calculo cantidades de acero ........................................................................ 23 Tabla 3 . Resultados del ensayo de laboratorio. ........................................................ 25 Tabla 4. Cronograma de actividades. ........................ ¡Error! Marcador no definido.. 7.
(8) LISTA DE ILUSTRACIONES pág. Ilustración 1. Localización Geográfica del sitio de Rehabilitación ........................................ 19 Ilustración 2. Localización de la comuna 4 en la ciudad de Ibagué...................................... 19 Ilustración 3 . perfil del pavimento ........................................................................................... 24 Ilustración 4. Inicio de cajeo ..................................................................................................... 28 Ilustración 5. Suspensión de actividades ................................................................................ 29 Ilustración 6. Verificación de tuberías domiciliarias................................................................ 30 Ilustración 7. Cambio de tubería dañada ................................................................................ 31 Ilustración 8. Fallo ..................................................................................................................... 32. 8.
(9) LISTA DE ANEXOS. Anexo A. Reporte de visita técnica .......................................................................................... 37 Anexo B. Reporte de visita técnica .......................................................................................... 40 Anexo C. Reporte de visita técnica .......................................................................................... 43 Anexo D. Reporte de visita técnica .......................................................................................... 44 Anexo E. Reporte de visita técnica .......................................................................................... 45 Anexo F. Reporte de visita técnica .......................................................................................... 49 Anexo G. Reporte de visita técnica ......................................................................................... 49. 9.
(10) GLOSARIO ACOMETIDA DE UN ACUEDUCTO: derivación de la red local del servicio respectivo que llega hasta el registro de corte del inmueble. En edificios de propiedad horizontal o condominios, la acometida llega hasta el registro de corte general. Para el caso de alcantarillado la acometida es la derivación que parte de la caja de inspección y llega hasta el colector local. (Acueducto y Alcantarillado de Popayan - S.A E.S.P., 2018) ACOMETIDA DE UN ALCANTARILLADO: derivación que parte de la caja de inspección y llega hasta el colector de la red local (Art. 14.1 Ley 142 de 1994) AGUA POTABLE: el agua potable es el agua apta para consumo humano, es decir, el agua que puede beberse directamente o usarse para lavar y/o preparar alimentos sin riesgo alguno para la salud. (Raffino, 2019) CAJAS COLECTORAS: son un tipo de estructura de entrada de las alcantarillas, que captan las aguas provenientes de cunetas de corte, cunetas en separadores, bajantes o filtros, permitiendo su cruce bajo la vía, donde desaguan atendiendo los criterios de minimización de impactos y de socavación en la corriente receptora. (Vias, 2009) CONTRATISTA: es el oferente, persona natural o jurídica, adjudicatario del contrato para ejecutar los trabajos de mantenimiento, que ha de cumplir lo establecido en el Pliego de Condiciones y en las especificaciones generales y particulares correspondientes. (Colombia. Ministerio de Transporte. Instituto Nacional de Vias, 2016) CONTRATO: convenio escrito, suscrito por el Instituto Nacional de Vías y por el Contratista, que describe el alcance, el valor y la forma de pago de los trabajos de mantenimiento por realizar y que cubre el suministro de materiales en el sitio, mano de obra, herramientas y los equipos y cuidados necesarios para la ejecución de cada actividad en acuerdo con las especificaciones generales y las particulares y los demás documentos del proyecto según lo establezca el Pliego de Condiciones, así como la administración, los imprevistos y la utilidad y la responsabilidad del Contratista sobre la estabilidad de los trabajos y la protección ambiental, y todas las demás obligaciones que impone la ley a los contratistas de obra pública. De acuerdo con el literal a) del artículo 32 de la ley 80 de 1993, los contratos cuyo objeto sea el mantenimiento de un bien inmueble son contratos de obra. (Instituto Nacional de Vias, 2016) CORTE DEL SERVICIO DE ACUEDUCTO: perdida del derecho al servicio de acueducto, que implica retiro de acometida y del medidor. (Acueducto y Alcantarillado de Popayan - S.A E.S.P., 2018). 10.
(11) ENSAYO CBR: ensayo que permite la determinación de un índice de resistencia de los suelos denominado Relación de Soporte de California, conocido por su origen CBR (Californian Bearing Ratio). (Departamento Nacional de Planeación , 2017) FUGA: salida o pérdida de agua a través de cualquiera de los elementos o uniones de un sistema de acueducto. (Mexico. Secretaria de Medio Ambiente y Recursos Naturales, 2010) MANTENIMIENTO: conjunto de actividades destinadas a preservar la condición de una carretera y de sus componentes, tales como el derecho de vía, calzadas, bermas, elementos de drenaje, estructuras, túneles, dispositivos de seguridad y control de tránsito, etc., con el fin de que sigan prestando de manera efectiva el servicio para el cual fueron construidos o dispuestos. (Colombia. Ministerio de Transporte. Instituto Nacional de Vías., 2016) SARDINEL: elemento de concreto, asfalto u otros materiales para delimitar la calzada de una vía. (Departamento Nacional de Planeación , 2017) SISTEMA DE ALCANTARILLADO: red de conductos, generalmente tubería, a través de las cuales se deben evacuar en forma eficiente y segura las aguas residuales domésticas, y de establecimientos comerciales o pluviales, conduciéndose a una planta de tratamiento y finalmente, a un sitio de vertido. (Mexico. Secretaria de Medio Ambiente y Recursos Naturales, 2010) TOMA DOMICILIARIA: instalación que se conecta a la tubería de la red de distribución y permite el suministro de agua potable a los usuarios. (Mexico. Secretaria de Medio Ambiente y Recursos Naturales, 2010) VÍAS LOCALES: corredor vial que permiten la accesibilidad a escala local en las diferentes zonas de la ciudad en articulación con las otras mallas viales. (Departamento Nacional de Planeación , 2017). 11.
(12) RESUMEN La Universidad Cooperativa de Colombia en convenio con la Secretaría de Infraestructura del municipio de Ibagué, brinda apoyo en el área de ingeniería civil por parte de estudiantes de la universidad, con conocimientos que ayuden en las actividades de mejoramiento, mantenimiento y rehabilitación. A partir de esto se hace referencia de las actividades que fueron adelantadas en la práctica social, empresarial y solidaria, como estudiantes de ingeniería civil de la Universidad Cooperativa de Colombia, en la Secretaría de Infraestructura. Se llevaron a cabo tareas importantes como lo fue realizar visitas técnicas a lugares requeridos por parte de la comunidad, ayudar con la redacción de derechos de petición u oficios. Por otro lado, se realizó el acompañamiento a ingenieros contratistas en la rehabilitación de un pavimento rígido de una vía en el barrio el Limonar, en la carrera 6 bis entre calles 49 y 50, de la comuna 4 de la ciudad de Ibagué con una longitud de 72 metros.. 12.
(13) INTRODUCCION. Las redes viales en las cabeceras municipales constituyen las bases del desarrollo económico, calidad de vida de los habitantes y conectividad entre las ciudades, generando movilidad. En la ciudad de Ibagué la infraestructura vial se encuentra en subdesarrollo, lo cual hace aún más importante el trabajo que tiene las entidades gubernamentales, tales como la Secretaría de Infraestructura, de trabajar fuerte para que este panorama cambie, además, solicitando recursos económicos faltantes. Por este motivo la Secretaría de Infraestructura en búsqueda de alternativas para mejorar dichas condiciones, solicita el apoyo de estudiantes con conocimientos de ingeniería civil, para poder adelantar actividades que aporten al crecimiento del municipio. (Alcaldia Municipal de Ibagué. Secretaria de Infraestructura, 2019) Como ingenieros civiles se tiene la obligación de enfrentar la necesidad de plantear nuevos mecanismos para satisfacer los requerimientos de la sociedad y es allí donde se hace necesario la importancia del ingenio y la aplicación de los conocimientos adquiridos en el transcurso de la formación profesional, planeando y desarrollando obras de infraestructura aportando al desarrollo económico, además de mejorar la calidad de los habitantes, la movilidad, la cultura, la educación y el desarrollo social en el municipio, siempre y cuando se ejecuten de manera íntegra y con compromiso social y ambiental. Por lo anterior se muestran las actividades que se adelantaron en la Secretaría de Infraestructura, entidad encargada de planear y ejecutar obras civiles, teniendo en cuenta el POT (Plan de Ordenamiento Territorial) y Plan de Desarrollo; se apoyaron las visitas técnicas y operativas, rindiendo informes de estas.. 13.
(14) 1. DESCRIPCIÓN DEL PROBLEMA. La ciudad de Ibagué, capital musical del departamento del Tolima, se encuentra en desarrollo y organización territorial para el bienestar de calidad de vida de la población ibaguereña; necesitándose recursos públicos para el mantenimiento y construcción de la malla vial, por consiguiente, se hace necesario realizar convenios con las universidades para apoyarse en sus estudiantes de ingeniería civil en la realización de revisión y supervisión de los proyectos de mejoramiento, mantenimiento y rehabilitación de malla vial. La Secretaría de Infraestructura indica que el 41%, es decir 224 km de vías, se encuentra en buen estado, 20% en regular estado y 39% en mal estado. Si se aprovechan las labores de mantenimiento para regularizar y disminuir los anchos de los carriles y de las calzadas no solo se logrará un ahorro significativo en asfalto y concreto, sino que se vislumbrará mejor el espacio para todos los usuarios. Esto es particularmente crítico en las calles locales de la Ciudad, que suelen ser innecesariamente anchas. De hecho, llama la atención que las comunas con mayor cantidad de vías en mal estado sean la 5 (79%), la 4 (70%) y la 10 (60%), pues su ubicación es relativamente central para la Ciudad. Es probable que se esté priorizando (con justa razón) la intervención en las calles principales sobre las locales en estas comunas. Lo cual señala una oportunidad más para reconvertir espacio público atribuido actualmente a los carros y devolvérselo a las personas. (Director, 2017) Debido a la gran cantidad de actividades que desarrolla la Secretaria de Infraestructura se realiza un convenio interinstitucional con la Universidad Cooperativa de Colombia, con el fin de que los estudiantes de ingeniería civil den apoyo en la elaboración y seguimiento de procesos y peticiones por parte de la comunidad, además de supervisar convenios adscritos a este despacho. 1.1 JUSTIFICACIÓN Es así como nace la necesidad de mejorar las vías de las urbanizaciones ubicadas en las distintas comunas de la ciudad de Ibagué, con el acompañamiento y ayuda de personas con conocimiento en ingeniería civil apoyando en las distintas actividades, generando desarrollo, mejorando la movilidad y la calidad de vida de los habitantes. 1.2 DESCRIPCION DE LA ENTIDAD La Secretaría de Infraestructura Municipal se encuentra a cargo de ejecutar las diferentes obras de infraestructura contempladas en el Plan de Desarrollo Territorial y Municipal, las cuales deben estar acorde a las políticas nacionales y 14.
(15) departamentales; de igual manera estar al frente del fortalecimiento, optimización, mantenimiento y conservación de todas las obras civiles que permitan mejorar la movilidad de la ciudadanía, salvaguardando la cultura, la recreación, educación y el desarrollo social del municipio de Ibagué. (Alcaldia Municipal de Ibagué. Secretaria de Infraestructura, 2019) Adicionalmente esta dependencia municipal genera alianzas estratégicas con el sector privado y diferentes dependencias públicas, las cuales permiten la ejecución de obras civiles, cuyo impacto es favorable para otras organizaciones de orden público o privado.. 15.
(16) 2. OBJETIVOS 2.1. OBJETIVO GENERAL Realizar el acompañamiento técnico a la Secretaría de Infraestructura en la supervisión de obras en la malla vial urbana del municipio de Ibagué. 2.2. OBJETIVOS ESPECÍFICOS Inspeccionar obras y actividades asignadas a cargo de la secretaría del municipio de Ibagué. Revisar los presupuestos que se encuentran establecidos para los proyectos de mejoramiento de la malla vial. Realizar informes de visitas técnicas. Actualizar el inventario de la malla vial de la comuna 4 del municipio de Ibagué.. 16.
(17) 3. MARCO DE REFERENCIA 3.1. MARCO TEÓRICO 3.1.1 Pavimento rígido. Es el conformado por una losa de concreto sobre una base o directamente sobre la subrasante. Transmite directamente los esfuerzos al suelo en una forma minimizada, es auto-resistente, y la cantidad de concreto debe ser controlada. (Departamento Nacional de Planeación , 2017) 3.1.1.1 Elementos Estructurales Que Integran Un Pavimento. En todos los casos en que se realicen construcciones de vías de tipo rígido o flexible se consideran de gran importancia la configuración de las capas granulares y la sub rasante las cuales deben ser mejorada o utilizar materiales de la mejor calidad para que estas aporten un desempeño eficaz durante la operación de la rodadura al servicio del usuario. (Moreno, 2017) Sub-Rasante. Suelo natural o antrópico que soporta las cargas transmitidas a través de las capas superiores de la estructura de pavimento. (Departamento Nacional de Planeación , 2017) Sub- Base. Capa principal de la estructura de pavimento ubicada entre la subrasante y la capa de rodadura. Tiene como propósito distribuir las fuerzas generadas por las cargas a través de la subrasante. (Departamento Nacional de Planeación , 2017) Se utiliza además como capa de drenaje y contralor de ascensión capilar de agua, protegiendo así a la estructura de pavimento, por lo que generalmente se usan materiales granulares. Al haber capilaridad en época de heladas, se produce un hinchamiento del agua, causado por el congelamiento, lo que produce fallas en el pavimento, si éste no dispone de una subrasante o subbase adecuada. Base. Es la capa superior de la estructura de pavimento, construida con concreto hidráulico, por lo que, debido a su rigidez y alto módulo de elasticidad, basan su capacidad portante en la losa, más que en la capacidad de la subrasante, dado que no usan capa de base. En general, se puede indicar que el concreto hidráulico distribuye mejor las cargas hacia la estructura de pavimento. (Blogger, 2009) 3.1.2 Rehabilitación de pavimentos. Las diferentes respuestas a variaciones térmicas tanto del concreto asfáltico como de las losas de hormigón, así como la influencia de las cargas de tráfico que actúan sobre el pavimento, generan importantes desplazamientos horizontales y verticales en la estructura.. 17.
(18) Estos movimientos inducen un alto nivel de esfuerzos (principalmente esfuerzos de corte) en las juntas de expansión de las losas originales, lo que incrementa el potencial de reflexión de grietas sobre la nueva superficie. (HUESKER, 2018) La rehabilitación de pavimentos es necesaria por una o más de las siguientes razones: . Incomodidad para la circulación vehicular. Exceso de defectos superficiales. Reducción de la adherencia entre la calzada y los neumáticos de los vehículos. Necesidad excesiva de servicios de mantenimiento rutinario. Costos de operación elevados para los usuarios. Capacidad estructural inadecuada para las solicitaciones del tránsito previsto.. 3.1.3 ¿Por qué se deterioran los pavimentos? Los pavimentos a pesar de ser diseñados para durar por un periodo considerado; donde juega un papel importante el factor económico y social del entorno donde se construye van a fallar por causas tales como: (Moreno, 2017) . . Deficiencias de diseño: Valoración inadecuada del tránsito, el clima y las características de la subrasante. Inadecuada aplicación del método de diseño, etc. Deficiencias en la construcción: Procesos y materiales inadecuados. Incremento en el tránsito. Condiciones climáticas desfavorables. Agotamiento del período de diseño. Drenaje. La acción combinada del tránsito y el clima producen: . Esfuerzos. Deformaciones. Deflexiones.. 3.2. MARCO GEOGRÁFICO El sitio de localización geográfico en el cual se realizó la rehabilitación se ubica en el departamento del Tolima; en la ciudad de Ibagué, barrio El Limonar, en la carrera 6 bis entre calles 49 y 50, de la comuna 4 de Ibagué, la cual se puede evidenciar en la ilustración 2, mapa de comunas de Ibagué, con una longitud de 72 metros. El tramo que se va a pavimentar es el que se muestra en la ilustración 1.. 18.
(19) Ilustración 1. Localización Geográfica del sitio de Rehabilitación. Fuente: (Google inc. Digital Globe, 2019) Ilustración 2. Localización de la comuna 4 en la ciudad de Ibagué. Fuente: (Ibague. Alcaldia Municipal. Secretaria de Planeacion , 2019). 19.
(20) 3.3 MARCO INSTITUCIONAL 3.3.1 Universidad cooperativa de Colombia. La Universidad Cooperativa de Colombia es una institución privada de educación superior que pertenece al sector de la economía solidaria. Misión: Somos una Universidad Multi-campus de propiedad social, educamos personas con las competencias para responder a las dinámicas del mundo, contribuimos a la construcción y difusión del conocimiento, apoyamos el desarrollo competitivo del país a través de sus organizaciones y buscamos el mejoramiento de la calidad de vida de las comunidades, influidos por la economía solidaria que nos dio origen. (Universidad Cooperativa de Colombia, 2018) Visión: En el año 2022, seremos una Universidad de docencia que reconoce y desarrolla la investigación, que impacta y transforma socialmente, posicionada como referente en la educación con enfoque por competencias, que abre sus fronteras al mundo y que ejerce actividades con vocación hacia la excelencia evidenciadas en una gestión innovadora. (Universidad Cooperativa de Colombia, 2018). 20.

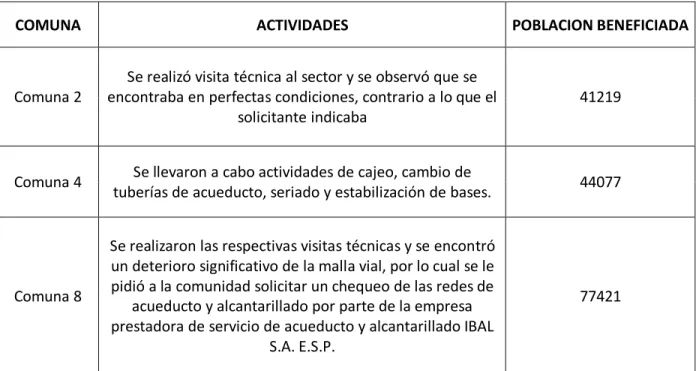

(21) 4. METODOLOGÍA Como practicantes empresariales se dio cumplimiento de 320 horas laborales, en las cuales se recolecto la información con la que posteriormente se elabora y se rinde un informe, con base a cada una de las actividades adelantadas en el despacho. Dichas actividades fueron acompañadas por un ingeniero de la Secretaría de Infraestructura, quien se encargo de guiar y supervisar las tareas designadas. Las diferentes actividades que se realizaron fueron: visitas técnicas, apoyo en labores de oficina y el acompañamiento técnico en la pavimentación de la vía ubicada en el barrio limonar, incluida en el convenio 2046, celebrado entre la Alcaldía Municipal y el Ejército Nacional de Colombia. Durante las visitas técnicas y el apoyo en labores de oficina se llevaba registro fotográfico y registro de los informes de dichas visitas realizadas en las diferentes zonas, problemas de redes de acueducto y desgaste de la malla vial. Por otro lado en el acompañamiento técnico de la pavimentación se amplió el conocimiento en la verificación del diseño y la calidad del pavimento. En la tabla 1 encontramos la descripción de las diversas actividades realizadas en la diferentes comunas y con relación a la población beneficiada. Tabla 1 . Cronograma de actividades COMUNA. ACTIVIDADES. POBLACION BENEFICIADA. Comuna 2. Se realizó visita técnica al sector y se observó que se encontraba en perfectas condiciones, contrario a lo que el solicitante indicaba. 41219. Comuna 4. Se llevaron a cabo actividades de cajeo, cambio de tuberías de acueducto, seriado y estabilización de bases.. 44077. Comuna 8. Se realizaron las respectivas visitas técnicas y se encontró un deterioro significativo de la malla vial, por lo cual se le pidió a la comunidad solicitar un chequeo de las redes de acueducto y alcantarillado por parte de la empresa prestadora de servicio de acueducto y alcantarillado IBAL S.A. E.S.P.. 77421. 21.
(22) Comuna 9. Se realizaron visitas técnicas en el sector para conocer los aspectos relevantes de la zona. Se encontraron vías construidas en pavimento asfaltico con un grado de deterioro significativo y en muy mal estado.. 64235. A continuación, se describen las actividades realizadas en el despacho y lo que respecta al contrato 2046: 4.1 Diseño: en la tabla 2, se encuentran los datos de la vía, tales como ancho, longitud y área (m2). Tabla 2 . Datos del tramo vial DISEÑO PAVIMENTO RIGIDO BARRIO LIMONAR - CARRERA 7A ENTRE CALLES 49 Y 50 DISEÑO METODO PCA LONGITUD:. 65 m. ANCHO:. 6. AREA (m2). 390. Fuente: (Alcaldia Municipal de Ibagué. Secretaria de Infraestructura, 2019). 22.
(23) Tabla 3 . Calculo cantidades de acero En la tabla 2 Se observar los datos de las cantidades de acero para el tramo vial del barrio Limonar. CALCULO CANTIDADS DE ACERO BARRIO LIMONAR Diametro barras. DOVELAS BARRAS DE ANCLAJE. ACERO PARA AMARRE DE CANASTILLA S ACERO PARA CANASTILLA S. Long. de barras (m). ancho losa. largo losa. Cant. losas. Cant. canast.. Long. no. de barras por acero (m) losa. kg. 1". 0,35. 3. 3,5. 43. 42. 10. 152. 38. 3/8". 0,65. 3. 3,5. 22. N/A. 5. 66. 117. 1/4". 0,27. 3. 3,5. 43. N/A. 10. 117. 468. Núm. barras de 6 mts comerc.. 26. 11. Núm. de barras cortadas. Núm. de barra. 423. No. 8. 101. No.3. 423. No.2. N/A. 3/8". 3,50. 3. 3,5. 43. 42. 12. 169. 302. 169 N/A. 926. TOTAL DE ACERO. Fuente: (Alcaldia Municipal de Ibagué. Secretaria de Infraestructura, 2019). Este obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial 4.0 Internacional..
(24) El CBR tomado en campo arrojó un resultado de 3,43%. Para un CBR de este porcentaje representa un valor “k” para la subrasante de 103 pci y/o 28 Mpa/m, Se asume un “k” de apoyo para base granular de 29 Mpa/m y se recomienda concreto tipo MR 1 (38 kg/cm2), de la manera en que se muestra en la ilustración 3. Ilustración 3 . Perfil del pavimento. Fuente: (Universidad del Cauca, 2019). 4.1.1. Datos: Resistencia K del Apoyo: 29 Mpa/m Espesor Losa: 180 mm Módulo de Rotura: 4.0 Mpa Bermas: SI Pasadores: SI Factor de Seguridad Cargas:1.0 Factor de Mayoración Repeticiones: 1. 4.1.2. Resultados: en la tabla 3 se evidencian los resultados que arrojó el ensayo de laboratorio.. Este obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial 4.0 Internacional..
(25) Tabla 4 . Resultados del ensayo de laboratorio. Carga Repeticiones Repeticiones Consumo Repeticiones Consumo Carga FS Esperadas Admisib_Fatiga Fatiga Admisi_Erosion Erosión kN kN. %. %. EJES SIMPLES. Esfuerzo Equivalente: 1,8 Factor Esfuerzo: 0,4527 Factor Erosión: 2,5475. 108,00 108,00. 24.243. 29.507 82,16. 59,00 59,00 456. Inf 0,00. Inf 0,00. 50,00 50,00 380. Inf 0,00. Inf 0,00. 2.182.696 1,11. EJES TANDEM. Esfuerzo Equivalente: 1,6 Factor Esfuerzo: 0,3905 Factor Erosión: 2,6660. EJES TRIDEM. Esfuerzo Equivalente: 1,2 Factor Esfuerzo: 0,3020 Factor Erosión: 2,7525. Consumo Fatiga % Total:. 82,16. Consumo Erosion % 1,11. Fuente: (Universidad del Cauca, 2019). Este obra está bajo una licencia de Creative Commons Reconocimiento-NoComercial 4.0 Internacional..
(26) Según las iteraciones realizadas por el software BS-PCA y el criterio del diseñador se concluye lo siguiente: 1. se requiere una estructura en Pavimento Rígido con Placa en Concreto de 18 cm, Base Granular (BG) tipo C de 20 cm 2. El presente diseño es para subrasante con CBR igual o mayor a 3,43 %. 3. Las losas en concreto deben ser de geometría cuadrada, se debe incluir berma de mínimo 50 cm a cada lado 4. El refuerzo para la placa en concreto de pasadores y barras de anclaje deber ser el siguiente: acero de fy’ de 60000 psi, Para el refuerzo longitudinal son Pasadores de Φ 7/8" de Longitud= 35 cm y puestos cada 30 cm (espaciamiento) y para el refuerzo transversal son barras de anclaje de Φ 3/8" de Longitud= 65 cm, se debe ubicar cada 75 cm (espaciamiento). (Pavimentos), 2019). 4.2. PLAN DE ACCION: . Acta de socialización. Acta de vecindad. Adquisición de documentos técnicos Localización del tramo de vía a evaluar. Cerramiento. Niveles. Factores climáticos. Visitas técnicas. Visitas de supervisión. Recolección de evidencia fotográfica.. Las actividades descritas anteriormente se llevaron a cabo del 3 de mayo al 31 de mayo. A continuación, se describen de forma más detallada: Acta de socialización: en reunión conjunta con la comunidad y sus líderes, se les explicaron las actividades que se llevaron a cabo durante la ejecución de la obra y los puntos a tener en cuenta como factores de seguridad, colaboración por parte de la comunidad durante el tiempo de la ejecución de la obra, entre otras. Se contó con la participación del Cnel. Quijano Zanguña, el señor Esteban Rojas Álvarez por parte de la Alcaldía, la ingeniera Sandra Rubio (secretaria de infraestructura municipal), la ingeniera Sandra Yolima Rodríguez (funcionaria de la Secretaría de Infraestructura Municipal), por parte de la comunidad el señor José Fernando Angarita (líder del sector a intervenir).. 26.
(27) Acta de vecindad: las actas se realizaron en el momento de empezar la ejecución de la rehabilitación de la vía, donde se realizó una encuesta a cada habitante por casa, con el fin de recolectar datos acerca de la situación en que se encontraban los predios tanto en el interior como en el exterior de la casa. Adquisición de documentos técnicos: estos documentos sirvieron para la localización del tramo vial, diseños del pavimento y visitas en campo. Localización: se dio inicio a la ejecución de la obra con el levantamiento planimétrico del tramo a intervenir. Cerramiento: se colocaron unas barreras provisionales (polisombra), siguiendo las especificaciones de la alcaldía municipal, teniendo en cuenta que es una obra pública. Niveles: se hicieron marcaciones de niveles y chequeo de abscisas determinantes para la intervención vial. Factores climáticos: durante la ejecución de la obra se presentaron precipitaciones en la ciudad, lo cual impidió el avance de las actividades en la obra. Visitas técnicas: se realizaron visitas a diferentes comunas de la ciudad de Ibagué, en cada una de ellas con peticiones en particular. Visitas de supervisión: se recibieron visitas por parte de la ingeniera directora operativa Marleny Correa, quien se encargó de supervisar el trabajo realizado por los pasantes y hacer correcciones en distintas áreas donde se tenía poco conocimiento. En el mes de mayo se iniciaron labores de pavimentación en el barrio Limonar, se empezó con el abscisado de la vía a intervenir desde el k0+000 a k0+072,50. Luego se inició con la excavación desde la abscisa k0+000-k0+010. Se evidencia en la ilustración 4.. 27.
(28) Ilustración 4. Inicio de cajeo. Fuente: autores Posterior al inicio de las excavaciones, las fuertes lluvias azotaron la capital tolimense, pese a esto durante algunos días se suspendieron las labores en obra, así lo refleja la ilustración 5.. 28.
(29) Ilustración 5. Suspensión de actividades. Fuente: autores Se continuó con las actividades comenzando con los cortes de los empalmes a intervenir en las abscisas k0+000 y k0+072,5. Siguiendo con la demolición del pavimento existente hasta la abscisa k0+040, enviando gran cantidad de viajes a la escombrera; posterior a esto se solucionó un problema con unas acometidas de la red de acueducto, lo cual se puede observar en la ilustración 6.. 29.
(30) Ilustración 6. Verificación de tuberías domiciliarias. Fuente: autores Luego del daño al tubo del agua madre pudimos percatar que dicho tubo no se encontraba en óptimas condiciones, por lo cual la entidad encargada en este tema (IBAL) llego al lugar a realizar su supervisión y posteriormente informando que dicha tubería no estaba certificada; se realizó el debido trabajo por parte de la entidad solucionando oportunamente, con la reposición del tubo de agua madre y sus respectivas acometidas domiciliarias.. 30.
(31) Ilustración 7. Cambio de tubería dañada. Fuente: autores Se dio continuidad en el trabajo de relleno sobre las excavaciones manuales de las acometidas de los tubos; luego se continuo con la excavación de maquinaria con la motoniveladora llegando a exponer gran material arcilloso color negro en la zona entre las abscisas k0+000 y k0+013, notando que era un gran fallo en la vía. En la ilustración 8 podemos observar el origen del problema el cual se debió a la ruptura de una caja de inspección de una de las casas vecinas, lo cual produjo esta saturación en el terreno a lo largo de los años.. 31.
(32) Ilustración 8. Fallo. Fuente: autores. En solución a este gran problema se trabajó en la estabilización del terreno afectado mientras se llevaba a cabo la reparación de la caja de inspección; dicho terreno se estabilizo con material de recebo grueso debido a la gran humedad que había. Luego de estabilizar el fallo, se aplica un poco de cal sobre las partes más húmedas esto ayuda a que el terreno seque un poco más rápido para avanzar en las actividades de estabilización de la rasante.. 32.
(33) 5. CONCLUSIONES En el transcurso del mes de mayo del año 2019 en la Secretaria de infraestructura municipal, se evidenció la importancia del apoyo técnico en las actividades asignadas por la misma, las cuales fueron complemento del proceso de aprendizaje adquirido en la Universidad Cooperativa, lográndose visualizar el alcance de todas las actividades que se podrán desarrollar en un futuro. Se comprendió la trascendencia de los procesos que se deben llevar, qué tipo de documentación se rige para que el proyecto sea viabilizado y ejecutado. Se realizó satisfactoriamente la supervisión de las obras a cargo de la Secretaría de Infraestructura, sustentada con la elaboración del informe. Se desarrollaron diferentes actividades asignadas dentro del cumplimiento de la práctica profesional, bajo la respectiva inspección y obteniendo buenos resultados en la supervisión (Cajeo, cambios de tuberías, estabilización de sub rasante y base granular) de la pavimentación de la vía del barrio limonar y visitas técnicas (reconocimiento de baches y medidas de los mismos, vías con la necesidad de ser pavimentadas) en diferentes localidades de la ciudad.. 33.
(34) 6. SUGERENCIAS. A los líderes de las comunas para que realicen con asiduidad la participación en las diferentes actividades de mejoramiento y rehabilitación que lleva a cabo la secretaría de infraestructura para los barrios de la ciudad, llevando con antelación la solicitud de las visitas técnicas para dar solución a sus problemáticas. A la secretaría de infraestructura para que prolongue y realice con frecuencia los programas de mejoramiento y rehabilitación en diferentes puntos de la ciudad, brindando la posibilidad a los practicantes de culminar en su totalidad la práctica profesional.. 34.
(35) BIBLIOGRAFIA Acueducto y Alcantarillado de Popayan - S.A E.S.P. (2018). Obtenido de http://www.acueductopopayan.com.co/servicio-al-cliente/glosario/ Alcaldia Municipal de Ibagué. Secretaria de Infraestructura. (12 de mayo de 2019). Secretaria de Infraestructura. Obtenido de https://www.ibague.gov.co/portal/seccion/contenido/index.php?type=2&cnt=11 Blogger, G. (16 de mayo de 2009). Apuntes De Ingenieria Civil. Obtenido de http://ingenieriacivilapuntes.blogspot.com/2009/05/elementos-que-integran-elpavimento.html Colombia. Instituto Nacional de Vías. (2006). Manual para la Inspeccio Visual de Pavimentos Rigidos. Bogota D.C.: Invías. Colombia. Ministerio de Transporte. Instituto Nacional de Vias. (2008). Manual de Diseño Geometrico de Carreteras. p. 7-8, 298. Bogotá, DC.: Invías. Colombia. Ministerio de Transporte. Instituto Nacional de Vias. (2016). Mantenimiento de carreteras V2 1010.7.5. Bogota D.C.: Invías . Colombia. Ministerio de Transporte. Instituto Nacional de Vias. (2016). Manual de Mantenimiento de Carreteras. V2 p. 21 10.10.7.4 . Bogota D.C.: Invías . Colombia. Ministerio de Transporte. Instituto Nacional de Vías. (2016). Manual de Mantenimiento de Carreteras V2 p. 15. Bogota D.C.: Invías . Departamento Nacional de Planeación . (2017). Construcción de Pavimento Rigido en Vías Urbanas de Bajo Transito p.5. Bogota D.C.: DNP. Google inc. Digital Globe. (2019). Google Earth. Obtenido de https://earth.google.com/web/@4.43819605,75.20739003,1156.34777832a,0d,60y,0h,85t,0r/data=CgAiGgoWc1Vzbjk1NFQzVFdaNGZD RTNtbDhzQRAC HUESKER. (2018). Huesker, ideas, ingenieros, inonovacion. Obtenido de https://www.huesker.es/aplicacion/carreteras-y-pavimentos.html Ibague. Alcaldia Municipal. Secretaria de Planeacion . (2019). Centro de Informacion Municipal para la Planeacion Participativa. Obtenido de https://cimpp.ibague.gov.co/cartografiaurbana/ Mexico. Secretaria de Medio Ambiente y Recursos Naturales. (2010). Manual de Agua Potable, Alcantarillado y Saneamiento. p. 33. Ciudad de Mexico: Conagua. Mexico. Secretaria de Medio Ambiente y Recursos Naturales. (2010). Manual de Agua Potable, Alcantarillado y Saneamiento. p.8. Ciudad de Mexico D.F: Conagua.. 35.
(36) Moreno, I. J. (2017). PROPUESTA DE REHABILITACION DEL PAVIMENTO RIGIDO EN LA CALLE 127D ENTRE CARRERAS 93F Y CARRERA 96 BARRIO EL. Bogota D.C.: Universidad Militar Nueva Granada. Pavimentos), J. C.-E. (2019). Diseño Pavimento Rigido B/ Limonar. Popayan : Universidad del Cauca. Raffino, M. E. (14 de enero de 2019). Bodor. Obtenido de https://concepto.de/agua-potable/ Universidad Cooperativa de Colombia. (2018). sitio web de la universidad. Obtenido de https://www.ucc.edu.co/institucion/Paginas/mision-vision.aspx Universidad Cooperativa de Colombia. (s.f.). Sitio Web de la Universidad. Recuperado el 1 de Mayo de 2018, de Misión y visión: https://www.ucc.edu.co/institucion/Paginas/misionvision.aspx Vias, I. N. (2009). Manual de Drenaje para Carreteras. Manual de drenaje para carreteras, 538.. 36.
(37) ANEXOS Anexo A. Reporte de visita técnica. 37.
(38) 38.
(39) 39.
(40) Anexo B. Reporte de visita técnica. 40.
(41) 41.
(42) 42.
(43) Anexo C. Reporte de visita técnica. 43.
(44) Anexo D. Reporte de visita técnica. 44.
(45) Anexo E. Reporte de visita técnica. 45.
(46) 46.
(47) 47.
(48) 48.
(49) Anexo F. Reporte de visita técnica. Anexo G. Reporte de visita técnica. 49.
(50) 50.
