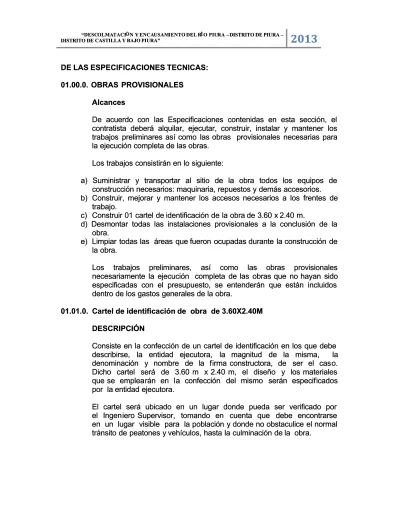

DE LAS ESPECIFICACIONES TECNICAS:

DE LAS ESPECIFICACIONES TECNICAS:

01.00.0. OBRAS PROVISIONALES

01.00.0. OBRAS PROVISIONALES

Alcances

Alcances

De acuerdo con las Especificaciones contenidas en esta sección, el De acuerdo con las Especificaciones contenidas en esta sección, el contratista deberá alquilar, ejecutar, construir, instalar y mantener los contratista deberá alquilar, ejecutar, construir, instalar y mantener los trabajos preliminares

trabajos preliminares así así como las como las obras obras provisionales necesarias provisionales necesarias parapara la ejecución completa de las obras.

la ejecución completa de las obras. Los trabajos consistirán en lo siguiente: Los trabajos consistirán en lo siguiente:

a) Suministrar y transportar al sitio de la obra todos los equipos de a) Suministrar y transportar al sitio de la obra todos los equipos de

construcción necesarios: maquinaria, repuestos y demás accesorios. construcción necesarios: maquinaria, repuestos y demás accesorios. b)

b) Construir, mejorar y mantener los accesos Construir, mejorar y mantener los accesos necesarios a los frentes denecesarios a los frentes de trabajo.

trabajo. c)

c) Construir 01 cartel de Construir 01 cartel de identificación de la obra identificación de la obra de 3.60 x de 3.60 x 2.40 m.2.40 m.

d) Desmontar todas las instalaciones provisionales a la conclusión de la d) Desmontar todas las instalaciones provisionales a la conclusión de la

obra. obra. e)

e) Limpiar todas Limpiar todas las las áreas que áreas que fueron ocupadas fueron ocupadas durante la durante la construcción deconstrucción de la obra.

la obra.

Los trabajos preliminares, así como las obras provisionales Los trabajos preliminares, así como las obras provisionales necesariamente la ejecución

necesariamente la ejecución completa de completa de las obras las obras que no que no hayan sidohayan sido especificadas con el presupuesto, se entenderán que están incluidos especificadas con el presupuesto, se entenderán que están incluidos dentro de los gastos generales de la obra.

dentro de los gastos generales de la obra.

01.01.0.

01.01.0. Cartel

Cartel de

de identificación

identificación de

de obra

obra de

de 3.60X2.40M

3.60X2.40M

DESCRIPCIÓN

DESCRIPCIÓN

Consiste en la confección de un cartel de identificación en los que debe Consiste en la confección de un cartel de identificación en los que debe describirse,

describirse, la la entidad entidad ejecutora, la ejecutora, la magnitud magnitud de de la la misma, misma, lala denominación

denominación y nombre y nombre de la fde la firma irma constructora, de constructora, de ser el casser el caso.o. Dicho

Dicho cartel cartel será será de de 3.60 3.60 m m x x 2.40 2.40 m, m, el el diseño diseño y y los los materialesmateriales que

que se emplease emplearán en lrán en la confección a confección del mismo del mismo serán especifserán especificadosicados por

por la la entidad entidad ejecutora.ejecutora.

El cartel será ubicado en un lugar donde pueda ser verificado por El cartel será ubicado en un lugar donde pueda ser verificado por el Ingen

el Ingeniero iero Supervisor, Supervisor, tomando en tomando en cuenta que cuenta que debe encontrarsedebe encontrarse en

en un un lugar lugar visible visible para para la la población población y y donde donde no no obstaculice obstaculice el el normalnormal tránsito de peatones y

(2)

Los paneles serán ejecutados en GIGANTOGRAFIAS (Banner de14 oz.), Con una resolución de colores no menor de 400 DPI; el cual será colocado en un panel con bastidores de tubos de fierro soldados, en el sitio y parantes, el nivel más bajo de los paneles deberá estar a 1.80 m del suelo, las gigantografias deberán tener ojales para su aseguramiento con alambre a los marcos de los bastidores.

Los parantes serán fijados al terreno con concreto simple de f’c = 140 kg/cm2, preparado en el lugar.

UNIDAD DE MEDIDA

Este rubro se medirá en Unidades (Unid.)

NORMA DE MEDICIÓN

El cómputo está dado por unidad de acuerdo al diseño.

BASES DE PAGO

El costo que se asuma en la adquisición del cartel, cubre los gastos de materiales, mano de obra y desgaste de herramienta, así como el traslado del cartel e instalación del mismo, en el lugar donde designe el Ingeniero Supervisor o quien haga sus veces.

01.02.00 Campamento provisional para la obra

El Contratista acondicionará el área de campamento según sus propias necesidades derivadas del trabajo por ejecutar en lugares aprobados por el Ingeniero.

Respecto a las normas y especificaciones para su campamento, el Contratista podrá adoptar los que considere convenientes, cumpliendo con los dispositivos legales para construcción civil, pero será necesaria la aprobación del Ingeniero, debiéndose tener en cuenta las áreas mínimas para el servicio del personal técnico, administrativo y obrero. En cada caso se tendrá presente los adecuados y suficientes servicios higiénicos, así como la dotación de agua potable y energía eléctrica para

Item de Pago Unidad de Pago

01.01 Cartel de Identificador de la Obra 3.60 x 2.40

(3)

el personal y la construcción de ambientes destinados a comedor de obreros y comedor de empleados.

El Contratista también deberá colocar cercos de seguridad alrededor de los campamentos previstos y los carteles de identificación de las obras en dichos lugares y en los caminos de acceso más importantes al lugar de las obras.

 Además deberá el Contratista considerar ambientes para los laboratorios de mecánica de suelos y concreto con las instalaciones de luz y agua y demás facilidades para el proceso de las muestras.

Las oficinas para el Ingeniero serán proporcionadas por el Contratista en su campamento debiendo estar compuestas por un ambiente de 20 m2 y un baño completo.

Medida de Pago

La medida de pago será En forma Global (Glb.) previa aprobación del Ingeniero

Base de Pago:

El pago se hará en forma Global (Glb.) según precio unitario del contrato, entendiéndose que dicho precio y pago constituirá compensación total por toda la mano de obra, materiales, equipos, leyes sociales, etc. y cualquier actividad o suministro necesario para la ejecución del trabajo. Al concluirse el montaje se pagará el 80% del valor presupuestado y el 20% restándose después del desmontaje

Item de Pago

Unidad de

Pago

01.02 Campamento provisional para la obra

Unidad

(Glb)

(4)

02.00.0. TRABAJOS PRELIMINARES

02.01.0

Movilización y Desmovilización de equipos y maquinarias

DESCRIPCION

El contratista deberá considerar todo el trabajo de suministrar, reunir, transportar y administrar su organización constructiva completa en el lugar de la obra, incluyendo personal, equipo mecánico, materiales y todo lo necesario para instalar e iniciar el proceso constructivo.

La desmovilización incluye además, al final de la obra, la remoción de las instalaciones y limpieza del sitio, así como el retiro de sus instalaciones y equipos.

El sistema de movilización y desmovilización debe ser tal que no cause daño a los pavimentos y a las propiedades de terceros.

MÉTODO DE MEDICIÓN

La unidad de medida es Global (GLB)

FORMA DE PAGO

Esta partida se pagará en forma global (GLB), la movilización y desmovilización de la maquinaria a la obra.

02.02.0

Mantenimiento de caminos de acceso

DESCRIPCIÓN

Se ha previsto que se deberá hacer en forma general accesos al cauce del rio, mediante el nivelado en algunos tramos en los caminos existentes, así como el retiro de vegetación y arena de dunas en tramos cortos igualmente deberá realizarse un riego con cisterna para que el acceso al rio se encuentre en buenas condiciones de transitabilidad.

Item de Pago

Unidad de Pago

02.01. Movilización y Desmovilización de equipo y

(5)

UNIDAD DE MEDIDA

Este rubro se medirá en Unidades (KM)

NORMA DE MEDICIÓN

El cómputo está dado por unidad de acuerdo al diseño.

BASES DE PAGO

El costo que se asuma en el mantenimiento de caminos de accesos a la obra serán en lugar donde designe el Ingeniero Supervisor o quien haga sus veces.

02.03.00 Trazo y replanteo

El Contratista como paso previo a la ejecución de los trabajos deberá replantear el trazo de los diques y caminos, la ubicación de los espigones a reforzar, o reconstruir total o parcialmente dentro del trazo de los diques y levantar secciones transversales a un espaciamiento máximo de 20 m y que permitan una correcta cuantificación de cada partida. Las secciones transversales serán presentadas por el Contratista en original a escala adecuada para los metrados (1:20, 1:50, 1:100) para la aprobación del Ingeniero, debiendo entregar posteriormente copias para el control de campo y mediciones respectivas.

 Así mismo, efectuará el replanteo y trazo de las obras de protección y estructuras.

Medida de Pago

La medida de pago será por Kilometro (Km) previa aprobación del Ingeniero

Base de Pago:

El pago se hará por Kilometro (Km) según precio unitario del contrato, entendiéndose que dicho precio y pago constituirá

Item de Pago Unidad de Pago

(6)

compensación total por toda la mano de obra, materiales, equipos, leyes sociales, etc. y cualquier actividad o suministro necesario para la ejecución del trabajo.

02.04.00 Limpieza y desbroce

Las áreas que van a ser ocupadas por obras permanentes y provisionales y las superficies de las áreas de préstamo y de materiales, así como el área que ocuparan los espigones serán desbrozadas de árboles, arbustos, basuras, piedras y cualquier otro objeto natural o artificial que estén ubicados en ellas o que puedan impedir la libre y fácil operación de los trabajos de construcción.

El desbroce y limpieza se hará hasta el grado que permita el libre paso de los vehículos de construcción, con el fin de proporcionar una superficie de terreno limpia para efectuar las excavaciones y/o rellenos. Este trabajo sólo efectuará donde lo indique el Ingeniero.

El material de escombros extraído será depositado en límites de la franja de trabajo o los lugares previamente autorizados que no interfieran con el área de influencia de las obras ni con los caminos de acceso o servicio.

Medida de Pago

La medida de pago será por Hectárea (Ha) limpiada y desbrozada previa aprobación del Ingeniero.

Base de Pago

: El pago se hará por Hectárea (Ha) según precio unitario del contrato, entendiéndose que dicho precio y pago constituirá compensación total por toda la mano de obra, materiales, equipos, leyes sociales, etc. y cualquier actividad o suministro necesario para la ejecución del trabajo.

Item de Pago Unidad de Pago

02.03.00 Trazo y replanteo

Kilometros (Km)

Item de Pago Unidad de Pago

(7)

03.00.00. MOVIMIENTO DE TIERRAS

03.01.00. Descolmatación del cauce del rio

DESCRIPCION

El desbroce y la limpieza se hará hasta el grado que permita el libre paso del cauce del rio, con el fin de proporcionar una superficie de terreno limpio lateral a las orillas del rio Piura.

METODO DE MEDIDA

El trabajo realizado será medido por m3, aprobada por el Supervisor de acuerdo a lo especificado.

FORMA DE PAGO

El pago se efectuará al precio unitario por M3  con cargo a la partida “Descolmatación del cauce del rio " del presupuesto aprobado, del metrado realizado y aprobado por el Inspector residente; entiéndase que dicho pago constituirá compensación total por materiales, mano de obra, herramientas e imprevistos necesarios para la realización de esta partida.

03.02.00. Eliminación de material excedente con volquete de 15m3

DESCRIPCIÓN

El material remanente inservible que sea necesario eliminar se mide desde el centro de gravedad de la fuente de origen hasta el centro de gravedad de uno de los depósitos (botaderos) señalados en el proyecto o los que indique el Supervisor.

Item de Pago

Unidad de Pago

(8)

MÉTODOS DE MEDICIÓN

Se considera como volumen de eliminación expresado en metros cúbicos (m3) a la diferencia entre el volumen procedente del desbroce del cauce del rio.

El trabajo ejecutado, autorizado y aprobado por el supervisor, se medirá en metros cúbicos (m3).

Para todos las casos, se establece que los sitios de depósitos (botaderos) serán los señalados en el proyecto o los que indique el Supervisor en el campo. Para toda consideración, siempre se pagará la distancia más corta.

BASE DE PAGO

La cantidad de metros cúbicos (m3), determinada en la forma descrita, se pagará al precio unitario establecido en el Presupuesto Base. Entendiéndose que dicho precio y pago serán la compensación total por mano de obra (incluidas leyes sociales), equipo, herramientas e imprevistos necesarios para completar la partida correspondiente a satisfacción del supervisor.

04.00.00. MITIGACION AMBIENTAL

04.01.00. Riego de vías de acceso

DESCRIPCIÓN

Se ha previsto que se deberá hacer en forma general el regado de las vías de accesos al cauce del rio, a fin de mitigar el polvo.

UNIDAD DE MEDIDA

Este rubro se medirá en Unidades (KM)

NORMA DE MEDICIÓN

El cómputo está dado por unidad de acuerdo al diseño.

ITEM DE PAGO

UNIDAD DE PAGO

(9)

BASES DE PAGO

El costo que se asuma en el mantenimiento de caminos de accesos a la obra serán en lugar donde designe el Ingeniero Supervisor o quien haga sus veces.

04.02.00. Limpieza y restauración de patio de maquinarias

DESCRIPCIÓN

Consiste en la ejecución de las actividades de reacondicionamiento del área intervenida. Comprende las siguientes tareas:

 Limpieza de desechos

Con una cuadrilla de trabajadores, se procederá a limpiar todos los materiales desechados en el patio de máquinas, tales como: restos de aceites, grasas y combustibles, suelos contaminados y otros residuos producto del mantenimiento de las máquinas.

 Eliminación de pisos

Esta tarea se realiza con una cuadrilla de trabajadores y equipos, que efectuarán el levantamiento del piso del taller y el ripio del área de circulación de los vehículos, los cuales deben ser trasladados al depósito de material excedente habilitado.

 Recuperación de la morfología

Se procede al renivelado del terreno alterado, acondicionándolo de acuerdo al entorno circundante.

 Almacenaje de aceites usados

Los aceites usados producto del mantenimiento de la maquinaria y demás vehículos de obra, deben ser almacenados en recipientes herméticos tan pronto sean generados.

Item de Pago Unidad de Pago

(10)

 Eliminación de aceites usados

Los aceites usados almacenados previamente deben ser trasladados a través de una empresa prestadora de servicios especializada en el transporte de residuos peligrosos.

MEDICIÓN

La medición es por M2., cuando el campamento y patio de máquinas hayan sido retirados y éste concluido el tratamiento ambiental de las áreas.

PAGO

Se efectuará al precio del contrato, entendiéndose que dicho precio y pago constituirá compensación completa por toda la mano de obra, equipo y herramientas, incluidos los imprevistos para la ejecución de la partida.

ITEM DE PAGO

UNIDAD DE PAGO

04.02.00. Limpieza y restauración de patio de

Referencias

Documento similar

En el caso de las Acciones presentadas mediante el Procedimiento a través del BYMA y no rechazadas por el Oferente, la transferencia de las Acciones y el pago del Precio Ofrecido

temporario Los Estribos Merlo 1

• Si un sujeto designado como emisor electrónico del SEE emite un comprobante de pago en formato preimpreso por una operación por la que está obligado a emitir un comprobante de

Para el pago telemático elija su entidad bancaria y el método de pago (según la entidad le permitirá el pago solo mediante cuenta corriente, o mediante cuenta corriente o

Si es necesaria la emisión de una factura sin recibir el pago, en este caso se tendrá que emitir una factura con la forma de pago POR DEFINIR (99) y el método de pago PPD ya que es

de dicha resolución; siempre que se inicie el traslado una vez que se cuente con la CDR – Factura con estado de aceptada, a que se refiere el numeral 13.1

artículo 2.4.2, anteriormente citado, la Comisión Nacional Evaluadora de la Actividad Investigadora del Profesorado Universitario (CNEAI) fue creada por Orden Ministerial de 28

[r]
