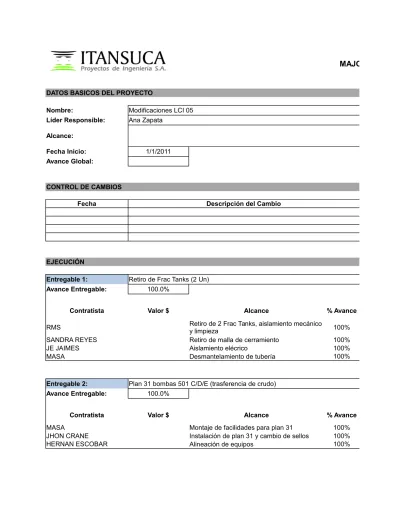

MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Nombre:
Modificaciones LCI 05
Líder Responsible:
Ana Zapata
Alcance:
Fecha Inicio:
1/1/2011
Avance Global:
CONTROL DE CAMBIOS
Fecha
Descripción del Cambio
EJECUCIÓN
Entregable 1:
Retiro de Frac Tanks (2 Un)
Avance Entregable:
100.0%
Contratista
Valor $
Alcance
% Avance
RMS
100%
SANDRA REYES
Retiro de malla de cerramiento
100%
JE JAIMES
Aislamiento elécrico
100%
MASA
Desmantelamiento de tubería
100%
Entregable 2:
Plan 31 bombas 501 C/D/E (trasferencia de crudo)
Avance Entregable:
100.0%
Contratista
Valor $
Alcance
% Avance
MASA
Montaje de facilidades para plan 31
100%
JHON CRANE
Instalación de plan 31 y cambio de sellos
100%
HERNAN ESCOBAR
Alineación de equipos
100%
Retiro de 2 Frac Tanks, aislamiento mecánico
y limpieza
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Modificaciones LCI 05
Ana Zapata
Fecha Finalización:
12/30/2011
CONTROL DE CAMBIOS
Justificación
EJECUCIÓN
Retiro de Frac Tanks (2 Un)
Atraso (días)
No hay fecha
Fecha Inicio
Fecha Fin Original
Fecha Fin Estimada
2/21/2012
2/22/2012
2/8/2012
2/22/2012
Plan 31 bombas 501 C/D/E (trasferencia de crudo)
Atraso (días)
No hay fecha
Fecha Inicio
Fecha Fin Original
Fecha Fin Estimada
2/15/2012
2/15/2012
2/24/2012
2/29/2012
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Modificaciones LCI 05
Ana Zapata
CONTROL DE CAMBIOS
Nueva Fecha de Finalización
EJECUCIÓN
Retiro de Frac Tanks (2 Un)
Novedades
40,960.00
40,947.00
40,961.00
Plan 31 bombas 501 C/D/E (trasferencia de crudo)
Novedades
-
40,963.00
40,968.00
Última Actualización: 12-Nov-13
PROYECTO ESTADO Indicador
Proyectos 2013
Automatización de pozos productores 2013 23-Dec-13
Automatización de Pozos Inyectores 2013 14-Nov-13
30-Dec-13
Medidores Multifasica Juan C. López 16-Oct-13
Troncales de Producción 2013 César Beltrán 15-Dec-13
SERVICIOS DE INTERVENTORIA DE OBRA EN EL CAMPO LA CIRA INFANTAS Y SU ÁREA DE INFLUENCIA EN EL
DEPARTAMENTO DE SANTANDER
MAJOR FACILITIES PROJECTS
LIDER DE
PROYECTO FECHA ESTIMADA FINALIZACION
Andrés
Quijano ConstrucciónIngeniería y
Andrés Quijano
Ingeniería y Construcción
Actualización sistemas de control y comunicaciones Andrés Quijano Ingeniería y Construcción Ingeniería y Contratación Ingeniería y Construcción
Manifolds de Inyección 2013 José Baquero 27-Dec-13
César Beltrán 9-Dec-13
José Baquero 15-Dec-13
TRC 12 PIA5-C7S (Emergencia) José Baquero 15-Dec-13
Troncales Eléctricas 2013 Carlos Rangel 15-Dec-13
Ingeniería y Construcción
Construcción de serpentinas y ramales de recolección 2013
Ingeniería y Construcción
Troncales de Inyección 2013 (Cierre anillo de inyección Cira Este, Ø 12”, Long 2300 Mts.)
Ingeniería y Construcción Ingeniería y Construcción Ingeniería y Construcción
Ampliación LCI 6A Ana Zapata 27-Feb-14
Ampliación LCI 5 Infantas 24-Sep-13
Instalación de la 3ra bomba de Oleoductos Cesar Rangel 15-Nov-13
Ampliación PIA 5A Camilo Reyes 15-Jan-14
Tratamiento H2S 30-Nov-13
Cambio de líneas de pozos inyectores 2013 José Baquero 31-Dec-13
Reemplazo de Colectores Cesar Beltrán 25-Dec-13
SIG - LCI 14-Jan-14
Desgasificadora LCI 7 Ana Zapata 30-Dec-13
Ingeniería y Contratación José R. Gómez Ingeniería y Construcción Ingeniería y Construcción Ingeniería y Contratación Yacqueline
Jaimes ConstrucciónIngeniería y
Ingeniería y Construcción Ingeniería y Construcción José R. Gómez Ingeniería y Construcción Ingeniería y Construcción
Compresores de Gas LCI 3A 30-Oct-13
Filtros PIA 3 PIA 5A 30-Sep-13
Gas de Anulares pozos viejos Camilo Reyes 13-Dec-13
Tanques de Crudo Lisama Camilo Reyes 30-Nov-13
Geotecnia de líneas antiguas 14-Nov-13
Bomba Multifasica 30-Nov-13
José R.
Gómez ConstrucciónIngeniería y
José R.
Gómez ConstrucciónIngeniería y
Ingeniería y Construcción Ingeniería y Construcción Freddy A. Ordoñez Ingeniería y Construcción José R. Gómez Ingeniería y Construcción
COMENTARIOS GENERALES
61.64% 61.51% 14-Jan-13 23-Dec-13
44.34% 44.19% 21-Mar-13 14-Nov-13
28.71% 28.49% 1-Feb-13 30-Dec-13
Se suspende trabajos de electrificación de serpentinas, por optimización de costos. 0.00% 0.00% 18-Feb-13 16-Oct-13
88.78% 88.78% 15-Mar-13 19-Sep-13
SERVICIOS DE INTERVENTORIA DE OBRA EN EL CAMPO LA CIRA INFANTAS Y SU ÁREA DE INFLUENCIA EN EL
DEPARTAMENTO DE SANTANDER
MAJOR FACILITIES PROJECTS
DOCUMENTO N° F04A-IGF-PC-Q-010
HOJA N° 1 DE 1 REV. 0, 05-ABR-12
ARCHIVO MAGNÉTICO: D:\Documents\La Cira Infantas - ITANSUCA S.A\1.Documentos SGC\7.Formatos
AVANCE FÍSICO ACTUAL %
ACUMULADO
ANTERIOR % FECHA INICIO
FECHA FINALIZACION
PROJECT CHARTER
* Pozos BEAM: Programado de acuerdo project charter 67 pozos, de los cuales están automatizados 49 pozos nuevos y en ejecución 4 pozos.
* Pozos PCP: Programado de acuerdo project charter 20 pozos de los cuales están automatizado 5 pozos nuevos y en ejecución 0 pozos.
* Pozos ESP: Programado de acuerdo project charter 6 pozos de los cuales están automatizados 23 pozos nuevos, en ejecución 4 pozos.
CS 4AN: Finalizado.
CS60: Avance General 59.63%.
* Debido a la ubicación del Manifold, se debe realizar una mejora a nivel de comunicaciones en la torre OXY3 y así darle cobertura, una vez finalizado esta actividad el día 7/11/13 se procederá a terminar las pruebas en este Manifold..
CS61:Avance General 59.83%.
* Continua con la construcción de facilidades eléctricas para la instalación de instrumentos. CS 62: Finalizado.
CS63: Avance General 66.34%
* En programación trabajos de construcción de grava concertina. * Finalizado pruebas SAT.
* Pendiente cambio de válvula de 3/4" del PIT-00631. CS66: Avance general 15.01%
* Pendiente cerramiento civil y facilidades mecánicas y eléctricas. CS69: Avance General 46.85%.
* Cerramiento construido.
* En programación trabajos de construcción de grava concertina.
* Se programa inicio montaje y prueba de instrumentos PIT, FIT y radio enlace. CS70: Avance General 2.18%.
* Pendiente cerramiento civil y facilidades mecánicas y eléctricas. * Se presenta hurto de 4 TX de flujo Vortex con las siguientes características:
1. Vortex Foxboro Modelo 84F S/N: 12510094 2. Vortex Foxboro Modelo 84F S/N: 12510096 3. Vortex Foxboro Modelo 84F S/N: 12510104 4. Vortex Foxboro Modelo 84F S/N: 13040798
* En proceso de instalación de conectores en PIA 5A.
* Se realizo la sintonización de la celda S-S-3621, 3622 y 3623 (LCI3A) ; y DE-217 (LCI02). * Pendiente cambio de alarmas en celda DE-217.
* Pendiente finalizar sintonización de lazo en LCI6A.
Troncal Cira Este a Estación LCI-3A, 6" 750 m, 8" 2300 m: *Pendiente conexión a la salida de la serpentina 120B.
Línea de transferencia de agua producida de LCI6A a PIA6, 14" 3700 m: : Avance General 93.95%, * Pendiente conexión a las trampa de la PIA 6 y el cruce de vía nacional.
Se realizará prueba Hidrostática, colocando una brida en la LCI 6A hasta antes del cruce de Vía hacia la PIA 6. Se realizara visita con ambiental para verificar la realización de la prueba. En aprobación trampa para recibo de marrano.
* En ejecución adecuación de área de trampa PIA6.
Línea de crudo de LCI2A a Planta deshidratadora. 6" 1400 m, 12" 4200m: Avance General 76.78%, * Pendiente planos AFC de 2 cerchas.
*Se realizo visita a los cruces de los dos caños junto con MASA donde hubo aprobación total para el montaje de las cerchas.
* inicia prefabricación de Trampa envío troncal 12" LCI02 a PLDSCH A TIE-INS
Troncal Infantas Sur a Estación LCI-7, 6" 2500 m (TRONCAL SS68C A TE-8"): Avance general: 92.80%. * Pendiente flushing y PH de la caseta 33 a la conexión con infantas Sur.
70.78% 71.55% 10-Jun-13 27-Dec-13 79.72% 79.72% 13-Mar-13 9-Dec-13 81.07% 81.07% 2-Jul-13 23-Sep-13 88.95% 88.95% 28-Jan-13 31-May-13 60.78% 58.69% 26-Apr-13 15-Nov-13 Manifold 61: Avance 99.55%.
* Pendiente Puesta en servicio de troncal cira este la maría. Manifold 66: Avance 98.83%
* En espera de cruce de caño.
* Se recibe plano AFC del puente por Ing. Bogotá, en proceso gestión con el contratista piloteado y construcción de las mesas, para montaje de estructura.
* Se programa 6 de Nov. Cambio de válvula de 8" y conexión del jumper. Manifold 67: Avance 100%.
Manifold 69: Avance 100%. Manifold 70: Avance 50.48%
* Se presenta reclamaciones de dueños de predios impidiendo la construcción de la línea en la ruta planeada. Pendiente gestión por parte de Tierras.
* Finalizado cruce de vía Casino Internacional. Manifold 68: Avance 99%.
* Pendiente Puesta en servicio de troncal para cira este la maría para conectar Manifold 68. Línea General Manifold 1A: Avance 100%.
* SS9B: Avance General, 100%. Finalizada. Pendiente instalación en sitio para operar No2, de la línea general de la serpentina.
* SS41B: Avance General, 100%. Finalizada. * SS80B: Avance General, 100%. Finalizada. * SS80C: Avance General, 100%. Finalizada. * SS120C: Avance General, 100%. Finalizada
* SS36D: Avance General, 100% mecánico, Finalizada. Pendiente OT para iniciar trabajos de Cerramiento y losa de piso.
* SS 36C: Avance General, 45.9%. Pendiente presupuesto por parte de masa. Pendiente OT para iniciar trabajos de Cerramiento y losa de piso.
*Pendiente llegada serpentina pintada de casan. * SS 117B: Avance General, 69.7%.
* Pendiente OT para iniciar trabajos de Cerramiento y losa de piso. * SS 68C: Avance General, 98.1%. En ejecución.
* Pendiente OT para iniciar trabajos de Cerramiento y losa de piso. * SS 68E:Avance General, 25.9%. En ejecución.
Avance General de la troncal: 81%.
*Pendiente planos AFC del paso caño Santa Ines.
*Con el grupo ambiental enviaron informe sobre este cruce, pendiente respuesta.
Avance General de la Troncal: 90%.
*El plano del detalle de la trampa para la conexión entrada PIA 5 fue entregado el día 09/27/2013 con ampliación del alcance de la trampa hasta una conexión interna de la PIA 5A. a razón de esto esta pendiente aprobación de presupuesto para ejecutar este nuevo tramo de aprox 300mts.
*Pendiente aprobación del cruce de vía nacional. En proceso (Koky Neira). Se realizo visita con el personal de mantenimiento de Ecopetrol, Interventoría mecánica y eléctrica, con un equipo detector de líneas para verificar el paso de la fibra óptica agua y gas dispuestas en esta vía.
*Se realizo Visita con HES (Cristian Solano, Masa e Itansuca) para adelantar los AR. Se tiene aprobado el de marco H y pendiente aprobación del AR del tendido de tubería. Se requiere una Grúa de 40 Ton para poder trabajar de la Estación 5 a la PIA 5.
* En ejecución prefabricación de trampa de envío de línea troncal de 12" SCH80 desde caseta PIA6 hasta PIA5 e instalación de marcos H
*Pórtico línea Cira West : 100% Terminado.
* Circuito desde Pórtico PIA6 : La línea esta construida, pendiente maniobra de interconexión con el pórtico. Se requiere disponibilidad de Línea Viva y apoyo del contratista para la maniobra.
* Migración Cargas (2) :Línea terminada, pendiente programación de maniobra. Estos trabajos están en espera de programación por parte del contratista. * Migración de Cargas (3): Sector 1: la estructura de arranque está hincada.
Sector 2: se requiere la realización de la maniobra de liberación del pórtico para ejecutar trabajos faltantes. Se requiere disponibilidad de recursos del contratista para la programación de trabajos faltantes.
Estos trabajos están en espera de programación por parte del contratista.
* Migración de Cargas (4):Pendiente liberación por parte del área de Negociación de Tierras. En espera de programación por recurso de los contratistas.
*Pórtico Campo 6: Avance 32.59%, Se trabaja en la instalación del ultimo seccionador.
* Migración de cargas (5): En espera de disponibilidad de recursos del contratista para programación de la maniobra y terminación de los trabajos.
* Pórtico campo 23: Se requiere programación de trabajos por parte de Línea Viva. *Salida Campo 22 Circuito Llana: Avance 10%.
*Se trabaja en el vestido de postería por parte del contratista CDE. *Se requiere liberación por negociación de tierras, predio estructuras 8 y 9.. *Salida Campo 22 Alimentación Circuito Sur
*En proceso de trabajos de vestido de postería. Salida Campo 22 Hasta E0 de Horca Norte *En proceso de trabajos de vestido de postería Banco de Ductos Campo 22 Salidas Sur y Norte
83.77% 79.85% 29-Mar-13 27-Feb-14
En aprobación de OT para cierre de pendientes por RSPA. 100.00% 100.00% 31-May-13 24-Sep-13
81.34% 83.64% 1-Mar-13 7-Aug-13
24.34% 20.81% 1-Aug-13 01-15-14
87.15% 87.75% 19-Mar-12 31-May-13
72.28% 70.85% 24-Apr-13 24-Oct-13
17.52% 17.52% 10-Jun-13 25-Dec-13
El contratista Hidrotec a construidos un total de 48 mojones de los 80 planeados. 56.73% 56.73% 14-Aug-13 14-Jan-14
1.40% 1.40%
DIMOIN: Avance 77%. * Anillos instalados 5.
* Se realizó el alineamiento y soldadura a la junta horizontal, entre el segundo y primer anillo del cuerpo del tanque. * Se realizó la soldadura de las juntas longitudinales del fondo del tanque.
* Se realizó Peaking y Banding y prueba radiográfica a la junta horizontal entre el segundo y primer anillo y las juntas verticales del primer anillo.
METALPAR: Avance 85%.
* Montaje de tubería de 10" y 8" para las líneas de conexión del Gun Barrel T-6415. * Montaje de tubería de 14" para la línea de trasferencia de la estación PIA 6.
* Montaje de soporteria metálica e interconexión de tubería en el área de la bomba de crudo P-6733. ELECTRICIDAD: Avance 73%.
* TK Gun Barrel, En ejecución banco de ductos 38%.
* Pendiente llegada y conexionado de ductos a equipo celda de flotación.
Civil: 100%. Finalizo Obra, en levantamiento de pendientes. Mecánica: Avance General 88%.
Pendientes de Soldadura:
* Succión bomba 1753. Falta 1 juntas de 12" para empalme final
* Cabezal de recirculación. Faltan 3 junta de 6", 1 para ajuste de tramos y 2 por modificación del tramo que queda dentro del cárcamo
* By pass unidad LAC a válvula de control despacho falta una junta de 10" para Tie-in 07. Eléctrica: 100%. Finalizo obra, en levantamiento de pendientes.
Instrumentación: Avance 38%.
* Se finalizaron pruebas FAT de lógicas y HMI.
* Pendiente realizar pruebas FAT de aplicación de OPTO (Fecha: 8-Nov-13) * Cableado y conexionado finalizado en PLC.
* Pendiente liberación de facilidades mecánicas para inicio de montaje de instrumentación. - SCI: 30%,
* Se instalaron los detectores de llama en shelter de bomba.
* Semana del 5 al 10 de Nov: Se instalarán detectores de llama en Trafo. * Pendiente llegada de caja Nema 7 y detectores de gas.
Civil:
* Base de bombas: Avance 68%, Instalación de formaleta y fundida de concreto de 3000 psi para dique base Bomba de Inyección, se instalaron los seis pernos de anclaje para la Bomba de Inyección.
Mecánica:
* En prefabricación de tubería, avance 50%. Eléctrica:
* Bancos de ductos: Avance 87%, En ejecución excavación manual, armado de marcos H, instalación de tubería y fundida de concreto y mineral rojo.
* Malla a tierra: Avance 68%, En ejecución excavación y soldadura exotérmica. Instrumentación:
* Continúa calibración de instrumentación en banco instrumentos de presión. * Pendiente llegada a bodega de instrumentos de flujo para calibración.
CIVIL:
* Se inicia construcción de caja de aguas aceitosas en LCI5, avance 5%. MECANICA:
* LCI2: Avance general 81%, En montaje de tubería. INSTRUMENTACION:
* LCI 6A: 89%, Se finalizaron pruebas de lazo y prueba SAT. Pendiente suministro de aire (las pruebas se hicieron con compresor de aire).
* Planta de gas: Avance 83% Pendiente definición de radio enlace, EL 5-Nov-13, Se inicia con el armado del andamio para la conexión de ultima válvula. Pendiente energización del PLC y suministro de aire para inicio de pruebas de lazo y pruebas SAT (Se va usar una planta eléctrica para adelantar pruebas).
* LCI 2: Avance 20% Se decidió tender fibra óptica. Pendiente entrega PO al contratista. En desarrollo de lógicas y HMI.
* Líneas de pozos finalizados: 1822, 2093, 2143, 2175, 2316, 2366, 2439, 2477, 2621, 2622, 2685, 2841, 2858, 3001, 7SJ1 y 2156.
* En ejecución 1115, 1247, 1702, 1838, 2190, 2201, 2220, 2269, 2288, 2353, 2480, 2680, 2843, 2707.
* Pendiente por liberación de tierras: 1255, 1627, 1834, 2307, 2308, 2319, 2484, 14IJ2, 2064ST, 1123, 2138, 2312, 2076.
* Se realizo reemplazo de Colector a SS120B del pozo CIRA2043. * Se realizo reemplazo de Colector a SS121 del pozo CIRA2038.
* Pendiente conexión a la SS76 de pozo CIRA1344, CIRA0775 y CIRA2032 avance general 95%.
* El proyecto Cambio de colectores queda en stand By por ejecución de prioridades según Ing. Daniel Gutiérrez.
* Sa realizo montaje de bomba E por metalpar. * En prefabricación de tubería por MASA, avance 20%.
98.39% 98.07% 1-Jan-13 2-Jul-13
Cumplido. 100.00% 100.00% 6-Mar-13 7-Jun-13
24.34% 24.34% 1-May-13 13-Dec-13
96.88% 96.88% 9-Dec-12 31-May-13
55.20% 55.20% 3-Apr-13 14-Nov-13
37.24% 36.95% 16-Oct-13 10-Dec-13 Mecánica: Pendientes,
* Ventanas de Shelter: En prefabricación, se planea iniciar semana del 12-15 Noviembre.
* Reubicación del hidrante: Se realizo excavación y adecuación de área, se retiro tubería de bodega para pintura. El 29-Oct-13, se realizara visita con contratista horizont para programar trabajos de reubicación.
Instrumentación:
* Lunes 5-11-13 de noviembre, pruebas de lazo de arrancadores y pruebas de causa-efecto. * Día 7 de Noviembre, se inicia configuración de SCI.
ST&P
* Línea de Gas Anular Cira 1210 a Cira 1214 de 3". avance 71%
* Línea de Gas Anular Línea de Gas Anular Infa 1216 a infa 2953 de 3". Avance 86% * Línea de Gas Anular Cira 1139 a Cira 2382 de 3". Avance 86%
* Línea de Gas Anular Infantas 2382 a Cira 1210 de 3". Avance 85% * Línea de Gas Anular Infa 0595 a Infa 2441 de 3". Avance 75%
* Línea de Gas Anular Cira 2740 2743 2746 2750 2971 a Línea de Gas Existentes de 3". Avance 58% * Linea de Gas Anular INFA 2361, avance 33%.
* Linea de Gas Anular Infa 1214, avance 32%. * Linea de Gas Anular INFA 2360, avance 28%. MASA * Pozo 2664 / 2984/ 2264/ 2296/ 2266, avance 100%. * Pozo 1066, Avance 90% * Pozo 2097 avance 80%. * Pozo 865, avance 85%. * Pozo 1002, avance 50%. * Pozo 1244, avance 5%. CLCI 0287 TERMOTECNICA: P: 100% E: 97,42%: -0,30%
Estado de la Entrega de los Formatos de Precomisionamiento Emitidos por TC Civil 66%; Tubería 47%; Mecánica 29%; Eléctrica 98%; Instrumentos 74%
El porcentaje de avance de la documentación de precomisionamiento está basado únicamente en los Formatos Aprobados por Comisionamiento.
Estado de pendientes PL1 Abiertos: 1. Civil, 71 pendientes.
2. Mecánica, 7 pendientes. 3. Eléctrica, 2 pendientes. 4. Tubería, 6 pendientes.
5. Instrumentación, 45 pendientes.
Ejecutada Geotecnia en los Puntos: * Línea 0880/0881 SS 105. * P2482. * P-2656. * Junto SS1. * P2037. * P2815/P2875/2821. * P3399. * M67. * P2050. * P2041. * Línea alimentación M61.
Civil: Avance 80%, se programa fundir base el 06-Nov-13, disponible para el 12-Nov-13 día que llega la bomba. Mecánica: Se asigno contratista ST&P, en generación de OT, se solicita retiro de materiales para TIE Ins. Eléctrica: Avance general 90%, pendiente montaje de tableros y cerramiento.
DATOS BASICOS DEL PROYECTO
Nombre: Automatización de pozos productores
Líder Responsible: Andres Quijano
Alcance:
Fecha Inicio: 14-Jan-13
% Avance Global: 61.64%
% Presupuesto Comprometido: 84.79% Presupuesto Asignado Construccion: $ 1,931,841,000 Presupuesto Comprometido: $ 1,638,023,427 Saldo liberado: $ - CONTROL DE CAMBIOS
Fecha Descripción del Cambio
PO: 1165675 EJECUCIÓN
Entregable 1: 20 Pozos PCP
Avance Entregable: 22.71%
Presupuesto Asignado del entregable: $ 383,502,600
Presupuesto Comprometido del entregable: $ 160,590,841 5.00
3.00
Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
INDEQUIPOS S.A.S CLCI-0312-13-004 1165675 $ 146,993,296 50%
INDEQUIPOS S.A.S. CLCI-0312-13-085 1165675 $ 1,619,481 100%
Implementar en el Campo La Cira Infantas el Estándar para la Operación Petrolera Cercana a Comunidades – CPROX para los 93 pozos nuevos que se automatizarán. Distribución de los pozos a automatizar:
67 BPU 20 PCP 6 ESP
INDEQUIPOS S.A.S CLCI-0312-13-016 1165675 $ 9,500,000 100%
INDEQUIPOS S.A.S CLCI-0312-13-110 1165675 $ 2,478,064 100%
Entregable 2: 67 Pozos BEAM
Avance Entregable: 68.63%
Presupuesto Asignado del entregable: $ 1,417,665,600
Presupuesto Comprometido del entregable: $ 1,032,369,192 53.00
49.00
Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
INDEQUIPOS S.A.S CLCI-0312-13-002 1165675 $ 132,157,347 100%
INDEQUIPOS S.A.S CLCI-0312-13-015 1165675 $ 138,864,437 100%
INDEQUIPOS S.A.S CLCI-0312-13-021 1165675 $ 153,049,359 100%
INDEQUIPOS S.A.S CLCI-0312-13-054 1165675 $ 158,175,007 100%
INDEQUIPOS S.A.S CLCI-0312-13-086 1165675 $ 4,850,066 100%
INDEQUIPOS S.A.S CLCI-0312-13-060 1165675 $ 880,182 100%
INDEQUIPOS S.A.S CLCI-0312-13-089 1165675 $ 182,828,731 80%
INDEQUIPOS S.A.S CLCI-0312-13-016 1165675 $ 9,500,000 100%
INDEQUIPOS S.A.S CLCI-0312-13-017 1165675 $ 174,907,898 100%
INDEQUIPOS S.A.S. CLCI-0312-13-082 1165675 $ 8,910,888 100%
INDEQUIPOS S.A.S. CLCI-0312-13-104 1165675 $ 10,496,440 100%
INDEQUIPOS S.A.S. CLCI-0312-13-116 1165675 $ 57,027,778 60%
Entregable 3: 6 Pozos ESP
Avance Entregable: 100.0%
Presupuesto Asignado del entregable: $ 130,672,800
Presupuesto Comprometido del entregable: $ 351,489,959 28.00 27.00
Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
INDEQUIPOS S.A.S CLCI-0312-13-003 1165675 $ 60,457,624 100%
INDEQUIPOS S.A.S CLCI-0312-13-033 1165675 $ 46,045,566 100%
INDEQUIPOS S.A.S. CLCI-0312-13-077 1165675 $ 50,203,116 100%
INDEQUIPOS S.A.S CLCI-0312-13-016 1165675 $ 9,540,948 100%
INDEQUIPOS S.A.S CLCI-0312-13-111 1165675 $ 64,632,505 100%
INDEQUIPOS S.A.S. CLCI-0312-13-114 1165675 $ 64,780,181 100%
Entregable 4: Gastos Reembolsables
Avance Entregable: 100.0%
Presupuesto Comprometido del entregable: $ 40,939,118
Contratista # OT PO Valor$ %Avance
INDEQUIPOS S.A.S. 1165675 $ 28,540,948
100%
INDEQUIPOS S.A.S. 1165675 $ 1,619,480.0
100%
MASA CLCI-0195-13-00716 1165675 $ 10,778,690 100%
Entregable : Varios
Avance Entregable: 100.0%
Presupuesto Comprometido del entregable: $ 52,634,318
Contratista # OT PO Valor$ %Avance
INDEQUIPOS S.A.S CLCI-0312-13-035 1165675 $ 18,090,648 100%
INDEQUIPOS S.A.S. CLCI-0312-13-051 1165675 $ 6,364,920 100%
INDEQUIPOS S.A.S. CLCI-0312-13-070 1165675 $ 4,725,369 100%
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Automatización de pozos productores Andres Quijano
Fecha Finalización: 30-Dec-13
CONTROL DE CAMBIOS
Descripción del Cambio Justificación
EJECUCIÓN
20 Pozos PCP
60%
Alcance Fecha Inicio
28-Jan-13 28-May-13
11-Jun-13 10-Jul-13
Implementar en el Campo La Cira Infantas el Estándar para la Operación Petrolera Cercana a Comunidades – CPROX para los 93 pozos nuevos que se automatizarán.
Fecha Fin
Estimada Fecha Fin Real
Realizar la automatizacion de 10 pozos nuevos con sistema de levantamiento PCP, la automatizacion incluye pruebas
funcionales en ICONICS, montaje de THP, CHP y Radioenlace.
CUMPLIMIENTO ACUERDO DE PAGO 59 HORAS PERSONAL OPERATIVO PROYECTO LCI
Montaje de transmisor y prueba de lazo PCP pozo 2984 2-Sep-13 19-Sep-13
67 Pozos BEAM
92%
Alcance Fecha Inicio
28-Jan-13 28-May-13 2-Feb-13 28-May-13 8-Mar-13 28-Jun-13 27-May-13 28-Aug-13 27-Jul-13 10-Aug-13 18-Jun-13 30-Jun-13 18-Jun-13 30-Jun-13 Gasto reembolsable de las polizas del contrato CLCI-0312
según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Fecha Fin
Estimada Fecha Fin Real
Realizar la automatizacion de 10 pozos nuevos con sistema de levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Realizar la automatizacion de 10 pozos nuevos con sistema de levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Realizar la automatizacion de 10 pozos nuevos con sistema de levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Realizar la automatizacion de 10 pozos nuevos con sistema de levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Trabajos adicionales OT 054 de Desinstalacion e instalacion de de componentes SAM, Horas especialista LUFKIN, Pruebas de acompañamiento y desde Lowis
ADICIONALES DE AUTOMATIZACION POZOS SAM OT-21 (Tubing y accesorios, Horas de servicio Tecnico Especializado).
ADICIONALES DE OT-54 - AUTOMATIZACION POZOS BEAM NUEVOS (Tubing y accesorios, Horas de servicio Tecnico Especializado).
27-Jul-13 25-Sep-13 2-Feb-13 31-Dec-13 8-Jul-13 18-Jul-13 10-Aug-13 10-Sep-13 21-Oct-13 18-Nov-13 6 Pozos ESP 96%
Alcance Fecha Inicio
28-Jan-13 28-May-13
3-Mar-13 15-Mar-13 Realizar la automatizacion de 10 pozos nuevos con sistema de
levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Gasto reembolsable de las polizas del contrato CLCI-0312 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
LABORES DE CONFIGURACION Y MANTENIMIENTO EN SERVIDORES ICONICS Y SISTEMAS SCADA
ELABORACION DE TIPICOS Y LISTADO DE MATERIALES PARA POZOS PRODUCTORES SAM-PCP Y ESP, LOS CASOS SE MENCIONAN EN EL CAMPO DE NOTAS ADICIONALES, REALIZAR PLANO DE CONEXIONADO PARA ROTAFLEX
Reorientación y configuración de radios MDS, Revisión del SAM en pozo 3717 por desprendimiento correa, Emisión de As Built pozo 2511, Realizar típicos y listado de materiales unidades de bombeo (ESP-PCP y Bombeo Mecánico) Revisión del Sam pozo 3068 por desplazamiento de correa.
Realizar la automatizacion de 03 pozos nuevos con sistema de levantamiento BEAM, incluye la instalacion de la celda de carga, sensor de crank, sensor RPM, montaje del controlador SAM, configuracion de radioenlace y pruebas funcionales en la plataforma LOWIS.
Fecha Fin Estimada
Fecha Fin Real
Realizar la automatizacion 6 pozos nuevos con sistema de levantamiento ESP, la automatizacion incluye pruebas funcionales en LOWIS, montaje de THP, CHP y Radioenlace.
CONFIGURACION DE VARIADOR DE VELOCIDAD DEL POZO ESP CIRA2633 2874, (ADICIONALES OT 003)
1-Apr-13 30-Apr-13
2-Jul-13 31-Aug-13
5-Aug-13 30-Sep-13 RELIZAR LA AUTOMATIZACION DE 4 POZOS NUEVOS CON
COMPLETAMIENTO INICIAL ESP
RELIZAR LA AUTOMATIZACION DE 4 POZOS NUEVOS CON COMPLETAMIENTO INICIAL ESP
RELIZAR LA AUTOMATIZACION DE 4 POZOS NUEVOS CON COMPLETAMIENTO INICIAL ESP
16-Sep-13 31-Oct-13
1-Oct-13 15-Nov-13
Alcance Fecha Inicio
9-Oct-13 31-Oct-13
Varios
Alcance Fecha Inicio
24-Mar-13 6-Apr-13
11-Mar-13 4-May-13 Gasto reembolsable de las polizas del contrato CLCI-0312
según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
RELIZAR LA AUTOMATIZACION DE 5 POZOS NUEVOS CON COMPLETAMIENTO INICIAL ESP
RELIZAR LA AUTOMATIZACION DE 5 POZOS NUEVOS CON COMPLETAMIENTO INICIAL ESP
Fecha Fin
Estimada Fecha Fin Real
Gasto reembolsable de las polizas del contrato CLCI-0312 1. Poliza de seguro de cumplimiento particular
2. Poliza de seguro de responsablidad civil extracontractual derivada de cumplimiento
Acta de reembolsables de cumplimiento acuerdo de pago 59 horas personal operativo Proyecto Lci del 11 de Junio al 10 de Julio de 2013
Reembolsable Bono Alimentacion No Salarial Mes Agosto CLCI-0195
Fecha Fin
Estimada Fecha Fin Real
REALIZAR INSTALACION DE AUTOMATIZACIÓN CON CONTROLADOR SAM ACOPLANDOLO EL SISTEMA DE CONTROL SPEED SENTRY Y VSD DE LA UNIDAD TIPO ROTAFLEX
LEVANTAMIENTO TOPOGRAFICO Y ELABORACIÓN DE PLANOS TOPOGRAFIA INSTRUMENTACIÓN POZOS 1799 - 1858 - 1803 - 1716 - 0856 - 3201 - 1170 - 0750 - 3210 - 2053 - 2296 - 1780 - 2265 - 2264 - 0184 - 2148 - 2630 - 2556 - 0773 - 2931 - 2930 - 1011 - 2604 - 2651 - 0129 - 2086 - 2652 - 2299 - 0229 - 2660 - 3226 - 2859 - 3065 - 3311 - 3302 - 2813 - 3360 - 3411 - 3328 - 3374 - 2360 - 2665 - 2568 - 2502 – 1135
25-Jun-13 20-Jul-13
16-Jul-13 22-Jul-13 DOCUMENTACION DE INGENIERIA PARA EL MPONTAJE
MECNICO, CONEXIONADO ELECTRICO, PRUEBAS Y PUESTA EN SERVICIO DEL STUFFING BOX
REALIZAR LA REPARACIÓN DE BANCO DE DUCTO, INCLUYE EXCAVACIÓN TENDIDO DE CONDUIT Y CABLEADO, CONEXIONADO Y PRUEBA DE LAZO PARA VERIFICAR EL CORRECTO FUNCIONAMIENTO DEL SISTEMA. CIRA2593
INSTALACION DE SOPORTES METALICOS ADICIONALES PARA TRASLADO DE MASTIL Y ANTENA YAGUI EN POZOS CIRA2687, 2145
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Automatización de pozos productores Andres Quijano
30-Dec-13
CONTROL DE CAMBIOS
Nueva Fecha de Finalización
EJECUCIÓN
20 Pozos PCP
Novedades Implementar en el Campo La Cira Infantas el Estándar para la Operación Petrolera Cercana a Comunidades – CPROX para los 93 pozos nuevos que se automatizarán.
67 Pozos BEAM
Novedades
Se genera la orden para cubrir gastos que no estaban incluidos en la oferta inicial, se factura al 100%
Scada para pozos nuevos 2013
Se cambiaron tipicos para el 2013.
6 Pozos ESP
Novedades
Varios
Novedades Comentarios
Prueba piloto en POZO nuevo con unidad reciprocante
Pendientes documentales de planos As built pozos viejos
Prueba piloto montaje stuffing Box. Pozo nuevo
Por llegada de acometida electrica de nuevo pozo electrosumergible, toco reacomodar el mastil de comunicaciones para evitar accidentes HES a futuro.
Por llegada de acometida electrica de nuevo pozo electrosumergible, toco reacomodar el mastil de comunicaciones para evitar accidentes HES a futuro.
DATOS BASICOS DEL PROYECTO
Nombre: Automatización de Pozos Inyectores 2013 Líder Responsible: Andres Quijano
Alcance: Implementar el monitoreo de 59 pozos inyectores nuevos en el campo LCI distribuidos hasta en 10 manifolds nuevos.
Fecha Inicio: 1/8/2013
% Avance Global: 44.34%
% Presupuesto Comprometido: 58.27%
Presupuesto Asignado Construccion: $ 2,630,156,400 Presupuesto Comprometido: $ 1,532,539,247 Saldo liberado: $ 92,917,722 CONTROL DE CAMBIOS
Fecha Descripción del Cambio
9/20/2013 Presupuesto de Construccion
PO: 1166192 EJECUCIÓN
x Entregable 1: CS 4AN
Avance Entregable: 100.00%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 170,097,918 Estado del Entregable: Finalizado Liberacion de Saldo: $ 92,917,722
Contratista # OT PO Valor$ %Avance
c
i PIL CLCI-0305-13-020 1166192 $ 57,024,042 100% e Je Jaimes CLCI- 0237-13-0181 1166192 $ 32,087,141 100% i PIL CLCI-0305-13-001 1166192 $ 4,015,371 100% c
OCTAVIO CEBALLOS MUÑETON SA-LCI-0121-13-009 1166192 $ 5,699,434 100%
e
Je Jaimes CLCI- 0237-13-0296 1166192 $ 6,085,850 100%
x Entregable 2: CS 60
Avance Entregable: 59.63%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 173,395,991 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i
c Adalberto Jesus Rodelo OS-LCI-0200-13-003 1166192 $ 55,756,531 100%
e JE Jaimes CLCI- 0237-13-0198 1166192 $ 53,160,215 100%
i
PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
c
Leonardo Guerrero OS-LCI-0212-13-002 1166192 $ 3,439,832 0%
x Entregable 3: CS 62
Avance Entregable: 72.79%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 191,444,633 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
c
OCTAVIO CEBALLOS MUÑETON SA-LCI-0121-13-004 1166192 $ 80,542,002 100%
i
PIL CLCI-0305-13-012 1166192 $ 57,024,042 100%
e
Je Jaimes CLCI- 0237-13-0180 1166192 $ 43,625,597 100%
c
i
PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
x Entregable 4: CS 63
Avance Entregable: 66.34%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 180,769,757 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-013 1166192 $ 57,024,042 95%
c
Adalberto Jesus Rodelo OS-LCI-0200-13-002 1166192 $ 62,994,737 100%
c
Leonardo Guerrero OS-LCI-0212-13-002 1166192 $ 3,439,832 0%
i PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
e JE Jaimes CLCI- 0237-13-0250 1166192 $ 53,295,775 100%
x Entregable 5: CS 61
Avance Entregable: 59.83%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 183,617,524 Estado del Entregable: Por Iniciar
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i
PIL CLCI-0305-13-011 1166192 $ 57,024,042 60%
c
Adalberto Jesus Rodelo OS-LCI-0200-13-001 1166192 $ 63,274,753 100%
c
i
PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
i
PROCTEK LTDA CLCI-0234-13-105 1166192 $ 1,744,488 100%
e Je Jaimes CLCI- 0237-13-0249 1166192 $ 54,119,038 100%
x Entregable 6: CS 69
Avance Entregable: 48.37%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 181,981,659 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-015 1166192 $ 57,024,042 10%
i
PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
i
PROCTEK LTDA CLCI-0234-13-105 1166192 $ 1,744,488 100%
i PIL CLCI-0305-13-026 1166192 $ 372,675 100%
e Je Jaimes CLCI- 0237-13-0268 1166192 $ 58,097,264 100%
c Adalberto Jesus Rodelo OS-LCI-0200-13-004 1166192 $ 57,287,987 100%
x Entregable 7: CS 70
Avance Entregable: 2.18%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 61,039,413 Estado del Entregable: Por Iniciar
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-016 1166192 $ 57,024,042 3% i PIL CLCI-0305-13-001 1166192 $ 4,015,371 100% e 1166192 0% x Entregable 8: CS 66 Avance Entregable: 15.01%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 114,089,092 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-017 1166192 $ 57,024,042 25%
i
e
Je Jaimes CLCI- 0237-13-0304 1166192 $ 53,049,679 40%
c
x Entregable 9: CS 67
Avance Entregable: 16.55%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 168,976,554 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-018 1166192 $ 57,024,042 3%
i
PIL CLCI-0305-13-001 1166192 $ 4,015,371 100%
e Je Jaimes CLCI- 0237-13-0305 1166192 $ 50,400,624 75%
c
Leonardo Guerrero OS-LCI-0212-13-001 1166192 $ 57,536,517 70%
x Entregable 10: CS 68
Avance Entregable: 2.72%
Presupuesto Asignado del entregable: $ 263,015,640 Presupuesto Comprometido del entregable: $ 61,329,299 Estado del Entregable: Por Iniciar
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-019 1166192 $ 57,024,042 5%
i
i PIL CLCI-0305-13-001 1166192 $ 4,015,371 100% c 1166192 0% x Entregable: Varios Avance Entregable: 82.8%
Presupuesto Comprometido del entregable: $ 45,797,406
Contratista # OT PO Valor$ %Avance
i PIL CLCI-0305-13-029 1166192 $ 15,779,751 50%
e
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Automatización de Pozos Inyectores 2013 Andres Quijano
Implementar el monitoreo de 59 pozos inyectores nuevos en el campo LCI distribuidos hasta en 10 manifolds nuevos.
1/8/2013 Fecha Finalización: 11/14/2013
CONTROL DE CAMBIOS
Justificación
EJECUCIÓN
CS 4AN
Alcance Fecha Inicio Fecha Fin Real
29-Apr-13 1-Jun-13 3-Jul-13 Se resta 1MMUSD al presupuesto inicial (USD 2.094.575), por ahorros debidos a la construcción
de cerramientos en malla eslabonada en lugar de casetas en mampostería.
Fecha Fin Estimada
INSTALACIÓN DE CERRAMIENTO EN MALLA ESLABONADA DEL MANIFOLD 4AN
15-May-13 22-Jun-13 8-Nov-13
28-May-13 25-Jun-13
2-Aug-13 15-Aug-13
28-May-13 25-Jun-13
CS 60
Alcance Fecha Inicio Fecha Fin Real
15-Jun-13 22-Jul-13 5-Nov-13 INSTRUMENTACION DE CASETA 2013
MANIFOLD 4AN
Construcción de malla a tierra, banco de ductos, montaje de equipos, construcción de línea a 480V
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Suministro e instalacion de concertina, incluye alambre galavanizado para amarres,
Suministro, colocación, conformación y nivelación de material de relleno tipo grava, espesor 10 cm
Obras adicionales a las facilidades eléctricas para Manifold 4AN (Cambio de breacker para la alimentación de la línea de 480V e instalación de caseta)
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 60
29-Jun-13 28-Oct-13
13-Jun-13 10-Jul-13
31-Oct-13 15-Nov-13
CS 62
Alcance Fecha Inicio Fecha Fin Real
CERRAMIENTO DEL MANIFOLD 62 29-Apr-13 1-Jun-13 3-Jul-13
15-May-13 22-Jun-13 5-Nov-13
4-Jun-13 27-Jun-13
24-Jun-13 10-Jul-13 INSTALACIÓN DE CERRAMIENTO EN MALLA
ESLABONADA DEL MANIFOLD 60
Facilidades eléctricas para Manifold 60 (Construcción de malla a tierra, banco de ductos, montaje de equipos, construcción de línea a 480V).
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
OBRA CIVILES PARA EL SUMINISTRO, COLOCACION E INSTALACION DE GRAVAS Y CONCERTINAS PERIMETRALES PARA EL MANIFOLD 60, 61, 63, 69. Fecha Fin Estimada INSTRUMENTACION DE CASETA 2013 MANIFOLD 62
Instalación de Malla a Tierra, Tableros e Iluminación
SUMINISTRO E INSTALACION DE CONCERTINA Y GRAVA PARA EL CERRAMIENTO DEL MANIFOLD 62
CS 63
Alcance Fecha Inicio Fecha Fin Real
15-Jun-13 22-Jul-13
29-Jun-13 28-Oct-13
31-Oct-13 15-Nov-13
3-Aug-13 25-Aug-13
CS 61
Alcance Fecha Inicio Fecha Fin Real
15-Jun-13 22-Jul-13
29-Jun-13 28-Oct-13
31-Oct-13 15-Nov-13 Gasto reembolsable de las pólizas del contrato
CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 63
INSTALACIÓN DE CERRAMIENTO EN MALLA ESLABONADA DEL MANIFOLD 63
OBRA CIVILES PARA EL SUMINISTRO, COLOCACION E INSTALACION DE GRAVAS Y CONCERTINAS PERIMETRALES
PARA EL MANIFOLD 60, 61, 63, 69.
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Instalación de Malla a Tierra, Tableros e Iluminación
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 61
INSTALACIÓN DE CERRAMIENTO EN MALLA ESLABONADA DEL MANIFOLD 61
OBRA CIVILES PARA EL SUMINISTRO, COLOCACION E INSTALACION DE GRAVAS Y CONCERTINAS PERIMETRALES
1-Mar-13 30-Apr-13
3-Aug-13 25-Aug-13
CS 69
Alcance Fecha Inicio Fecha Fin Real
26-Jul-13 5-Sep-13 1-Mar-13 30-Apr-13 3-Jan-13 30-Apr-13 27-Aug-13 24-Sep-13 7-Oct-13 28-Oct-13 31-Oct-13 15-Nov-13 Gasto reembolsable de las pólizas del contrato
CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Reconocimiento económico de 59 horas laborales según acta de acuerdo Occidental Andina y la USO del 21 de mayo de 2013 Construcción de las facilidades eléctricas para Manifold 61
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 69
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Reconocimiento económico de 59 horas laborales según acta de acuerdo Occidental Andina y la USO del 21 de mayo de 2013
Reconocimiento económico de 59 horas laborales según acta de acuerdo Occidental Andina y la USO del 21 de mayo de 2013
Instalación de Malla a Tierra, Tableros e Iluminación
INSTALACIÓN DE CERRAMIENTO EN MALLA ESLABONADA DEL MANIFOLD 69
OBRA CIVILES PARA EL SUMINISTRO, COLOCACION E INSTALACION DE GRAVAS Y CONCERTINAS PERIMETRALES
CS 70
Alcance Fecha Inicio Fecha Fin Real
6-Aug-13 13-Sep-13
Cerramiento
CS 66
Alcance Fecha Inicio Fecha Fin Real
6-Aug-13 13-Sep-13
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 70
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Construcción de malla a tierra, banco de ductos, montaje de equipos, construcción de línea a 480V
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 66
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
14-Oct-13 18-Nov-13
Cerramiento
CS 67
Alcance Fecha Inicio Fecha Fin Real
6-Sep-13 13-Oct-13
14-Oct-13 11-Nov-13
24-Oct-13 14-Nov-13
CS 68
Alcance Fecha Inicio Fecha Fin Real
9/6/2013 10/13/2013
6/26/2013 7/3/2013 Construcción de malla a tierra, banco de ductos,
montaje de equipos, construcción de línea a 480V
Fecha Fin Estimada
INSTRUMENTACION DE CASETA 2013 MANIFOLD 67
Gasto reembolsable de las pólizas del contrato CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Construcción de malla a tierra, banco de ductos, montaje de equipos, construcción de línea a 480V
Obra civiles para la construcción de cerramiento para el manifold 67. Fecha Fin Estimada INSTRUMENTACION DE CASETA 2013 MANIFOLD 68 LEVANTAMIENTO TOPOGRAFICO Y
Cerramiento
Varios
Alcance Fecha Inicio Fecha Fin Real
10/09/13 30/09/13
11/08/13 14/09/13 Gasto reembolsable de las pólizas del contrato
CLCI-0305 según lo dispuesto en el Anexo B " Tarifas" Numeral 7. "El costo de las pólizas solicitadas en el anexo C Seguros serán pagadas al contratista como un gasto reembolsable"
Construcción de malla a tierra, banco de ductos, montaje de equipos, construcción de línea a 480V
Fecha Fin Estimada
FACILIDADES PARA LA INSTRUMENTACION DE CASETA DE MANIFOLD 57 ASI:
• Facilidades e Instrumentación para la línea de 4 pozos inyectores y manifold.
• Marquillado, Conexion y energizacion del tablero PLC.
• Pruebas de Comunicaciones.
• Verificacion de la instrumentacion instalada. • Pruebas de la Instrumentacion Instalada desde caseta hasta servidor.
CERTIFICACIÓN RETIE A LAS CASETAS 1A, 24, 31, 39, 40, 42, 50, 51, 52, 53, 54, 55, 57, 58, 59
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Automatización de Pozos Inyectores 2013 Andres Quijano
Implementar el monitoreo de 59 pozos inyectores nuevos en el campo LCI distribuidos hasta en 10 manifolds nuevos.
11/14/2013
CONTROL DE CAMBIOS
Nueva Fecha de Finalización
EJECUCIÓN
CS 4AN
CS 60
Novedades
Debido a la ubicacion del manifold, toco realizar una mejora a nivel de comunicaciones en la torre OXY3 para poder dar cobertura, una vez finalizado esto el dia 7/11/13 se terminaran las pruebas en este manifold.
Pendiente Conexionado de cable de alimentacion por parte electrica.
CS 62
CS 63
Novedades
CS 61
Novedades
Pendiente automitizar 1 pozo que ingreso despues de pruebas SAT.
Figurado y tendido de tuberia, tendido de cable, montaje de VORTEX
CS 69
Novedades
CS 70
Novedades
Pendiente diseño para generar OT
En aprobación OT
CS 66
Novedades
* Pendiente cerramiento civil y facilidades mecánicas y eléctricas. * Se presenta hurto de 4 TX de flujo Vortex con las siguientes caracteristicas:
1. Vortex Foxboro Modelo 84F S/N: 12510094 2. Vortex Foxboro Modelo 84F S/N: 12510096 3. Vortex Foxboro Modelo 84F S/N: 12510104 4. Vortex Foxboro Modelo 84F S/N: 13040798
En aprobación OT
CS 67
Novedades
* Se realizo retiro de la instrumentacion.
CS 68
Novedades
Pendiente limpieza de sedimentación por área civil.
Pendiente limpieza de sedimentación por área civil.
* Se realizo retiro de la instrumentacion. * Se entraga 2 Medidores de flujo a Masa para su montaje.
Pendiente aprobacion de OT
Varios
Novedades
Alcance 2012
Recien llega la ingeniería para elaboración de OT
Alcance 2012. Por robo de la acometida no se pudo realizar el año pasado y por eso se va a realizar en el 2013
DATOS BASICOS DEL PROYECTO
Nombre: Actualizacion sistema de control y comunicaciones Líder Responsible: Andres Quijano
Alcance:
Fecha Inicio: 1/1/2013
% Avance Global: 28.7%
% Presupuesto Comprometido: 38.0%
Presupuesto Asignado Construccion: $ 1,757,379,600 Presupuesto Comprometido: $ 667,918,192 Saldo liberado: $ - CONTROL DE CAMBIOS
Fecha Descripción del Cambio
9/20/2013 Presupuesto de construcción
PO: 1165966 EJECUCIÓN
x Entregable 1: Civil & Structural (0501)
Avance Entregable: 3.6%
Presupuesto Asignado del entregable: $ 81,532,800 Presupuesto Comprometido del entregable: $ 2,973,030 Estado del Entregable: Por Iniciar
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
c IDOMEN LTDA CLCI-0297-13-421 1165966 $ 2,519,089 100%
* Obras para el mejoramiento de la infraestructura de comunicaciones en ECO1, C1530, C1832, OXY1. * Obras para el mejoramiento de la infraestructura de comunicaciones en ECO2.
* Desmantelamiento de monopolos C1530, C1832, OXY1. * Instalacion de WhatsUp Gold
c IDOMEN LTDA CLCI-0297-13-423 1165966 $ 453,941 100%
x Entregable 2: Electrical (0504)
Avance Entregable: 19.4%
Presupuesto Asignado del entregable: $ 179,373,600 Presupuesto Comprometido del entregable: $ 34,733,829 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
Contratista # OT PO Valor$ %Avance
e
Je Jaimes CLCI- 0237-13-0228 1165966 $ 10,417,355 100%
e
Tenelec OS-63000007389-13-001 1165966 $ 24,316,474 100%
x Entregable 3: Instrumentation & Automation (0505)
Avance Entregable: 21.8%
Presupuesto Asignado del entregable: $ 1,058,310,000 Presupuesto Comprometido del entregable: $ 323,267,887 Estado del Entregable: En Ejecucion
Liberacion de Saldo: ---
PROCTEK CLCI-0234-13-083 1165966 $ 66,467,369 100%
INDEQUIPOS S.A.S. CLCI-0312-13-041 1165966 $ 1,562,877 100%
PROCTEK CLCI-0234-13-078 1165966 $ 29,543,333 100%
INDEQUIPOS S.A.S. CLCI-0312-13-052 1165966 $ 6,364,920 100%
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Actualizacion sistema de control y comunicaciones Andres Quijano
Fecha Finalización: 12/31/2013
CONTROL DE CAMBIOS
Justificación
EJECUCIÓN
Civil & Structural (0501)
Alcance
11-Jul-13 10-Aug-13
* Obras para el mejoramiento de la infraestructura de comunicaciones en ECO1, C1530, C1832, OXY1. * Obras para el mejoramiento de la infraestructura de comunicaciones en ECO2.
* Desmantelamiento de monopolos C1530, C1832, OXY1.
* Paralelamente se realizará el mejoramiento de los sistemas de control.
Se le restaron 350 KUSD al presupuesto por ahorros en la ejecución de acometidas eléctricas de torres y de desmantelamiento de monopolos, ahorros por construcción de tablero a prueba de intemperie en cambio de cuarto de equipos para torre ECO1 y cancelación de la implementación
del sistema de monitoreo de redes de comunicación.
Fecha Inicio Fecha Fin Estimada Fecha Fin Real
Equipo Minimo del periodo 11 de Julio al 10 de Agosto de 2013
Electrical (0504)
Alcance
22-Jun-13 24-Jun-13
10-Aug-13 13-Aug-13
Instrumentation & Automation (0505)
Alcance
Gasto reembolsable de las Póliza de Seguro de Vida Colectivo según lo dispuesto en el númeral 7 del "anexo B - Tarifas" durante el periodo 24 de Octubre de 2012 al 08 de Agosto de 2013
Fecha
Inicio Fecha Fin Estimada Fecha Fin Real
Construcción de las facilidades eléctricas para la Antena 1530
CONSTRUCCION DE ACOMETIDA ELECTRICA PARA ALIMENTACION DE TABLEROS EN ANTENA DE COMUNICACIONES DE LCI-01 Y ANTENA DE COMUNICACIONES OXY1 Fecha Inicio Fecha Fin Estimada Fecha Fin Real
8-Apr-13 8-May-13
10-May-13 15-Apr-13
20-Jan-13 10-Feb-13
30-May-13 30-Jun-13
27-May-13 6-Jun-13 Desmantelamiento de tres (3) monopolos, instalación
y montaje de equipos de comunicación en torres de comunicaciones nuevas y radios MDS para monitoreo de pozos.
REALIZAR LAS ADECUACIONES NECESARIAS PARA LA PUESTA A TIERRA DEL ENCERRAMIENTO DE LA TORRE OXY-1
DARLE CONTINUIDAD A LA ORDEN DE TRABAJO 51 DONDE SE TRABAJO LA MIGRACION DE DATOS DE TREND WORX A OSI-PI, CON ESTA ORDEN SE CULMINAN LAS LABORES DE MIGRACION DE HISTORICOS ENTRE LAS PLATAFORMAS
SUPERVISAR TRABAJOS REALIZADOS POR UN TERCERO EN TORRES DE COMUNICACIÓN CIRA 1530 - 1832 Y OXY 1
-1. Revisión de la Ingenieria suministrada por OXY. -2. OSI-PI Creación y pruebas de los estados digitales para la estación LCI07, planta PIA3 de los proyectos cargados de enero 2013 a la fecha.
-3. Emisión de la documentación de los estados digitales.
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Actualizacion sistema de control y comunicaciones Andres Quijano
12/31/2013
CONTROL DE CAMBIOS
Nueva Fecha de Finalización
EJECUCIÓN
Civil & Structural (0501)
Electrical (0504)
Novedades
Instrumentation & Automation (0505)
* Se finalizó verificación y aprobación de los estados digitales
DATOS BASICOS DEL PROYECTO
Nombre: Medidores Multifasicos
Líder Responsible: Juan Carlos Lopez
Alcance: Entregar a la operación 2 medidores multifasicos marca Pietro Fiorentini (1 de 0,8"y otro de 1,3") para lograr medir los pozos y establecer estrategias correctas de operación en aras de mejorar la producción.
Fecha Inicio: 18-Feb-13
% Avance Global: 3.65%
% Presupuesto Comprometido: 30.51%
Presupuesto Asignado Construccion: $ 765,000,000 Presupuesto Comprometido: $ 233,365,294 Saldo liberado: $ - CONTROL DE CAMBIOS
Fecha Descripción del Cambio
PO: 1166912 EJECUCIÓN
Entregable 1: Mechanical (0502)
Avance Entregable: 11.09%
Presupuesto Asignado del entregable: $ 252,000,000 Presupuesto Comprometido del entregable: $ 27,952,700 Estado del Entregable: Por Iniciar
Liberacion de Saldo: ---
Contratista # OT PO Valor$
INEMEC LTDA SA-LCI-0132-13-002 1166912 $ 27,952,700
Entregable 2: Electrificacion de 15 Serpentinas (0504)
Avance Entregable: 0.0%
Presupuesto Comprometido del entregable: $ 81,533,595 Estado del Entregable: Por Iniciar
Liberacion de Saldo: --- Contratista # OT PO Valor$ CDE CLCI- 0344-13-002 1166912 $ 81,533,595 Je Jaimes M A L L A A T IE R R A SS105 SS120B SS21A SS1A SS130A SS109B SS145A SS36A SS68 SS68D SS98 Meta 11 Ejecutados 0 % Ejecutado 0.00%
Masa 195 (medidores fiorentini)
# Serpentina Separador MECÁNICA
FRENTE
(UBICACIÓN) BANCO DE DUCTOS
CERRAMIENTO GRAVILLA PINTURA PTA. DIAMANTE PROT. VEHIC. PLACAS CASETAS FECHA EJECUCIÓN
Entregable 3: Varios
Avance Entregable: 100.0%
Presupuesto Comprometido del entregable: $ 123,878,999
Contratista # OT PO Valor$
Je Jaimes CLCI- 0237-13-0257 1166912 $ 53,014,905
Tenelec SA-LCI-0129-13-010 1166912 $ 58,857,032
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Medidores Multifasicos Juan Carlos Lopez
Entregar a la operación 2 medidores multifasicos marca Pietro Fiorentini (1 de 0,8"y otro de 1,3") para lograr medir los pozos y establecer estrategias correctas de operación en aras de mejorar la producción.
18-Feb-13 Fecha Finalización: 16-Oct-13
CONTROL DE CAMBIOS
Descripción del Cambio Justificación
EJECUCIÓN
Mechanical (0502)
%Avance Alcance Fecha Inicio Fecha Fin Estimada Fecha Fin Real
100% 31-Oct-13 1-Nov-13
Electrificacion de 15 Serpentinas (0504)
Movilizacion de equipos desde la base de SETIP hasta la serpentina 100A
Descargue de los equipos transportados en la serpentina 100A.
%Avance Alcance Fecha Inicio Fecha Fin Estimada Fecha Fin Real
0%
23-Sep-13 11-Oct-13ALUMBRADO LINEA PONDERADO
OBSERVACIONES
Construcción de líneas de baja tensión y banco de ductos para la energización de TBT en las serpentinas 105, 120B, 21A, 1A y 130A. IN S TA L A C IÓ N D E E Q U IP O S / C O N E X IO N A D O T B T COMPLETAMIENTO / ENERGIZACIÓN
%Avance Alcance Fecha Inicio Fecha Fin Estimada Fecha Fin Real
100.00%
7/11/2013 8/14/2013100.00%
3/19/2013 3/25/2013100.00%
11/08/13 14/09/13Certificación RETIE a las Serpentinas 2B, 4, 8, 8A, 18, 28A, 36, 37A, 37C, 38A, 51A, 52A, 58A, 77B, 105B, 111B, 111C, 117, 121, 121A, 127, 127A, 138, 140, 145, 147, 154
REPARACIONES ELECTRICAS PENDIENTES EN LOS TRAILER FIORENTINI
Certificación RETIE a las Serpentinas 25A, 58C, 81, 88B, 90A, 105A
MAJOR FACILITIES PROJECTS - HOJA DE VIDA DE PROYECTO
DATOS BASICOS DEL PROYECTO
Medidores Multifasicos Juan Carlos Lopez
Entregar a la operación 2 medidores multifasicos marca Pietro Fiorentini (1 de 0,8"y otro de 1,3") para lograr medir los pozos y establecer estrategias correctas de operación en aras de mejorar la producción. 16-Oct-13
CONTROL DE CAMBIOS
Nueva Fecha de Finalización
EJECUCIÓN
Mechanical (0502)
Novedades
Novedades
Novedades Comentarios
Alcance medidores multifásicos año 2012.
Alcance medidores multifásicos año 2012.
Alcance medidores multifásicos año 2012.
DATOS BASICOS DEL PROYECTO
Nombre: Troncales de Producción 2013
Líder Responsible: César Beltrán
Alcance:
Fecha Inicio: 1-Mar-13
% Avance Global: 88.78%
% Presupuesto Comprometido: 188.14%
Presupuesto Asignado Construccion: $ 3,183,696,000 Presupuesto Comprometido: $ 5,989,695,871
Saldo liberado: ---
CONTROL DE CAMBIOS
Fecha Descripción del Cambio
9/20/2013 Adicion de 1 MMUSD al presupuesto.
PO: 1167693 EJECUCIÓN
x Entregable: Varios
Avance Entregable: 90.25%
Presupuesto Comprometido del entregable: $ 228,968,838
Contratista # OT PO Valor$ %Avance
m ST&P CLCI-0288 -13-094 1167693 $ 78,353,698 84%
Troncal Cira Este a Estación LCI-3A, 6" 700 m, 8" 2300 m
Linea de transferencia de agua producida de LCI6A a PIA6, 14" 3700 m. Línea de crudo de LCI2A a Planta deshidratadora. 6" 1400 m, 12" 4200m. Troncal Infantas Sur a Estación LCI-7, 6" 2500 m
m ST&P CLCI-0288 -13-090 1167693 $ 22,544,281 99%
m MASA CLCI-0195 -13-00554 1167693 $ 37,108,994 85%
m INSERCOR LIMITADA SA-LCI-0101-13-008 1167693 $ 1,086,176 100%
m MASA CLCI-0195-13-00584 1167693 $ 13,189,907 100% m MASA CLCI-0195-13-00585 1167693 $ 10,857,959 100% m ST&P CLCI-0288 -13-0110 1167693 $ 8,399,599 62% m ST&P CLCI-0288 -13-0114 1167693 $ 3,286,892 100% m ST&P CLCI-0288 -13-0115 1167693 $ 3,773,964 79% m MASA CLCI-0195-13-00536 1167693 $ 31,291,140 100% m MASA CLCI-0195-13-00608 1167693 $ 2,175,835 100%
