Universidad Nacional del Litoral
Programa de Planificación Edilicia .
San Jerónimo 3575. (3000) Santa Fe TelFax: 0342-4575110. Int.248 4°ETAPA RESTAURACIÓN CARPINTERIAS
FACULTAD DE CIENCIAS JURIDICAS Y SOCIALES MEMORIA DESCRIPTIVA
El trabajo consiste en retirar las persianas de enrollar y por otro lado, en la restauración y reparación de las partes restantes de las aberturas del segundo piso de la FCJS.
Las aberturas están constituida podríamos decir, en dos partes:

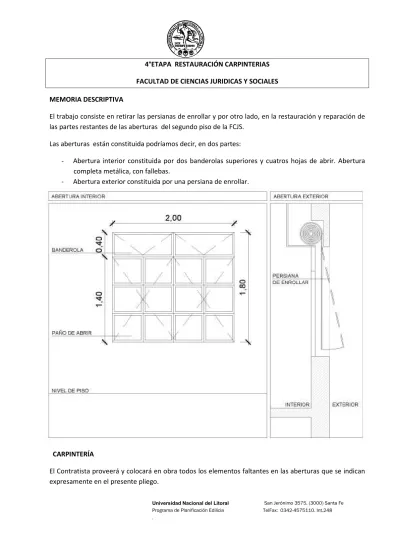

- Abertura interior constituida por dos banderolas superiores y cuatros hojas de abrir. Abertura completa metálica, con fallebas.
- Abertura exterior constituida por una persiana de enrollar.
CARPINTERÍA
El Contratista proveerá y colocará en obra todos los elementos faltantes en las aberturas que se indican expresamente en el presente pliego.
Universidad Nacional del Litoral
Programa de Planificación Edilicia .
San Jerónimo 3575. (3000) Santa Fe TelFax: 0342-4575110. Int.248
El Contratista deberá ejecutar los trabajos de forma que resulten completos y adecuados a su fin, la concordancia con los conceptos generales trazados en el presente pliego y cualquier otra documentación que se adjuntare al mismo.
Todos los materiales, herrajes, accesorios y dispositivos a instalar en las aberturas, a fin de su recuperación y/o puesta en funcionamiento, serán exactamente los que correspondan según las características de la carpintería, las posibles variaciones o cambios se someterán a juicio de la Inspección que podrá o no, aceptarlas. En tal sentido, el Contratista presentará muestras de los componentes, antes de ejecutar los trabajos.
Las medidas expresadas en los planos indican con aproximación las dimensiones definitivas y el Contratista las aceptará sujetas a pequeñas variaciones. Las medidas serán definitivas sólo cuando el Contratista las haya verificado en obra, por su cuenta y riesgo, siendo así responsable único de estas mediciones.
Se adjunta documentación gráfica donde consta la ubicación en planta de las aberturas a intervenir. TAREAS A EJECUTAR
Se repararán diecisiete (17) ventanas existentes, que se indican a continuación: V01, V02, V03, V04 ,V05, VC6, V07, V08 Y V09 correspondientes al lateral que da al patio Oeste y V10, V11, V12, V13, V14, V15, V16 y V17 correspondientes al patio Este. La medida final de cada abertura es de alto 1.80m y 2.00m de ancho salvo las V09 y V17 que son más chicas.
La reparación incluirá el arreglo de todos los componentes del sistema a modo de asegurar el perfecto funcionamiento. Abarcará elementos tales como soportes, ejes, topes, guías, fallebas, etc. Se debe respetar para la restauración los diferentes tipos de aperturas que las mismas presentan.
Se debe tener en cuenta que todo trabajo que se realice no debe contemplar la posibilidad de tareas de albañilería que dañen la mampostería original del edificio por lo que se deberá pensar, de ser necesario, en estructuras secundarias soldadas a las existente evitando muecas o hendiduras que den feo aspecto a las aberturas. Todas las fijaciones serán a través de remaches para garantizar una buena y duradera sujeción.
EXTRACCION
De las 17 aberturas deberá extraerse las persianas de enrollar completa, entendiéndose por completa, todas las estructuras que hagan a su funcionamiento.
Como consecuencia del retiro de las persianas se generara un espacio vacío tanto del lado interior como del exterior. Deberá cubrirse con una única pieza de chapa galzanizada calibre 16 del lado exterior( pintada del color de la abertura) y con una pieza de placa de yeso del lado interior. Ambas tapas deberán quedar a plomo de la terminación lindante.
Universidad Nacional del Litoral
Programa de Planificación Edilicia .
San Jerónimo 3575. (3000) Santa Fe TelFax: 0342-4575110. Int.248 Espacio a cubrir del lado exterior
MATERIAL DE DESCARTE
La empresa deber retirar todo el material de demolición, como de obra entregando el trabajo perfectamente limpio.
PINTURA
Todas las superficies de las aberturas, la chapa de cierre exterior y el tapa rollo interior deben ser terminados con la aplicación de pintura, responderán a las indicaciones sobre tipo, color, etc. Todos los materiales a emplearse serán de primera calidad y responderán a las características de fábrica. El color será estipulado por la unidad de inspección al momento de realizar el trabajo, teniendo en cuenta que será dentro de la gama de un blanco antiguo.
Universidad Nacional del Litoral
Programa de Planificación Edilicia .
San Jerónimo 3575. (3000) Santa Fe TelFax: 0342-4575110. Int.248
Todas las superficie que deban pintarse se prepararán corrigiendo los defectos, manchas o asperezas que pudieran tener las maderas y la herrería existente.
Será condición indispensable para la aceptación de los trabajos, que éstos tengan un acabado perfecto, no admitiéndose señales de pinceladas, pelos pegados, etc.
Se cuidará muy especialmente el recorte, bien limpio y perfecto en los contra vidrios, herrajes, zócalos, contramarcos, mamposterías, etc.
ESMALTE SINTÉTICO SOBRECARPINTERÍA METÁLICA Y HERRERÍA
Se le aplicará esmalte sintético a la herrería incorporada a las aberturas objeto de la presente Obra. Se desengrasará a fondo toda la herrería fija con aguarrás.
Se aplicarán dos (2) manos de Convertidor de Óxido, acabado mate, color igual que el existente, Probase Convertidor de Oxido, de Sherwin Williams o calidad equivalente superior, dejando secar 3hs, entre mano y mano.
Finalmente se aplicarán dos (2) manos de Esmalte Sintético de Sherwin Williams o calidad equivalente o superior, color ídem existente, dejando secar 3hs entre manos.
FORMA Y MODALIDAD DE TRABAJO
Los trabajos deben poseer garantía por el término de 1 año a partir de la recepción provisoria de los mismos.
Los trabajos descriptos den incluir materiales, mano de obra y todo lo necesario para la ejecución de los mismos.
Universidad Nacional del Litoral
Programa de Planificación Edilicia .
San Jerónimo 3575. (3000) Santa Fe TelFax: 0342-4575110. Int.248
