Teoría de la decisión
Unidad 03.- Decisiones bajo certidumbre
Decisiones en gestión de proyectos
Decisiones en gestión de proyectos
PERT/CPM
Project Evaluation & Review Technique / Critical Path Method
Método de administración y gestión de proyectos:
Permite analizar las tareas involucradas en la culminación de un proyecto
Posibilita el análisis probabilístico de la duración de proyectos
Evidencia las relaciones entre las tareas en términos de tiempo
Posibilita la administración de la relación duración/costo de los proyectos
Facilita el control de la ejecución del presupuesto del proyecto
Posibilita una mejor gestión del ingreso/egreso de talento humano al pro.
PERT/CPM
La red
La red es la representación gráfica de las tareas, sus relaciones y su flujo
. Los nodos representan eventos que marcan el inicio/fin de actividades
. Los “arcos” representan las actividades y son direccionales
. Todas las actividades están precedidas y finalizan en un nodo de evento
. Todas las actividades están precedidas y finalizan en un nodo de evento
. Dos actividades no pueden tener los mismos eventos de principio y fin
. Ninguna tarea puede estar desconectada del flujo representado en la red
. Los eventos se representan de esta forma
. Las actividades se representan de esta forma
11
10 12
PERT/CPM
La lógica de red
A B C
(a)
C
(d)
C
B A
C
B A
(b)
A
C B
(c)
(e)
(f) B
A
C
B A
PERT/CPM
Ejercicio: Proyecto aplicación
Tabla de Actividades
No
. Actividad Código
Tiempo
(sem) Predecesores 1
Selección de Recursos
SRC 3,0-2
Revisión de modelo conceptual
RVC 1,0 -3Diseño preliminar conjunto con el Usuario
DPU 3,0 RVC 4Diseño definitivo
Diseño definitivo
DPD 3,5 DPUDPU 5Preparación de especificaciones
PSP 1,0 DPU6
Programación del prototipo
PGP 3,5 DPD, PSP 7Reorganización de la BD
RBD 1,0 DPD, PSP 8Depuración de la programación
PGD 2,0 RBD, INF 9Prueba piloto
PIL 0,5 RBD, PGP 10Prueba de integración
PIN 0,5 PIL-1 2 3 4
5
6
7 8
9 10
RVC/1 DPU/3 SRC/3
PSP/1
DPD/2 PGP/2,5
RBD/1
PIL/0,5
PIN/0,5
PGD/2
IAP/0,5
0 0 1 1 4 4
7,5 7,5 11 11 11,5 11,5
8,5 10 12 12 13,5 13,5 5 7,5
PERT/CPM
Red calculada
INF/3,5
PSP/1
CIN/1,5
11
10 12
Proyecto Aplicación. Red de Actividades
PERT/CPM
Los tiempos en la red del proyecto
Tabla de tiempos
Código
Es
Ls
Ef
Lf
Holgura
SRC
0,0
1,0
3,0
4,0
1,0
RVC
0,0
1,0
1,0
1,0
0,0
DPU
1,0
1,0
3,5
3,5
0,0
DPD
4,0
4,0
7,5
7,5
0,0
PSP
4,0
6,5
5,0
7,5
2,5
PSP
4,0
6,5
5,0
7,5
2,5
PGP
7,5
7,5
11,0
11,0
0,0
RBD
7,5
9,0
8,5
10,0
1,5
PGD
8,5
10,0
10,5
12,0
1,5
PIL
11,0
11,0
11,5
11,5
0,0
PIN
11,5
11,5
12,0
12,0
0,0
CIN
8,5
10,5
10,0
12,0
2,0
IAP
12,0
12,0
13,5
13,5
0,0
PERT/CPM
La incertidumbre en PERT.
Los tiempos del proyecto
La incertidumbre en PERT es manejada a través de la predicción en la duración
del proyecto.
La duración de actividades es susceptible de ser manejada como con distribución
normal de probabilidades.
Las estadísticas de gerencia de proyectos pueden proveer de una base de datos
que permita efectuar estimaciones tempranas de la posible duración de
actividades similares y su distribución.

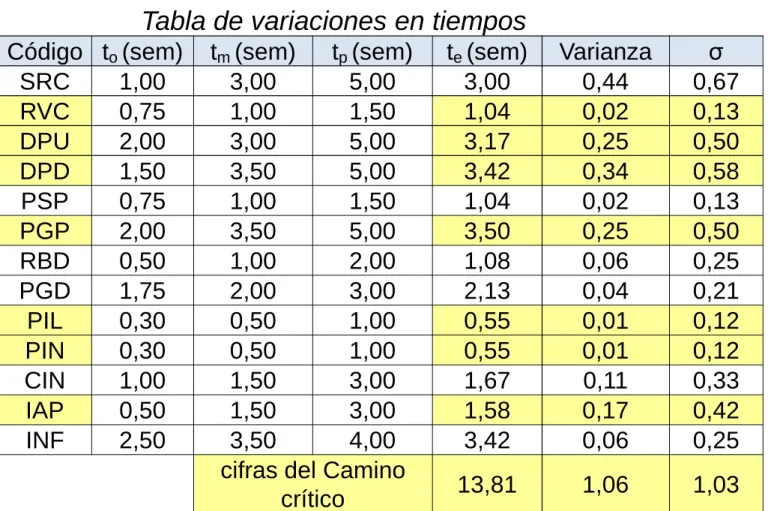

Tabla de variaciones en tiempos
Código t
o(sem)
t
m(sem)
t
p(sem)
t
e(sem)
Varianza
σ
SRC
1,00
3,00
5,00
3,00
0,44
0,67
RVC
0,75
1,00
1,50
1,04
0,02
0,13
DPU
2,00
3,00
5,00
3,17
0,25
0,50
DPD
1,50
3,50
5,00
3,42
0,34
0,58
PERT/CPM
La incertidumbre en PERT.
Los tiempos del proyecto
t
e= (t
o+4t
m+t
p)/6
σ
2= [(t
p– t
o)/6]
2DPD
1,50
3,50
5,00
3,42
0,34
0,58
PSP
0,75
1,00
1,50
1,04
0,02
0,13
PGP
2,00
3,50
5,00
3,50
0,25
0,50
RBD
0,50
1,00
2,00
1,08
0,06
0,25
PGD
1,75
2,00
3,00
2,13
0,04
0,21
PIL
0,30
0,50
1,00
0,55
0,01
0,12
PIN
0,30
0,50
1,00
0,55
0,01
0,12
CIN
1,00
1,50
3,00
1,67
0,11
0,33
IAP
0,50
1,50
3,00
1,58
0,17
0,42
INF
2,50
3,50
4,00
3,42
0,06
0,25
cifras del Camino
PERT/CPM
La incertidumbre en PERT.
Los tiempos del proyecto
(1) p(t<=13 sms)
z= (13-14)/1 = -1 => lectura en tabla: 0,3413 p(t<=13 sms) = 0,5 – 0,3413 = 0,1587 => 0,16 (2) p(13<=t<=15 sms)
z(13)= (13-14)/1 = -1 => lectura en tabla: 0,3413
-3 -2 -1 0 1 2 3 11 12 13 14 15 16 17
µ= te= 14 semanas σ= 1 semana z = (x –µ) / σ
Escala x
Escala z
Clave
PERT/CPM
CPM: Intercambio costos y tiempo
Programa de tiempo mínimo Programa de costo mínimo tiempo Costos Terminación costo mínimo costo máximo. Puede establecerse una relación lineal entre
costos y duración del proyecto.
. A cada incremento de recursos (costos) le
corresponderá una disminución en la duración
Terminación del
Proyecto tiempo
mínimo
corresponderá una disminución en la duración
total del proyecto.
Método:
Paso 1: Determinar una meta de reducción y sus límites
Paso 2: Escoger una actividad del CC y reducirla una unidad de tiempo
Paso 3: Recalcular la red
Paso 4: Si se alcanzó la meta de reducción, fin del proceso
Si no, continuar en el paso 2
PERT/CPM
CPM: Intercambio costos y tiempo
S = (c
a– c
n) / (t
e– t
a)
Tabla de Costos y Tiempos por Actividad
Actividad Código te cn (Bs) ta ca (Bs) S (Bs)
Selección de Recursos SRC 3,0 2.795,00 1,0 7.500,00 2.352,50 Revisión de modelo conceptual RVC 1,0 1.950,00
Diseño preliminar conjunto con el Usuario DPU 3,2 3.080,00 2,0 6.750,00 3.145,71 Diseño definitivo DPD 3,4 5.737,50 2,0 13.150,00 5.232,35 Preparación de especificaciones PSP 1,0 2.100,00
Preparación de especificaciones PSP 1,0 2.100,00
Programación del prototipo PGP 3,5 11.075,00 2,0 20.100,00 6.016,67 Reorganización de la BD RBD 1,1 2.425,00
Depuración de la programación PGD 2,0 6.800,00 Prueba piloto PIL 0,6 2.525,00 Prueba de integración PIN 0,6 2.525,00
Carga inicial CIN 1,7 2.225,00 0,5 8.200,00 5.121,43 Instalación de la aplicación IAP 1,6 5.750,00 1,0 14.250,00 14.571,43 Preparación de la infraestructura INF 3,4 5.375,00
PERT/CPM
CPM: Intercambio costos y tiempo
Iteración 1 Acelerar DPU a 2 semanas
Actividad Código te cn (Bs) ta ca (Bs) S (Bs)
Selección de Recursos SRC 3,0 2.795,00 1,0 7.500,00 2.352,50 Revisión de modelo conceptual RVC 1,0 1.950,00
Diseño preliminar conjunto con el Usuario DPU 2,0 6.750,00
Diseño definitivo DPD 3,4 5.737,50 2,0 13.150,00 5.232,35 Preparación de especificaciones PSP 1,0 2.100,00
Preparación de especificaciones PSP 1,0 2.100,00
Programación del prototipo PGP 3,5 11.075,00 2,0 20.100,00 6.016,67 Reorganización de la BD RBD 1,1 2.425,00
Depuración de la programación PGD 2,0 6.800,00 Prueba piloto PIL 0,6 2.525,00 Prueba de integración PIN 0,6 2.525,00
Carga inicial CIN 1,7 2.225,00 0,5 8.200,00 5.121,43 Instalación de la aplicación IAP 1,6 5.750,00 1,0 14.250,00 14.571,43 Preparación de la infraestructura INF 3,4 5.375,00 3,4
PERT/CPM
CPM: Intercambio costos y tiempo
Iteración 2 Acelerar DPD a 2 semanas
Actividad Código te cn (Bs) ta ca (Bs) S (Bs)
Selección de Recursos SRC 3,0 2.795,00 1,0 7.500,00 2.352,50 Revisión de modelo conceptual RVC 1,0 1.950,00
Diseño preliminar conjunto con el Usuario DPU 2,0 6.750,00 Diseño definitivo DPD 2,0 13.150,00 Preparación de especificaciones PSP 1,0 2.100,00
Programación del prototipo PGP 3,5 11.075,00 2,0 20.100,00 6.016,67 Programación del prototipo PGP 3,5 11.075,00 2,0 20.100,00 6.016,67 Reorganización de la BD RBD 1,1 2.425,00
Depuración de la programación PGD 2,0 6.800,00 Prueba piloto PIL 0,6 2.525,00 Prueba de integración PIN 0,6 2.525,00
Carga inicial CIN 1,7 2.225,00 0,5 8.200,00 5.121,43 Instalación de la aplicación IAP 1,6 5.750,00 1,0 14.250,00 14.571,43 Preparación de la infraestructura INF 3,4 5.375,00
PERT/CPM
CPM: Intercambio costos y tiempo
Iteración 3 Acelerar PGP a 2 semanas
Actividad Código te cn (Bs) ta ca (Bs) S (Bs)
Selección de Recursos SRC 3,0 2.795,00 1,0 7.500,00 2.352,50 Revisión de modelo conceptual RVC 1,0 1.950,00
Diseño preliminar conjunto con el Usuario DPU 2,0 6.750,00 Diseño definitivo DPD 2,0 13.150,00 Preparación de especificaciones PSP 1,0 2.100,00 Preparación de especificaciones PSP 1,0 2.100,00 Programación del prototipo PGP 2,0 20.100,00 Reorganización de la BD RBD 1,1 2.425,00 Depuración de la programación PGD 2,0 6.800,00 Prueba piloto PIL 0,6 2.525,00 Prueba de integración PIN 0,6 2.525,00
Carga inicial CIN 1,7 2.225,00 0,5 8.200,00 5.121,43 Instalación de la aplicación IAP 1,6 5.750,00 1,0 14.250,00 14.571,43 Preparación de la infraestructura INF 3,4 5.375,00 3,4 5.375,00
PERT/CPM
CPM: Intercambio costos y tiempo
Iteración 4 Acelerar IAP a 1 semana
Actividad Código te cn (Bs) ta ca (Bs) S (Bs)
Selección de Recursos SRC 3,0 2.795,00 1,0 7.500,00 2.352,50 Revisión de modelo conceptual RVC 1,0 1.950,00
Diseño preliminar conjunto con el Usuario DPU 2,0 6.750,00 Diseño definitivo DPD 2,0 13.150,00 Preparación de especificaciones PSP 1,0 2.100,00 Preparación de especificaciones PSP 1,0 2.100,00 Programación del prototipo PGP 2,0 20.100,00 Reorganización de la BD RBD 1,1 2.425,00 Depuración de la programación PGD 2,0 6.800,00 Prueba piloto PIL 0,6 2.525,00 Prueba de integración PIN 0,6 2.525,00
Carga inicial CIN 1,7 2.225,00 0,5 8.200,00 5.121,43 Instalación de la aplicación IAP 1,0 14.250,00
PERT/CPM
CPM: Intercambio costos y tiempo
Bs. F 65,00 Bs. F 70,00 Bs. F 75,00 Bs. F 80,00 Bs. F 85,00
C o s to t o ta l d e l p ro y e c to ( M B s )
y = 742665x-1,001
R² = 0,9885
Bs. F 45,00 Bs. F 50,00 Bs. F 55,00 Bs. F 60,00
8,0 9,0 10,0 11,0 12,0 13,0 14,0 15,0
C o s to t o ta l d e l p ro y e c to ( M B s )
Duración del proyecto (semanas)
