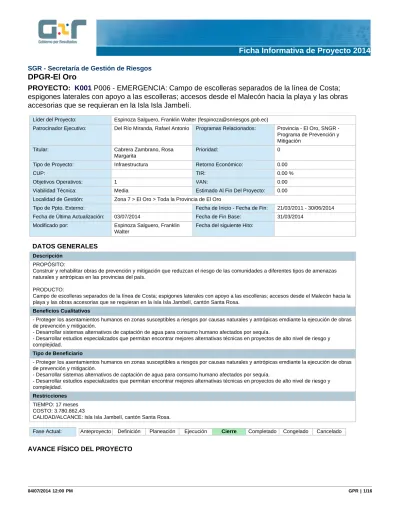

SGR - Secretaría de Gestión de Riesgos
DPGR-El Oro
PROYECTO:
K001
P006 - EMERGENCIA: Campo de escolleras separados de la línea de Costa;
espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras
accesorias que se requieran en la Isla Isla Jambelí.
Líder del Proyecto: Espinoza Salguero, Franklin Walter ([email protected])
Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados: Provincia El Oro, SNGR -Programa de Prevención y Mitigación
Titular: Cabrera Zambrano, Rosa Margarita
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión: Zona 7 > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 21/03/2011 - 30/06/2014 Fecha de Última Actualización: 03/07/2014 Fecha de Fin Base: 31/03/2014
Modificado por: Espinoza Salguero, Franklin Walter
Fecha del siguiente Hito:
DATOS GENERALES
Descripción
PROPÓSITO:
Construir y rehabilitar obras de prevención y mitigación que reduzcan el riesgo de las comunidades a diferentes tipos de amenazas naturales y antrópicas en las provincias del país.
PRODUCTO:
Campo de escolleras separados de la línea de Costa; espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras accesorias que se requieran en la Isla Isla Jambelí, cantón Santa Rosa.
Beneficios Cualitativos
- Proteger los asentamientos humanos en zonas susceptibles a riesgos por causas naturales y antrópicas emdiante la ejecución de obras de prevención y mitigación.
- Desarrollar sistemas alternativos de captación de agua para consumo humano afectados por sequía.
- Desarrollar estudios especializados que permitan encontrar mejores alternativas técnicas en proyectos de alto nivel de riesgo y complejidad.
Tipo de Beneficiario
- Proteger los asentamientos humanos en zonas susceptibles a riesgos por causas naturales y antrópicas emdiante la ejecución de obras de prevención y mitigación.
- Desarrollar sistemas alternativos de captación de agua para consumo humano afectados por sequía.
- Desarrollar estudios especializados que permitan encontrar mejores alternativas técnicas en proyectos de alto nivel de riesgo y complejidad.
Restricciones
TIEMPO: 17 meses COSTO: 3.780.862,43
CALIDAD/ALCANCE: Isla Isla Jambelí, cantón Santa Rosa.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 100.00 %
Fecha de Inicio: 21/03/2011 Fecha de Fin: 30/06/2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
93 % 93 % 93 % 93 % 100 % 100 % Avance real acumulado
93 % 93 % 93 % 93 % 93 % 100 % Estado
2014
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
Junio 2014
* Se realizaron las remediaciones en los espigones por parte del Contratista, se está en proceso de recepción de Acta Definitiva, el Fiscalizador está preparando información para la elaboración del Acta.
* Se elabora Acta de Recepción Definitiva y en CONTROL DE PROYECTOS pasa a etapa de CIERRE para indicar que la obra culminó. Cabe mencionar que esta ficha no tiene carga presupuestaria por ser una ficha informativa. En la ficha central del proyecto de Prevención y Mitigación (006) consta dicha actividad como HITO.
Espinoza Salguero, Franklin Walter 03/07/2014 -03:25 PM MAYO 2014
* Area técnica señala correciones a realizar al contratista para poder avanzar con el informe final.
Espinoza Salguero, Franklin Walter 05/06/2014 -01:57 PM ABRIL 2014
* La obra se encuentra física y económicamente concluida.
* En espera del cumplimiento del plazo para la firma del Acta de Entrega de Recepción Definitiva de obra (HITO 71). Espinoza Salguero, Franklin Walter 05/06/2014 -01:54 PM MARZO 2014
* La obra se encuentra concluida.
* En espera del cumplimiento del plazo para la firma del Acta de Entrega de Recepción Definitiva de obra (HITO 71). Armijos Sanchez, Daniella Veronica 25/04/2014 -12:33 PM FEBRERO 2014
* La obra se encuentra concluida y prestando servicios a la comunidad.
* En espera del cumplimiento del plazo para la firma del Acta de Entrega de Recepción Definitiva de obra (HITO 71). Armijos Sanchez, Daniella Veronica 03/04/2014 -02:51 PM ENERO 2014
* La obra se encuentra concluida y prestando servicios a la comunidad.
* En espera del cumplimiento del plazo para la firma del Acta de Entrega de Recepción Definitiva de obra (HITO 71). Armijos Sanchez, Daniella Veronica 07/03/2014 -12:21 PM DICIEMBRE 2013
1. (02-Dic). Pago de la planilla #10 del contrato complementario #01 con su respectivo reajuste, del contrato de emergencia SNGR-041-2011, "Campo de escolleras separados de la línea de
Armijos Sanchez, Daniella Veronica 05/02/2014 -11:27 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
Costa; espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras accesorias que se requieran en la Isla Isla Jambelí".
2. (06-Dic). Pago de las planillas y reajustes #27 del contrato original de emergencia, planilla única y reajuste del contrato complementario #02, del ontrato de emergencia SNGR-041-2011, "Campo de escolleras separados de la línea de Costa; espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras accesorias que se requieran en la Isla Isla Jambelí".
* La obra se encuentra concluida y prestando servicios a la comunidad.
* En espera del cumplimiento del plazo para la firma del Acta de Entrega de Recepción Definitiva de obra. (HITO 67)
NOVIEMBRE 2013
1. (01-Nov) Revisión de planilla #26 del contrato de obra SNGR-041-2011, con la documentación soporte. Mediante Memorando Nº SNGR-TEC-LFBM-159-01112013, el fiscalizador de la obra, Ing. León Bravo comunica al Subsecretario de Gestión Técnica, Ing. Rafael del Río, que la documentación se encuentra bien presentada y cumple con los requisitos mínimos exigibles para su trámite y pago. (HITO )
2. (01-Nov) Entrega de la planilla #27 al Ing. Bravo, por parte del contratista CONSORCIO KAPOTT PACARDOER S.A., para que sea revisada. (HITO )
3. (07-Nov) Revisión de planilla #27 del contrato de obra SNGR-041-2011, con la documentación soporte. Mediante Memorando Nº SNGR-TEC-LFBM-162-07112013, el fiscalizador de la obra, Ing. León Bravo comunica al Subsecretario de Gestión Técnica, Ing. Rafael del Río, que la documentación se encuentra bien presentada y cumple con los requisitos mínimos exigibles para su trámite y pago. (HITO ).
4. (14-Nov) Entrega del Acta de Entrega de Recepción Provisional de obra por parte del fiscalizador, al Departamento Jurídico de la SGR para su respectiva revisión y/o corrección legal. (HITO 61)
* La obra se encuentra concluida y prestando servicios a la comunidad.
Armijos Sanchez, Daniella Veronica 09/01/2014 -10:44 AM OCTUBRE 2013
1. (01-Oct) Revisión de planilla 10 del contrato complementario de obra y su respectivo reajuste, mediante Memorando SNGR-TEC-LFBM-151M-01102013, del 01 de octubre de 2013. (HITO 59) 2. (08-Oct) La SGR cancela las planillas #24 del contrato original con su respectivo reajuste de la obra SNGR-041-2011
3. (23-Oct) La SGR cancela las planilla # 09 del contrato complementario de obra con sus respectivos reajustes, de la obra SNGR-041-2011 (HITO 54)
4. (24-Oct) La SGR cancela las planillas #25 del contrato original con su respectivo reajuste y la planilla # 09 del contrato complementario #2, con sus respectivos reajustes, de la obra SNGR-041-2011.
5. (30-Oct) El supervisor - fiscalizador de la obra de Jambelí, recibió las planillas corregidas # 26 de contrato original y planilla única del contrato complementario #02, entregadas por el contratista mediante Oficio Nº 135-CKP-2011, del 30 de octubre de 2013. Informo que las planillas ingresaron a la institución con errores, por lo que el Ing. Bravo las devolvió mediante Oficio SNGR-TEC-LFBM-156-21102013, del 21 de octubre de 2013. (HITO 64)
Armijos Sanchez, Daniella Veronica 30/11/2013 -12:24 AM SEPTIEMBRE 2013
1. (10-sep) Presentacion de planillas: mediante Oficio Num. 130-CKP-2011, de fecha 10 de septiembre de 2013, el contratista Consorcio Kapott Pacardoer S.A. entrega las planillas de avance de obra # 24 del contrato original y # 9 del contrato complementario con sus respectivos reajustes corregidos, se recalca que la documentacion fue recibida el dia 16 de septiembre 2013. (HITO 54)
2. (16-sep). Informe de avance de obra: mediante Memorando
SNGR-TEC-LFBM-144M-16092013 de 16 de septiembre de 2013, el fiscalizador de la obra, Ing. Leon Bravo informa que el estado fisico de la obra es de 100%, la recuperacion de la arena en la playa es evidente y el avance economico es de 99%. Ademas comunica que la gestion para realizar la topografia a las escolleras y espigones, ya fue autorizado por la maxima autoridad de la SGR. (HITO 55)
3. (16-sep) Revision y aprobacion de planilla: la planilla # 24 del contrato original y # 9 del contrato complementario con sus respectivos reajustes, fueron revisadas y aprobadas mediante Memorando SNGR-TEC-LFBM-144M-016092013, del 16 de septiembre de 2013. (HITO 56) * (19-sep). Solicitud de recepcion provisional: El Ing. Rafael Del Rio mediante Memorando SNGR-TEC-0068-092013-M, de 19 de septiembre de 2013, solicita a Dra. Cornejo se disponga al Departamento Juridico, iniciar los tramites pertinentes para la elaboracion del Acta de Recepcion Provisional (HITO 61) Armijos Sanchez, Daniella Veronica 11/11/2013 -10:27 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
4. (26-sep) Presentación de planillas: mediante Oficio Num. 132-CKP-2011, de fecha 26 de septiembre de 2013, el contratista Consorcio Kapott Pacardoer S.A. entrega las planillas de avance de obra # 25 del contrato original y # 10 del contrato complementario con sus respectivos reajustes. (HITO 58)
* (27-sep). El Ing. Bravo mediante Memorando SNGR-TEC-LFBM-148M-027092013, de fecha 27 de septiembre de 2013, informa que personal de la Contraloría General del Estado, Ing. Álvaro Vásquez y Eduardo Rivadeneira, realizaron la verificación del kilometraje de cantera a patio de maniobra en la Base Naval de Jambelí, el mismo que coincide con los 27 Km. de recorrido que se reconoció en el rubro Nº 5 como transporte por tierra 27 Km. Los ingenieros pudieron constatar que la obra se encuentra concluida.
* En el mes de septiembre no se registraron pagos de esta obra, debido a que el contratista ha presentado las planillas con errores y con documentacion soporte faltante
HITOS CUMPLIDOS DEL 01 AL 60. En alcance al mes de AGOSTO 2013
1.- (01-Ago) El fiscalizador de la obra Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-124M-01072013, de fecha 01 de agosto de 2013, informa sobre el porcentaje de avance ejecutado hasta el 01 de agosto de 2013, que es un 97.5%, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas. (HITO 51)
2.- (06-Ago) La SGR cancela el valor de la planilla # 8 del contrato complementario SNGR-041-2011, con su rspectivo reajuste. (HITO 53)
* (06-Ago) El fiscalizador de la obra, Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-126M-06082013, de fecha 06 de agosto de 2013, realiza el requerimiento de la topografía y batimetría con escandallo, para contrastar con la topografía obtenida por el contratista de la obra, en el mismo que describe los datos referenciales del equipo y personal que necesitan. 3.- (15-Ago) Informe del estado de la obra, según Memorando
SNGR-TEC-LFBM-128M-15082013, de fecha 15 de agosto de 2013, el Ing. Bravo informa que en relación al trabajo de las escolleras, se encuentra terminado; por lo que la supervisión fiscalización de la obra sugiere se proceda con la recepción de entrega provisional, para dar cumplimiento a la cláusula Décima Segunda del contrato original - Recepción Provisional. (HITO 51)
4.- (19-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-129M-19082013, de fecha 19 de agosto de 2013, el Ing. Bravo resume las actividades realizadas en la semana del día martes 13 al viernes 16 de agosto 2013; en el cual concluye que existe el compromiso de parte del contratista en terminar la obra, informa que la SGR se encuentra revisando el pedido de la topografía y batimetría. El avance físico de la obra es del 97.70%. (HITO 51)
* (20-Ago) El Ing. Rafael Del Río, Subsecretario de Gestión Técnica solicita a la máxima autoridad, Dra. Cornejo, autorización para contratación de equipo de topografía para que realice un levantamiento topográfico y batimétrico para el contrato de emergencia de Jambelí, el mismo que se encuentra en su fase final.
5.- (21-Ago) Entrega por parte del contratistade la planilla # 24 contrato original y # 9 del contrato complementario con sus respectivos reajustes. (HITO 54)
6.- (25-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-132M-25082013, de fecha 25 de agosto de 2013, el Ing. Bravo resume las actividades realizadas del martes 20 al viernes 23 de agosto de 2013; en el cual concluye que la obra tiene un avance físico del 97.80%. (HITO 51)
* (27-Ago) Entrega formal del contrato complementario # 2 al contrato emergente
SNGR-041-2011, suscrito entre la SGR y el Consorcio Kapott S.A. - Pacardoer S.A., monto complementario $44.015,74, según la cláusula QUINTA, el plazo contractual será establecido en el contrato original y su complementario 1, debiéndo tomarse en consideración las suspensiones y prórrogas de plazo. Armijos Sanchez, Daniella Veronica 09/10/2013 -12:03 PM AGOSTO 2013
OBRA EN EJECUCIÓN- Avance físico Agosto 2013: ...
1.- (15-Ago) Informe del estado de la obra, según Memorando
SNGR-TEC-LFBM-128M-15082013, de fecha 15 de agosto de 2013, el Ing. Bravo informa que en relación al trabajo de las escolleras, se encuentra terminado; por lo que la supervisión fiscalización de la obra sugiere se proceda con la recepción de entrega provisional, para dar cumplimiento a la cláusula Décima Segunda del contrato original - Recepción Provisional. (HITO )
2.- (19-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-129M-19082013, de fecha 19 de agosto de 2013, el Ing. Bravo resume las actividades realizadas en la semana del día martes 13 al viernes 16 de agosto 2013; en el cual concluye que existe el compromiso de parte
Armijos Sanchez, Daniella Veronica 08/10/2013 -03:37 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
del contratista en terminar la obra, informa que la SGR se encuentra revisando el pedido de la topografía y batimetría.
3.- (25-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-132M-25082013, de fecha 25 de agosto de 2013, el Ing. Bravo resume las actividades realizadas del martes 20 al viernes 23 de agosto de 2013; en el cual concluye que la SGR
* (06-Ago) El fiscalizador de la obra, Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-126M-06082013, de fecha 06 de agosto de 2013, realiza el requerimiento de la topografía y batimetría con escandallo, para contrastar con la topografía obtenida por el contratista de la obra, en el mismo que describe los datos referenciales del equipo y personal que necesitan. * (20-Ago) El Ing. Rafael Del Río, Subsecretario de Gestión Técnica solicita a la máxima autoridad, Dra. Cornejo, autorización para contratación de equipo de topografía para que realice un levantamiento topográfico y batimétrico para el contrato de emergencia de Jambelí, el mismo que se encuentra en su fase final.
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-124M-01072013, de fecha 01 de agosto de 2013, informa sobre el porcentaje de avance ejecutado hasta el 01 de agosto de 2013, que es un 97.5%, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
La obra se encuentra paralizada por falta de pago del contratista a los trabajadores; y según comunicación del contratista a la máxima autoridad de la SNGR de fecha 29 de julio de 2013, solicita a la brevedad posible se cancele los valores correspondientes a la planilla número 23 del contrato original y planilla 08 del complementario, ya que este retraso en el pago los ha llevado a incumplir en sus obligaciones con sus proveedores y colaboradores.
La topografía y batimetría de las escolleras (rompeolas) aparentemente terminadas han sido entregadas a la supervisión - fiscalización para su revisión, topografías escolleras A, B, C, D, E; las mismas que fueron entregadas de manera digital (email y pendrive).
PAGOS REALIZADOS
(HITOS CUMPLIDOS DEL 01 AL JULIO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 97.5%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-122M-01072013, de fecha 29 de julio de 2013, informa sobre el porcentaje de avance ejecutado en el mes de julio, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
Por falta de pago por parte del contratista, a los trabajadores han ido sistemáticamente disminuyendo el ritmo del trabajo, hasta evidenciarse una suspensión casi total.
La topografía y batimetría de las escolleras (rompeolas) aparentemente terminadas han sido entregadas a la supervisión - fiscalización para su revisión.
PAGOS REALIZADOS
En el mes de julio 2013 la Secretaría Nacional de Gestión de Riesgos no registra pagos realizados al contratista.
La planilla #8 no se canceló la fecha prevista, por las diferentes revisiones que tuvo que pasar los documentos de la obra.
(HITOS CUMPLIDOS DEL 01 AL 51).
Armijos Sanchez, Daniella Veronica 06/08/2013 -03:38 PM JUNIO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 96%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-109M-01072013, de fecha 01 de julio de 2013, informa sobre el porcentaje de avance ejecutado en el mes de junio, además menciona que será necesario realizar topografía y
Armijos Sanchez, Daniella Veronica 06/08/2013 -12:36 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
En cuanto a los espigones aún no se realiza la reconformación del material disperso en cada uno de ellos, según se asentara en el libro de obra.
El contratista de la obra presentó la solicitud de recepción provisional a la máxima autoridad y mediante Memorando SNGR-TEC-LFBM-110M-03072013, en el cual observa algunas escolleras y espigones.
PAGOS REALIZADOS
En el mes de junio 2013 la Secretaría Nacional de Gestión de Riesgos cumplió con el pago de los reajustes de las planillas # 19, #20, #21 del contrato original.
MAYO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 88,86%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-95M-03062013, de fecha 03 de junio de 2013, informa sobre el porcentaje de avance ejecutado de la semana del 15 de abril al 15 de mayo, además menciona que será necesario realizar topografía y batimetría de las escolleras, espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas. Los rubros reprogramados de espigones no se han ejecutado según cronograma vigente, aparentemente los rubros de escolleras se cumplen con la programación (HITO 47).
Las planillas # 22 del contrato original y la planilla #7 del contrato complementario con sus respectivos reajustes fueron presentados por el contratista (HITO 45), las mismas que fueron revisadas, validadas y aprobadas (HITO 46).
PAGOS REALIZADOS
En el mes de mayo 2013 la Secretaría Nacional de Gestión de Riesgos cumplió con el pago de las planillas # 22 del contrato original, mas la planilla # 7 del contrato complementario de la obra, con sus respectivos reajustes (HITO 48).
(HITOS CUMPLIDOS DEL 1 AL 48).
Armijos Sanchez, Daniella Veronica 04/06/2013 -09:41 AM ABRIL 2013
Obra en ejecución - Avance físico actual: 85.50%
El fiscalizador de la obra Ing. León Bravo expresa que la obra se encuentra en ejecución, además menciona que será necesario realizar topografía y batimetría de las escolleras, espigones, para viabilizar lo trabajado y liquidar las escolleras los primeros dias de junio 2013. A mediano plazo recomienda la colocación de tetrápodos de hormigón armado para la trabazón de la parte de las escolleras hacia el mar.
- Pago de la planilla 21 del contrato original con sus respectivos reajustes de la Obra de Emergencia
- Pago de las planillas 6 del contrato complementario con sus respectivos reajustes de la Obra de Emergencia.
(HITOS CUMPLIDOS DEL 1 AL 44).
Armijos Sanchez, Daniella Veronica 15/05/2013 -05:04 PM MARZO 2013 Obra en ejecución.
Avance físico actual: 84.24%
El fiscalizador de la obra Ing. León Bravo expresa que con el ingreso de la nueva excavadora en cantera se está solucionando la explotación, limpieza y cargada de material para mantener el transporte por tierra de rocas entre 3600 a 400kg. El contratista deberá mantener un stock suficiente de rocas en acopio de la Base Naval de Puerto Bolívar.
Se realizó la revisión y trámite de la planilla 6 del contrato complementario la cual fue aprobada, las cantidades y rubros se encuentran dentro de lo reprogramado, el contratista ha cumplido con las normas constructivas que se recomiendan para este tipo de obra.
Armijos Sanchez, Daniella Veronica 18/04/2013 -04:38 PM FEBRERO 2013
- Estado de obra: Ejecución
- Avance físico de obra (contrato original + contrato complementario): 82%
- El Ing. León Bravo, fiscalizador de la obra de Jambelí, realiza las inspecciones periódicas en el lugar, para constatar que la ejecución de la misma se cumpla según el objeto del contrato. Ref Memorando Nro. SNGR-TEC-LFBM-31-28022013
- El Ing. Rafael Del Rio, Subsecretario de Gestión Técnica tramita la planilla 4 y su reajuste mediante Documento SNGR-TEC-2013-0198-M y SNGR-TEC-2013-0204-M del 28 de febrero
Armijos Sanchez, Daniella Veronica 12/03/2013 -09:07 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
y 01 de marzo de 2013, enviado al Coordinador General Administrativo Financiero para que proceda con el trámite respectivo.
- Luego de las respectivas revisiones y aprobaciones del Departamento Técnico y Legal, el Departamento Financiero procedió a realizar el pago de las planillas 3 y 4 (contrato complementario).
ENERO 2013
- Avance físico de obra (contrato original + contrato complementario): 67,99%
En el mes de enero los contratistas presentaron la planilla 3 del contrato complementario de la obra de Jambelí, cumpliendo con lo establecido en el contrato complementario suscrito en octubre del año 2012. Por lo que el supervisor - fiscalizador de la obra aprobó dichos documentos y fueron enviados para el pago correspondientes.
La metodología empleada en la ejecución de los trabajos, por parte del contratista, fue considerada como satisfactoria, en lo que concierne al transporte por agua de roca de 3600 kg y colocación de roca de 3600 kg.
- La planilla 4 del contrato complementario fue presentada el 4 de febrero de 2013, pero se encuentra en revisión por el Ing. León Bravo, debido a algunas observaciones en la planilla.
Armijos Sanchez, Daniella Veronica 09/02/2013 -01:30 PM DICIEMBRE 2012
- Estado actual de la obra: En ejecución 60% - avance de la obra según monto contractual contrato original mas contrato complementario.
El cumplimiento del plazo contractual incluido los plazos adicionales del contrato de obra original y contrato complementario esta sujeto al aumento de frecuendia de zarpe de dos a tres viajes por gabarra, cubrir los 8 dias por mes de descanso del personal con jornaleros eventuales tanto en transporte por aguas en gabarras como en cantera en los equipos de producción; además de mantener un soldador auxiliar para las reparaciones urgente tanto en cantera como en sitio de zarpe de las embarcaciones, el aumento de una excavadora auxiliar para cantera, una vez que haya la produccion necesaria y suficiente, podrá transladarse la misma excavadora al sitio de acopio para cumplir con el volumen transportado.
Armijos Sanchez, Daniella Veronica 09/01/2013 -02:47 PM NOVIEMBRE
- Obra en ejecución, planilla 16: avance de la obra según monto contractual: 56,65% contrato original mas contrato complementario.
- Revisión, informe y aprobación de planilla # 16
- Revisión, informe y aprobación de planilla # 1, contrato complementario.
- Firma de Agenda modificatoria al contrato complementario, para aclarar el plazo del contrato complementario, el cual es a partir de la suscripción del contrato original, sin modificar el monto del complementario.
OCTUBRE 2012
- Presentación de planilla # 16 de avance de obra, por parte del contratista. - Avance de la obra, planilla #15: 67,24% del contrato original.
- Revisión y aprobación de planilla #15 de avance de obra. - Se cancela planilla # 15
SEPTIEMBRE 2012
- Obra en ejecución, planilla 14: 61,42% contrato original
- Se realizaron inspecciones en sitio, hubo reuniones de trabajo para el análisis de cálculos, diseños, actualización
- Presentación de planilla # 14 de avance de obra, por parte del contratista.
El contratista cumplió con las estipulaciones del contrato, especificaciones técnicas y normas constructivas. Los diseños, planos, formatos y hojas de cálculo fueron entregados por la SNGR al contratista. - Pago de planillas 13 y 14. Armijos Sanchez, Daniella Veronica 11/12/2012 -07:11 PM Problemas cerrados: 1 LOCALIDADES Localidad de Impacto
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 DEFINICIÓN: Proyecto de obra elaborado y revisado. 1-Solicitud de Información 21/03/2011 21/03/2011 Sí 7.22 2 PLANIFICACIÓN: Ficha técnica elaborada 1-Solicitud de Información 05/04/2011 05/04/2011 Sí 7.22 3 EJECUCION: Resolución de emergencia elaborada 3-Adjudicación 08/04/2011 08/04/2011 Sí 0.98 4 EJECUCION: Acta de inicio de
obra elaborada
5-Entregables Intermedios
02/06/2011 02/06/2011 Sí 0.98 5 EJECUCION: Contrato de
emergencia suscrito (original)
5-Entregables Intermedios 02/06/2011 02/06/2011 Sí 0.98 6 EJECUCION: Fiscalizador designado 5-Entregables Intermedios 04/05/2012 04/05/2012 Sí 0.98 7 EJECUCION: CUR de anticipo
pagado 5-Entregables Intermedios 13/06/2012 13/06/2012 Sí 0.98 8 EJECUCION: Informes -Planillas del # 1 al # 13 presentados y pagados. 5-Entregables Intermedios 29/08/2012 29/08/2012 Sí 12.68 9 EJECUCION: Planilla 14 presentada - contrato original.
5-Entregables Intermedios
30/08/2012 30/08/2012 Sí 0.98 10 EJECUCION: Informe 14
de aprobación de planilla presentado - contrato original
5-Entregables Intermedios
06/09/2012 06/09/2012 Sí 0.98
11 EJECUCION: Informe 14 técnico de avance de obra elaborado - contrato original.
5-Entregables Intermedios
21/09/2012 21/09/2012 Sí 0.98
12 EJECUCION: Planilla 14 pagada - contrato original.
5-Entregables Intermedios
21/09/2012 21/09/2012 Sí 0.98 13 EJECUCION: Planilla 15
presentada - contrato original.
5-Entregables Intermedios
26/09/2012 26/09/2012 Sí 0.98 14 EJECUCION: Informe 15
de aprobación de planilla presentado - contrato original.
5-Entregables Intermedios
27/09/2012 27/09/2012 Sí 0.98
15 EJECUCION: Informe 15 técnico de avance de obra elaborado - contrato original.
5-Entregables Intermedios
28/09/2012 28/09/2012 Sí 0.98
16 EJECUCION: Planilla 15 pagada - contrato original.
5-Entregables Intermedios
05/10/2012 05/10/2012 Sí 0.98 17 EJECUCION: Contrato
complementario #01 suscrito de obra emergencia SNGR-041-2011
5-Entregables Intermedios
08/10/2012 08/10/2012 Sí 0.98
18 EJECUCION: Planilla 16 contrato original presentada -contrato original. 5-Entregables Intermedios 19/10/2012 19/10/2012 Sí 0.98 19 EJECUCION: Planilla 01 presentada - contrato complementario #01. 5-Entregables Intermedios 05/11/2012 05/11/2012 Sí 0.98 20 EJECUCION: Informe 16 de aprobación de planilla presentado - contrato original.
5-Entregables Intermedios
22/11/2012 22/11/2012 Sí 0.98
21 EJECUCION: Informe 16 técnico de avance de obra elaborado - contrato original..
5-Entregables Intermedios 22/11/2012 22/11/2012 Sí 0.98 22 EJECUCION: Informe 01 de aprobación de planilla -contrato complementario #01. 5-Entregables Intermedios 28/11/2012 28/11/2012 Sí 0.98 23 EJECUCION: Informe 01 técnico de avance de 5-Entregables Intermedios 28/11/2012 28/11/2012 Sí 0.98
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
obra elaborado - contrato complementario #01. 24 EJECUCION: Planilla 01 pagada - contrato complementario #01. 5-Entregables Intermedios 05/12/2012 05/12/2012 Sí 0.98 25 EJECUCION: Planilla 16 pagada - contrato original..
5-Entregables Intermedios
05/12/2012 05/12/2012 Sí 0.98 26 EJECUCION: Planilla 17
contrato original, planilla 02 contrato complementario #01, presentadas 5-Entregables Intermedios 13/12/2012 13/12/2012 Sí 0.98 27 EJECUCION: Informe de aprobación de planilla 17 contrato original, planilla 02 contrato complementario #01, presentados. 5-Entregables Intermedios 14/12/2012 14/12/2012 Sí 0.98 28 EJECUCION: Informe técnico de avance planilla 17 contrato original, planilla 02 contrato complementario #01, presentados.
5-Entregables Intermedios
14/12/2012 14/12/2012 Sí 0.98
29 EJECUCION: Planilla pagada 17 contrato original, planilla 02 contrato complementario #01.
5-Entregables Intermedios
20/12/2012 20/12/2012 Sí 0.98
30 EJECUCION: Planilla 18 contrato original, planilla 03 contrato complementario #01, presentadas 5-Entregables Intermedios 27/12/2012 27/12/2012 Sí 0.98 31 EJECUCION: Informe técnico de avance planilla 18 contrato original, planilla 03 contrato complementario #01, presentados 5-Entregables Intermedios 14/01/2013 14/01/2013 Sí 0.98 32 EJECUCION: Informe de aprobación de planilla 18 contrato original, planilla 03 contrato complementario #01, presentados. 5-Entregables Intermedios 14/01/2013 14/01/2013 Sí 0.98 33 EJECUCION: Planilla 19 contrato original, planilla 04 contrato complementario #01, presentadas 5-Entregables Intermedios 04/02/2013 04/02/2013 Sí 0.98 34 EJECUCION: Planilla 18 contrato original, planilla 03 contrato complementario #01, pagadas 5-Entregables Intermedios 25/02/2013 25/02/2013 Sí 0.98 35 EJECUCION: Informe de aprobación de planilla 19 contrato original, planilla 04 contrato complementario #01, presentados. 5-Entregables Intermedios 27/02/2013 27/02/2013 Sí 0.98 36 EJECUCION: Informe técnico de avance planilla 19 contrato original, planilla 04 contrato complementario #01, presentados. 5-Entregables Intermedios 27/02/2013 27/02/2013 Sí 0.98 37 EJECUCION: Planilla 19 contrato original, planilla 04 contrato complementario #01, pagadas.
5-Entregables Intermedios
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 38 EJECUCION: Informe de aprobación de planilla 20 contrato original, planilla 05 contrato complementario #01, presentados. 5-Entregables Intermedios 13/03/2013 13/03/2013 Sí 0.98 39 EJECUCION: Informe técnico de avance planilla 20 contrato original, planilla 05 contrato complementario #01, presentados. 5-Entregables Intermedios 13/03/2013 13/03/2013 Sí 0.98 40 EJECUCION: Planilla 20 contrato original, planilla 05 contrato complementario #01, presentados 5-Entregables Intermedios 13/03/2013 13/03/2013 Sí 0.98 41 EJECUCION: Planilla 20 contrato original, planilla 05 contrato complementario #01, pagadas 5-Entregables Intermedios 21/03/2013 21/03/2013 Sí 0.98 42 EJECUCION: Planilla 21 contrato original, planilla 06 contrato complementario #01, presentadas 5-Entregables Intermedios 08/04/2013 08/04/2013 Sí 0.98 43 EJECUCION: Informe de aprobación de planilla 21 contrato original, planilla 6 contrato complementario #01, presentados.
5-Entregables Intermedios
09/04/2013 09/04/2013 Sí 0.98
44 EJECUCION: Informe técnico de avance de obra, planilla 21 contrato original, planilla 06 contrato complementario #01, presentados. 5-Entregables Intermedios 09/04/2013 09/04/2013 Sí 0.98 45 EJECUCION: Planilla 21 contrato original, planilla 06 contrato complementario #01, pagadas. 5-Entregables Intermedios 18/04/2013 18/04/2013 Sí 0.98 46 EJECUCION: Planilla 22 contrato original, planilla 07 contrato complementario #01, presentadas 5-Entregables Intermedios 03/05/2013 03/05/2013 Sí 0.98 47 EJECUCION: Informe de aprobación de planilla 22 contrato original, planilla 07 contrato complementario #01, presentados.
5-Entregables Intermedios
06/05/2013 06/05/2013 Sí 0.98
48 EJECUCION: Informe técnico de avance de obra, planilla 22 contrato original, planilla 07 contrato complementario #01, presentados. 5-Entregables Intermedios 06/05/2013 06/05/2013 Sí 0.98 49 EJECUCION: Planilla 22 contrato original, planilla 07 contrato complementario #01, pagadas. 5-Entregables Intermedios 17/05/2013 17/05/2013 Sí 0.98 50 EJECUCION: Planilla 23 contrato original, planilla 08 contrato complementario #01, presentadas 5-Entregables Intermedios 10/07/2013 10/07/2013 Sí 0.98 51 EJECUCION: Informe de aprobación de planilla 23 contrato original, planilla 08
5-Entregables Intermedios
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico contrato complementario #01, presentados. 52 EJECUCION: Informe de avance de obra, planilla 23 contrato original, planilla 08 contrato complementario #01, presentados. 5-Entregables Intermedios 11/07/2013 11/07/2013 Sí 0.98 53 EJECUCION: Planilla 23 contrato original, planilla 08 contrato complementario #01, pagadas. 5-Entregables Intermedios 20/07/2013 06/08/2013 Sí 0.98 54 EJECUCION: Planilla 24 contrato original, planilla 09 contrato complementario #01, presentadas. 5-Entregables Intermedios 12/08/2013 10/09/2013 Sí 0.98 55 EJECUCION: Informe de aprobación de planilla 24 contrato original, planilla 09 contrato complementario #01, presentados. 5-Entregables Intermedios 16/08/2013 16/09/2013 Sí 0.98 56 EJECUCION: Informe de avance de obra, planilla 24 contrato original, planilla 09 contrato complementario #01, presentados. 5-Entregables Intermedios 16/08/2013 16/09/2013 Sí 0.98 57 EJECUCION: Informe de avance de obra, planilla 25 contrato original, planilla 10 contrato complementario #01, presentados. 5-Entregables Intermedios 20/08/2013 01/10/2013 Sí 0.98 58 EJECUCION: Planilla 25 contrato original, planilla 10 contrato complementario #01, presentadas. 5-Entregables Intermedios 20/08/2013 26/09/2013 Sí 0.98 59 EJECUCION: Informe de aprobación de planilla 25 contrato original, planilla 10 contrato complementario #01, presentados. 5-Entregables Intermedios 26/09/2013 01/10/2013 Sí 0.98 60 EJECUCION: Planilla 24 contrato original, planilla 09 contrato complementario #01, pagadas 5-Entregables Intermedios 30/10/2013 23/10/2013 Sí 0.98 61 EJECUCION: Planilla 26 contrato original, planilla única contrato complementario #02, presentadas. 5-Entregables Intermedios 30/10/2013 30/10/2013 Sí 0.98 62 EJECUCION: Acta de recepción provisional de la obra, elaborada y suscrita
9-Entregables Formales
31/10/2013 04/11/2013 Sí 0.98
63 EJECUCION: Planilla 27 contrato original, presentada.
5-Entregables Intermedios 01/11/2013 01/11/2013 Sí 0.98 64 EJECUCIÓN: Informe aprobación de planilla 27, presentado. 5-Entregables Intermedios 07/11/2013 07/11/2013 Sí 0.98
65 EJECUCIÓN: Informe técnico de avance de obra - planilla 27, presentado 5-Entregables Intermedios 07/11/2013 07/11/2013 Sí 0.98 66 EJECUCION: Informe aprobación de planilla 26 contrato original, planilla única
5-Entregables Intermedios
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico contrato complementario #02, presentados.
67 EJECUCION: Informe técnico de avance de obra, planilla 26 contrato original, planilla única contrato complementario #02, presentados 5-Entregables Intermedios 20/11/2013 01/11/2013 Sí 0.98 68 EJECUCION: Planilla 25 contrato original, planilla 10 contrato complementario #01, pagadas 5-Entregables Intermedios 30/11/2013 03/12/2013 Sí 0.98 69 EJECUCION: Planilla 26 contrato original, planilla única contrato complementario #02, pagadas 1-Solicitud de Información 30/11/2013 06/12/2013 Sí 0.98 70 EJECUCION: Planilla 27 contrato original, pagada.
5-Entregables Intermedios
06/12/2013 06/12/2013 Sí 0.98 71 CIERRE: Acta de recepción
definitiva de la obra, elaborada y suscrita 6-Acta de Entrega-Recepción Definitiva 30/05/2014 30/06/2014 Sí 7.22 SUPERVISIONES EJECUTIVAS
Supervisión Supervisor Organización Supervisora Fecha de creación
1 CONSTATACIÓN DE AVANCE DE OBRA EN RELACIÓN CON LO PLANIFICADO
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 19/09/2013
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Desembolsado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2014
Años Previos Año Actual (2014) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Ppto. Comprometido 0.00 0.00 0.00 0.00 Planeado - Codificado (2014) 0.00 Programado a Devengar 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado a Devengar - Estimado) 0.00 0.00 0.00 0.00 % de Programado a Devengar vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % Ppto. Codificado 998 0.00 0.00 0.00 0.00 Ppto. Devengado 998 0.00 0.00 0.00 0.00 * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
5 Incrementar la eficacia en la gestión técnica del riesgo ante eventos adversos en la provincia MEDIANTE el análisis de índices de vulnerabilidad para la reducción del riesgo, mejoramiento de los procesos de relación comunitaria (PRC) para la difusión, aplicación y fortalecimiento de los planes de ordenamiento territorial de los GAD.
IMPACTO A SERVICIOS
Servicios
No hay información disponible
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
1 ASOCIACION HITO 02: Ficha tecnica de emergencia elaborada
H02.PDF 28/11/2013
2 ASOCIACION HITO 03: Resolucion de emergencia SNGR-041-2011
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
3 ASOCIACION HITO 04: Acta de inicio de obra de emergencia
H04.pdf 21/10/2013
4 ASOCIACION HITO 05: Contrato de emergencia elaborado
H05.pdf 21/10/2013
5 ASOCIACION HITO 06: Fiscalizador de obra designado. H06.PDF 30/11/2013 6 ASOCIACION HITO 06: Fiscalizador de obra designado. H06.1.PDF 30/11/2013 7 ASOCIACION HITO 06: Fiscalizador de obra designado. H06.2.PDF 30/11/2013 8 ASOCIACION HITO 09: Planilla 14 presentada. H09.PDF 30/11/2013 9 ASOCIACION HITO 10: Informe 14 de aprobación de
planilla presentado
H10.PDF 30/11/2013
10 ASOCIACION HITO 11: Informe 14 técnico de avance de obra elaborado.
H11.PDF 30/11/2013
11 ASOCIACION HITO 13: Planilla 15 presentada. H13.pdf 30/11/2013 12 ASOCIACION HITO 14: Informe 15 de aprobación de
planilla presentado
H14.pdf 30/11/2013
13 ASOCIACION HITO 15: Informe 15 técnico de avance de obra elaborado.
H15.pdf 30/11/2013
14 ASOCIACION HITO 17: Contrato complementario suscrito de obra emergencia SNGR-041-2011
H17.PDF 30/11/2013
15 ASOCIACION HITO 18: Planilla 16 presentada. H18.PDF 30/11/2013 16 ASOCIACION HITO 19: Planilla 1 presentada contrato
complementario
H19.pdf 30/11/2013
17 ASOCIACION HITO 20: Informe 16 de aprobación de planilla presentado
H20.PDF 30/11/2013
18 ASOCIACION HITO 21: Informe 16 técnico de avance de obra elaborado
H21.pdf 30/11/2013
19 ASOCIACION HITO 22: Informe 1 de aprobación de planilla contrato complementario
H22.pdf 30/11/2013
20 ASOCIACION HITO 23: Informe 1 técnico de avance de obra elaborado - contrato complementario.
H23.pdf 30/11/2013
21 ASOCIACION HITO 26: Planilla 17 contrato original, planilla 02 contrato complementario #01, presentadas
H26.rar 23/01/2014
22 ASOCIACION HITO 27: Informe de aprobación de planilla 17 contrato original, planilla 02 contrato complementario #01, presentados.
H27.rar 23/01/2014
23 ASOCIACION HITO 28: Informe técnico de avance planilla 17 contrato original, planilla 02 contrato complementario #01, presentados.
H28.rar 23/01/2014
24 ASOCIACION HITO 30: Planilla 18 contrato original, planilla 03 contrato complementario #01, presentadas
H30.rar 23/01/2014
25 ASOCIACION HITO 31: Informe técnico de avance planilla 18 contrato original, planilla 03 contrato complementario #01, presentados
H31.rar 23/01/2014
26 ASOCIACION HITO 32: Informe de aprobación de planilla 18 contrato original, planilla 03 contrato complementario #01, presentados.
H32.rar 23/01/2014
27 ASOCIACION HITO 33: Planilla 19 contrato original, planilla 04 contrato complementario #01, presentadas
H33.rar 24/01/2014
28 ASOCIACION HITO 35: Informe de aprobación de planilla 19 contrato original, planilla 04 contrato complementario #01, presentados.
H35.rar 24/01/2014
29 ASOCIACION HITO 36: Informe técnico de avance planilla 19 contrato original, planilla 04 contrato complementario #01, presentados.
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
30 ASOCIACION HITO 38: Informe de aprobación de planilla 20 contrato original, planilla 05 contrato complementario #01, presentados.
H38.rar 24/01/2014
31 ASOCIACION HITO 39: Informe técnico de avance planilla 20 contrato original, planilla 05 contrato complementario #01, presentados.
H39.rar 24/01/2014
32 ASOCIACION HITO 40: Planilla 20 contrato original, planilla 05 contrato complementario #01, presentados
H40.rar 24/01/2014
33 ASOCIACION HITO 42: Planilla 21 contrato original, planilla 06 contrato complementario #01, presentadas
H42.rar 24/01/2014
34 ASOCIACION HITO 43: Informe de aprobación de planilla 21 contrato original, planilla 6 contrato complementario #01, presentados.
H43.rar 24/01/2014
35 ASOCIACION HITO 46: Planilla 22 contrato original, planilla 07 contrato complementario #01, presentadas
H46.rar 24/01/2014
36 ASOCIACION HITO 47: Informe de aprobación de planilla 22 contrato original, planilla 07 contrato complementario #01, presentados.
H47.rar 24/01/2014
37 ASOCIACION HITO 48: Informe técnico de avance de obra, planilla 22 contrato original, planilla 07 contrato complementario #01, presentados.
H48.rar 28/01/2014
38 ASOCIACION HITO 50: Planilla 23 contrato original, planilla 08 contrato complementario #01, presentadas
H50.rar 29/01/2014
39 ASOCIACION HITO 51: Informe de aprobación de planilla 23 contrato original, planilla 08 contrato complementario #01, presentados.
H51.rar 29/01/2014
40 ASOCIACION HITO 52: Informe de avance de obra, planilla 23 contrato original, planilla 08 contrato complementario #01, presentados.
H52.rar 29/01/2014
41 ASOCIACION HITO 54: Planilla 24 contrato original, planilla 09 contrato complementario #01, presentadas.
H54.rar 30/01/2014
42 ASOCIACION HITO 55: Informe de aprobación de planilla 24 contrato original, planilla 09 contrato complementario #01, presentados
H55.rar 03/02/2014
43 ASOCIACION HITO 56: Informe de avance de obra, planilla 24 contrato original, planilla 09 contrato complementario #01, presentados.
H56.rar 30/01/2014
44 ASOCIACION HITO 57: Informe de avance de obra, planilla 25 contrato original, planilla 10 contrato complementario #01, presentados.
H57.rar 03/02/2014
45 ASOCIACION HITO 58: Planilla 25 contrato original, planilla 10 contrato complementario #01, presentadas.
H58.rar 03/02/2014
46 ASOCIACION HITO 59: Informe de aprobación de planilla 25 contrato original, planilla 10 contrato complementario #01, presentados.
H59.rar 03/02/2014
47 ASOCIACION HITO 61: Planilla 26 contrato original, planilla única contrato complementario #02, presentadas.
H61.rar 03/02/2014
48 ASOCIACION HITO 66: Informe aprobación de planilla 26 contrato original, planilla única contrato complementario #02, presentados.
H66.rar 03/02/2014
49 ASOCIACION HITO 67: Informe técnico de avance de obra, planilla 26 contrato original, planilla única contrato complementario #02, presentados
H67.rar 03/02/2014
50 ASOCIACIÓN HITO 71.- Acta de entrega de recepción definitiva.
Acta_de_entrega_recepción_definitiva.pdf 30/06/2014
Nombre Rol
Bravo Mosquera, Leon Líder Técnico
Del Río Miranda, Rafael Antonio Patrocinador Ejecutivo Espinoza Salguero, Franklin Walter Líder del Proyecto
SGR - Secretaría de Gestión de Riesgos
DPGR-Loja
PROYECTO:
K001
P006.- Estudio hidrogeológico - geotécnico del área de 12 ha para reasentamiento de
la Parroquia Chaquinal, perteneciente al cantón Pindal, provincia de Loja.
Líder del Proyecto: Espinoza Salguero, Franklin Walter ([email protected]) Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados:
Titular: Benavides Rojas, Mario Fabian Prioridad: 0 Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión: Zona 7 > Loja > Toda la Provincia de Loja
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 01/08/2013 - 29/08/2014 Fecha de Última Actualización: 01/07/2014 Fecha de Fin Base: 29/08/2014
Modificado por: Espinoza Salguero, Franklin Walter
Fecha del siguiente Hito: 01/05/2014
DATOS GENERALES
Descripción
Beneficios Cualitativos
Tipo de Beneficiario
Restricciones
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 85.75 %
Fecha de Inicio: 01/08/2013 Fecha de Fin: 29/08/2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
55 % 55 % 64 % 81 % 90 % 90 % 90 % 100 % Avance real acumulado
55 % 55 % 64 % 81 % Estado
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
JUNIO 2014
* Estudio 100% concluido, en espera solo del pago de la planilla única.
Espinoza Salguero, Franklin Walter 01/07/2014 -09:15 AM MAYO 2014
* (30-May) Estudio se está revisando en el área Técnica, aún tiene observaciones y el contratista debe completar información presentada.
Espinoza Salguero, Franklin Walter 01/07/2014 -09:13 AM ABRIL 2014
1.- (22-Abril) Luego de las observaciones solventadas sobre el informe final del estudio hidrogeológico de la parroquia Chaquinal (H07), el Ing. Mario Benavides, mediante Memorando SNGR-DPGR-LOJ-2014-0302-M, envía el expediente original y solicita a la máxima autoridad, Dra. María Del Pilar Cornejo, la designación de un técnico para que elabore la recepción del contrato y pueda procesarse el trámite para el pago correspondiente.
* El proyecto tuvo una suspensión temporal de los trabajos, debido a que no contaban con los planos urbanísticos del proyecto, los mismos que fueron solicitados desde el inicio del estudio, razón por la cual no se pudieron concluir con los trabajos previstos en el cronograma.
Espinoza Salguero, Franklin Walter 05/06/2014 -02:28 PM MARZO 2014
* Se encuentra en revisión por el administrador del contrato Ing. Mario Benavides.
Armijos Sanchez, Daniella Veronica 28/04/2014 -12:12 PM FEBRERO 2014
* El estudio hidrogeológico - geotécnico de la Parroquia Chaquinal, se encuentra concuido. * La contratista tiene pendiente por entregar el informe final, con la respectiva corrección de las observaciones realizadas por el administrados del contrato, Ing. Mario Benavides.
Armijos Sanchez, Daniella Veronica 28/04/2014 -12:11 PM ENERO 2014
* El estudio hidrogeológico - geotécnico de la Parroquia Chaquinal, se encuentra en ejecución. * La Consultora LAMSCO el 20 de enero de 2014 solicitó una suspensión temporal de los trabajos, por no concluir con las actividades previstas en el cronograma, debido a que no cuentan con los planos urbanísticos del proyecto, los mismos que fueron solicitados hace varios meses. * El 21 de enero de 2014, la SGR y la contratista suscribieron una acta de acuerdo para suspender el plazo de realización del estudio, a partir del 21 de enero de 2014, hasta que la consultora cuente con la planificación y diseño urbano de la Parroquia Chaquinal.
Armijos Sanchez, Daniella Veronica 27/03/2014 -03:08 PM LOCALIDADES Localidad de Impacto
No hay información disponible
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 DEFINICIÓN: Ficha técnica elaborada
1-Solicitud de Información
07/08/2013 07/08/2013 Sí 10.0 2 PLANIFICACIÓN: Proyecto de
obra elaborado y revisado
1-Solicitud de Información 13/08/2013 13/08/2013 Sí 10.0 3 EJECUCIÓN: Resolución de emergencia suscrita 3-Adjudicación 26/08/2013 26/08/2013 Sí 8.75 4 EJECUCIÓN: Administrador de contrato designado 5-Entregables Intermedios 30/09/2013 30/09/2013 Sí 8.75 5 EJECUCIÓN: Contrato de emergencia suscrito 3-Adjudicación 30/09/2013 30/09/2013 Sí 8.75 6 EJECUCIÓN: CUR de anticipo
pagado
5-Entregables Intermedios
02/10/2013 02/10/2013 Sí 8.75 7 EJECUCIÓN: Informe final de
estudio
5-Entregables Intermedios
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 8 EJECUCIÓN: Informe de aprobación de planilla 5-Entregables Intermedios 24/04/2014 24/04/2014 Sí 8.75 9 EJECUCIÓN: Planilla única de
estudio presentada
5-Entregables Intermedios
24/04/2014 24/04/2014 Sí 8.75 10 EJECUCIÓN: Planilla única de
estudio pagada
5-Entregables Intermedios
01/05/2014 01/05/2014 No 8.75 11 CIERRE: Acta de entrega de
Recepción Definitiva
9-Entregables Formales
29/08/2014 29/08/2014 No 10.0
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Desembolsado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2014
Años Previos Año Actual (2014) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Ppto. Comprometido 0.00 0.00 0.00 0.00 Planeado - Codificado (2014) 0.00 Programado a Devengar 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado a Devengar - Estimado) 0.00 0.00 0.00 0.00 % de Programado a Devengar vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % Ppto. Codificado 998 0.00 0.00 0.00 0.00 Ppto. Devengado 998 0.00 0.00 0.00 0.00 * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
7 Incrementar la eficacia en la gestión técnica del riesgo ante eventos adversos en la provincia MEDIANTE el análisis de índices de vulnerabilidad para la reducción del riesgo, mejoramiento de los procesos de relación comunitaria (PRC) para la difusión, aplicación y fortalecimiento de los planes de ordenamiento territorial de los GAD.
IMPACTO A SERVICIOS
Servicios
No hay información disponible
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
1 ASOCIACION HITO 01: Ficha técnica de proyecto H01.pdf 27/03/2014 2 ASOCIACION HITO 03: Resolución de emergencia
suscrita
H03.pdf 27/03/2014
3 ASOCIACION HITO 04: Administrador de contrato designado
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
4 ASOCIACION HITO 05: Contrato de emergencia suscrito H05.pdf 27/03/2014 5 ASOCIACIÓN HITO 02: Proyecto de obra elaborado y
revisado
H02.pdf 27/03/2014
EQUIPO DEL PROYECTO
Nombre Rol
Cando, Marcelo Líder Técnico
Del Rio, Rafael Patrocinador Ejecutivo
SGR - Secretaría de Gestión de Riesgos
DPGR-Manabi
PROYECTO:
K003
P006.- EMERGENCIA. Limpieza del río Chone, iniciando desde el puente El Olimpo
hasta el sitio La Margarita, con una longitud de 18 Km., cantón Chone, provincia de Manabí.
Líder del Proyecto: Espinoza Salguero, Franklin Walter ([email protected]) Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados: Titular: Cabezas Rodríguez, Orfa
Yolanda
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión: Zona 4 > Manabí > Toda la Provincia de Manabí
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 20/11/2013 - 28/11/2014 Fecha de Última Actualización: 01/07/2014 Fecha de Fin Base: 28/11/2014
Modificado por: Espinoza Salguero, Franklin Walter
Fecha del siguiente Hito: 31/03/2014
DATOS GENERALES
Descripción
Obra de emergencia contratada para desazolvar un tramo de 18 Km del río Chone, para evitar las inundaciones que se presentan cada año en época invernal.
Plazo de ejecución: 4 meses
Beneficios Cualitativos
Tipo de Beneficiario
Restricciones
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 60.59 %
Fecha de Inicio: 20/11/2013 Fecha de Fin: 28/11/2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
36 % 49 % 66 % 79 % 89 % 92 % 92 % 92 % 92 % 92 % 100 % Avance real acumulado
2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Estado
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
ABRIL 2014
* Limpieza del río Chone, iniciando desde el puente El Olimpo hasta el sitio La Margarita, con una longitud de 18 km, cantón Chone, provincia de Manabí, avance físico de 91,53%; la planilla #2 se encuentra en revisión por el Departamento Técnico.
Espinoza Salguero, Franklin Walter 16/05/2014 -05:14 PM MARZO 2014:
* Limpieza del río Chone, iniciando desde el puente El Olimpo hasta el sitio La Margarita, con una longitud de 18 km, cantón Chone, provincia de Manabí, avance físico de 78,59%, además se tramitó la planilla 1 para el proceso de pago.
Espinoza Salguero, Franklin Walter 16/05/2014 -05:11 PM FEBRERO 2014:
* Limpieza del río Chone, iniciando desde el puente El Olimpo hasta el sitio La Margarita, con una longitud de 18 km, cantón Chone, provincia de Manabí, avance físico de 46%.
Espinoza Salguero, Franklin Walter 16/05/2014 -05:11 PM ENERO 2014
* La obra se encuentra ejecutándose con normalidad, el administrador del contrato se encuentra a la espera que el contratista envíe la planilla para su revisión.
(06-Ene).- El administrador de contrato de la fiscalización de la obra: "Limpieza del río Chone, iniciando desde el puente El Olimpo hasta el sitio La Margarita, con una longitud de 18 Km., cantón Chone, Manabí", Ing. Carlos Mestanza, mediante Memorando No 003-SGR-PPM-CMC-2014, informa que el avance de la obra es de 0.98%, donde recalca que la empresa Fiscalizadora solicita al contratista de la obra el incremento de equipos y así evitar retrasos en los trabajos e incumplir con el cronograma de la obra. (HITO 07)
(09-Ene).- El Ing. Mestanza mediante Memorando No 004-SGR-PPM-CMC-2014, informa que el avance de la obra es de 2.26% (HITO 07)
(17-Ene).- El Ing. Mestanza mediante Memorando No 005-SGR-PPM-CMC-2014, informa que el avance de la obra es de 6.12% (HITO 07)
(24-Ene).- El Ing. Mestanza mediante Memorando No 006-SGR-PPM-CMC-2014, informa que el avance de la obra es de 15.94% (HITO 07)
(30-Ene).- El Ing. Mestanza mediante Memorando No 001-SGR-DSID-CMC-2014, informa que el avance de la obra es de 22.97% (HITO 07)
Espinoza Salguero, Franklin Walter 16/05/2014 -05:08 PM LOCALIDADES Localidad de Impacto
No hay información disponible
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 DEFINICION: Proyecto de obra elaborado y revisado. 1-Solicitud de Información 27/11/2013 27/11/2013 Sí 7.5 2 PLANIFICACION: Resolución de emergencia suscrita. 3-Adjudicación 27/11/2013 27/11/2013 Sí 7.5 3 PLANIFICACION: Ficha técnica elaborada. 1-Solicitud de Información 05/12/2013 05/12/2013 Sí 7.5 4 EJECUCION: Contrato de emergencia suscrito. 3-Adjudicación 13/12/2013 13/12/2013 Sí 3.33 5 EJECUCION: Acta de inicio de
obra elaborada.
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
6 EJECUCION: CUR de anticipo pagado
5-Entregables Intermedios
16/12/2013 16/12/2013 Sí 3.33 7 EJECUCION: Informe 01 de
avance de obra elaborado
5-Entregables Intermedios 30/01/2014 30/01/2014 Sí 3.33 8 EJECUCION: Planilla 01 presentada 5-Entregables Intermedios 10/02/2014 10/02/2014 Sí 3.33 9 EJECUCION: Informe aprobación planilla 01 presentado 5-Entregables Intermedios 14/02/2014 14/02/2014 Sí 3.33 10 EJECUCION: Informe 02 de avance de obra elaborado
5-Entregables Intermedios 28/02/2014 28/02/2014 Sí 3.33 11 EJECUCION: Planilla 01 pagada 5-Entregables Intermedios 28/02/2014 28/02/2014 Sí 3.33 12 EJECUCION: Planilla 02 presentada 5-Entregables Intermedios 10/03/2014 10/03/2014 Sí 3.33 13 EJECUCION: Informe aprobación planilla 02 presentado 5-Entregables Intermedios 14/03/2014 14/03/2014 Sí 3.33 14 EJECUCION: Supervisor designado 5-Entregables Intermedios 30/03/2014 30/03/2014 Sí 3.33 15 EJECUCION: Informe 03 de
avance de obra elaborado
5-Entregables Intermedios 31/03/2014 31/03/2014 Sí 3.33 16 EJECUCION: Planilla 02 pagada 5-Entregables Intermedios 31/03/2014 31/03/2014 No 3.33 17 EJECUCION: Planilla 03 presentada 5-Entregables Intermedios 10/04/2014 10/04/2014 Sí 3.33 18 EJECUCION: Informe aprobación planilla 03 presentado 5-Entregables Intermedios 14/04/2014 14/04/2014 Sí 3.33 19 EJECUCION: Informe 04 de avance de obra elaborado
5-Entregables Intermedios 30/04/2014 30/04/2014 Sí 3.33 20 EJECUCION: Planilla 03 pagada 5-Entregables Intermedios 30/04/2014 30/04/2014 No 3.33 21 EJECUCION: Planilla 04 presentada 5-Entregables Intermedios 09/05/2014 09/05/2014 Sí 3.33 22 EJECUCION: Informe aprobación planilla 04 presentado 5-Entregables Intermedios 14/05/2014 14/05/2014 Sí 3.33 23 EJECUCION: Planilla 04 pagada 5-Entregables Intermedios 30/05/2014 30/05/2014 No 3.33 24 EJECUCION: Acta de entrega
de recepción provisional elaborada y suscrita
9-Entregables Formales
02/06/2014 02/06/2014 No 3.4
25 CIERRE: Acta de entrega de recepción definitiva elaborada y suscrita
9-Entregables Formales
28/11/2014 28/11/2014 No 7.5
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Desembolsado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2014
Años Previos Año Actual (2014) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Ppto. Comprometido 0.00 0.00 0.00 0.00 Planeado - Codificado (2014) 0.00 Programado a Devengar 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado a Devengar - Estimado) 0.00 0.00 0.00 0.00 % de Programado a Devengar vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % Ppto. Codificado 998 0.00 0.00 0.00 0.00 Ppto. Devengado 998 0.00 0.00 0.00 0.00 * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
5 Incrementar la eficacia en la gestión técnica del riesgo ante eventos adversos en la provincia MEDIANTE el análisis de índices de vulnerabilidad para la reducción del riesgo, mejoramiento de los procesos de relación comunitaria (PRC) para la difusión, aplicación y fortalecimiento de los planes de ordenamiento territorial de los GAD.
IMPACTO A SERVICIOS
Servicios
No hay información disponible
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
1 ASOCIACION HITO 01: Proyecto de obra elaborado y revisado (Pág. 121 al 148).
H01.rar 17/02/2014
2 ASOCIACION HITO 02: Resolución de emergencia suscrita.
H02.pdf 10/02/2014
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
4 ASOCIACION HITO 04: Contrato de emergencia suscrito H04.pdf 17/02/2014 5 ASOCIACION HITO 07: Informes de avance de obra
elaborados por el fiscalizador externo y por el supervisor de la obra SGR
H07.rar 10/02/2014
6 Documentos soporte de obra de emergencia Limpieza del río Chone.
Obra_emergencia_SGR-10.1-2013_-_Limpieza_rio_Chone.rar
10/02/2014
EQUIPO DEL PROYECTO
Nombre Rol
Del Río Miranda, Rafael Antonio Patrocinador Ejecutivo Espinoza Salguero, Franklin Walter Líder del Proyecto
SGR - Secretaría de Gestión de Riesgos
DPGR-El Oro
PROYECTO:
K003
P006.- Protección de taludes en el Cerro El Calvario, coordenadas georeferenciadas
X: 654284E Y 9592111N, cantón Zaruma, provincia de El Oro.
Líder del Proyecto: Espinoza Salguero, Franklin Walter ([email protected])
Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados: Provincia El Oro, SNGR -Programa de Prevención y Mitigación
Titular: Cabrera Zambrano, Rosa Margarita
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión: Zona 7 > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 15/03/2013 - 31/07/2014 Fecha de Última Actualización: 02/07/2014 Fecha de Fin Base: 30/12/2013
Modificado por: Espinoza Salguero, Franklin Walter
Fecha del siguiente Hito: 31/07/2014
DATOS GENERALES
Descripción
Debido a las últimas precipitaciones en la ciudad de Zaruma, se presentó un deslizamiento en el Cerro El Calvario, el que ha sido soportado por un muro existente construido anteriormente, pero es necesario el desalojo de este material y proteger los taludes y evitar nuevos deslizamientos que puede poner en peligro a la población.
Beneficios Cualitativos
Proteger a la población ubicada en el sector, de posibles deslizamientos del cerro, lo que podría causar daños.
Tipo de Beneficiario
Proteger a la población ubicada en el sector, de posibles deslizamientos del cerro, lo que podría causar daños.
Restricciones
TIEMPO: El proyecto debe finalizar en un mes. COSTO: El monto total del proyecto es de $110.414,25
ALCANCE: El ámbito del proyecto es anivel cantonal, obra que fue planificada para proteger el talud en el Cerro El Calvario y asi aportar con la seguridad y calidad de vida de los habitantes del sector.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 94.63 %
