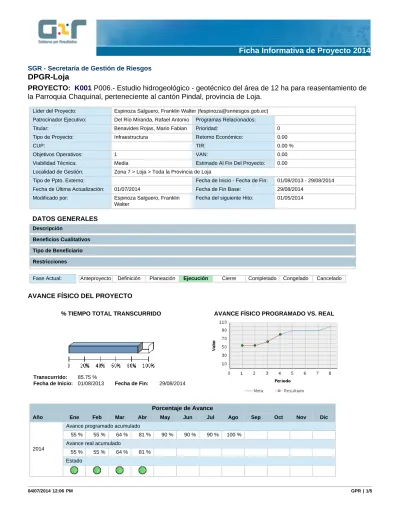

Ficha Informativa de Proyecto 2014

N/A
N/A
Protected

Academic year: 2021

Share "Ficha Informativa de Proyecto 2014"

Copied!
5
0
0

Texto completo

(1)

SGR - Secretaría de Gestión de Riesgos

DPGR-Loja

PROYECTO:

K001

P006.- Estudio hidrogeológico - geotécnico del área de 12 ha para reasentamiento de

la Parroquia Chaquinal, perteneciente al cantón Pindal, provincia de Loja.

Líder del Proyecto: Espinoza Salguero, Franklin Walter ([email protected]) Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados:

Titular: Benavides Rojas, Mario Fabian Prioridad: 0 Tipo de Proyecto: Infraestructura Retorno Económico: 0.00

CUP: TIR: 0.00 %

Objetivos Operativos: 1 VAN: 0.00

Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión: Zona 7 > Loja > Toda la Provincia de Loja

Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 01/08/2013 - 29/08/2014 Fecha de Última Actualización: 01/07/2014 Fecha de Fin Base: 29/08/2014

Modificado por: Espinoza Salguero, Franklin Walter

Fecha del siguiente Hito: 01/05/2014

DATOS GENERALES

Descripción

Beneficios Cualitativos Tipo de Beneficiario Restricciones

Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado

AVANCE FÍSICO DEL PROYECTO

% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL

Transcurrido: 85.75 %

Fecha de Inicio: 01/08/2013 Fecha de Fin: 29/08/2014

Porcentaje de Avance

Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic Avance programado acumulado

55 % 55 % 64 % 81 % 90 % 90 % 90 % 100 % Avance real acumulado

55 % 55 % 64 % 81 % Estado

(2)

04/07/2014 12:06 PM GPR | 2/5

RESÚMENES EJECUTIVOS (MÁS RECIENTES)

Resúmenes Ejecutivos Modificado por Fecha de Última Actualización JUNIO 2014

* Estudio 100% concluido, en espera solo del pago de la planilla única.

Espinoza Salguero, Franklin Walter 01/07/2014 -09:15 AM MAYO 2014

* (30-May) Estudio se está revisando en el área Técnica, aún tiene observaciones y el contratista debe completar información presentada.

Espinoza Salguero, Franklin Walter 01/07/2014 -09:13 AM ABRIL 2014

1.- (22-Abril) Luego de las observaciones solventadas sobre el informe final del estudio hidrogeológico de la parroquia Chaquinal (H07), el Ing. Mario Benavides, mediante Memorando SNGR-DPGR-LOJ-2014-0302-M, envía el expediente original y solicita a la máxima autoridad, Dra. María Del Pilar Cornejo, la designación de un técnico para que elabore la recepción del contrato y pueda procesarse el trámite para el pago correspondiente.

* El proyecto tuvo una suspensión temporal de los trabajos, debido a que no contaban con los planos urbanísticos del proyecto, los mismos que fueron solicitados desde el inicio del estudio, razón por la cual no se pudieron concluir con los trabajos previstos en el cronograma.

Espinoza Salguero, Franklin Walter 05/06/2014 -02:28 PM MARZO 2014

* Se encuentra en revisión por el administrador del contrato Ing. Mario Benavides.

Armijos Sanchez, Daniella Veronica 28/04/2014 -12:12 PM FEBRERO 2014

* El estudio hidrogeológico - geotécnico de la Parroquia Chaquinal, se encuentra concuido. * La contratista tiene pendiente por entregar el informe final, con la respectiva corrección de las observaciones realizadas por el administrados del contrato, Ing. Mario Benavides.

Armijos Sanchez, Daniella Veronica 28/04/2014 -12:11 PM ENERO 2014

* El estudio hidrogeológico - geotécnico de la Parroquia Chaquinal, se encuentra en ejecución. * La Consultora LAMSCO el 20 de enero de 2014 solicitó una suspensión temporal de los trabajos, por no concluir con las actividades previstas en el cronograma, debido a que no cuentan con los planos urbanísticos del proyecto, los mismos que fueron solicitados hace varios meses. * El 21 de enero de 2014, la SGR y la contratista suscribieron una acta de acuerdo para suspender el plazo de realización del estudio, a partir del 21 de enero de 2014, hasta que la consultora cuente con la planificación y diseño urbano de la Parroquia Chaquinal.

Armijos Sanchez, Daniella Veronica 27/03/2014 -03:08 PM LOCALIDADES Localidad de Impacto No hay información disponible

HITOS

Hito Categoría Fecha Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 1 DEFINICIÓN: Ficha técnica

elaborada

1-Solicitud de Información

07/08/2013 07/08/2013 Sí 10.0

2 PLANIFICACIÓN: Proyecto de obra elaborado y revisado

1-Solicitud de Información 13/08/2013 13/08/2013 Sí 10.0 3 EJECUCIÓN: Resolución de emergencia suscrita 3-Adjudicación 26/08/2013 26/08/2013 Sí 8.75 4 EJECUCIÓN: Administrador de contrato designado 5-Entregables Intermedios 30/09/2013 30/09/2013 Sí 8.75 5 EJECUCIÓN: Contrato de emergencia suscrito 3-Adjudicación 30/09/2013 30/09/2013 Sí 8.75

6 EJECUCIÓN: CUR de anticipo pagado

5-Entregables Intermedios

02/10/2013 02/10/2013 Sí 8.75

7 EJECUCIÓN: Informe final de estudio

5-Entregables Intermedios

(3)

HITOS

Hito Categoría Fecha Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 8 EJECUCIÓN: Informe de aprobación de planilla 5-Entregables Intermedios 24/04/2014 24/04/2014 Sí 8.75

9 EJECUCIÓN: Planilla única de estudio presentada

5-Entregables Intermedios

24/04/2014 24/04/2014 Sí 8.75

10 EJECUCIÓN: Planilla única de estudio pagada

5-Entregables Intermedios

01/05/2014 01/05/2014 No 8.75

11 CIERRE: Acta de entrega de Recepción Definitiva

9-Entregables Formales

29/08/2014 29/08/2014 No 10.0

INDICADORES DEL PROYECTO

Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado No hay información disponible

(4)

04/07/2014 12:06 PM GPR | 4/5

AVANCE FINANCIERO DEL PROYECTO

COSTO TOTAL % COSTO TOTAL DEVENGADO

Anticipo Desembolsado: 0.00 Estimado Al Fin Del Proyecto: 0.00 **

Costo Total: 0.00

Total Devengado: 0.00

% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.

% Costo Total Devengado: 0.00 %

Perfil Económico 2014

Años Previos Año Actual (2014) Años Futuros Total

Ppto. Planeado 0.00 0.00 0.00 0.00

Ppto. Externo Planeado 0.00 0.00 0.00 0.00

Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00

Ppto. Codificado 0.00 0.00 0.00 0.00 Ppto. Comprometido 0.00 0.00 0.00 0.00 Planeado - Codificado (2014) 0.00 Programado a Devengar 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00

Estimado a fin de año * 0.00 0.00 0.00 0.00

Variación Proyectada (Programado a Devengar - Estimado) 0.00 0.00 0.00 0.00 % de Programado a Devengar vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % Ppto. Codificado 998 0.00 0.00 0.00 0.00 Ppto. Devengado 998 0.00 0.00 0.00 0.00 * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos

7 Incrementar la eficacia en la gestión técnica del riesgo ante eventos adversos en la provincia MEDIANTE el análisis de índices de vulnerabilidad para la reducción del riesgo, mejoramiento de los procesos de relación comunitaria (PRC) para la difusión, aplicación y fortalecimiento de los planes de ordenamiento territorial de los GAD.

IMPACTO A SERVICIOS

Servicios

No hay información disponible

ARCHIVOS DEL PROYECTO

Descripción de Archivo Archivo Fecha

de Alta 1 ASOCIACION HITO 01: Ficha técnica de proyecto H01.pdf 27/03/2014 2 ASOCIACION HITO 03: Resolución de emergencia

suscrita

H03.pdf 27/03/2014

3 ASOCIACION HITO 04: Administrador de contrato designado

(5)

ARCHIVOS DEL PROYECTO

Descripción de Archivo Archivo Fecha

de Alta 4 ASOCIACION HITO 05: Contrato de emergencia suscrito H05.pdf 27/03/2014 5 ASOCIACIÓN HITO 02: Proyecto de obra elaborado y

revisado

H02.pdf 27/03/2014

EQUIPO DEL PROYECTO

Nombre Rol

Cando, Marcelo Líder Técnico

Del Rio, Rafael Patrocinador Ejecutivo

Referencias

Documento similar

1.- En fecha 14 de julio del 2014, la citada solicitud, con anexos, se recibió por la Oficialía de Partes del Honorable Congreso del Estado. 3.- El 18 de julio del 2014, por

Guste o no, el famoso selfie colectivo que Ellen Degeneres publicó en Twitterdurante la ceremonia de los Oscar en 2014 se ha convertido ya un hito en la historia de la

· PREVENCIÓN - el conjunto de actividades o medidas adoptadas o previstas en todas las fases de actividad de la empresa con el fin de evitar o disminuir los

PRESIDENTE (Cossar).- Rechazada. Tiene la palabra el concejal Dómina. DÓMINA.- Señor presidente: está absolutamente clara la voluntad manifiesta de la mayoría de avanzar

2 - EXPECTATIVAS DE DESTINO / PROVISIONALES COLECTIVO:. ESPECIALIDADES

de Directores del Idecoop (…) 3.-Que hemos designado un Gerente Administrativo y un Gerente de Auditoria del Idecoop, en las personas de los licenciados Manuel Andújar y Ramón Antonio

El mismo se compone de las siguientes partes: Análisis de coberturas y unidades de atención de los servicios de Desarrollo Infantil Integral; reporte de coberturas

En este cuadernillo se presentarán los cálculos relativos al dimensionamiento del propulsor y del timón, así como la elección del motor principal de nuestro
