El propósito de esta investigación se refleja en el impacto de la implementación de protocolos sanitarios para el covid-19 en comparación con la productividad laboral, el desempeño, el costo y el tiempo. Procedimiento de recogida de datos para medir la variación del coste del trabajo.

PLANTEAMIENTO DEL PROBLEMA

  • Planteamiento del problema
  • Formulacion del problema
    • Problema General
    • Problemas Especificos
  • Justificación
    • Conveniencia
    • Relevancia Social
    • Implicancias Prácticas
    • Valor Teorico
    • Utilidad Metodológica
  • Objetivos de la Investigacion
    • Objetivo General
    • Objetivos Específicos
  • Delimitacion del Estudio
    • Delimitacion Espacial
    • Delimitacion Temporal

Cómo afecta la implementación de protocolos Covid 19 en el desempeño del Proyecto: Mejoramiento y Ampliación de la Institución Educativa Secundaria José Antonio Encinas en el distrito de Quiñota, provincia de Chumbivilcas-Cusco 2020-2021. Cómo afecta la implementación de protocolos Covid 19 en el costo del Proyecto: Mejoramiento y Ampliación de la Institución de Educación Secundaria José Antonio Encinas en el distrito de Quiñota, provincia de Chumbivilcas-Cusco 2020-2021.

Figura 2 Mapa político de la provincia de Chumbivilcas
Figura 2 Mapa político de la provincia de Chumbivilcas

MARCO TEÓRICO

Antecedentes de la Investigacion

  • Antecedentes a Nivel Nacional
  • Antecedentes a Nivel Internacional
  • Antecedentes a Nivel Local

TÍTULO: “Uso de herramientas Lean Construction para la identificación del nuevo flujo del proceso constructivo de losa de piso con la implementación de los protocolos Covid-19 y análisis del impacto en el cronograma durante la pandemia en un taller industrial de La Joya, Arequipa , 2020.” TÍTULO: “ANÁLISIS DEL IMPACTO DE LA PANDEMIA COVID-19 EN LA PRODUCTIVIDAD DEL TRABAJO DEL PROYECTO DE MODERNIZACIÓN DE LA REFINERÍA DE TALARA”.

Bases Teóricas - científicas

  • Mano de Obra
  • Rendimiento
  • Velocidad de Producción
  • Tiempo de ejecución de obra
  • Costo y Presupuesto de obra
  • Covid 19
  • Protocolos Sanitarios por Covid 19
  • Lean Construction

La mano de obra indirecta es la mano de obra responsable de la administración de las empresas que producen estos bienes o servicios. Superficialmente, se pueden observar proyecciones de la glicoproteína de pico (S) y, como la mayoría de los betacoronavirus, tiene dímeros de proteína hemaglutinina esterasa (HE).

Figura 3. Personal Obrero de la empresa
Figura 3. Personal Obrero de la empresa

Hipótesis

  • Hipótesis general
  • Hipótesis específicos

Encinas del distrito de Quiñota, provincia de Chumbivilcas-Cusco en los lotes de concreto armado (vigas de cimentación tipo T invertida, columnas, losas, vigas, losas iluminadas). Mejoramiento y ampliación de la institución de educación media José Antonio Encinas en el distrito de Quiñota, provincia de Chumbivilcas-Cusco en los elementos de concreto armado (vigas de cimentación tipo T invertida, columnas, losas, vigas, losas iluminadas).

Variables e indicadores

  • Identificación de variables
  • Operacionalización de variables

Según Botero, la cantidad de trabajo de cualquier actividad que sea realizada íntegramente por un grupo de trabajadores o una cuadrilla, luego esta actividad se reflejará en el número de horas por persona con la unidad de medida de la actividad realizada. Esta es una determinación del valor basada en todos los recursos utilizados en la realización del trabajo para estimar el costo total del trabajo. Por lo tanto, los costos laborales totales estarán compuestos por costos directos, costos indirectos, gastos generales y ganancias.

Tiempo de removilización y adecuación en áreas de trabajo, aumento del tiempo de ejecución de partidas, tiempo de descontaminación. Es la determinación de un valor en función de todos los recursos utilizados en la realización del trabajo.

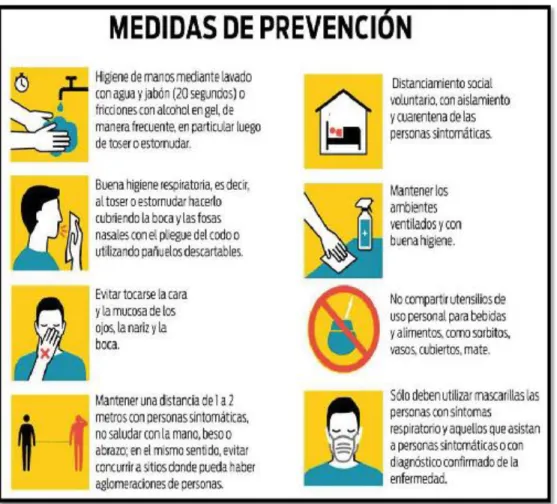

Figura 20 Medidas de prevención
Figura 20 Medidas de prevención

METODOLOGIA

Alcance de la investigación

Diseño de la investigación

  • Tipo de investigación
  • Nivel de la investigación
  • Diseño metodolóico
  • Diseño de la ingeniería

Esta investigación es un estudio DESCRIPTIVO CORRELACIONAL porque se realizará una selección de datos sobre los conceptos o variables y se medirá cada uno de ellos independientemente de los demás, consiste en analizar las situaciones, costumbres y actitudes de las actividades a conocer. Es decir, tienen como único objetivo medir o recopilar información de forma independiente o conjunta sobre los conceptos o variables a los que se refieren, es decir, su finalidad no es indicar cómo se relacionan. El diseño de investigación es no experimental porque el estudio se basa en la observación de diferentes eventos sin cambiar el entorno de ninguna manera (teniendo en cuenta las condiciones reales), sin incluir la manipulación de las variables.

Para el diseño de esta tesis, se presenta de la manera más concisa y práctica para cumplir con los objetivos de la investigación. El diseño no experimental establece que el diseño se realiza sin manipular intencionalmente las variables y que no cambia el entorno o fenómeno en estudio.

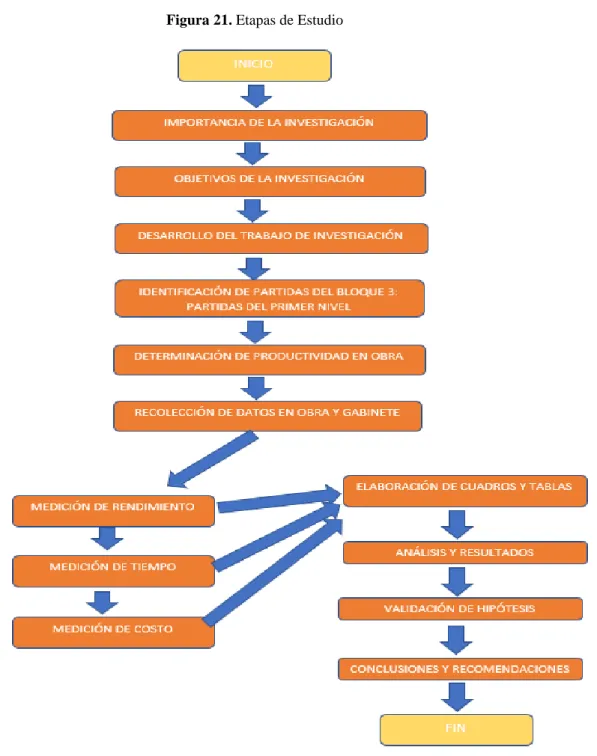

Figura 21. Etapas de Estudio
Figura 21. Etapas de Estudio

Población

  • Descripción de la población

Muestra

  • Descripción de muestra
  • Criterios de inclusión

El muestreo no probabilístico es una técnica de muestreo en la que las muestras se recolectan en un proceso que no brinda a todos los individuos de la población las mismas posibilidades de selección. No se basa en ninguna teoría de probabilidad, por lo que no hay forma de calcular la precisión ni de limitar el error resultante. El método no probabilístico elegido es el muestreo por cuotas porque generalmente se basa en un buen conocimiento de los estratos poblacionales y/o de los individuos más representativos o idóneos para los fines de la investigación.

También se han desarrollado formatos para determinar la variación en tiempo y costo que se reflejará en el impacto de la pandemia de Covid-19. Eficiencia, productividad y eficiencia del trabajo en el Bloque 3, Nivel 1, en los rubros de cimentación tipo T invertida: vigas, columnas, losas, losa aligerada y vigas.

Tecnicas e Instrumentos de recolección de datos

  • Instrumentos de recolección de datos

Proceso de recolección de datos para medir la productividad del sitio a) Herramientas y equipos utilizados. Proceso de recolección de datos para medir la variación de los costos laborales a) Herramientas y equipos utilizados. 34; ANÁLISIS DEL IMPACTO DE LOS PROTOCOLOS COVID 19 EN LA PRODUCTIVIDAD DE PROYECTOS: “MEJORA Y AMPLIACIÓN DE LA I.E. JOSÉ.

34;ANÁLISIS DEL IMPACTO DE LOS PROTOCOLOS ANTE EL COVID 19 EN LA PRODUCTIVIDAD DEL PROYECTO: “MEJORAMIENTO Y AMPLIACIÓN DEL EXPEDIENTE TÉCNICO JOSÉ IE. (ANTES DE LA PANDEMIA). c) Tablas de costos a nivel general de la obra respecto a los Implementación de protocolos sanitarios ante el Covid-19.

Tabla 4. Formato de recolección de datos de rendimiento de mano de obra
Tabla 4. Formato de recolección de datos de rendimiento de mano de obra

Resultados del Impacto de la Implementación de los Protocolos Sanitarios en el

Resultados del Impacto de la Implementación de los Protocolos Sanitarios en el

Comparación del costo del expediente técnico (antes de la pandemia) versus el costo de las obras terminadas (pandemia en curso). Nota: En la tabla se muestra que los costos del expediente técnico son mayores porque el ACU del expediente está sobrevaluado y la diferencia de costos se encuentra en plena pandemia, pero también se refiere al equipo responsable de la implementación del expediente. ítems mencionados, por ser diferentes al expediente técnico elaborado en 2019 debido a la pandemia en obra. VARIACIÓN COMPARATIVA DE LOS COSTOS DEL HORMIGÓN DEL EXPEDIENTE TÉCNICO VERSUS PREMEZCLA DE HORMIGÓN COLOCADA EN OBRA.

Nota: Puede ver la tabla anterior donde se muestra que la diferencia en el costo del concreto f'c=210 kg/cm2 del expediente técnico es mayor respecto al concreto premezclado colocado en obra porque el costo unitario por m3 de concreto es mayor. . del archivo, si bien es inferior al costo por m3 de concreto colocado en obra, al ser el trabajo realizado por contrato, la empresa implementadora no sólo redujo costos, sino que también optimizó recursos y tiempos. Nota: Se puede señalar que el impacto de la implementación de protocolos sanitarios producto de la pandemia se refleja en el monto del 2.92%, el cual no es un porcentaje alto pero sí significativo ya que es un presupuesto adicional al presupuesto inicial.

Tabla 19 Influencia de los costos en las partidas de concreto armado
Tabla 19 Influencia de los costos en las partidas de concreto armado

DISCUSIÓN

Contraste de resultados con referente del marco teórico

Lo que significa que la productividad antes de la pandemia era mayor en comparación con la productividad durante la pandemia. Para ver una buena comparación de los resultados de productividad antes y durante la pandemia se tomó 4 autores (Santa María Valle & Juipa, 2018) (Guzmán Tejeda, 2014) (Tullume Uceda, 2019) (Nina Ticona, 2019) quienes presentaron sus respectivos investigaciones en un lote de concreto armado antes de la pandemia como se muestra en la tabla 83. De igual manera, en la tabla 84 se muestran los resultados de productividad en los lotes de concreto armado tanto antes de la pandemia como de esta investigación, que fue en el proceso de la pandemia de Covid-19. .

Lo que sugiere que en partidos similares antes y durante la pandemia solo hubo una diferencia de 1,70. Discusión No. 03 ¿Qué variación hubo en el tiempo de ejecución de los ítems del expediente técnico respecto al impacto de la implementación de los protocolos sanitarios al finalizar la obra?

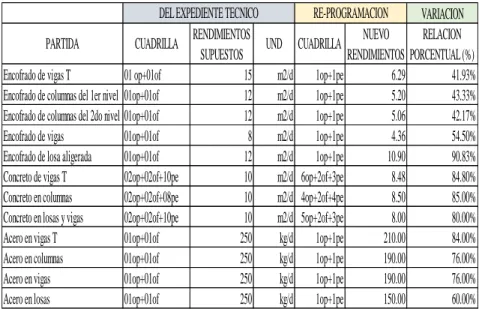

Tabla 21 Variación de Rendimiento en partidas de estructuras
Tabla 21 Variación de Rendimiento en partidas de estructuras

Limitaciones del estudio

  • Limitación de estudio
  • Limitación de datos

044-2020-PCM, Decreto Supremo que declara el estado de emergencia por graves circunstancias que afectan la vida de la nación a causa del brote de COVID-19. 064-2020-PCM, Decreto Supremo Prórroga el Estado de Emergencia por Graves Circunstancias que Afectan la Vida de la Nación a causa del COVID-19 y Ordena Otras Medidas. 075-2020-PCM, Decreto Supremo Prórroga el Estado de Emergencia Nacional por Graves Circunstancias que Afectan la Vida de la Nación debido al COVID-19.

083-2020-PCM, Decreto Supremo Prórroga el Estado de Emergencia Nacional por las Graves Circunstancias que Afectan la Vida de la Nación a consecuencia del COVID-19 y Establece Otras Disposiciones. Se circunscribe al DS 101-2020-PCM, decreto supremo que aprueba la fase 2 de la reanudación de actividades económicas en el marco de la declaratoria de emergencia sanitaria nacional debido a las graves circunstancias que afectan la vida de la nación a consecuencia del COVID -19. . y modifica el Decreto Supremo N° PCM.

Interpretación de los resultados encontrados en la investigación

Este trabajo o tiempo por causa del covid-19 representa el 3.69%, respecto a antes de la pandemia, este porcentaje refleja un tiempo importante en la ejecución de las materias que inciden significativamente en la ejecución de cada una de ellas. En cuanto al coste de la obra, los protocolos sanitarios por el covid-19 afectan al 2,92% del presupuesto de costes directos del presupuesto total al finalizar la obra, además de reflejar el 2,13% del presupuesto total. 168,877.38 nuevos soles, este monto incluye todos los gastos que se generaron con motivo de la paralización e implementación de medidas sanitarias en el área de construcción.

El expediente técnico realizado en 2019 contaba con una planificación normal respecto a la implementación del proyecto: “Mejoramiento y ampliación de la institución educativa. El tiempo de ejecución antes de la pandemia era de 240 días, pero cuando finalizó la obra sumaba 512 días.

Comentario de la investigación de la hipótesis

Los días trabajados hasta el 15 de marzo de 2020, que fue el último día antes del inicio del estado de emergencia, ascendieron a 102 días, por lo que el incremento de días tras la reanudación del trabajo ascendió a un total de 410 días.

Aporte de la Investigación

Incorporación de temas nuevos que se han presentado durante el proceso de la

¿Cómo afecta la implementación de los protocolos covid 19 a lo largo del tiempo a la expansión de. KG/HH, en este puesto en la obra de ampliación hubo un aumento de productividad debido al aumento de 2 personas más. Nota: Las tablas muestran que en el encofrado y desencofrado de vigas del día 14 de noviembre de 2020 en el expediente técnico hubo 2 hombres y en el trabajo con la aplicación hubo 4 hombres; La diferencia es que la productividad en el expediente técnico es de 0,5 KG/HH y en el trabajo de aplicación es mayor, siendo de 1,21 KG/HH, en este rubro.

Nota: De las tablas surge que en el encofrado y desencofrado de la placa aligerada del 17 de noviembre de 2020, se encontraban 2 hombres en el expediente técnico y 4 hombres en los trabajos de aplicación; La diferencia es que la productividad en el expediente técnico es de 0,75 KG/HH y en el trabajo de aplicación es mayor, siendo de 1,01 KG/HH, pulg. Nota: De las tablas surge que en el encofrado y desencofrado de la placa relevada del 18 de noviembre de 2020, se encontraban 2 hombres en el expediente técnico y 4 hombres en los trabajos de aplicación; La diferencia es que la productividad en el expediente técnico es de 0,75 KG/HH y en el trabajo de aplicación es mayor, siendo de 1,42 KG/HH, pulg. Nota: De las tablas surge que en el grupo de concreto premezclado f'c=210 kg/cm2 losa aligerada al 22 de noviembre de 2020, se encontraban 14 hombres en el expediente técnico y 4 hombres en los trabajos de aplicación; la diferencia es esa productividad.

Nota: Las tablas muestran que cuando se embarcó el ladrillo hueco de la losa iluminada el 19 de noviembre de 2020, en el expediente técnico tenían 12 hombres y estaban trabajando.

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Productividad de obra vs el rendimiento del expediente técnico – losa

Plano en planta de cimentaciones

Costos por paralizaciones a raíz del Covid-19

Costo por Elaboración de Planes frente al Covid-19

Costo de Adecuaciones y Adaptaciones de Ambiente de trabajo

Costo de removilización del personal después de la paralización

Charlas de sensibilización 12/08/2020

Concreto en columnas y placas en el bloque III (1er nivel) 21/09/2020

Disposición de concreto premezclado para las placas y columnas del

Verificación de la distribución del refuerzo en placa del bloque III 16/10/2020

Control de niveles en encofrado de losa aligerada en el bloque III 11/11/2020

Disposición de concreto premezclado con bomba tipo pluma en la losa del

Toma de temperatura y saturación

Instalación de lavatorios adicionales en zona de ingreso Dispensador de jabón

Adquisición de Motopulverizador

Bandeja de piso pesado de desinfección en puerta principal

Dispensador de Alcohol

Instalación de lavatorios adicionales Dispensador de jabón líquido

Constancia de toma de datos

Figure

Figura 2 Mapa político de la provincia de Chumbivilcas
Figura 7. Costos Directos en la Construcción
Figura 8. Uso de mascarilla del personal obrero
Figura 11. Desinfección de comedor
+7

Referencias

Documento similar

Chávez, De la Cruz (2014), presentaron la tesis “Aplicación de la Filosofía Lean Construction en una Obra de Edificación (Caso: Condominio Casa Club Recrea –

Justificación teórica La presente investigación se justifica por el: “Estudio de la Productividad de la mano de obra en la construcción edificaciones aplicando el sistema last

Siendo lo que se ha realizado en la presente investigación con formatos que nos ofrece la filosofía Lean para obtener el índice de productividad de la mano de obra en las obras

Para el desarrollo de este proyecto se partió de la base de la construcción sin pérdidas o “Lean Construction”, ya que lo que se pretendió fue medir la productividad del recurso

IMPLEMENTACIÓN Y APLICACIÓN DE LA FILOSOFÍA DE LEAN CONSTRUCTION PARA EL MEJORAMIENTO DE LA PRODUCTIVIDAD.. EN EJECUCIÓN DE OBRAS EN LA EMPRESA BDC INGENIERIA &

APLICACIÓN DE LA FILOSOFÍA LEAN PARA LA MEJORA DE LA PRODUCTIVIDAD EN LA ESTRUCTURA: RESERVORIO ELEVADO DE LA.. OBRA: INSTALACIÓN, AMPLIACIÓN

9 RESUMEN El presente estudio se realizó con el propósito de Aplicar herramientas Lean Manufacturing para mejorar la productividad en la empresa de calzados Dahiana, El

Este precio y valorización incluirá, además de los materiales, mano de obra, leyes sociales, equipo, transporte de los encofrados y accesorios a las diferentes zonas de
