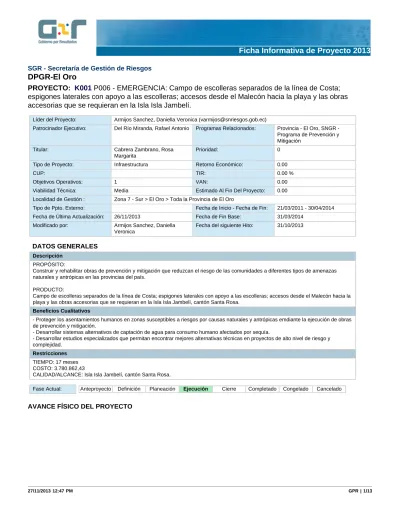

SGR - Secretaría de Gestión de Riesgos
DPGR-El Oro
PROYECTO:
K001
P006 - EMERGENCIA: Campo de escolleras separados de la línea de Costa;
espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras
accesorias que se requieran en la Isla Isla Jambelí.
Líder del Proyecto: Armijos Sanchez, Daniella Veronica ([email protected])
Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados: Provincia El Oro, SNGR -Programa de Prevención y Mitigación
Titular: Cabrera Zambrano, Rosa Margarita
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión : Zona 7 - Sur > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 21/03/2011 - 30/04/2014 Fecha de Última Actualización: 26/11/2013 Fecha de Fin Base: 31/03/2014
Modificado por: Armijos Sanchez, Daniella Veronica
Fecha del siguiente Hito: 31/10/2013
DATOS GENERALES
Descripción
PROPÓSITO:
Construir y rehabilitar obras de prevención y mitigación que reduzcan el riesgo de las comunidades a diferentes tipos de amenazas naturales y antrópicas en las provincias del país.
PRODUCTO:
Campo de escolleras separados de la línea de Costa; espigones laterales con apoyo a las escolleras; accesos desde el Malecón hacia la playa y las obras accesorias que se requieran en la Isla Isla Jambelí, cantón Santa Rosa.
Beneficios Cualitativos
- Proteger los asentamientos humanos en zonas susceptibles a riesgos por causas naturales y antrópicas emdiante la ejecución de obras de prevención y mitigación.
- Desarrollar sistemas alternativos de captación de agua para consumo humano afectados por sequía.
- Desarrollar estudios especializados que permitan encontrar mejores alternativas técnicas en proyectos de alto nivel de riesgo y complejidad.
Restricciones
TIEMPO: 17 meses COSTO: 3.780.862,43
CALIDAD/ALCANCE: Isla Isla Jambelí, cantón Santa Rosa.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 86.44 %
Fecha de Inicio: 21/03/2011 Fecha de Fin: 30/04/2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
71 % 76 % 81 % 85 % 89 % 89 % 91 % 94 % 94 % 95 % 99 % 99 % Avance real acumulado
71 % 76 % 81 % 85 % 89 % 89 % 91 % 92 % 93 % 95 % Estado
2013
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
OCTUBRE 2013
1. (01-Oct) Revisión de planilla 10 del contrato complementario de obra y su respectivo reajuste, mediante Memorando SNGR-TEC-LFBM-151M-01102013, del 01 de octubre de 2013.
2. (08-Oct) La SGR cancela las planillas #24 del contrato original con su respectivo reajuste de la obra SNGR-041-2011 (HITO )
3. (23-Oct) La SGR cancela las planilla # 09 del contrato complementario de obra con sus respectivos reajustes, de la obra SNGR-041-2011 (HITO 54)
4. (24-Oct) La SGR cancela las planillas #25 del contrato original con su respectivo reajuste y la planilla # 09 del contrato complementario #2, con sus respectivos reajustes, de la obra SNGR-041-2011 (HITO )
5. (30-Oct) El supervisor - fiscalizador de la obra de Jambelí, recibió las planillas corregidas # 26 de contrato original y planilla única del contrato complementario #02, entregadas por el contratista mediante Oficio Nº 135-CKP-2011, del 30 de octubre de 2013. Informo que las planillas ingresaron a la institución con errores, por lo que el Ing. Bravo las devolvió mediante Oficio SNGR-TEC-LFBM-156-21102013, del 21 de octubre de 2013.
HITOS CUMPLIDOS DEL 01 AL 60.
Armijos Sanchez, Daniella Veronica 11/11/2013 -03:44 PM SEPTIEMBRE 2013
1. (10-sep) Presentacion de planillas: mediante Oficio Num. 130-CKP-2011, de fecha 10 de septiembre de 2013, el contratista Consorcio Kapott Pacardoer S.A. entrega las planillas de avance de obra # 24 del contrato original y # 9 del contrato complementario con sus respectivos reajustes corregidos, se recalca que la documentacion fue recibida el dia 16 de septiembre 2013. (HITO 54)
2. (16-sep). Informe de avance de obra: mediante Memorando
SNGR-TEC-LFBM-144M-16092013 de 16 de septiembre de 2013, el fiscalizador de la obra, Ing. Leon Bravo informa que el estado fisico de la obra es de 100%, la recuperacion de la arena en la playa es evidente y el avance economico es de 99%. Ademas comunica que la gestion para realizar la topografia a las escolleras y espigones, ya fue autorizado por la maxima autoridad de la SGR. (HITO 55)
3. (16-sep) Revision y aprobacion de planilla: la planilla # 24 del contrato original y # 9 del contrato complementario con sus respectivos reajustes, fueron revisadas y aprobadas mediante Memorando SNGR-TEC-LFBM-144M-016092013, del 16 de septiembre de 2013. (HITO 56) * (19-sep). Solicitud de recepcion provisional: El Ing. Rafael Del Rio mediante Memorando SNGR-TEC-0068-092013-M, de 19 de septiembre de 2013, solicita a Dra. Cornejo se disponga al Departamento Juridico, iniciar los tramites pertinentes para la elaboracion del Acta de Recepcion Provisional (HITO 61) Armijos Sanchez, Daniella Veronica 11/11/2013 -10:27 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
4. (26-sep) Presentación de planillas: mediante Oficio Num. 132-CKP-2011, de fecha 26 de septiembre de 2013, el contratista Consorcio Kapott Pacardoer S.A. entrega las planillas de avance de obra # 25 del contrato original y # 10 del contrato complementario con sus respectivos reajustes. (HITO 58)
* (27-sep). El Ing. Bravo mediante Memorando SNGR-TEC-LFBM-148M-027092013, de fecha 27 de septiembre de 2013, informa que personal de la Contraloría General del Estado, Ing. Álvaro Vásquez y Eduardo Rivadeneira, realizaron la verificación del kilometraje de cantera a patio de maniobra en la Base Naval de Jambelí, el mismo que coincide con los 27 Km. de recorrido que se reconoció en el rubro Nº 5 como transporte por tierra 27 Km. Los ingenieros pudieron constatar que la obra se encuentra concluida.
* En el mes de septiembre no se registraron pagos de esta obra, debido a que el contratista ha presentado las planillas con errores y con documentacion soporte faltante
HITOS CUMPLIDOS DEL 01 AL 60. En alcance al mes de AGOSTO 2013
1.- (01-Ago) El fiscalizador de la obra Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-124M-01072013, de fecha 01 de agosto de 2013, informa sobre el porcentaje de avance ejecutado hasta el 01 de agosto de 2013, que es un 97.5%, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas. (HITO 51)
2.- (06-Ago) La SGR cancela el valor de la planilla # 8 del contrato complementario SNGR-041-2011, con su rspectivo reajuste. (HITO 53)
* (06-Ago) El fiscalizador de la obra, Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-126M-06082013, de fecha 06 de agosto de 2013, realiza el requerimiento de la topografía y batimetría con escandallo, para contrastar con la topografía obtenida por el contratista de la obra, en el mismo que describe los datos referenciales del equipo y personal que necesitan. 3.- (15-Ago) Informe del estado de la obra, según Memorando
SNGR-TEC-LFBM-128M-15082013, de fecha 15 de agosto de 2013, el Ing. Bravo informa que en relación al trabajo de las escolleras, se encuentra terminado; por lo que la supervisión fiscalización de la obra sugiere se proceda con la recepción de entrega provisional, para dar cumplimiento a la cláusula Décima Segunda del contrato original - Recepción Provisional. (HITO 51)
4.- (19-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-129M-19082013, de fecha 19 de agosto de 2013, el Ing. Bravo resume las actividades realizadas en la semana del día martes 13 al viernes 16 de agosto 2013; en el cual concluye que existe el compromiso de parte del contratista en terminar la obra, informa que la SGR se encuentra revisando el pedido de la topografía y batimetría. El avance físico de la obra es del 97.70%. (HITO 51)
* (20-Ago) El Ing. Rafael Del Río, Subsecretario de Gestión Técnica solicita a la máxima autoridad, Dra. Cornejo, autorización para contratación de equipo de topografía para que realice un levantamiento topográfico y batimétrico para el contrato de emergencia de Jambelí, el mismo que se encuentra en su fase final.
5.- (21-Ago) Entrega por parte del contratistade la planilla # 24 contrato original y # 9 del contrato complementario con sus respectivos reajustes. (HITO 54)
6.- (25-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-132M-25082013, de fecha 25 de agosto de 2013, el Ing. Bravo resume las actividades realizadas del martes 20 al viernes 23 de agosto de 2013; en el cual concluye que la obra tiene un avance físico del 97.80%. (HITO 51)
* (27-Ago) Entrega formal del contrato complementario # 2 al contrato emergente
SNGR-041-2011, suscrito entre la SGR y el Consorcio Kapott S.A. - Pacardoer S.A., monto complementario $44.015,74, según la cláusula QUINTA, el plazo contractual será establecido en el contrato original y su complementario 1, debiéndo tomarse en consideración las suspensiones y prórrogas de plazo. Armijos Sanchez, Daniella Veronica 09/10/2013 -12:03 PM AGOSTO 2013
OBRA EN EJECUCIÓN- Avance físico Agosto 2013: ...
1.- (15-Ago) Informe del estado de la obra, según Memorando
SNGR-TEC-LFBM-128M-15082013, de fecha 15 de agosto de 2013, el Ing. Bravo informa que en relación al trabajo de las escolleras, se encuentra terminado; por lo que la supervisión fiscalización de la obra sugiere se proceda con la recepción de entrega provisional, para dar cumplimiento a la cláusula Décima Segunda del contrato original - Recepción Provisional. (HITO )
2.- (19-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-129M-19082013, de fecha 19 de agosto de 2013, el Ing. Bravo resume las actividades realizadas en la semana del día martes 13 al viernes 16 de agosto 2013; en el cual concluye que existe el compromiso de parte
Armijos Sanchez, Daniella Veronica 08/10/2013 -03:37 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
del contratista en terminar la obra, informa que la SGR se encuentra revisando el pedido de la topografía y batimetría.
3.- (25-Ago) Informe de comisión según Memorando SNGR-TEC-LFBM-132M-25082013, de fecha 25 de agosto de 2013, el Ing. Bravo resume las actividades realizadas del martes 20 al viernes 23 de agosto de 2013; en el cual concluye que la SGR
* (06-Ago) El fiscalizador de la obra, Ing. León Bravo mediante Memorando SNGR-TEC-LFBM-126M-06082013, de fecha 06 de agosto de 2013, realiza el requerimiento de la topografía y batimetría con escandallo, para contrastar con la topografía obtenida por el contratista de la obra, en el mismo que describe los datos referenciales del equipo y personal que necesitan. * (20-Ago) El Ing. Rafael Del Río, Subsecretario de Gestión Técnica solicita a la máxima autoridad, Dra. Cornejo, autorización para contratación de equipo de topografía para que realice un levantamiento topográfico y batimétrico para el contrato de emergencia de Jambelí, el mismo que se encuentra en su fase final.
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-124M-01072013, de fecha 01 de agosto de 2013, informa sobre el porcentaje de avance ejecutado hasta el 01 de agosto de 2013, que es un 97.5%, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
La obra se encuentra paralizada por falta de pago del contratista a los trabajadores; y según comunicación del contratista a la máxima autoridad de la SNGR de fecha 29 de julio de 2013, solicita a la brevedad posible se cancele los valores correspondientes a la planilla número 23 del contrato original y planilla 08 del complementario, ya que este retraso en el pago los ha llevado a incumplir en sus obligaciones con sus proveedores y colaboradores.
La topografía y batimetría de las escolleras (rompeolas) aparentemente terminadas han sido entregadas a la supervisión - fiscalización para su revisión, topografías escolleras A, B, C, D, E; las mismas que fueron entregadas de manera digital (email y pendrive).
PAGOS REALIZADOS
(HITOS CUMPLIDOS DEL 01 AL JULIO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 97.5%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-122M-01072013, de fecha 29 de julio de 2013, informa sobre el porcentaje de avance ejecutado en el mes de julio, además menciona que es urgente realizar la topografía y batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
Por falta de pago por parte del contratista, a los trabajadores han ido sistemáticamente disminuyendo el ritmo del trabajo, hasta evidenciarse una suspensión casi total.
La topografía y batimetría de las escolleras (rompeolas) aparentemente terminadas han sido entregadas a la supervisión - fiscalización para su revisión.
PAGOS REALIZADOS
En el mes de julio 2013 la Secretaría Nacional de Gestión de Riesgos no registra pagos realizados al contratista.
La planilla #8 no se canceló la fecha prevista, por las diferentes revisiones que tuvo que pasar los documentos de la obra.
(HITOS CUMPLIDOS DEL 01 AL 51).
Armijos Sanchez, Daniella Veronica 06/08/2013 -03:38 PM JUNIO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 96%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-109M-01072013, de fecha 01 de julio de 2013, informa sobre el porcentaje de avance ejecutado en el mes de junio, además menciona que será necesario realizar topografía y
Armijos Sanchez, Daniella Veronica 06/08/2013 -12:36 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
batimetría de las escolleras y espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas.
En cuanto a los espigones aún no se realiza la reconformación del material disperso en cada uno de ellos, según se asentara en el libro de obra.
El contratista de la obra presentó la solicitud de recepción provisional a la máxima autoridad y mediante Memorando SNGR-TEC-LFBM-110M-03072013, en el cual observa algunas escolleras y espigones.
PAGOS REALIZADOS
En el mes de junio 2013 la Secretaría Nacional de Gestión de Riesgos cumplió con el pago de los reajustes de las planillas # 19, #20, #21 del contrato original.
MAYO 2013
OBRA EN EJECUCIÓN- Avance físico actual: 88,86%
El fiscalizador de la obra Ing. León Bravo mediante Memorando
SNGR-TEC-LFBM-95M-03062013, de fecha 03 de junio de 2013, informa sobre el porcentaje de avance ejecutado de la semana del 15 de abril al 15 de mayo, además menciona que será necesario realizar topografía y batimetría de las escolleras, espigones, para viabilizar lo trabajado y liquidar las escolleras que dicen estar terminadas. Los rubros reprogramados de espigones no se han ejecutado según cronograma vigente, aparentemente los rubros de escolleras se cumplen con la programación (HITO 47).
Las planillas # 22 del contrato original y la planilla #7 del contrato complementario con sus respectivos reajustes fueron presentados por el contratista (HITO 45), las mismas que fueron revisadas, validadas y aprobadas (HITO 46).
PAGOS REALIZADOS
En el mes de mayo 2013 la Secretaría Nacional de Gestión de Riesgos cumplió con el pago de las planillas # 22 del contrato original, mas la planilla # 7 del contrato complementario de la obra, con sus respectivos reajustes (HITO 48).
(HITOS CUMPLIDOS DEL 1 AL 48).
Armijos Sanchez, Daniella Veronica 04/06/2013 -09:41 AM ABRIL 2013
Obra en ejecución - Avance físico actual: 85.50%
El fiscalizador de la obra Ing. León Bravo expresa que la obra se encuentra en ejecución, además menciona que será necesario realizar topografía y batimetría de las escolleras, espigones, para viabilizar lo trabajado y liquidar las escolleras los primeros dias de junio 2013. A mediano plazo recomienda la colocación de tetrápodos de hormigón armado para la trabazón de la parte de las escolleras hacia el mar.
- Pago de la planilla 21 del contrato original con sus respectivos reajustes de la Obra de Emergencia
- Pago de las planillas 6 del contrato complementario con sus respectivos reajustes de la Obra de Emergencia.
(HITOS CUMPLIDOS DEL 1 AL 44).
Armijos Sanchez, Daniella Veronica 15/05/2013 -05:04 PM MARZO 2013 Obra en ejecución.
Avance físico actual: 84.24%
El fiscalizador de la obra Ing. León Bravo expresa que con el ingreso de la nueva excavadora en cantera se está solucionando la explotación, limpieza y cargada de material para mantener el transporte por tierra de rocas entre 3600 a 400kg. El contratista deberá mantener un stock suficiente de rocas en acopio de la Base Naval de Puerto Bolívar.
Se realizó la revisión y trámite de la planilla 6 del contrato complementario la cual fue aprobada, las cantidades y rubros se encuentran dentro de lo reprogramado, el contratista ha cumplido con las normas constructivas que se recomiendan para este tipo de obra.
Armijos Sanchez, Daniella Veronica 18/04/2013 -04:38 PM FEBRERO 2013
- Estado de obra: Ejecución
- Avance físico de obra (contrato original + contrato complementario): 82%
- El Ing. León Bravo, fiscalizador de la obra de Jambelí, realiza las inspecciones periódicas en el lugar, para constatar que la ejecución de la misma se cumpla según el objeto del contrato. Ref Memorando Nro. SNGR-TEC-LFBM-31-28022013
- El Ing. Rafael Del Rio, Subsecretario de Gestión Técnica tramita la planilla 4 y su reajuste
Armijos Sanchez, Daniella Veronica 12/03/2013 -09:07 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
y 01 de marzo de 2013, enviado al Coordinador General Administrativo Financiero para que proceda con el trámite respectivo.
- Luego de las respectivas revisiones y aprobaciones del Departamento Técnico y Legal, el Departamento Financiero procedió a realizar el pago de las planillas 3 y 4 (contrato complementario).
ENERO 2013
- Avance físico de obra (contrato original + contrato complementario): 67,99%
En el mes de enero los contratistas presentaron la planilla 3 del contrato complementario de la obra de Jambelí, cumpliendo con lo establecido en el contrato complementario suscrito en octubre del año 2012. Por lo que el supervisor - fiscalizador de la obra aprobó dichos documentos y fueron enviados para el pago correspondientes.
La metodología empleada en la ejecución de los trabajos, por parte del contratista, fue considerada como satisfactoria, en lo que concierne al transporte por agua de roca de 3600 kg y colocación de roca de 3600 kg.
- La planilla 4 del contrato complementario fue presentada el 4 de febrero de 2013, pero se encuentra en revisión por el Ing. León Bravo, debido a algunas observaciones en la planilla.
Armijos Sanchez, Daniella Veronica 09/02/2013 -01:30 PM DICIEMBRE 2012
- Estado actual de la obra: En ejecución 60% - avance de la obra según monto contractual contrato original mas contrato complementario.
El cumplimiento del plazo contractual incluido los plazos adicionales del contrato de obra original y contrato complementario esta sujeto al aumento de frecuendia de zarpe de dos a tres viajes por gabarra, cubrir los 8 dias por mes de descanso del personal con jornaleros eventuales tanto en transporte por aguas en gabarras como en cantera en los equipos de producción; además de mantener un soldador auxiliar para las reparaciones urgente tanto en cantera como en sitio de zarpe de las embarcaciones, el aumento de una excavadora auxiliar para cantera, una vez que haya la produccion necesaria y suficiente, podrá transladarse la misma excavadora al sitio de acopio para cumplir con el volumen transportado.
Armijos Sanchez, Daniella Veronica 09/01/2013 -02:47 PM NOVIEMBRE
- Obra en ejecución, planilla 16: avance de la obra según monto contractual: 56,65% contrato original mas contrato complementario.
- Revisión, informe y aprobación de planilla # 16
- Revisión, informe y aprobación de planilla # 1, contrato complementario.
- Firma de Agenda modificatoria al contrato complementario, para aclarar el plazo del contrato complementario, el cual es a partir de la suscripción del contrato original, sin modificar el monto del complementario.
OCTUBRE 2012
- Presentación de planilla # 16 de avance de obra, por parte del contratista. - Avance de la obra, planilla #15: 67,24% del contrato original.
- Revisión y aprobación de planilla #15 de avance de obra. - Se cancela planilla # 15
SEPTIEMBRE 2012
- Obra en ejecución, planilla 14: 61,42% contrato original
- Se realizaron inspecciones en sitio, hubo reuniones de trabajo para el análisis de cálculos, diseños, actualización
- Presentación de planilla # 14 de avance de obra, por parte del contratista.
El contratista cumplió con las estipulaciones del contrato, especificaciones técnicas y normas constructivas. Los diseños, planos, formatos y hojas de cálculo fueron entregados por la SNGR al contratista. - Pago de planillas 13 y 14. Armijos Sanchez, Daniella Veronica 11/12/2012 -07:11 PM
ASUNTOS ABIERTOS DEL PROYECTO Asunto Fecha de
Última Actualización
Responsable Urgencia Impacto Calificación Acciones Cerradas /
Totales
1 RETRASO EN LA
SUSCRIPCION DEL ACTA DE ENTREGA DE RECEPCION PROVISIONAL DE LA OBRA 11/11/2013 Daniella Veronica Armijos Sanchez 10 10 1 0/0 Asuntos cerrados: 0
LOCALIDADES
Localidad de Impacto
1 Zona 7 - Sur > El Oro > Santa Rosa
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 DEFINICIÓN: Proyecto de obra elaborado y revisado. 1-Solicitud de Información 21/03/2011 21/03/2011 Sí 0.5 2 PLANIFICACIÓN: Ficha técnica elaborada 1-Solicitud de Información 05/04/2011 05/04/2011 Sí 1.13 3 EJECUCION: Resolución de emergencia elaborada 3-Adjudicación 08/04/2011 08/04/2011 Sí 1.13 4 EJECUCION: Acta de inicio de
obra elaborada 1-Solicitud de Información 02/06/2011 02/06/2011 Sí 1.13 5 EJECUCION: Contrato de emergencia suscrito 5-Entregables Intermedios 02/06/2011 02/06/2011 Sí 1.13 6 EJECUCION: Fiscalizador designado 5-Entregables Intermedios 04/05/2012 04/05/2012 Sí 1.13 7 EJECUCION: CUR de anticipo
pagado 1-Solicitud de Información 13/06/2012 13/06/2012 Sí 1.13 8 EJECUCION: Informes -Planillas del # 1 al # 13 presentados y pagados 1-Solicitud de Información 29/08/2012 29/08/2012 Sí 37.09 9 EJECUCION: Planilla 14 presentada. 5-Entregables Intermedios 30/08/2012 30/08/2012 Sí 1.13 10 EJECUCION: Informe 14 de aprobación de planilla presentado 1-Solicitud de Información 06/09/2012 06/09/2012 Sí 1.13 11 EJECUCION: Informe 14 técnico de avance de obra elaborado. 1-Solicitud de Información 21/09/2012 21/09/2012 Sí 1.13 12 EJECUCION: Planilla 14 pagada. 4-Inicio de Trabajo 21/09/2012 21/09/2012 Sí 1.13 13 EJECUCION: Planilla 15 presentada. 1-Solicitud de Información 26/09/2012 26/09/2012 Sí 1.13 14 EJECUCION: Informe 15 de aprobación de planilla presentado 1-Solicitud de Información 27/09/2012 27/09/2012 Sí 1.13 15 EJECUCION: Informe 15 técnico de avance de obra elaborado. 1-Solicitud de Información 28/09/2012 28/09/2012 Sí 1.13 16 EJECUCION: Planilla 15 pagada. 1-Solicitud de Información 05/10/2012 05/10/2012 Sí 1.13 17 EJECUCION: Contrato complementario suscrito de obra emergencia SNGR-041-2011 1-Solicitud de Información 08/10/2012 08/10/2012 Sí 1.13 18 EJECUCION: Planilla 16 presentada. 1-Solicitud de Información 19/10/2012 19/10/2012 Sí 1.13 19 EJECUCION: Planilla 1 presentada contrato complementario 1-Solicitud de Información 05/11/2012 05/11/2012 Sí 1.13 20 EJECUCION: Informe 16 de aprobación de planilla presentado 1-Solicitud de Información 22/11/2012 22/11/2012 Sí 1.13
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 21 EJECUCION: Informe 16 técnico de avance de obra elaborado.
1-Solicitud de Información
22/11/2012 22/11/2012 Sí 1.13
22 EJECUCION: Informe 1 de aprobación de planilla contrato complementario
1-Solicitud de Información
28/11/2012 28/11/2012 Sí 1.13
23 EJECUCION: Informe 1 técnico de avance de obra elaborado -contrato complementario.
1-Solicitud de Información
28/11/2012 28/11/2012 Sí 1.13
24 EJECUCION: Planilla 1 pagada contrato complementario 1-Solicitud de Información 05/12/2012 05/12/2012 Sí 1.13 25 EJECUCION: Planilla 16 pagada 1-Solicitud de Información 05/12/2012 05/12/2012 Sí 1.13 26 EJECUCION: Planilla 2 presentada contrato complementario 1-Solicitud de Información 10/12/2012 10/12/2012 Sí 1.13 27 EJECUCION: Informe 2 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 14/12/2012 14/12/2012 Sí 1.13
28 EJECUCION: Informe 2 técnico de avance de obra elaborado contrato complementario
1-Solicitud de Información
14/12/2012 14/12/2012 Sí 1.13
29 EJECUCION: Planilla 2 pagada contrato complementario 1-Solicitud de Información 20/12/2012 20/12/2012 Sí 1.13 30 EJECUCION: Planilla 3 presentada contrato complementario 1-Solicitud de Información 27/12/2012 27/12/2012 Sí 1.13 31 EJECUCION: Informe 3 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 14/01/2013 14/01/2013 Sí 1.13
32 EJECUCION: Informe 3 técnico de avance de obra elaborado contrato complementario 1-Solicitud de Información 14/01/2013 14/01/2013 Sí 1.13 33 EJECUCION: Planilla 4 presentada contrato complementario 1-Solicitud de Información 04/02/2013 04/02/2013 Sí 1.13
34 EJECUCION: Planilla 3 pagada contrato complementario 1-Solicitud de Información 25/02/2013 25/02/2013 Sí 1.13 35 EJECUCION: Informe 4 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 27/02/2013 27/02/2013 Sí 1.13
36 EJECUCION: Informe 4 técnico de avance de obra elaborado contrato complementario
1-Solicitud de Información
27/02/2013 27/02/2013 Sí 1.13
37 EJECUCION: Planilla 4 pagada contrato complementario 1-Solicitud de Información 05/03/2013 05/03/2013 Sí 1.13 38 EJECUCION: Informe 5 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 13/03/2013 13/03/2013 Sí 1.0
39 EJECUCION: Informe técnico 5 de avance de obra elaborado contrato complementario 1-Solicitud de Información 13/03/2013 13/03/2013 Sí 1.0 40 EJECUCION: Planilla 5 presentada contrato complementario 1-Solicitud de Información 13/03/2013 13/03/2013 Sí 1.0
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
41 EJECUCION: Planilla 5 pagada contrato complementario 1-Solicitud de Información 21/03/2013 21/03/2013 Sí 1.0 42 EJECUCION: Planilla 6 presentada contrato complementario 1-Solicitud de Información 08/04/2013 08/04/2013 Sí 1.0 43 EJECUCION: Informe 6 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 09/04/2013 09/04/2013 Sí 1.0
44 EJECUCION: Informe técnico 6 de avance de obra elaborado contrato complementario
1-Solicitud de Información
09/04/2013 09/04/2013 Sí 1.0
45 EJECUCION: Planilla 6 pagada contrato complementario 1-Solicitud de Información 18/04/2013 18/04/2013 Sí 1.0 46 EJECUCION: Planilla 7 presentada contrato complementario 1-Solicitud de Información 03/05/2013 03/05/2013 Sí 1.0 47 EJECUCION: Informe 7 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 06/05/2013 06/05/2013 Sí 1.0
48 EJECUCION: Informe 7 técnico de avance de obra elaborado contrato complementario
1-Solicitud de Información
06/05/2013 06/05/2013 Sí 1.0
49 EJECUCION: Planilla 7 pagada contrato complementario 1-Solicitud de Información 17/05/2013 17/05/2013 Sí 1.0 50 EJECUCION: Informe 8 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 11/07/2013 11/07/2013 Sí 0.5
51 EJECUCION: Informe 8 técnico de avance de obra elaborado contrato complementario 1-Solicitud de Información 11/07/2013 11/07/2013 Sí 0.5 52 EJECUCION: Planilla 8 presentada contrato complementario 1-Solicitud de Información 11/07/2013 10/07/2013 Sí 0.5
53 EJECUCION: Planilla 8 pagada contrato complementario 1-Solicitud de Información 20/07/2013 06/08/2013 Sí 0.5 54 EJECUCION: Planilla 9 presentada contrato complementario 1-Solicitud de Información 12/08/2013 21/08/2013 Sí 0.5
55 EJECUCION: Informe 9 técnico de avance de obra elaborado contrato complementario 1-Solicitud de Información 16/08/2013 16/09/2013 Sí 0.5 56 EJECUCION: Informe 9 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 16/08/2013 16/09/2013 Sí 0.5 57 EJECUCION: Informe 10 técnico de avance de obra elaborado contrato complementario 1-Solicitud de Información 20/08/2013 01/10/2013 Sí 0.5 58 EJECUCION: Planilla 10 presentada contrato complementario 1-Solicitud de Información 20/08/2013 26/09/2013 Sí 0.5 59 EJECUCION: Informe 10 de aprobación de planilla presentado contrato complementario 1-Solicitud de Información 26/09/2013 01/10/2013 Sí 0.5
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
60 EJECUCION: Planilla 9 pagada contrato complementario 1-Solicitud de Información 30/10/2013 23/10/2013 Sí 0.5 61 EJECUCION: Acta de recepción provisional de la obra, elaborada y suscrita
1-Solicitud de Información
31/10/2013 31/10/2013 No 0.7
62 EJECUCION: Informe 01 técnico de avance de obra elaborado contrato complementario # 02 1-Solicitud de Información 20/11/2013 20/11/2013 No 1.0 63 EJECUCION: Informe 01 de aprobación de planilla presentado contrato complementario # 02. 1-Solicitud de Información 20/11/2013 20/11/2013 No 1.0 64 EJECUCION: Planilla 01 presentada contrato complementario # 02 1-Solicitud de Información 20/11/2013 20/11/2013 No 1.0 65 EJECUCION: Planilla 01 pagada contrato complementario # 02. 1-Solicitud de Información 30/11/2013 30/11/2013 No 0.5 66 EJECUCION: Planilla 10 pagada contrato complementario 1-Solicitud de Información 30/11/2013 15/11/2013 No 0.5
67 CIERRE: Acta de recepción definitiva de la obra, elaborada y suscrita
1-Solicitud de Información
29/03/2014 29/03/2014 No 0.66
SUPERVISIONES EJECUTIVAS
Supervisión Supervisor Organización Supervisora Fecha de creación
1 CONSTATACIÓN DE AVANCE DE OBRA EN RELACIÓN CON LO PLANIFICADO
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 19/09/2013
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Total Entregado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2013
Años Previos Año Actual (2013) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Planeado - Codificado (2013) 0.00 Ppto. Programado 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado -Estimado) 0.00 0.00 0.00 0.00 % de Ppto. Programado vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
1 Incrementar la eficacia y eficiencia en la gestión técnica ante eventos adversos en la provincia MEDIANTE el cumplimiento de las politicas de gestión de riesgos en base a proyectos de emergencia viables así como el análisis de los factores de riesgo que afectan a la comunidad
ARCHIVOS DEL PROYECTO
Archivo Descripción de Archivo Fecha
de Alta
1 Aprobacion 7 CC.pdf Aprobacion planilla 7 CC 31/05/2013 2 Aprobacion planilla 3 cc.PDF Aprobacion planilla 3CC 09/02/2013 3 B.1.PDF ASOCIACION HITO 02: Ficha tecnica de emergencia
elaborada
25/11/2013 4 C.1.pdf ASOCIACION HITO 03: Resolucion de emergencia
elaborada
25/11/2013 5 C.12.pdf ASOCIACION HITO 13-15: Informe de avance de obta y
revision de planilla # 15.
25/11/2013 6 C.15.PDF ASOCIACION HITO 17: Contrato complementario suscrito 25/11/2013 7 C.16.PDF ASOCIACION HITO 18: Planilla #16 presentada 25/11/2013 8 C.18.PDF ASOCIACION HITO 20: Informe de presentacion de
planilla #16 aprobado
25/11/2013 9 C.19.pdf ASOCIACION HITO 21: Informe tecnico de avance de
obra (#16)
25/11/2013 10 C.2.PDF ASOCIACION HITO 04: Acta de inicio de obra elaborada 25/11/2013
ARCHIVOS DEL PROYECTO
Archivo Descripción de Archivo Fecha
de Alta
11 C.3.pdf ASOCIACION HITO 03: Contrato emergencia suscrito 25/11/2013 12 C.4.rar ASOCIACION HITO 06: Fiscalizador designado 25/11/2013 13 C.7.PDF ASOCIACION HITO 09: Planilla # 14 presentada 25/11/2013 14 C.8.PDF ASOCIACION HITO 10: Informe de aprobacion planilla
#14
25/11/2013 15 C.9.PDF ASOCIACION HITO 11: Informe tecnico de avance de
obra elaborado (#14)
25/11/2013 16 Entrega de planilla 16.PDF Entrega planilla 16-CNGR-041-2011 09/02/2013 17 Ficha Tecnica SNGR-041-2011.PDF Ficha tecnica de obra SNGR-041-2011 26/09/2012 18 H03.pdf Hito 03: Resolucion de emergencia SNGR-041-2011 21/10/2013 19 H04.pdf Hito 04: Acta de inicio de obra de emergencia 21/10/2013 20 H05.pdf Hito 05: Contrato de emergencia elaborado 21/10/2013 21 H35.pdf Hito 35: Informe aprobacion planilla 03 contrato
complementario
30/10/2013 22 H47.pdf Hito 47: Informe aprobacion planilla 07 contrato
complementario
30/10/2013 23 H54.01.pdf Hito 54.01: Devolucion de planillas #24 - #9 por errores e
informacion habilitante incompleta - 26-ago-13
21/10/2013 24 H54.02.pdf Hito 54.02: Planilla #9 de contrato complementario 22/10/2013 25 H54.03.pdf Hito 54.03: Planilla #24 de avance de obra 22/10/2013 26 H54.pdf Hito 54: Planilla avance de obra, contrato original #24
-complementario # 9
21/10/2013 27 H55.01.pdf Hito 55.01: Informe de avance de obra 19-ago-13 21/10/2013 28 H55.02.pdf Hito 55.02: Informe de avance de obra - 15-ago-13 21/10/2013 29 H55.03.pdf Hito 55.03: Informe de avance de obra, 06-ago-13 21/10/2013 30 H55.pdf Hito 55: Informe de avance de obra 25-ago-13 21/10/2013 31 H56.pdf Hito 56: Revision y aprobacion de planilla 9 contrato
complementario
22/10/2013 32 H57.01.pdf Hito 57: Informe de avance de obra - 27-sep-2013 22/10/2013 33 H57.pdf Hito 57: Informe de avance de obra - 16-sep-2013 22/10/2013 34 H58.01.pdf Hito 58.01: Planilla presentada # 10 contrato
complementario.
22/10/2013 35 H58.02.pdf Hito 58.02: Planilla presentada # 25 contrato original. 22/10/2013 36 H58.pdf Hito 58: Oficio de contratista con planillas presentadas #
25 - # 10
22/10/2013 37 H59.01.pdf Hito 59.01: Informe de aprobacion de planilla #25 de
avance de obra, contrato original.
22/10/2013 38 H59.pdf Hito 59: Informe de aprobacion de planilla #10 de avance
de obra de contrato complementario.
22/10/2013 39 Informe aprobacion planilla.PDF Informe aprobacion planilla 14 25/09/2012 40 informe avance 11marzo jambeli ok001.pdf informe avance obra 11-mar-2013 18/04/2013 41 informe avance 18marzo jambeli 001.pdf Informe de avance de obra 18-mar-2013 18/04/2013 42 informe avance 1abril jambeli 001.pdf informe avance obra 01-abr-2013 18/04/2013 43 informe avance 25marzo jambeli 001.pdf informe avance obra 25-mar-2013 18/04/2013 44 Informe avance 3-jun-2013.pdf Informe de avance obra 03-jun-2013 03/06/2013 45 informe avance 8abril jambeli ok001.pdf informe avance obra 08-abr-2013 18/04/2013 46 Informe avance de obra planilla 16 - 20 octubre.PDF Avance obra 16 - 20-10-12 09/02/2013 47 informe fiscalizacion 3 cc.PDF informe fiscalizacion 3 CC 09/02/2013 48 INFORME JAMBELI 06-MAYO-2013.pdf INFORME JAMBELI 06-MAYO-2013 15/05/2013 49 INFORME JAMBELI 13-MAYO-2013.pdf INFORME JAMBELI 13-MAYO-2013 15/05/2013 50 Informe tecnico avance obra SNGR0412011
-21sept12.PDF
ARCHIVOS DEL PROYECTO
Archivo Descripción de Archivo Fecha
de Alta
51 Informe tecnico Jambeli 1 - 16 nov-2012.pdf Avance obra 16-11-12 09/02/2013 52 Informe tecnico Jambeli 2 - 16 nov-2012.pdf Avance obra 2 16 - 20-10-12 09/02/2013 53 Planilla 3 cc presentada.PDF Planilla presentada 3 CC 09/02/2013
54 planilla 3cc.PDF Planilla 3 cc 09/02/2013
55 planilla 6 Cc jambeli 9 abril001.pdf Aprobacion planilla 6CC 18/04/2013 56 Planilla de obra 7 CC.pdf Planilla 7 CC 31/05/2013 57 Planilla presentada SNGR-041-2011.PDF Planilla 14 presentada 25/09/2012 58 Renuncia de Ing Aguirre y encargo de funciones Ing
Bravo.PDF
Encargo de funciones Ing Bravo 09/02/2013 59 Revision planilla 21 jambeli 9 abril001.pdf Revision planilla 21 jambeli 9 abril 2013 29/04/2013 60 Revision planilla 6 Cc jambeli 9 abril001.pdf Revision planilla 6 Cc jambeli 9 abri 2013 29/04/2013 61 Revision planilla 7 CC.pdf Revision planilla 7 CC 31/05/2013
EQUIPO DEL PROYECTO
Nombre Rol
Armijos Sanchez, Daniella Veronica Lider del Proyecto
Asencio Mera, Jose Luis Patrocinador Ejecutivo
SGR - Secretaría de Gestión de Riesgos
DPGR-El Oro
PROYECTO:
K003
P006.- PROTECCIÓN DE TALUDES EN EL CERRO EL CALVARIO, COORDENADAS
GEOREFERENCIADAS X: 654284E Y 9592111N, CANTON ZARUMA, PROVINCIA DE EL ORO
Líder del Proyecto: Armijos Sanchez, Daniella Veronica ([email protected])Patrocinador Ejecutivo: Asencio Mera, Jose Luis Programas Relacionados: Provincia El Oro, SNGR -Programa de Prevención y Mitigación
Titular: Cabrera Zambrano, Rosa Margarita
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión : Zona 7 - Sur > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 15/03/2013 - 30/12/2013 Fecha de Última Actualización: 11/11/2013 Fecha de Fin Base: 30/12/2013
Modificado por: Armijos Sanchez, Daniella Veronica
Fecha del siguiente Hito: 30/12/2013
DATOS GENERALES
Descripción
PROTECCIÓN DE TALUDES EN EL CERRO EL CALVARIO, COORDENADAS GEOREFERENCIADAS X: 654284E Y 9592111N, CANTON ZARUMA, PROVINCIA DE EL ORO.
Debido a las últimas precipitaciones en la ciudad de Zaruma, se presentó un deslizamiento en el Cerro El Calvario, el que ha sido soportado por un muro existente construido anteriormente, pero es necesario el desalojo de este material y proteger los taludes y evitar nuevos deslizamientos que puede poner en peligro a la población.
Beneficios Cualitativos
Proteger a la población ubicada en el sector, de posibles deslizamientos del cerro, lo que podría causar daños.
Restricciones
TIEMPO: El proyecto debe finalizar en un mes. COSTO: El monto total del proyecto es de $110.414,25
ALCANCE: El ámbito del proyecto es anivel cantonal, obra que fue planificada para proteger el talud en el Cerro El Calvario y asi aportar con la seguridad y calidad de vida de los habitantes del sector.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 88.62 %
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
8 % 17 % 50 % 50 % 75 % 83 % 83 % 92 % 92 % 100 % Avance real acumulado
8 % 17 % 50 % 50 % 83 % 83 % 83 % 92 % Estado
2013
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
OCTUBRE 2013
(02-Oct) Planilla única de la obra cancelada por el Departamento Financiero, luego del control previo de la documentación habilitante.
* Obra concluida físicamente prestando servicios a la comunidad, en espera de la suscripcion del Acta de Entrega de Recepción Definitiva. (HITO 12)
(HITOS CUMPLIDOS DEL 01 AL 09, HITO 11)
Armijos Sanchez, Daniella Veronica 11/11/2013 -10:12 AM SEPTIEMBRE 2013
* Obra concluida físicamente prestando servicios a la comunidad, en espera de la suscripcion del Acta de Entrega de Recepción Definitiva. (HITO 12)
* Documentos en revisión previa por las areas correspondientes, para el pago del saldo correspondiente. (HITO 10)
(HITOS CUMPLIDOS DEL 01 AL 09)
Armijos Sanchez, Daniella Veronica 11/11/2013 -09:58 AM AGOSTO 2013
* Acta de Entrega de Recepción Provisional suscrita el 15 de julio de 2013, la misma que fue elaborada en el mes de julio, pero fue sujeta a algunas modificaciones según revisiones del supervisor - fiscalizador (HITO 11).
* Obra concluida físicamente prestando servicios a la comunidad, en espera de la suscripcion del Acta de Entrega de Recepción Definitiva. (HITO 12)
* Documentos en revisión previa por las areas correspondientes, para el pago del saldo correspondiente. (HITO 10)
(HITOS CUMPLIDOS DEL 01 AL 09, HITO 11).
Armijos Sanchez, Daniella Veronica 07/10/2013 -03:20 PM JULIO 2013
ESTADO FÍSICO DE OBRA: CONCLUIDO
Mediante Memorando SNGR-SAT-OVB-030-2013, suscrito por el Supervisor Fiscalizador, Ing. Olmedo Vélez, informa que la obra "Protección de taludes en el Cerro El Calvario, coordenadas georeferenciadas X: 654284E; Y: 9592111N, cantón Zaruma, Provincia de El Oro" se encuentra concluida en el plazo previsto contractualmente de acuerdo con las especificaciones técnicas de la SNGR y se encuentra prestando servicio a la comunidad. Por lo que recomienda la elaboración y suscripción del Acta de Entrega de Recepción Provisional del contrato. Mediante Memorando SNGR-SAT-OVB-031-2013, el Ing. Vélez aprobó la planilla ya que la metodología empleada en la ejecución de los trabajos fue satisfactoria y los rubros correspondientes a esta obra fueron los adecuados. (HITO 09)
HITOS CUMPLIDOS DEL 01 AL 09
Armijos Sanchez, Daniella Veronica 07/08/2013 -12:13 PM JUNIO 2013:
Obra de infraestructura realizada debido a las últimas precipitaciones en la ciudad de Zaruma, se presentó un deslizamiento en el Cerro El Calvario, el que ha sido soportado por un muro existente construido anteriormente, pero es necesario el desalojo de este material y proteger los taludes y evitar nuevos deslizamientos que puede poner en peligro a la población.
Esta obra se encuentra concluida con un avance físico del 100%, según Memorando No. SNGR-SAT-OVB-025-2013, suscrito por el Ing. Olmedo Vélez Briones, Supervisor del Área Técnica.
Paladines Montiel, Pamela Alejandra 04/07/2013 -03:51 PM OBRA EN EJECUCIÓN Armijos Sanchez, Daniella Veronica 11/06/2013 -03:31 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
Obra de infraestructura realizada debido a las últimas precipitaciones en la ciudad de Zaruma, se presentó un deslizamiento en el Cerro El Calvario, el que ha sido soportado por un muro existente construido anteriormente, pero es necesario el desalojo de este material y proteger los taludes y evitar nuevos deslizamientos que puede poner en peligro a la población.
El supervisor fiscalizador designado para esta obra fue el Ing. Ernesto Menéndez, quien tuvo que salir de la institución en el mes de junio 2013. Deben realizar una nueva designación de supervisor fiscalizador por parte de la Dirección de Infraestructura - Subsecretaría de Gestión Técnica para que continúe con el proceso de inspección respectivo.
Asuntos cerrados: 1
LOCALIDADES
Localidad de Impacto
No hay información disponible
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 EJECUCIÓN: Ficha técnica elaborada 1-Solicitud de Información 15/03/2013 15/03/2013 Sí 8.33 2 EJECUCIÓN: Resolución emergencia elaborada 3-Adjudicación 04/04/2013 04/04/2013 Sí 8.33 3 EJECUCIÓN: Contrato de emergencia elaborado 3-Adjudicación 13/05/2013 13/05/2013 Sí 8.33 4 EJECUCIÓN: Fiscalizador de obra designado 5-Entregables Intermedios 14/05/2013 14/05/2013 Sí 8.33 5 EJECUCIÓN: Acta inicio obra
elaborada
4-Inicio de Trabajo 16/05/2013 16/05/2013 Sí 8.33 6 EJECUCIÓN: Cur anticipo
pagado
1-Solicitud de Información
16/05/2013 16/05/2013 Sí 8.33 7 EJECUCIÓN: Planilla única
presentada 1-Solicitud de Información 01/07/2013 01/07/2013 Sí 8.33 8 EJECUCIÓN: Informe de avance de obra 1-Solicitud de Información 05/07/2013 04/07/2013 Sí 8.33 9 EJECUCIÓN: Informe
aprobación única planilla
1-Solicitud de Información
19/07/2013 19/07/2013 Sí 8.33 10 EJECUCIÓN: Acta de entrega
de Recepción Provisional
1-Solicitud de Información
30/08/2013 15/07/2013 Sí 8.33 11 EJECUCIÓN: Planilla única
pagada
1-Solicitud de Información
30/10/2013 02/10/2013 Sí 8.33 12 CIERRE: Acta de entrega de
Recepción Definitiva
1-Solicitud de Información
30/12/2013 30/12/2013 No 8.37
SUPERVISIONES EJECUTIVAS
Supervisión Supervisor Organización Supervisora Fecha de creación
1 CONSTATACION DE AVANCES DE OBRA DE ACUERDO A LA PLANIFICACIÓN
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 07/08/2013
2 CONSTATACION DE AVANCES DE OBRA DE ACUERDO A LA PLANIFICACIÓN
Zambrano Landín, Carlos Víctor
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Total Entregado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2013
Años Previos Año Actual (2013) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Planeado - Codificado (2013) 0.00 Ppto. Programado 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado -Estimado) 0.00 0.00 0.00 0.00 % de Ppto. Programado vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
1 Incrementar la eficacia y eficiencia en la gestión técnica ante eventos adversos en la provincia MEDIANTE el cumplimiento de las politicas de gestión de riesgos en base a proyectos de emergencia viables así como el análisis de los factores de riesgo que afectan a la comunidad
ARCHIVOS DEL PROYECTO
Archivo Descripción de Archivo Fecha
de Alta
1 H1.pdf Hito 01: - Ficha Tecnica 07/10/2013
2 H10.pdf Hito 10: Informe de avance de obra. 07/10/2013 3 H11.pdf Hito 11: Acta de entrega de recepcion provisional 07/10/2013 4 H2.pdf Hito 02: Resolucion de emergencia 07/10/2013 5 H3.pdf Hito 03: Contrato de emergencia elaborado 07/10/2013 6 H4.pdf Hito 04: Supervisor - fiscalizador designado 07/10/2013
7 H6.pdf Hito 06: Cur anticipo pagado 07/10/2013
SGR - Secretaría de Gestión de Riesgos
DPGR-El Oro
PROYECTO:
K004
P006.- CONSTRUCCIÓN DE MURO DE HORMIGÓN ARMADO PARA PROTECCION
DE TALUDES EN LA ESCUELA "CENTRO ESCOLAR GUILLERMO MALDONADO VALENCIA",
COORDENADAS GEOREFERENCIADAS X: 654120E Y Y: 9591675N, CANTON ZARUMA, PROVINCIA
DE EL ORO.
Líder del Proyecto: Armijos Sanchez, Daniella Veronica ([email protected])
Patrocinador Ejecutivo: Asencio Mera, Jose Luis Programas Relacionados: Provincia El Oro, SNGR -Programa de Prevención y Mitigación
Titular: Cabrera Zambrano, Rosa Margarita
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 0.00 %
Objetivos Operativos: 1 VAN: 0.00
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 0.00 Localidad de Gestión : Zona 7 - Sur > El Oro > Toda la Provincia de El Oro
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 15/03/2013 - 31/12/2013 Fecha de Última Actualización: 08/11/2013 Fecha de Fin Base: 31/12/2013
Modificado por: Armijos Sanchez, Daniella Veronica
Fecha del siguiente Hito: 30/12/2013
DATOS GENERALES
Descripción
CONSTRUCCIÓN DE MURO DE HORMIGÓN ARMADO PARA PROTECCION DE TALUDES EN LA ESCUELA "CENTRO ESCOLAR GUILLERMO MALDONADO VALENCIA", COORDENADAS GEOREFERENCIADAS X: 654120E Y Y: 9591675N, CANTON ZARUMA, PROVINCIA DE EL ORO.
Beneficios Cualitativos
Mejorar la calidad de vida de los habitantes del "CENTRO ESCOLAR GUILLERMO MALDONADO VALENCIA".
La ejecución de esta obra permitirá proteger la escuela que se encuentra en la parte inferior del talud, adicionalmente con este muro se estabiizará la infraestructura del colegio que se encuentra en la parte superior del talud y evitará futiros deslizamientos de tierra en tiempo de lluvias.
Restricciones
TIEMPO: El proyecto debe finalizar en un mes, es decir el 13 de junio de 2013, luego de haber cumplido la ejecución física. COSTO: El monto total del proyecto es de $99.539,74
ALCANCE: El ámbito del proyecto es a nivel del sector de la escuela que se encuentra en la parte inferior del talud y asi mejorar la calidad de vida de los estudiantes del centro escolar.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 88.32 %
Fecha de Inicio: 15/03/2013 Fecha de Fin: 31/12/2013
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
8 % 17 % 50 % 50 % 67 % 83 % 83 % 92 % 92 % 100 % Avance real acumulado
8 % 17 % 50 % 50 % 67 % 75 % 83 % 92 % Estado
2013
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
OCTUBRE 2013
1. (28-Oct) La SGR canceló la planilla unica de la obra. (HITO 11)
* Obra concluida, prestando servicios a la comunidad, ejecutada acorde a lo estipulado en el contrato, la misma que se encuentra a la espera de el Acta de Entrega de Recepción Definitiva.
Armijos Sanchez, Daniella Veronica 08/11/2013 -05:00 PM SEPTIEMBRE 2013
1.- (18-Sept) Acta de Entrega de Recepción Provisional suscrita el 18 de septiembre de 2013 por los miembros de la Comisión de Recepción de Obras de la SGR, integrado por el Ab. Luis Ponce (Presidente), Ing. Rafael Del Río (Subsecretario de Gestión Técnica), Ing. Olmedo Vélez (Supervisor - Fiscalizador de obra) y el Sr. Paúl Espinoza (Gerente de la compañía constructora GERSOLTY).
* Obra concluida, prestando servicios a la comunidad, la misma que fue ejecutada acorde a lo estipulado en el contrato. El contratista se encuentra a la espera del pago de la planilla única, luego de la revisión previa de la documentación habilitante.
Armijos Sanchez, Daniella Veronica 08/11/2013 -04:50 PM AGOSTO 2013
1.- (08-Ago). El supervisor - fiscalizador Ing. Olmedo Vélez, mediante Memorando SGR-SAT-OVB-046-2013, de fecha 08 de agosto de 2013, aprobó la planilla única de la obra "Construcción de muro de hormigón armado para protección de taludes en la Escuela Centro Escolar Guillermo Maldonado Valencia" enviada por el contratista GERSOLTY S.A., informa que la fiscalización comprobó en sitio los volúmenes de obra ejecutada. El proceso constructivo se llevó a cabo según las especificaciones técnicas dispuestas por esta cartera de estado, por esta razón el fiscalizador constata que la planilla de obra esta bien elaborada y cumple con los requisitos mínimos exigibles para su trámite y pago.
* Obra concluida, prestando servicios a la comunidad. El contratista esta a la espera del Acta de Entrega de Recepción Provisional y el pago de la planilla única.
Armijos Sanchez, Daniella Veronica 08/10/2013 -01:58 PM JULIO 2013
Estado físico de la obra: 100 %
La obra esta concluida físicamente y se encuentra prestando servicio a la comunidad. Por otra parte, se informa que existe una diferencia en las cantidades en los rubros para la ejecución de la obra, que afectan el monto estipulado en el contrato, la variación deberá ser autorizada por el Subsecretario de Gestión Técnica y la máxima autoridad de la institución.
Armijos Sanchez, Daniella Veronica 08/08/2013 -04:42 PM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
El fiscalizador Ing. Olmedo Vélez realizó la revisión de la planilla única de la obra y demás documentación habilitante, encontrándose a la espera de la autorización mencionada para proceder a despachar el trámite
JUNIO 2013:
La ejecución de esta obra de infraestructura permitirá proteger la Escuela "CENTRO ESCOLAR GUILLERMO MALDONADO VALENCIA" que se encuentra en la parte inferior del talud.
Adicionalmente con este muro se estabilizará la infraestructura del colegio que se encuentra en la parte superior del talud y evitará futuros deslizamientos de tierra en tiempo de invierno.
Según Memorando No. SNGR-SAT-OVB-026-2013, la obra se encuentra concluida, con un avance físico del 100%
Paladines Montiel, Pamela Alejandra 04/07/2013 -03:52 PM OBRA EN EJECUCIÓN
La ejecución de esta obra de infraestructura permitirá proteger la Escuela "CENTRO ESCOLAR GUILLERMO MALDONADO VALENCIA" que se encuentra en la parte inferior del talud.
Adicionalmente con este muro se estabilizará la infraestructura del colegio que se encuentra en la parte superior del talud y evitará futuros deslizamientos de tierra en tiempo de invierno.
El supervisor fiscalizador designado para esta obra fue el Ing. Ernesto Menéndez, quien tuvo que salir de la institución en el mes de junio 2013. Deben realizar una nueva designación de supervisor fiscalizador por parte de la Dirección de Infraestructura - Subsecretaría de Gestión Técnica para que continúe con el proceso de inspección respectivo.
HITOS CUMPLIDOS DEL 01 AL 06.
Armijos Sanchez, Daniella Veronica 11/06/2013 -04:54 PM LOCALIDADES Localidad de Impacto
No hay información disponible
HITOS
Hito Categoría Fecha
Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
1 EJECUCIÓN: Ficha técnica elaborada 1-Solicitud de Información 15/03/2013 15/03/2013 Sí 8.33 2 EJECUCIÓN: Resolución de emergencia elaborada 1-Solicitud de Información 04/04/2013 04/04/2013 Sí 8.33 3 EJECUCIÓN: Contrato de emergencia suscrito 1-Solicitud de Información 13/05/2013 13/05/2013 Sí 8.33 4 EJECUCIÓN: Fiscalizador de obra designado 1-Solicitud de Información 14/05/2013 14/05/2013 Sí 8.33 5 EJECUCIÓN: Acta de inicio de
obra elaborada
1-Solicitud de Información
16/05/2013 16/05/2013 Sí 8.33 6 EJECUCIÓN: CUR anticipo
pagado
1-Solicitud de Información
16/05/2013 16/05/2013 Sí 8.33 7 EJECUCIÓN: Informe avance
obra
1-Solicitud de Información
05/07/2013 04/07/2013 Sí 8.33 8 EJECUCIÓN: Planilla única
presentada
1-Solicitud de Información
15/07/2013 15/07/2013 Sí 8.33 9 EJECUCIÓN: Informe
aprobación planilla única
1-Solicitud de Información
01/08/2013 08/08/2013 Sí 8.33 10 EJECUCIÓN: Acta de Entrega
de Recepción Provisional
1-Solicitud de Información
30/08/2013 18/09/2013 Sí 8.33 11 EJECUCIÓN: Planilla única
pagada
1-Solicitud de Información
30/10/2013 28/10/2013 Sí 8.37 12 EJECUCIÓN: Acta de Entrega 1-Solicitud de 30/12/2013 30/12/2013 No 8.33
SUPERVISIONES EJECUTIVAS
Supervisión Supervisor Organización Supervisora Fecha de creación
1 CONSTATACION DE AVANCES DE OBRA DE ACUERDO A LA PLANIFICACIÓN
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 07/08/2013
2 CONSTATACION DE AVANCES DE OBRA DE ACUERDO A LA PLANIFICACIÓN
Zambrano Landín, Carlos Víctor
{PR} - Provincia - EL ORO 07/08/2013
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
AVANCE FINANCIERO DEL PROYECTO
COSTO TOTAL % COSTO TOTAL DEVENGADO
Anticipo Total Entregado: 0.00
Estimado Al Fin Del Proyecto: 0.00 **
Costo Total: 0.00
Total Devengado: 0.00
% Costo Total Devengado: 0.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado actual, mas el planeado de años futuros.
% Costo Total Devengado: 0.00 %
Perfil Económico 2013
Años Previos Año Actual (2013) Años Futuros Total
Ppto. Planeado 0.00 0.00 0.00 0.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 0.00 0.00 0.00 0.00
Ppto. Codificado 0.00 0.00 0.00 0.00 Planeado - Codificado (2013) 0.00 Ppto. Programado 0.00 0.00 0.00 0.00 Ppto. Devengado 0.00 0.00 0.00 0.00
Estimado a fin de año * 0.00 0.00 0.00 0.00
Variación Proyectada (Programado -Estimado) 0.00 0.00 0.00 0.00 % de Ppto. Programado vs. Devengado * 0.00 % 0.00 % 0.00 % 0.00 % * Ppto. Devengado OBJETIVOS ALINEADOS Objetivos Operativos
1 Incrementar la eficacia y eficiencia en la gestión técnica ante eventos adversos en la provincia MEDIANTE el cumplimiento de las politicas de gestión de riesgos en base a proyectos de emergencia viables así como el análisis de los factores de riesgo que afectan a la comunidad
ARCHIVOS DEL PROYECTO
Archivo Descripción de Archivo Fecha
de Alta
1 H01.pdf Hito 01: - Ficha tecnica 07/10/2013
2 H02.pdf Hito 02: Resolucion de emergencia 07/10/2013 3 H03.pdf Hito 03: Contrato de emergencia suscrito 07/10/2013 4 H04.pdf Hito 04: Supervisor - fiscalizador designado 07/10/2013 5 H07.01.pdf Hito 07.01: Sustento a observación ejecutiva sobre avance
de obra.
07/10/2013 6 H07.02.pdf Hito 07.02: Acta de acuerdo de variacion de cantidades 07/10/2013 7 H07.pdf Hito 07: Informe de avance de obra 07/10/2013 8 H09.pdf Hito 09: Informe de aprobacion de planilla 07/10/2013 9 H10.pdf Hito 10: Acta de Recepcion Provisional 07/10/2013
SGR - Secretaría de Gestión de Riesgos
Subsecretaría Técnica de Gestión de Riesgos
Dirección de Normalización y Certificación
PROYECTO:
K004
SGR - Programa de Prevención y Mitigación - Liquidaciones (P006)
Líder del Proyecto: Armijos Sanchez, Daniella Veronica ([email protected]) Patrocinador Ejecutivo: Del Río Miranda, Rafael Antonio Programas Relacionados: Titular: Drouet Gómez, Mariana
Solanda
Prioridad: 0
Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: 30340000.1278.6081 TIR: 16.00 %
Objetivos Operativos: 1 VAN: 17,828,684.55
Viabilidad Técnica: Media Estimado Al Fin Del Proyecto: 26,930,489.03 Localidad de Gestión : Nacional - Nivel 1 > Nacional - Nivel 2 > Nacional - Nivel 3
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 01/01/2011 - 31/12/2014 Fecha de Última Actualización: 27/11/2013 Fecha de Fin Base: 31/12/2014
Modificado por: Armijos Sanchez, Daniella Veronica
Fecha del siguiente Hito: 29/11/2013
DATOS GENERALES
Descripción
RESUMEN EJECUTIVO
La Secretaría Nacional de Gestión de Riesgos en vista de los diferentes desastres de tipo natural o antrópico ocurridos a nivel nacional, viene desarrollando monitoreos a nivel de cada provincia, por esto presenta esta propuesta para prevenir, reducir y enfrentar los riesgos generados por diferentes amenazas.
La SNGR da atención directa a los sectores afectados por eventos naturales de fuerza mayor, mediante la contratación de estudios y análisis de riesgos para diferentes proyectos, ejecución de obras de infraestructura, mediante un plan de emergencia, a nivel nacional. LINEA BASE
En las regiones de nuestro país, presenta un alto grado de exposición y vulnerabilidad ante diversas amenazas naturales. En los últimos 25 años los países de la Región andina han sido afectados por grandes desastres. El estudio realizado por la CEPAL. "Evaluación del impacto socioeconómico y ambiental de las desastres", en el 2003, señala que aproximadamente el 33% de pérdidas directas e indirectas (vidas humanas, infraestructuras social y productiva) registradas en la región fue causado por eventos naturales adversos. La Secretaría Nacioanl de gestión de Riesgos al momento cuenta con mapas de las dos principales amenazas: inundaciones y deslizamientos
OBJETIVO GENERAL: Construir y rehabilitar obras de prevención y mitigación que reduzcan y mitiguen riesgos de las comunidades a diferentes tipos de amenazas naturales y antrópicas en las provincias del país. Contratación de estudios para el análisis de riesgos potenciales.
OBJETIVO ESPECIFICO: Proteger los asentamientos humanos en zonas susceptibles a riesgos por causas naturales y antrópicas, mediante la ejecución de obras de prevención y mitigación.
POBLACION OBJETIVO: La población objetivo está tomada de la población afectada y que va a ser beneficiada directamente con la ejecución de obras de prevención y mitigación que al 2014 se estima 3.977.192 habitantes; considerándose la diferencia con la población total al 2014, beneficiarios indirectos (11.669.496).
PRODUCTO/ SERVICIO:
1- Obras de infraestructura para la prevención y mitigación de riesgos. Los tipos de obra son los siguientes: muros de contención: gaviones, escollera, hormigón armado, hormigón ciclópeo, alcantarillas o pasos de agua (ducto cajón), estabilización de taludes -desazolves de rio.
2- Estudios técnicos, consultorías de análisis contratados para diferentes sectores, para la prevención de riesgos.
Beneficios Cualitativos
1- Desarrollar estudios especializados que permitan encontrar las mejores alternativas técnicas en proyectos de alto nivel de riesgo y complejidad, para evaluar y analizar diferentes áreas.
2- Contribuir a mejorar la calidad de vida de todos los habitantes del Ecuador, mediante la construcción y rehabilitación de obras de prevención y mitigación para reducir los riesgos por diferentes amenazas tipos de amenazas naturales y antrópicas en las provincias del país.
Restricciones
El Programa de Prevención y Mitigación para reducir el riesgo por diferentes amenazas a nivel nacional, es un programa que tiene como objetivo atender a sectores que se encuentran en riesgo, ocasionados por amenazas naturales como sismos, deslizamientos, inundaciones, sequías, erupciones volcánicas, entre otros. Por lo que los recursos, tiempo, calidad y costos serían una parte sensible del proyecto, ya que no se pueden programar las emergencias suscitadas a nivel nacional, ni conocer el impacto que estas podrían generar. TIEMPO: El proyecto contempla 4 años para su ejecución a partir del año 2011.
ALCANCE: El ámbito del proyecto es a nivel nacional, contribuyendo a mejorar la calidad de vida de todos los ciudadanos, garantizando la protección de personas y colectividades de los efectos negativos de los diferentes desastres naturales.
COSTOS: El costo total del proyecto es de $ 165'248,330.76. Para el año 2012 el presupuesto fiscal inicial para la ejecución fue de: $9'702,307.70, mas $9'946,966.57 por las modificaciones presupuestadas por incrementos al 31 de marzo de 2012; lo que da un total 2012 de: $19.649.274,27.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
AVANCE FÍSICO DEL PROYECTO
% TIEMPO TOTAL TRANSCURRIDO AVANCE FÍSICO PROGRAMADO VS. REAL
Transcurrido: 72.67 %
Fecha de Inicio: 01/01/2011 Fecha de Fin: 31/12/2014
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado
56 % 56 % 56 % 63 % 63 % 69 % 69 % 69 % 69 % 69 % 75 % 84 % Avance real acumulado
56 % 56 % 56 % 63 % 63 % 69 % Estado
2013
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de Última Actualización
OCTUBRE 2013.
* El Programa de Prevención y Mitigación contiene estudios técnicos preventivos, obras de emergencia - mitigación y/o de prevención de riesgos, los mismos que son ejecutados por la Secretaría de Gestión de Riesgos, con el fin de proteger la integridad de la población a nivel nacional. En la herramienta GPR se pueden visualizar las obras ejecutadas dentro de este programa, como proyectos levantados en fichas individuales dentro de las Direcciones Provinciales de Gestión de Riesgo, según la ubicación de la obra
* En este programa se concentra la información presupuestaria de liquidaciones, la misma que se muestra como ficha central, por esta razón todos los proyectos que se encuentran alineados a este programa no poseen información de presupuesto. Pongo en su conocimiento que el programa fue planteado de esta manera a la Secretaría Nacional de la Administración Pública (SNAP) en el año 2012, el mismo que fue aprobado debido a la cantidad de información que posee el mismo, ya que su ejecución empezó en el año 2011
1. (01-Oct) Supervisor - Fiscalizador de obra de emergencia designado, Ing. Antonio Olaya, mediante Memorando Nro. SGR-TEC-2013-0681-M, de la obra de emergencia "Vía de acceso
Armijos Sanchez, Daniella Veronica 27/11/2013 -12:04 PM
