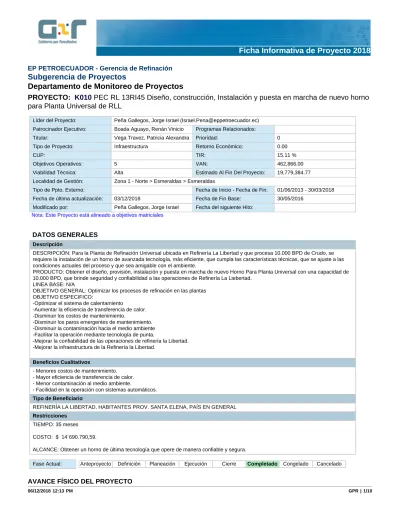

EP PETROECUADOR - Gerencia de Refinación
Subgerencia de Proyectos
Departamento de Monitoreo de Proyectos
PROYECTO:
K010
PEC RL 13RI45 Diseño, construcción, Instalación y puesta en marcha de nuevo horno
para Planta Universal de RLL
Líder del Proyecto: Peña Gallegos, Jorge Israel ([email protected]) Patrocinador Ejecutivo: Boada Aguayo, Renán Vinicio Programas Relacionados:
Titular: Vega Travez, Patricia Alexandra Prioridad: 0 Tipo de Proyecto: Infraestructura Retorno Económico: 0.00
CUP: TIR: 15.11 %
Objetivos Operativos: 5 VAN: 462,866.00
Viabilidad Técnica: Alta Estimado Al Fin Del Proyecto: 19,779,384.77 Localidad de Gestión: Zona 1 - Norte > Esmeraldas > Esmeraldas
Tipo de Ppto. Externo: Fecha de Inicio - Fecha de Fin: 01/06/2013 - 30/03/2018 Fecha de última actualización: 03/12/2018 Fecha de Fin Base: 30/05/2016
Modificado por: Peña Gallegos, Jorge Israel Fecha del siguiente Hito:
Nota: Este Proyecto está alineado a objetivos matriciales
DATOS GENERALES
DescripciónDESCRIPCIÓN: Para la Planta de Refinación Universal ubicada en Refinería La Libertad y que procesa 10.000 BPD de Crudo, se requiere la instalación de un horno de avanzada tecnología, más eficiente, que cumpla las características técnicas, que se ajuste a las condiciones actuales del proceso y que sea amigable con el ambiente.
PRODUCTO: Obtener el diseño, provisión, instalación y puesta en marcha de nuevo Horno Para Planta Universal con una capacidad de 10.000 BPD, que brinde seguridad y confiabilidad a las operaciones de Refinería La Liebertad.
LINEA BASE: N/A
OBJETIVO GENERAL: Optimizar los procesos de refinación en las plantas OBJETIVO ESPECIFICO:
-Optimizar el sistema de calentamiento
-Aumentar la eficiencia de transferencia de calor. -Disminuir los costos de mantenimiento.
-Disminuir los paros emergentes de mantenimiento. -Disminuir la contaminación hacia el medio ambiente -Facilitar la operación mediante tecnología de punta.
-Mejorar la confiabilidad de las operaciones de refinería la Libertad. -Mejorar la infraestructura de la Refinería la Libertad.
Beneficios Cualitativos
- Menores costos de mantenimiento. - Mayor eficiencia de transferencia de calor. - Menor contaminación al medio ambiente.
- Facilidad en la operación con sistemas automáticos.
Tipo de Beneficiario
REFINERÍA LA LIBERTAD, HABITANTES PROV. SANTA ELENA, PAÍS EN GENERAL
Restricciones
TIEMPO: 35 meses COSTO: $ 14´690.790,59.
ALCANCE: Obtener un horno de última tecnología que opere de manera confiable y segura.
Fase Actual: Anteproyecto Definición Planeación Ejecución Cierre Completado Congelado Cancelado
Transcurrido: 100.00 %
Fecha de Inicio: 01/06/2013 Fecha de Fin: 30/03/2018
Porcentaje de Avance
Año Ene Feb Mar Abr May Jun Jul Ago Sep Oct Nov Dic
Avance programado acumulado 98 % 98 % 100 % Avance real acumulado
98 % 98 % 100 % Estado
2018
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última actualización
MARZO 2018:
PROYECTO COMPLETADO
Mediante Resolucion PGG No. 2018041 de 26 de marzo de 2018, el Gerente General de EPPETROECUADOR suscribió la Resolución de Terminación Unilateral y Anticipada del Contrato No. 2014009, OT 5002445 y Complementario REF No. 2014057, suscritos entre EPPETROECUADOR y la empresa MANTENIMIENTOS AYUDA A LA EXPLOTACIÓN Y SERVICIOS S.A.
PRESUPUESTO: El proyecto ha ejecutado la totalidad del presupuesto asignado, por lo tanto ya no consta con presupuesto asignado en el PAI 2018.
Paredes Morejón, Fausto Ricardo 09/04/2018 -08:48 AM FEBRERO 2018:
El proyecto de Resolución de Terminación se encuentra en revisión por parte de SLAB, previa suscripción del Ordenador de Gasto.
PRESUPUESTO: El proyecto ha ejecutado la totalidad del presupuesto asignado, por lo tanto ya no consta con presupuesto asignado en el PAI 2018.
Sarmiento Roldán, Edwin Paúl 08/03/2018 -11:58 AM ENERO 2018:
El proyecto de Resolución de Terminación se encuentra en revisión, una vez que se hayan subsanado todas las observaciones se emitirá y notificará a la contratista.
Sarmiento Roldán, Edwin Paúl 05/02/2018 -06:15 PM DICIEMBRE 2017:
Se remite memorando No. 00478-PAT-CIU-2017 de asunto "REVISIÓN PROYECTO
TERMINACIÓN UNILATERAL CONTRATO 2014009" al Jefe Corporativo de Contratos, Compras e Importaciones para continuidad del proceso de terminación.
Sarmiento Roldán, Edwin Paúl 05/01/2018 -12:13 PM NOVIEMBRE 2017:
Proceso de terminación unilateral se encuentra en trámite en SLAB, toda vez que la Administración y Fiscalización del contrato emitió el Informe de liquidación económica final. EJECUCIÓN PRESUPUESTARIA 2017:
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017
Sarmiento Roldán, Edwin Paúl
05/12/2017 -09:54 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última actualización
OCTUBRE 2017:
Proceso de terminación unilateral se encuentra en trámite en SLAB, toda vez que la Administración y Fiscalización del contrato emitió el Informe de liquidación económica final. EJECUCIÓN PRESUPUESTARIA 2017:
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017
Sarmiento Roldán, Edwin Paúl 07/11/2017 -01:58 PM SEPTIEMBRE 2017:
Proceso de terminación unilateral se encuentra en trámite en SLAB, toda vez que la Administración y Fiscalización del contrato emitió el Informe de liquidación económica final. EJECUCIÓN PRESUPUESTARIA 2017:
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017
Sarmiento Roldán, Edwin Paúl 04/10/2017 -06:10 PM AGOSTO 2017:
- Con memorando No. 00195-RREF-RLL-MAN-MME-2017 el 21/07/2017 el Administrador y Fiscalización del contrato remiten la liquidación económica al Gerente de Refinación para continuar con el trámite de terminación respectivo.
- Con sumilla inserta en memorando No. 00195-RREF-RLL-MAN-MME-2017 la Gerente de Refinación indicó a SLAB: Favor continuar con la instrumentación de resolución terminación unilateral en coordinación con Procuraduría.
EJECUCIÓN PRESUPUESTARIA 2017:
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017
Sarmiento Roldán, Edwin Paúl 04/10/2017 -06:02 PM JULIO 2017:
- El Equipo de Fiscalización se encuentra elaborando el informe económico final. EJECUCIÓN PRESUPUESTARIA 2017:
- Una vez que se determine la Liquidación Económica del contrato, se procederá con el trámite de pago correspondiente.
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017
Sarmiento Roldán, Edwin Paúl 07/08/2017 -08:18 AM JUNIO 2017:
- El Equipo de Fiscalización se encuentra elaborando el informe económico final. EJECUCIÓN PRESUPUESTARIA 2017:
- Una vez que se determine la Liquidación Económica del contrato, se procederá con el trámite de pago correspondiente.
- Se encuentra en gestión la reprogramación de la proforma de presupuesto de inversiones 2017.
Sarmiento Roldán, Edwin Paúl 04/07/2017 -05:34 PM MAYO 2017:
- El 17 de Mayo de 2017, mediante memorando N° 00148-RREF-RLL-MAN-MME-2017, esta Administración dio respuesta a Oficio MA-016-17, ratificando los argumentos para declarar la terminación unilateral.
- A la fecha, el grupo de fiscalización se encuentra elaborando el informe económico final. EJECUCIÓN PRESUPUESTARIA 2017: Una vez que se determine la Liquidación Económica del contrato, se procederá con el trámite de pago correspondiente.
Sarmiento Roldán, Edwin Paúl 04/07/2017 -05:31 PM ABRIL 2017:
Proyecto Congelado ya que se encuentra en trámite la Terminación Unilateral del Contrato. Mediante Memorando 00035-RREF-RLL-IRE-NCA-2017, el Administrador remite el informe técnico económico para la terminación unilateral al Ordenador de Gasto.
Mediante OFICIO 9291-CCI-OSC-2017 del 4 de abril de 2017, se le notificó a la Contratista la terminación unilateral del contrato.
Mediante OFICIO MA-016-17 del 20 de abril del 2017, la Contratista da respuesta al OFICIO 9291-CCI-OSC-2017. Sarmiento Roldán, Edwin Paúl 05/06/2017 -03:51 PM MARZO 2017:
- El 02/03/2017 mediante memo No. 299-CCI-OSC-2017, el Gerente de Refinación designó a los ingenieros Jorge Perdomo y José Pita como fiscalizadores del contrato No. 2014009.
- El arraque del horno se desplazó del 4 al 6 de marzo del 2017, cumpliendo procedimientos operativos alternos, autorizados por las Intendencias de Mantenimiento y Refinación, respecto a los flujos para compensar el bombeo del fondo de la torre fraccionadora CV1.
- El 07/03/2017 la Planta Universal de RLL fue arrancada con soporte del horno nuevo.
Sarmiento Roldán, Edwin Paúl
12/04/2017 -10:13 AM
actualización
AVANCE FÍSICO CONTRATO: 99.3% con corte al 7/03/2017 FEBRERO 2017:
El 16 de febrero de 2017, la Superintendencia General de RLL mediante memo No. 22-RREF-RLL-2017 solicitó al Subgerente de Operaciones la postergación de arranque de Planta Universal hasta el 02/03/2017, debido a la afectación por lluvias y por reparaciones adicionales en la torre fraccionadora CV1. Chavez Guerrero, Cecilia Marivel 10/04/2017 -12:16 PM ENERO 2017:
- El 04/01/2017 MAESSA entrega la INGENIERÍA DEL PROCESO, INGENIERÍA DE DETALLE E INGENIERÍA DEL FABRICANTE DEL NUEVO HORNO, mediante oficio MA-001-17
- MAESSA envía el cronograma preliminar a ejecutarse en el paro, que contempla 21 días. - El 27/01/2017 inicia el paro programado de la Planta Universal
Chavez Guerrero, Cecilia Marivel
06/03/2017 -05:40 PM
RESUMEN PROYECTO A DICIEMBRE 2016:
Con fecha 29 de diciembre del 2016 la Superintedencia de RLL confirmó mediante Oficio 36795-RREF-RLL-IRE-2016 dirigido a la ARCH, la fecha de parada de la planta Universal para el 28/02/2017 por 25 días calendario, para realizar:
oCambio de tuberías en límite de retiro oInterconexión del nuevo horno oLimpieza de equipos
oRecuperación de integridad mecánica de las torres CV1 y TV5
Chavez Guerrero, Cecilia Marivel
08/02/2017 -06:05 PM
RESUMEN PROYECTO A NOVIEMBRE 2016: El actual Administrador de Contrato se encuentra en la recopilación de información de la anterior administración, en conjunto con la Fiscalización del mismo. Chavez Guerrero, Cecilia Marivel 08/02/2017 -06:04 PM RESUMEN PROYECTO A OCTUBRE 2016: El actual Administrador de Contrato se encuentra en
la recopilación de información de la anterior administración, en conjunto con la Fiscalización del mismo.
Se cuenta con una nueva fecha tentativa para el paro de Planta Universal, que será el 05 de Diciembre del 2016. Chavez Guerrero, Cecilia Marivel 07/12/2016 -01:55 PM
RESUMEN PROYECTO A SEPTIEMBRE 2016: Mediante Memorando N° 0002044-CCI-OSC-2016 del 16/09/2016 se designó al nuevo Administrador del Contrato quien es el Ing. Edwin Paúl Sarmiento Roldán.
Chavez Guerrero, Cecilia Marivel
07/10/2016 -12:12 PM RESUMEN PROYECTO A AGOSTO 2016: En espera de la nominación del nuevo Administrador
y Fiscalizador del Contrato debido a movimiento interno de personal.
Chavez Guerrero, Cecilia Marivel
06/10/2016 -09:21 AM RESUMEN PROYECTO A JULIO 2016: El 07 de Noviembre del 2016 se realizará la
interconexión, comisionado y puesta en marcha del Nuevo Horno con la presencia de los Técnicos de la Empresa Fabricante. Por esta razón se modificó la fecha de cierre del Proyecto. Continuan los trabajos del Contrato 2016089. El Avance Total es de 87,20%.
Chavez Guerrero, Cecilia Marivel
05/09/2016 -02:27 PM
RESUMEN PROYECTO A JUNIO 2016: Se tiene la aprobación para efectuar 2 paradas de Planta Universal. La primera se dió de manera emergente, el 20 de junio del 2016, se procede con la liberación área de Generación Aire Comprimido. La Segunda se dará el 07 de Noviembre del 2016, en la cual se realizará la interconexión, comisionado y puesta en marcha del Nuevo Horno con la presencia de los Técnicos de la Empresa Fabricante. Continuan los trabajos del Contrato 2016089. El Avance Total es de 86,20%.
Moncayo Lopez, Luis Miguel
04/08/2016 -09:42 AM
RESUMEN PROYECTO A MAYO 2016: No se tiene aprobación de la fecha de Parada Planta Universal para realizar la interconexión del Nuevo Horno y liberación área de Generación Aire Comprimido. Continuan los trabajos del Contrato 2016089. El Avance Total es de 85,20%.
Moncayo Lopez, Luis Miguel
04/07/2016 -10:56 AM RESUMEN PROYECTO A ABRIL 2016: Se espera realizar la interconexión del Nuevo Horno
durante el mes de mayo, cuando Pare la Planta. Continuan los trabajos del Contrato 2016089. El Avance Total es de 86,70%.
Moncayo Lopez, Luis Miguel
03/06/2016 -08:03 AM RESUMEN PROYECTO A MARZO 2016: Se espera cofirmación de fecha para los trabajos
finales de interconexión del Nuevo Horno. Continuan los trabajos del Contrtao 2016089. El Avance Total es de 82,20%.
Moncayo Lopez, Luis Miguel
03/05/2016 -04:31 PM RESUMEN PROYECTO A FEBRERO 2016: El 16 de Noviembre, terminan los trabajos de
montaje del Nuevo Horno, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades, quedando pendiente la interconexión de las líneas de Crudo y puesta en marcha. Para esto se requiere Paro de Planta. Por cambio del POA 2016, la Administración, solicita la aprobación de la suspensión de OBRA hasta el 29 de febrero 2016, ya que el 01 de Marzo la Planta Universal estará parada hasta el 31 de julio. Se obtiene la aprobación de suspensión por parte del Señor Gerente de Refinación. No se dio la autorización oficial de la Parada Planta Universal el 01 de Marzo. Se espera cofirmación de fecha para los trabajos finales
Moncayo Lopez, Luis Miguel
05/04/2016 -08:05 AM
RESÚMENES EJECUTIVOS (MÁS RECIENTES)
Resúmenes Ejecutivos Modificado por Fecha de última actualización
de interconexión. Con fecha 05 de febreo se suscribe el Contrato Mejoramiento del Sistema Eléctrico y Protecciones del Centro de Control de Motores del Nuevo Horno Planta Universal. Este Contrato a pesar de ser totalmente independiente, está cargado al Proyecto 13RI45. Se recalcula el avance Total 75,14%.
RESUMEN PROYECTO A ENERO 2016: El 16 de Noviembre, terminan los trabajos de montaje del Nuevo Horno, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades, quedando pendiente la interconexión de las líneas de Crudo y puesta en marcha. Para esto se requiere Paro de Planta. Por cambio del POA 2016, la Administración, solicita la aprobación de la suspensión de OBRA hasta el 29 de febrero 2016, ya que el 01 de Marzo la Planta Universal estará parada hasta el 31 de julio. Se obtiene la aprobación de suspensión por parte del Señor Gerente de Refinación. Avance Total 97,87%.
Moncayo Lopez, Luis Miguel
01/03/2016 -01:26 PM
RESUMEN PROYECTO A DICIEMBRE 2015: El 16 de Noviembre, terminan los trabajos de montaje del Nuevo Horno, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Por disposicion de las Autoridades de la Gerencia de Refinación, NO se autoriza el Paro de Planta Universal para realizar la interconexión del Nuevo Horno, por tanto la Administración, solicita la aprobación de la suspensión de OBRA hasta el 18 de enero del año 2016. Avance Total 97,87%.
Moncayo Lopez, Luis Miguel
06/02/2016 -08:35 AM
RESUMEN PROYECTO A NOVIEMBRE 2015: El 16 de Noviembre, terminan los trabajos de montaje del Nuevo Horno, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Por disposicion de las Autoridades de la Gerencia de Refinación, NO se autoriza el Paro de Planta Universal para realizar la interconexión del Nuevo Horno, por tanto la Administración, solicita la aprobación de la suspensión de OBRA hasta el 18 de enero del año 2016. Avance Total 97,87%.
Moncayo Lopez, Luis Miguel
04/01/2016 -10:44 AM
RESUMEN PROYECTO A OCTUBRE 2015: Continúan los trabajos de montaje de las zonas de radiación, convección y chimenea, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Avance Total 97,87%.
Moncayo Lopez, Luis Miguel
01/12/2015 -01:59 PM RESUMEN PROYECTO A SEPTIEMBRE 2015: Continúan los trabajos de montaje de las zonas
de radiación, convección y chimenea, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Avance Total 97,28%.
Moncayo Lopez, Luis Miguel
04/11/2015 -10:27 AM RESUMEN PROYECTO A AGOSTO 2015: Continúan los trabajos de montaje de las zonas
de radiación, convección y chimenea, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Avance Total 96,20%.
Moncayo Lopez, Luis Miguel
05/10/2015 -10:44 AM RESUMEN PROYECTO A JULIO 2015: El nuevo horno arribó a Refinería La Libertad y continúan
los trabajos de montaje de las zonas de radiación, convección y chimenea, así como de los sistemas complementarios, eléctricos, electrónicos y de facilidades. Avance Total 95,94%.
Moncayo Lopez, Luis Miguel
28/08/2015 -08:13 AM RESUMEN PROYECTO A JUNIO 2015: Continúan los trabajos de montaje e instalación de
bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. El nuevo horno arribó a Refinería La Libertad y se encuentra en proceso de montaje. Avance Total 92,10%.
Moncayo Lopez, Luis Miguel
31/07/2015 -08:14 AM
RESUMEN PROYECTO A MAYO 2015: Continúan los trabajos de montaje e instalación de bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Se tiene previsto la llegada del nuevo horno para finales de junio. Avance Total 86,84%.
Moncayo Lopez, Luis Miguel
02/07/2015 -01:23 PM
RESUMEN PROYECTO A ABRIL 2015: Continúan los trabajos de montaje e instalación de bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Avance Total 85,81%.
Moncayo Lopez, Luis Miguel
03/06/2015 -08:35 AM RESUMEN PROYECTO A MARZO 2015: Continúan los trabajos de montaje e instalación de
bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Se efectúa el pago por avance de obra de Marzo dentro del Nuevo Sistema ORACLE-EBS. Avance Total 83,08%.
Moncayo Lopez, Luis Miguel
30/04/2015 -09:37 AM
RESUMEN PROYECTO A FEBRERO 2015: Se realizan con éxito las pruebas FAT en la fábrica del Nuevo Horno. Se terminan las obras civiles para la cimentación del nuevo Horno y también para el nuevo tanque de combustible. Continúan los trabajos de montaje e instalación de bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Se efectúa el pago por avance de obra de Febrero dentro del Nuevo Sistema ORACLE-EBS. Avance Total 80,80%.
Moncayo Lopez, Luis Miguel
01/04/2015 -02:44 PM
RESUMEN PROYECTO A DICIEMBRE 2014: Se realizan con éxito las pruebas FAT en la fábrica del Nuevo Horno. Continuan las obras civiles para la cimentación del nuevo Horno y también para el nuevo tanque de combustible. Continúan los trabajos de montaje e instalación de bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Se efectúa el pago por avance de obra de Enero dentro del Nuevo Sistema ORACLE-EBS. Avance Total 78,03%.
Moncayo Lopez, Luis Miguel
04/03/2015 -09:01 AM
actualización
ENERO 2015: Se realizan con éxito las pruebas FAT en la fábrica del Nuevo Horno. Se terminan las obras civiles para la cimentación del nuevo Horno y también para el nuevo tanque de combustible. Continúan los trabajos de montaje e instalación de bandejas, soportería y tuberías. Continúa tendido de cables para conexión de motores, tableros y señales de transmisores. Se efectúa el pago por avance de obra de Enero dentro del Nuevo Sistema ORACLE-EBS. Avance Total 79,41%.
Problemas cerrados: 1, Abiertos: 0
Riesgos cerrados: 1, Abiertos: 0
LOCALIDADES
Localidad de Impacto
1 Zona 5 - Litoral > Santa Elena > La Libertad
HITOS
Hito Categoría Fecha Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico 1 EJECUCION: Ejecutado Resumen de Proyecto hasta el 31/12/2014
5-Entregables Intermedios
31/12/2014 31/12/2014 Sí 60.17
2 EJECUCION: Ejecutado cimentación y bases nuevo Horno
5-Entregables Intermedios
31/01/2015 31/01/2015 Sí 1.0
3 EJECUCION: Ejecutado cimentación y bases nuevo Horno
5-Entregables Intermedios
28/02/2015 28/02/2015 Sí 1.0
4 EJECUCION: Ejecutado cubeto tanque fuel oil y ducteria principal
5-Entregables Intermedios
31/03/2015 31/03/2015 Sí 1.0
5 EJECUCION: Ejecutado tendido de cables para fuerza y señales
5-Entregables Intermedios
30/04/2015 30/04/2015 Sí 1.0
6 EJECUCION: Ejecutado montaje líneas de vapor para servicios y glp para pilotos
5-Entregables Intermedios
31/05/2015 31/05/2015 Sí 1.0
7 EJECUCION: Ejecutado arribo de nuevo horno a RLL
5-Entregables Intermedios
30/06/2015 30/06/2015 Sí 1.0
8 EJECUCION: Ejecutado montaje líneas entrada y salida horno
5-Entregables Intermedios
31/07/2015 31/07/2015 Sí 1.0
9 EJECUCION: Ejecutado tendido y conexión líneas fuel oil
5-Entregables Intermedios
31/08/2015 27/08/2015 Sí 1.0
10 EJECUCION: Ejecutado montaje de nuevo horno 50%
5-Entregables Intermedios
30/09/2015 30/09/2015 Sí 2.0
11 EJECUCION: Ejecutado montaje de nuevo horno 99.95%
5-Entregables Intermedios
16/11/2015 16/11/2015 Sí 4.0
12 EJECUCION: Ejecutado Nuevo Contrato CCM horno 15%
5-Entregables Intermedios
29/02/2016 29/02/2016 Sí 0.97
13 EJECUCION: Ejecutado Nuevo Contrato CCM horno 30%
5-Entregables Intermedios
HITOS
Hito Categoría Fecha Comprometida Fecha Estimada Fecha Real A tiempo Hito Cumplido Avance Físico
14 EJECUCION: Ejecutado Nuevo Contrato CCM horno 35%
5-Entregables Intermedios
30/04/2016 30/04/2016 Sí 1.5
15 EJECUCION: Ejecutado Nuevo Contrato CCM horno 40%
5-Entregables Intermedios
31/05/2016 31/05/2016 Sí 1.5
16 EJECUCION: Ejecutado Nuevo Contrato CCM horno 45%
5-Entregables Intermedios
30/06/2016 30/06/2016 Sí 1.0
17 EJECUCION: Ejecutado Nuevo Contrato CCM horno 50%
5-Entregables Intermedios
31/07/2016 31/07/2016 Sí 1.0
18 EJECUCION: Ejecutado Nuevo Contrato CCM horno 55%
5-Entregables Intermedios
15/08/2016 15/08/2016 Sí 1.0
19 EJECUCION: Ejecutado Nuevo Contrato CCM horno 60%
5-Entregables Intermedios
31/08/2016 31/08/2016 Sí 1.0
20 EJECUCION: Ejecutado Nuevo Contrato CCM horno 70%
5-Entregables Intermedios
15/09/2016 15/09/2016 Sí 1.0
21 EJECUCION: Ejecutado Nuevo Contrato CCM horno 90%
5-Entregables Intermedios
30/09/2016 30/09/2016 Sí 1.0
22 EJECUCION: Ejecutado Nuevo Contrato CCM horno 100% 5-Entregables Intermedios 31/10/2016 07/03/2017 Sí 6.8 23 EJECUCIÓN: Ejecución al 100% e Informe Final Fiscalización 9-Entregables Formales 15/11/2016 29/03/2017 Sí 0.5 24 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 28/04/2017 28/04/2017 Sí 0.0 25 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 31/05/2017 31/05/2017 Sí 0.0 26 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 30/06/2017 30/06/2017 Sí 0.0 27 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 31/07/2017 31/07/2017 Sí 0.0 28 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 31/08/2017 31/08/2017 Sí 0.0 29 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 29/09/2017 29/09/2017 Sí 0.0 30 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 31/10/2017 31/10/2017 Sí 0.0 31 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 30/11/2017 30/11/2017 Sí 0.0 32 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 31/01/2018 31/01/2018 Sí 0.0 33 CONGELADO: Seguimiento Proceso de Terminación V - Verificación ejecutiva 28/02/2018 28/02/2018 Sí 0.0 34 CONGELADO: Resolución de Terminación Unilateral 9-Entregables Formales 09/03/2018 26/03/2018 Sí 1.0 35 CONGELADO: Informe de Cierre 9-Entregables Formales 30/03/2018 26/03/2018 Sí 0.5
INDICADORES DEL PROYECTO
Indicador Estado Avance al Período Meta Resultado del Período Fecha de Inicio Último Período Actualizado
-COSTO TOTAL % COSTO TOTAL DEVENGADO Anticipo Desembolsado: 0.00
Estimado Al Fin Del Proyecto: 19,779,384.77 **
Costo Total: 19,779,384.77
Total Devengado: 19,779,384.77
% Costo Total Devengado: 100.00 % **El Estimado al fin del proyecto se calcula con el devengado de años anteriores, mas el programado a devengar actual, mas el planeado de años futuros.
% Costo Total Devengado: 100.00 %
Perfil Económico 2018
Años Previos Año Actual (2018) Años Futuros Total
Ppto. Planeado 25,306,169.00 0.00 0.00 25,306,169.00
Ppto. Externo Planeado 0.00 0.00 0.00 0.00
Ppto. Aprobado Inicial 24,936,116.00 0.00 0.00 24,936,116.00 Ppto. Codificado 20,618,259.00 0.00 0.00 20,618,259.00 Ppto. Comprometido 0.00 0.00 0.00 0.00 Planeado - Codificado (2018) 0.00 Programado a Devengar 20,618,259.00 0.00 0.00 20,618,259.00 Ppto. Devengado 19,779,384.77 0.00 0.00 19,779,384.77 Pagado Real 0.00 0.00 0.00 0.00
Estimado a fin de año * 19,779,384.77 0.00 0.00 19,779,384.77 Variación Proyectada (Programado a Devengar - Estimado) 838,874.23 0.00 0.00 838,874.23 % de Programado a Devengar vs. Devengado * 95.93 % 0.00 % 0.00 % 95.93 % Ppto. Codificado 998 0.00 0.00 0.00 0.00 Ppto. Devengado 998 703,832.00 0.00 0.00 703,832.00 * Ppto. Devengado
PROGRAMADO A DEVENGAR VS. DEVENGADO 2018
Presupuesto Mensual 2018 Mes Prog. a Devengar
(Mensual) Devengado (Mensual) Prog. a Devengar (Acumulado) Devengado (Acumulado) Avance Acumulado Estado Avance Anual Ene 0.00 0.00 0.00 0.00 100.00 % 100.00 %
Presupuesto Mensual 2018 Mes Prog. a Devengar
(Mensual) Devengado (Mensual) Prog. a Devengar (Acumulado) Devengado (Acumulado) Avance Acumulado Estado Avance Anual Feb 0.00 0.00 0.00 0.00 100.00 % 100.00 % Mar 0.00 0.00 0.00 0.00 100.00 % 100.00 % Abr May Jun Jul Ago Sep Oct Nov Dic Total 0.00 0.00 OBJETIVOS ALINEADOS Objetivos Operativos
2 Incrementar el nivel de gestión de monitoreo MEDIANTE un adecuado control y evaluación del avance físico y financiero de los proyectos de inversión.
Objetivos Operativos Matriciales
EP PETROECUADOR >Gerencia de Refinación >Superintendencia de Refinería La Libertad >Intendencia Técnica y de Proyectos Operativos
1 Incrementar la confiabilidad de los resultados de análisis del laboratorio de Refinería La Libertad RLL MEDIANTE la validación de nuevos métodos analíticos bajo la norma ISO 17025:2006
2 Incrementar el nivel de confiabilidad de los equipos rotativos y tanques de Refinería La Libertad MEDIANTE acciones de inspección predictiva.
3 Incrementar la eficiencia y eficacia en la gestión de proyectos de gasto e inversión de RLL MEDIANTE la estandarización de normas y metodologías basadas en proyectos, y la implementación de un sistema de seguimiento y control.
4 Incrementar la confiabilidad y disponibilidad de las unidades de proceso de Refinería La Libertad MEDIANTE el seguimiento continuo del comportamiento de las condiciones operativas de las unidades de destilación y la elaboración de especificaciones técnicas de ingeniería.
ARCHIVOS DEL PROYECTO
Descripción de Archivo Archivo Fecha
de Alta
1 A1 - ASOCIACION HITO 11.- INFORME
FISCALIZACION A NOVIEMBRE 2015 CONTRATOS 2014009 Y 2014057 MEMO490_MME
A1.pdf 05/04/2016
2 A2 - ASOCIACION HITO 11.- Suspensión de Obra Aprobada hasta 29 de febrero OFICIO_3605
A2.pdf 05/04/2016
3 A3 - ASOCIACION HITO 12.- Contrato Mejoramiento electrico LAB-2016089 A3.pdf 05/04/2016 4 A4 - ASOCIACION HITO 13.- 2do_informe_Supervisión_CCM_Horno_(mar-2016)M-0042-MME A5.pdf 05/04/2016 5 A5 - ASOCIACION HITO 14.- 3er_informe_Supervisión_CCM_Horno_(abr-2016)M-0076-MME A6.pdf 03/06/2016 6 A6 - ASOCIACION HITO 15.- 4to_informe_Supervisión_CCM_Horno_(may-2016)M-0093-MME A7.pdf 24/06/2016 7 A7 - ASOCIACION HITO 16.- 5to_informe_Supervisión_CCM_Horno_(jun-2016)M-0115-MME A8.pdf 04/07/2016
de Alta
8 A8 - Nominación de nuevo Administrador del Contrato 2014009 memo_02044-CCI-OSC-2016.pdf 07/10/2016 9 A9 - ASOCIACION HITO 17.-6to_informe_Supervisión_CCM_Horno_(jul-2016) M-0136-MME A9.pdf 11/08/2016
10 B1 - ASOCIACIÓN HITO 23: MEMO 00087-RREF-RLL-MAN-MME-2017 (INFORME DE FISCALIZACIÓN)
Informe__Tecnico_Economico_FIscalizacion_2014009.pdf 27/04/2017 11 B2- ASOCIACIÓN HITO 24: Recomendación
Terminación Unilateral (INFORME ADMINISTRADOR)
B1.pdf 10/04/2017
12 B3 - ASOCIACIÓN HTO 24: NOTIFICACIÓN TERMINACIÓN UNILATERAL AL CONTRATISTA
Oficio_9291-CCI-OSC-2017_(4-abr-2017)_notificación_terminación_unilateral.pdf
27/04/2017 13 B4 - ASOCIACIÓN HITO 24: RESPUESTA DE MAESSA
A LA TERMINACIÓN UNILATERAL
Oficio_MA-016-17_(20-abr-2017).pdf 27/04/2017 14 B5 - ASOCIACIÓN HITO 25: RATIFICACION DE
TERMINACION UNILATERAL
MEMORANDO_N°_00148-RREF-RLL-MAN-MME-2017.pdf
04/07/2017 15 B6 - ASOCIACIÓN HITO 24-31: JUSTIFICACION NO
EJECUCION PRESUPUESTO 2017
00140-PRY-INP-2017_reporte_SPRY_Mayo.pdf 04/07/2017 16 B7 - ASOCIACIÓN HITO 24-31: GESTION DE
REPROGRAMACION PRESUPUESTO 2017
00066-PRY-MOP-2017_gestión_reprogramación_pres2017.pdf
04/07/2017 17 B8 - ASOCIACIÓN HITO 32-35: RESOLUCION DE
TERMINACION UNILATERAL
RESOLUCIÓN_PGG_2018041_26mar2018.pdf 09/04/2018
EQUIPO DEL PROYECTO
Nombre Rol Puesto Correo Electrónico Teléfono(s)
Almeida Maldonado, Steeve Leonardo Fiscalizador Supervisor de Mantenimiento Automotriz y Equipo Pesado steeve.almeida@eppetro ecuador.ec
Sarmiento Roldán, Edwin Paúl Administrador / Líder de Proyecto Coordinador De Operaciones De No Catalítica, Coordinación Senior De No Catalítica Edwin.Sarmiento@eppetr oecuador.ec FOTOGRAFÍA SELECCIONADA Archivo Fecha de Alta 86885_1.jpg 01/12/2015
