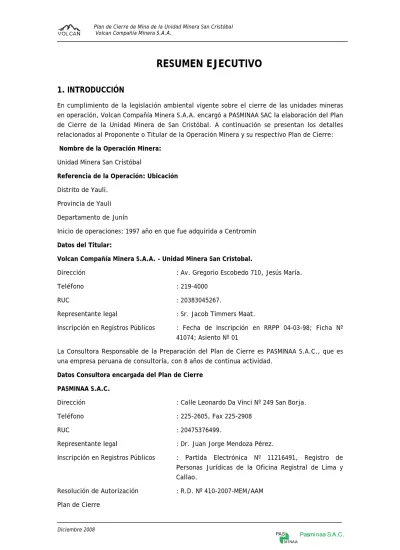

Diciembre 2008
RESUMEN EJECUTIVO
1. INTRODUCCIÓN
En cumplimiento de la legislación ambiental vigente sobre el cierre de las unidades mineras en operación, Volcan Compañía Minera S.A.A. encargó a PASMINAA SAC la elaboración del Plan de Cierre de la Unidad Minera de San Cristóbal. A continuación se presentan los detalles relacionados al Proponente o Titular de la Operación Minera y su respectivo Plan de Cierre:
Nombre de la Operación Minera:
Unidad Minera San Cristóbal
Referencia de la Operación: Ubicación Distrito de Yauli.
Provincia de Yauli Departamento de Junín
Inicio de operaciones: 1997 año en que fue adquirida a Centromin Datos del Titular:
Volcan Compañía Minera S.A.A. – Unidad Minera San Cristobal.
Dirección : Av. Gregorio Escobedo 710, Jesús María.
Teléfono : 219-4000
RUC : 20383045267.
Representante legal : Sr. Jacob Timmers Maat.
Inscripción en Registros Públicos : Fecha de Inscripción en RRPP 04-03-98; Ficha Nº 41074; Asiento Nº 01
La Consultora Responsable de la Preparación del Plan de Cierre es PASMINAA S.A.C., que es una empresa peruana de consultoría, con 8 años de continua actividad.
Datos Consultora encargada del Plan de Cierre PASMINAA S.A.C.
Dirección : Calle Leonardo Da Vinci Nº 249 San Borja.
Teléfono : 225-2605, Fax 225-2908
RUC : 20475376499.
Representante legal : Dr. Juan Jorge Mendoza Pérez.
Inscripción en Registros Públicos : Partida Electrónica Nº 11216491, Registro de Personas Jurídicas de la Oficina Registral de Lima y Callao.
Resolución de Autorización : R.D. Nº 410-2007-MEM/AAM Plan de Cierre
Diciembre 2008
Actividades de Cierre Implementadas a la Fecha
Dentro de los compromisos establecidos en el Programa de Adecuación y Manejo Ambiental en el año 1997 y su posterior reprogramación en el año 2002, se tenía por concluidas obras de remediación y cierre que comprendían la cobertura, estabilización y control de aguas superficiales de los depósitos de relaves y desmontes, entre otras actividades, de lo cual se concluyéndose, que se habían ejecutado los proyectos reprogramados; entre los cuales los depósito de relaves del 1,2,3,4,y 5 se cerraban, así como los depósito de desmonte y el Tajo Santa Agueda; por lo cual en el siguiente cuadro se detallan las actividades de cierre progresivo que se ha implementado a la fecha.
Componentes Descripción Actividades del Proyecto Instrumento Ambiental BD-SC-1
BD-SC-3 Deposito de
Desmonte
BD-SC-4
Estabilización Física de Taludes, cobertura con capa impermeable, sistema de drenaje pluvial, muros de pie.
PAMA
DR-SC-1 DR-SC-2 DR-SC-3 DR-SC-4 Deposito de Relaves
DR-SC-5
Adecuada cobertura y obras de control de aguas superficiales y colocación de muro de gaviones donde sea necesario.
PAMA
Tajo T-SC-2
Estabilización de taludes, rellenar con material de desmonte, estabilizar taludes y colocar defensa perimétrica y colocar cobertura.
PAMA
Fuente: PAMA San Cristóbal – Mahr Túnel.
Objetivos del Cierre
El Plan de cierre tiene como objetivo fundamental, lograr que el medio ambiente donde se desarrolla la actividad minera, recupere las condiciones de calidad necesarias para asegurar su sostenibilidad, ya sea en condiciones similares a las que poseía antes del inicio de las operaciones, y/o condiciones de uso alternativo que resulten ambientalmente viables y que a la vez sean acordes a las características particulares de la zona. Se deberá buscar los siguientes objetivos:
- Objetivos de Salud Humana y de Seguridad - Objetivos de Estabilidad Física
- Objetivos de Estabilidad Geoquímica - Objetivos de Uso del Terreno
- Objetivos del Uso de Cuerpos de Agua - Objetivos Sociales
Diciembre 2008
2 COMPONENTES DE CIERRE
Los Componentes a ser considerados en el Plan de Cierre de la Mina San Cristóbal son los siguientes:
Coordenada Código
Este Norte
Altitud m.s.n.m.
Mina
Labores Subterráneas Bocaminas
B-CA-01 381082 8707758 4234
B-CA-02 382653 8705828 4755
B-CA-03 382594 8705906 4734
B-CA-04 383034 8704962 4582
B-CA-05 382716 8704958 4563
B-CA-06 382915 8704784 4527
B-CA-07 383284 8704020 4527
B-CA-08 383574 8704250 4535
B-CA-09 377719 8708303 4752
Chimeneas
CH-CA-01 383400 8704178 4531
CH-CA-02 383418 8704184 4531
CH-CA-03 383409 8704162 4533
CH-CA-04 383340 8704056 4536
CH-CA-05 383342 8703990 4561
CH-CA-06 383578 8704304 4573
CH-CA-07 384315 8703502 4720
CH-CA-08 383985 8703680 4588
Piques
PQ-CA-01 383452 8704266 4535
PQ-CA-02 382970 8704870 4552
Tajos Abiertos Cateos
C-CA-01 377737 8708340 4577
Tajos Abiertos
RJ-CA-01 382604 8705894 4750
TJ-CA-01 383116 8704706 4529
Instalaciones de Procesamiento Planta Concentradora
PC-CA-01 381109 8708089 4230
Instalación de Manejo de Residuos Deposito de Relaves
DR-CA-01 381022 8708229 4176
DR-CA-02 380933 8708084 4176 DR-CA-03 381022 8708229 4176 DR-CA-04 381189 8708481 4176 DR-CA-05 381353 8708709 4176 DR-CA-06 381457 8708999 4176
Diciembre 2008
Coordenada Código
Este Norte
Altitud m.s.n.m.
DR-CA-07 379407 8707022 4198
Botadero de Desmonte
BD-CA-01 382965 8704423 4550
BD-CA-03 382708 8704781 4532
BD-CA-04 382513 8704953 4580
BD-CA-05 382548 8705140 4607
BD-CA-06 382959 8704649 4524
BD-CA-07 383077 8704673 4535
BD-CA-08 382436 8705313 4628
BD-CA-09 380856 8707608 4216
BD-CA-10 381402 8708394 4203
BD-CA-11 377719 8708303 4560
Otras Infraestructuras Relacionadas al Proyecto Oficinas y Talleres
IF-CA-01 381014 8707999 4230
IF-CA-02 381318 8708189 4260
IF-CA-03 383398 8704249 4565
IF-CA-04 383529 8703868 4585
IF-CA-05 381062 8708052 4230
IF-CA-06 381076 8707995 4240
IF-CA-07 383565 8703743 4605
IF-CA-08 383740 8703615 4615
IF-CA-09
Servicios Auxiliares
IF-CA-10 381114 8708044 4240
IF-CA-11 383317 8704059 4575
IF-CA-12 383384 8704246 4565
IF-CA-13 381006 8707933 4230
IF-CA-14 381145 8708195 4220
IF-CA-15
IF-CA-16 383672 8703767 4585
Viviendas y Servicios para los Trabajadores
CA-CA-01 380685 8707513 4255
CA-CA-02 381497 8708135 4275
Fuente: Elaboración Propia.
3.0 CONDICIONES DEL AREA DEL PROYECTO
3.1 Ambiente Físico
La unidad minera se ubica en la zona de tundra pluvial-Alpino Tropical y en la unidad geomorfológico denominada Altiplanicie, por lo que se deduce que previo a las operaciones de la mina, el área de influencia directa se caracterizó por presentar escasa vegetación, con predominancia de pastos naturales en las zonas con mejores condiciones hidrológicas y nula en las zonas de suelos con afloramientos líticos.
Diciembre 2008
La Unidad Minera de San Cristóbal - Mahr Túnel se ubica en el flanco Este de la Cordillera de los Andes Centrales del Perú, al Este de la divisoria continental a una altitud promedio de 4700 m.s.n.m
El distrito minero de San Cristóbal está localizado en la parte Sur Oeste del Domo de Yauli, que abarca casi íntegramente los distritos de Morococha, San Cristóbal y Andaychagua. Está estructura representa una ventana de formaciones Paleozoicas dentro de la faja intracordillerana de formaciones Mesozoicas. El Paleozoico tiene dos pisos, el inferior formado por el grupo Excélsior y el superior por el grupo Mitu; el Excélsior está aflorando a lo largo del anticlinal de Chumpe en la parte Oeste del Domo y en el anticlinal de Ultimátum hacia el Este; el Mitu aflora en la mayor parte del Domo.
Los márgenes del Domo están constituido por las formaciones Mesozoicas: Grupo Pucará, Grupo Goyllarisquizga, Grupo Machay y la Formación Jumasha. Cuerpos intrusivos y capas extrusivas testifican la actividad ígnea en la zona. El fracturamiento en el área de San Cristóbal, parece ser el resultado de las fuerzas compresivas e intrusivas que dieron lugar a la formación del Domo de Yauli.
Entre las reservas minerales se incluyen al mineral clasificado como Probado-Probable, luego de deducir el mineral extraído durante el año 2007 y de efectuar reestimaciones fundamentadas en las definiciones internacionales.
Recursos TMS %Cu %Pb %Zn g/t Ag
Probado 3 751 400 0.14 1.26 7.85 4.24 Probable 5 215 200 0.19 1.24 6.87 4.26
Total 8 966 600
Fuente: DAC 2008, Volcan Compañía minera S.A.A.
Ritmo de Producción Anual
La producción del año 2007 fue de 1 153 368.00 TM/año
V.U = Reservas Totales = 8 966 600.00 TM = 7.7 años = 8 años Ritmo de Producción Anual 1 153 368.00TM/AÑO
En base a el Mapa de suelos de Perú elaborado por el INRENA en el año 2000. La Unidad Minera San Cristóbal - Mahr Túnel pertenece a la Asociación de Suelos Regosol Districo – Afloramiento Litico (RGd – R) cubriendo un área de 1 512.7 Ha del área de influencia directa.
En el Sector San Cristóbal, los Fenómenos de Geodinámica Externa existentes son de poca envergadura, no habiéndose observado Peligros Geológicos de importancia que puedan significar altos riesgos a los diferentes componentes del sector San Cristóbal, tales como el poblado de Yauli, campamentos, plantas, presas de relave, desmonteras, etc.
De acuerdo a la clasificación climática elaborada por SENAMHI, las características del proyecto corresponden a un clima lluvioso, frío, con menores lluvias en otoño e invierno y con humedad relativa calificada como húmeda. Este clima se caracteriza porque su régimen de humedad tiene dos estaciones bien marcadas, mayo – octubre (estación seca) y noviembre – abril (estación húmeda).
Diciembre 2008
3.2 Ambiente biológico
La evaluación del componente vegetal se realizó utilizando el método de las transectas propuesto por Matteuci en 1982 que permite obtener información sobre diversidad en el medio evaluado y una medida indirecta de la biomasa presente. La evaluación de fauna terrestre se realizó de dos maneras, una evaluación cuantitativa realizada en función de la comunidad de aves y un registro cualitativo que recabó información para todos los grupos de fauna mayor.
3.3 Ambiente Socioeconómico
El Área de Influencia directa está conformada por la comunidad de Yauli, centro poblado Manuel Montero, Marh Túnel, La Victoria los cuales pertenecen a la jurisdicción del distrito de Yauli, Provincia de Yauli, Región Junín
El área de influencia indirecta esta conformada por las áreas que reciben impactos indirectos ocasionados por la actividad minera. En este sentido, el área de influencia indirecta se encuentra conformada por los centros poblados de Chichocancha, Pomacocha y Pachachaca los cuales pertenecen ala jurisdicción del Distrito de Yauli, Provincia de Yauli, Región Junín.
4.0 CONSULTAS DURANTE LA ELABORACIÓN DEL PLAN DE CIERRE
En este capitulo se desarrolla el proceso de consulta ejecutado durante la preparación del Plan de Cierre de la Unidad Minera San Cristóbal, denominado también reunión Informativa previa de la cual se obtuvo recomendaciones de la población que se incorporaron en el diseño de las obras de cierre de la unidad minera.
5. ACTIVIDADES DE CIERRE Y POST CIERRE
Los criterios de cierre de las infraestructuras se enmarcan dentro de los objetivos principales del cierre de la mina los cuales son:
• Cumplir o superar los requisitos y compromisos del reglamento y demás normatividad aplicable.
• Protección de la salud humana y el medio ambiente, mediante el empleo de tecnologías que permitan el logro y mantenimiento de la estabilidad física y química del lugar.
• Sostenibilidad económica a largo plazo en los alrededores donde se realizan las operaciones mineras.
Se ha identificado y evaluado 105 componentes considerados dentro del Plan de Cierre de la Unidad Minera San Cristóbal.
En la tabla se muestra un resumen de todos los componentes del Plan de Cierre de Minas, según su oportunidad de cierre.
Diciembre 2008
Oportunidad de Cierre
Ítem Componentes Cantidad Cierre
Progresivo Cierre Final
1 Bocaminas 30 23 7
2 Chimeneas 15 2 13
3 Tajos 4 4 0
4 Instalaciones de
procesamiento 2 2
5 Depósito de
relaves 6 5 1
6 Botaderos de
desmontes 23 23 0
7 Instalaciones de
Manejo de Agua 2 _ 2
8 Oficina y talleres 10 2 8
9 Servicios
Auxiliares 5 1 4
10 Vivienda y Servicios para los
trabajadores 8 3 5
Total 105 63 42
Fuente: Elaborado por Pasminaa S.A.C.
En la siguiente tabla se muestran las actividades de cierre para cada componente.
Código Oportunidad
de Cierre Actividades de Cierre
Mina
Labores Subterráneas Bocaminas
B-SC-1 Progresivo Tapón Tipo III;Canal De Coronación B-SC-2 Progresivo Tapón Tipo III
B-SC-3 Progresivo Tapón Tipo III B-SC-4 Final Tapón Tipo III
B-SC-5 Progresivo Tapón Tipo III; Canal De Coronación B-SC-6 Progresivo Tapón Tipo III
B-SC-7 Final Tapón Tipo III B-SC-8 Final Tapón Tipo III B-SC-9 Final Tapón Tipo III B-SC-10 Final Tapón Tipo III B-SC-11 Progresivo Tapón Tipo III
Diciembre 2008
Código Oportunidad
de Cierre Actividades de Cierre
B-SC-12 Final Tapón Tipo III
B-SC-13 Progresivo Tapón Tipo III; Canal De Coronación B-SC-14 Progresivo Tapón Tipo IV
B-SC-15 Progresivo Tapón Tipo IV
B-SC-16 Progresivo Tapón Tipo IV; Canal De Coronación B-SC-17 Final Tapón Tipo III; Canal De Coronación B-SC-18 Progresivo Tapón Tipo IV
B-SC-19 Progresivo Tapón Tipo IV
B-SC-20 Progresivo Relleno Manual Con Material De Desmonte
B-SC-21 Progresivo Relleno Manual Con Material De Desmonte; Canal De Coronación B-SC-22 Progresivo Tapón Tipo IV; Canal De Coronación
B-SC-23 Progresivo Tapón Tipo IV
B-SC-24 Progresivo Relleno Manual Con Material De Desmonte; Canal De Coronación B-SC-25 Progresivo Canal De Coronación
B-SC-26 Progresivo Tapón Tipo IV; Canal De Coronación B-SC-27 Progresivo Tapón Tipo I; Canal De Coronación B-SC-28 Progresivo Relleno Manual Con Material De Desmonte B-SC-29 Progresivo Relleno Manual Con Material De Desmonte B-SC-30 Progresivo Tapón Tipo III; Canal De Coronación
Chimeneas
CH-SC-1 Final Vigueta de concreto CH-SC-3 Final Vigueta de concreto CH-SC-4 Final Vigueta de concreto CH-SC-5 Final Vigueta de concreto CH-SC-6 Progresivo Vigueta de concreto CH-SC-7 Final Vigueta de concreto CH-SC-8 Final Vigueta de concreto CH-SC-9 Final Vigueta de concreto CH-SC-10 Final Vigueta de concreto CH-SC-11 Final Vigueta de concreto CH-SC-12 Progresivo Vigueta de concreto CH-SC-13 Final Vigueta de concreto CH-SC-14 Final Vigueta de concreto CH-SC-15 Final Vigueta de concreto CH-SC-16 Final Vigueta de concreto
Tajos Abiertos Tajos Abiertos
T-SC-1 Progresivo Relleno Con Material De Desmonte; Canal Tipo I; Cobertura Tipo VI T-SC-2 Progresivo Berma De Seguridad; Canal Tipo I
T-SC-3 Progresivo Relleno Con Material De Desmonte; Canal Tipo II; Cobertura Tipo VII-
Diciembre 2008
Código Oportunidad
de Cierre Actividades de Cierre
A; Revegetaciòn Y Habitats Instalaciones de Procesamiento
Planta Concentradora
PC-SC-01 Final Demolición Masiva De Edificaciones Y Disposición ;Cobertura Tipo III-A;
Revegetaciòn Y Habitats
PC-SC-02 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III-A;
Revegetaciòn Y Habitats Instalación de Manejo de Residuos
Deposito de Relaves
DR-SC-03 Progresivo Cobertura Tipo I; Revegetaciòn Y Habitats
DR-SC-06 Final Cuneta De Drenaje Típico; Cobertura Tipo I; Revegetaciòn Y Habitats Botadero de Desmonte
BD-SC-5 Progresivo Traslado de material ; Cobertura Tipo I-A; Revegetaciòn Y Habitats BD-SC-6 Progresivo Traslado de material; Cobertura Tipo Vii-B;
BD-SC-7 Progresivo Traslado de material ; Cobertura Tipo VII-B BD-SC-8 Progresivo Traslado de material; Cobertura Tipo VII-B BD-SC-9 Progresivo Traslado de material; Cobertura Tipo I-A BD-SC-10 Progresivo Traslado de material; Cobertura Tipo VII-B BD-SC-11 Progresivo Corte y Relleno; Canal Tipo II; Cobertura Tipo VI BD-SC-12 Progresivo Corte y Relleno; Canal Tipo II; Cobertura Tipo VI BD-SC-13 Progresivo Corte y Relleno; Canal Tipo II; Cobertura Tipo VI
BD-SC-14 Progresivo Perfilado De Terreno; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-15 Progresivo Perfilado De Terreno; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-16 Progresivo Perfilado De Terreno; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-17 Progresivo Traslado De Material ; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-18 Progresivo Perfilado De Terreno; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-19 Progresivo Perfilado De Terreno; Cobertura Tipo VII-C; Revegetaciòn Y Habitats BD-SC-20 Progresivo Perfilado De Terreno; Cobertura Tipo VII-C; Revegetaciòn Y Habitats BD-SC-21 Progresivo Perfilado De Terreno; Canal De Coronación; Cobertura Tipo VII-C; Revegetaciòn Y Habitats BD-SC-22 Progresivo Perfilado De Terreno; Canal De Coronación; Cobertura Tipo VII-A; Revegetaciòn Y Habitats BD-SC-23 Progresivo Perfilado De Terreno; Cobertura Tipo VII-A; Revegetaciòn Y Habitats Otras Infraestructuras Relacionadas al Proyecto
Oficinas y Talleres
I-SC-1 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-2 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-3 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-4 Progresivo Demolición Masiva De Edificaciones Y Disposición ; Cobertura Tipo III I-SC-5 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-6 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III;
I-SC-7 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-8 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III
Diciembre 2008
Código Oportunidad
de Cierre Actividades de Cierre
Servicios Auxiliares
I-SC-11 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-12 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-13 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-14 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III I-SC-15 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III
Viviendas y Servicios para los Trabajadores
CA-SC-01 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III CA-SC-03 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III CA-SC-04 Final Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III CA-SC-05 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III CA-SC-06 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III CA-SC-07 Progresivo Demolición Masiva De Edificaciones Y Disposición; Cobertura Tipo III
6. MANTENIMIENTO Y MONITOREO POST CIERRE
6.1. Actividades de Mantenimiento Post Cierre
Previamente a la culminación de las actividades para el cierre de la Unidad Minera se deberá proceder al diseño del programa de mantenimiento detallado de las obras y medidas de cierre ejecutadas. A continuación se presenta un programa básico de mantenimiento inicial y las pautas y consideraciones que debe abarcar el mismo para garantizar el adecuado seguimiento de las medidas propuestas para el cierre de las instalaciones Mineras.
En cuanto al Programa de mantenimiento detallado, este deberá considerar las siguientes recomendaciones para su diseño:
- El Programa de mantenimiento contará con el detalle de las actividades para cada una de las medidas de cierre ejecutadas y su respectiva calendarización de actividades.
El programa inicial será actualizado a los cambios que pudieran suscitarse durante el término de la vida útil de la mina.
- Se establecerán los responsables y/o el equipo técnico necesario para cada una de las actividades de mantenimiento.
- Los cronogramas para el desarrollo de las labores de mantenimiento deberán ser revisados y actualizados a los requerimientos necesarios.
- Se contará con un informe de la ingeniería de detalle de las obras desarrolladas.
Así también se deberá incluir las metas y objetivos que se esperan con las medidas de cierre, en cuanto a la estabilización física, geoquímica y biológica, las que servirán
Diciembre 2008
para establecer las actividades detalladas de mantenimiento tanto preventivo como correctivo.
El objetivo de la ejecución del programa de mantenimiento es asegurar que las obras de cierre funcionen eficazmente hasta lograr su autosostenibilidad.
6.1.1 Mantenimiento de Estabilidad Física
El mantenimiento de Estabilidad Física de las obras de cierre está relacionado al desarrollo de un programa de inspecciones para poner en marcha las actividades de mantenimiento cuando sean necesarias.
De este modo, el mantenimiento abarca el desarrollo de un programa de inspecciones y la ejecución de actividades de limpieza, restauración, calibración, etc. de las principales obras de cierre.
Programa de Inspección de las Obras de Cierre de las labores subterráneas
Se estima que la frecuencia será semestral durante los 2 primeros años y posteriormente, anual por un periodo de tres años como mínimo.
Programa de Mantenimiento Físico de las Obras de Cierre
Se estima que la frecuencia será semestral durante los 2 primeros años y posteriormente anual por un periodo de tres años como mínimo.
6.1.2 Mantenimiento de Estabilidad Geoquímica
El mantenimiento geoquímico esta enfocado a realizar actividades de control en las obras y medidas de cierre de los componentes que potencialmente podrían generar drenaje y acidez.
Cabe señalar que las medidas de cierre establecidas en el presente plan, han sido diseñadas de manera que se imposibilite la emisión de drenaje ácido a los medios receptores, de manera que el mantenimiento está dirigido a las redes de monitoreo de calidad fisicoquímica de los cursos de agua superficiales y de los drenajes de los componentes mineros así como el mantenimientos a los sistemas de cobertura y revegetación, en caso de las medidas de cierre pasivo y sistemas de tratamiento en caso de las medidas de cierre activo.
Programa de inspección de las Coberturas
Se estima que la frecuencia será semestral durante los 2 primeros años y posteriormente anual por un periodo de tres años, como mínimo.
Programa de Mantenimiento de las coberturas
Se estima que la frecuencia será semestral durante los 2 primeros años y posteriormente anual por un periodo de tres años, como mínimo.
6.1.3 Mantenimiento de Estabilidad Hidrológica
El mantenimiento hidrológico de las obras de cierre esta relacionado al desarrollo de un programa de inspecciones de los sistemas de manejo de aguas, con el objeto de poner en marcha las actividades de mantenimiento cuando se requieran.
Programa de Inspecciones y Mantenimiento Hidrológicas
Se estima que la frecuencia será semestral durante los 2 primeros años y posteriormente anual por un periodo mínimo de tres años.
Diciembre 2008
6.1.4 Mantenimiento de Estabilidad Ecológica
El mantenimiento de la estabilidad ecológica consistirá en las acciones de
“Mantenimiento de Coberturas Vegetales” puesto que ello, permitirá evaluar y conocer el grado de recuperación de los ecosistemas anteriormente intervenidos por la actividad minera.
Programa de Inspección y de Mantenimiento de la Revegetación en los Componentes de Cierre
Se estima que la frecuencia será semestral durante los dos primeros años y posteriormente anual durante los siguientes tres años.
6.2 Actividades de Monitoreo Post Cierre
El programa de Monitoreo Ambiental es la suma de acciones de observación, muestreo, medición y análisis de los datos técnicos y ambientales, que se tomarán para evaluar las características ambientales del área de influencia de la actividad minera y conocer su variación o cambio durante el Periodo Post-Cierre (5 años).
7.
CRONOGRAMA, PRESUPUESTO Y GARANTÍA FINANCIERA
Monto de las Garantías Anuales
Tomando al año 2008 como el año cero y utilizando una tasa de descuento del 5% y una inflación anual del 2% se ha estimado que:
- El valor presente aproximado total del Plan de Cierre es de US$ 4’012,500.
- El valor presente aproximado del cierre progresivo es de US$ 2’838,700.
En consecuencia, dado que la U.M. San Cristóbal no ha establecido garantía alguna, que el importe de los trabajos de cierre ejecutados es cero, y que la vida útil de la U.M. San Cristóbal es de 8 años, el monto de la garantía anual aproximada a ser establecida es de US$
146,700 dólares americanos.
U.M. San Cristóbal propone el establecimiento de una fianza bancaria en beneficio del Ministerio de Energía y Minas a partir del año siguiente a la aprobación del Plan de Cierre por un monto de US$ 146,700 dólares americanos con la finalidad de garantizar los costos del cierre final y del post-cierre. La fianza bancaria será incondicionada e irrevocable, sin beneficio de exclusión y de ejecución inmediata. Esta fianza será emitida por una entidad financiera supervisada por la Superintendencia de Banca y Seguros.
Diciembre 2008
GRAFICO 7.3 MONTOS ANUALES PARA EL CIERRE DE MINA DE SAN CRISTOBAL
0.00 100.00 200.00 300.00 400.00 500.00 600.00 700.00 800.00 900.00
1 2 3 4 5 6 7 8 9 10 11 12 13 14
Años
Miles de US$
CIERRE PROGRESIVO CIERRE FINAL POST CIERRE
GRAFICO 7.4 MONTOS ANUALES ESTIMADOS PARA EL CIERRE DE LA U.M. SAN CRISTOBAL
0.00 200.00 400.00 600.00 800.00 1000.00 1200.00
1 2 3 4 5 6 7 8 9 10 11 12 13 14 Años
Miles de US$
0.00 1,000.00 2,000.00 3,000.00 4,000.00 5,000.00 6,000.00
Millones acumulados de US$
Gasto anual Gasto acumulado
CIERRE
PROGRESIVO CIERRE FINAL POST CIERRE
1. INTRODUCCIÓN
Diciembre 2008
CAPITULO I
1. INTRODUCCIÓN
La Unidad Minera San Cristóbal - Mahr Túnel, pertenece a Volcán Compañía minera S.A.A. desde el año 1997, año en que fue adquirida de Centromin. Actualmente, realiza actividades de explotación en la zona de San Cristóbal y procesa el mineral en la Planta de Mahr Túnel.
Se ubica a una altitud variable, desde los 3,900 hasta 5,200msnm, en el Distrito de Yauli, Provincia de Yauli, Región de Junín y está comprendida entre las coordenadas UTM 384 874 E, 8 702 675 N.
En cumplimiento con lo establecido en la Ley de Cierre de Minas, Ley Nº 28090 y su Reglamento, D.S. Nº 033- 2005-EM, sobre la base del contenido recomendado en la Guía para la Elaboración de Planes de Cierre de Minas (PCM) publicada en mayo de 2006 (Ministerio de Energía y Minas (MEM), 2006, Volcan Compañía Minera S.A.A. en adelante VCMSAA, encargó a Proyectos, Asesoría, Servicios a la Minería y Asuntos Ambientales, en adelante PASMINAA S.A.C. , la elaboración del Plan de Cierre de Minas a nivel de factibilidad de la Unidad Minera San Cristóbal - Mahr Túnel.
Esta unidad está conformada por la Unidad Económica Administrativa (U.E.A) San Cristóbal, por la U.E.A. Yanama y al U.E.A. Morada, por concesiones que no se agrupan en U.E.A. y algunos otros derechos en condominios condominios y terrenos superficiales; además posee una concesión de Beneficio donde se ubica la Planta concentradora Mahr Túnel y terrenos superficiales, cuyas extensiones se detallan en los próximos ítems.
El desarrollo de una operación minera, por su naturaleza, es una actividad que puede ocasionar un gran impacto ambiental y que además tiene un ciclo de vida relativamente corto, desde la prospección, exploración, construcción y explotación, etapas a las que hay que agregar las de cierre y post-cierre. El ciclo de vida de una mina puede llegar a unas décadas, mientras que la etapa de post-cierre es a perpetuidad, con la responsabilidad respectiva.
Para que una actividad minera sea compatible con el desarrollo sostenible, debe ser desarrollada en forma técnica y económicamente eficiente, minimizando al mismo tiempo sus impactos ambientales. De esta manera, durante el periodo de vida de la mina, es de vital importancia el desarrollo de medidas que permitan manejar y en cierta forma reducir y mitigar dichos impactos.
Los objetivos del cierre están orientados a minimizar los impactos ambientales en las etapas de cierre y post cierre de los componentes mineros,
El “Plan de Cierre de Mina”, es un documento técnico que permite no sólo determinar las estrategias, criterios y las medidas más viables para el cierre de las operaciones;
sino que además, determina a nivel de factibilidad los montos de inversión que dichas actividades conllevarán, así como la rehabilitación ambiental y su posterior
Diciembre 2008
mantenimiento y monitoreo, para esto es necesaria la aplicación de criterios y tecnologías adecuadas para mitigar los impactos ambientales significativos y de larga duración.
El presente plan de cierre contempla dos modalidades de cierre: el cierre progresivo y el cierre final, teniendo en consideración el mejor uso de los recursos disponibles durante la operación y la prevención y/o mitigación de impactos ambientales generados por las operaciones hasta el cierre final, ya que de proceder de esta manera, cuando llegue el cese definitivo, éste será más simple y mucho menos costoso
Para la preparación del presente estudio, VCMSAA proporcionó el Programa de Adecuación y Manejo Ambiental (PAMA), de la U. M. Mahr Túnel y las Declaraciones de Impacto Ambiental (DIA) Categoría B, aprobadas para los proyectos de Exploración Tincocancha y Ultimátum y trabajos técnicos desarrollados por especialistas. La información fue complementada con las observaciones realizadas en las visitas de campo.
1.1 Identificación del Proponente
Volcan Compañía Minera S.A.A., es una empresa minera constituida por escritura pública el 1 de febrero de 1998, proveniente de la fusión de Volcan Compañía Minera S.A. y Empresa Minera Mahr Túnel S.A., dedicada a realizar todas las actividades comprendidas dentro de la industria minera, como la exploración y explotación de denuncios mineros por cuenta propia y su correspondiente extracción, concentración, tratamiento y comercialización de minerales polimetálicos, rigiéndose por las normas del Texto Único Ordenado de la Ley General de Minería dentro de la clasificación de Empresa Minera Mediana. Sus actividades están enmarcadas en el Código CIUU N° 1320 – Extracción de Minerales Metalíferos No Ferrosos.
1.1.1 Datos Generales del Proponente
Tabla Nº 1-1: Datos Generales del Proponente
Razón Social : Volcan Compañía Minera S.A.A. – Unidad Minera San Cristóbal
R.U.C. : 20383045267
Inscripción en Registros Públicos : Fecha de Inscripción en RRPP 04-03-98; Ficha Nº 41074; Asiento Nº 01 Fecha de Constitución : 01/02/1 998
Teléfono : 219-4000
E-mail : [email protected]
Página Web : www.volcan.com.pe
Representante Legal : Sr. Jacob Timmers Maat
Cargo : Gerente General
Domicilio Legal : Av. Gregorio Escobedo 710, Jesús María
D.N.I. : C.E. 000316451
Inscripción de Poder en RR.PP. : Asiento C000020 de la Partida Electrónica Nº 11363057, Registro de Personas Jurídicas de la Oficina Registral de Lima y Callao.
Fuente: Volcan Compañía Minera S.A.A.
Diciembre 2008
1.1.2 Organigrama del Proyecto
En la figura 1.1. se muestra el organigrama de la U.M. San Cristóbal - Mahr Túnel, en el cual se muestra los nombres del personal de alto nivel, responsables de las actividades de cierre de la mina y de los representantes encargados de la administración del proyecto.
Fig: 1.1: Organigrama U.M. San Cristóbal
Fuente: Volcan S.A.A.
1.1.3 Consultora responsable de la preparación del Plan de Cierre
La empresa consultora responsable de la elaboración del Plan de Cierre de la U.M.
San Cristóbal - Mahr Túnel es Pasminaa S.A.C., empresa peruana fundada en Septiembre del año 2000 como Pasminaa S.R.L. y convertida en S.A.C. mediante Partida Registral 11216491.
Pasminaa S.A.C. esta autorizada mediante R.D. Nº: 410-2007-MEM/AAM para elaborar planes de cierre de minas, por un periodo de 3 años contados a partir del 14 de diciembre del 2007. En la figura Nº 1.2. se muestra el organigrama del área técnica de Pasminaa S.A.C.
.
GERENCIA GENERAL Jacob Timmer Maat
Gerencia Central de Operaciones Roberto Maldonado
Gerencia de Operaciones David Osorio
Superintendente Corporativo de Seguridad Jesús Córdova
Jefe de Relaciones Ind.
Armando Cabanillas
Jefe de Asuntos Ambientales Leonidas Miranda
Responsable de la Actividad de Cierre Administradores del Proyecto
Jefe de Proyectos Relaveras Rubén Larenas Jefe de Proyectos de Obras Civiles
Cristian Barrantes Superintendente de Medio Ambiente
Luís M. Cárdenas
Jefe de Relaciones Comunitarias Carito Zumaeta Jefe de Administración
Gustavo Ramírez
Jefe de Seguridad Luís Tipismana Superintendente de Planta Mahr Túnel
Amador Soto
Jefe de Planeamiento Alex Chipana
Superintendente de Mina José Boluarte
